《建筑工程管理与实务》考前密押卷(二)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.根据建筑的规模大小分类,下列建筑物中,属于大量性建筑的是( )。
A.大型歌剧院 B.大型体育馆
C.航空港 D.小学
2.关于门窗构造的说法,不正确的有( )。
A.门窗框与墙体结构的连接处应采用弹性密封材料接缝 B.在砌体上安装门窗可采用射钉固定
C.开向公共走道的窗扇,其底面高度不应低于2m
D.窗台低于0.8m时,应采取防护措施
3.关于悬臂梁端部最大位移的说法,错误的是( )。
A.弹性模量越大,变形越大
B.惯性矩越大,变形越小
C.跨度越大,变形越大
D.外荷载越大,变形越大
4.设计使用年限50年的强度等级为C30的梁,在一般环境、轻微作用影响下,钢筋的混凝土保护层最小厚度为( )mm。
A.20 B.25
C.30 D.35
5.关于建筑钢材性能说法正确的是( )。
A.拉伸性能指标包括屈服强度、抗拉强度和伸长率
B.拉伸性能是指钢材抵抗冲击荷载的能力
C.韧性性能随温度的下降而增加
D.负温下使用的结构,应当选用脆性临界温度较使用温度高的钢材
6.关于普通混凝土的说法,正确的是( )。
A.坍落度或坍落扩展度愈大流动性愈小
B.稠度值愈大流动性愈小
C.砂率是影响混凝土和易性的最主要因素
D.砂率是指混凝土中砂的质量占砂、石总体积的百分率
7.在装修施工中,需要在原有承重结构上开洞凿孔,应经过( )同意。
A.原建设单位
B.原设计单位
C.建设行政主管部门
D.质量监督机构
8.下列关于节水与水资源利用的技术要求的说法,正确的是( )。
A.对生活用水与工程用水确定用水定额指标,并进行统一计量管理
B.现场机具、设备、车辆冲洗、绿化浇灌等用水,宜采用自来水
C.力争施工中非传统水源和循环水的再利用量大于50%
D.当基坑抽水量大于50万m3时,应进行地下水回灌
9.下列关于临时用电管理的说法,正确的是( )。
A.施工现场临时用电设备在5台及以上或设备总容量在50kW以上的,应制定安全用电和电气防火措施
B.临时用电组织设计应由项目负责人编制
C.室内220V灯具距地面不得低于3m
D.黄/绿双色线必须用作PE线
10.关于施工总平面图设计要点的说法中,不正确的有( )。
A.现场宜考虑设置两个以上大门
B.存放危险品类的仓库距离在建工程的距离应不小于15m
C.主干道宽度不小于6m,载重车转弯半径不宜小于12m
D.临时总变电站应设在高压线进入工地最近处
11.关于现场食堂卫生与防疫管理的说法,正确的有( )。
A.现场食堂的制作间灶台及其周边应铺贴不低于1.2m的瓷砖
B.现场食堂储藏室的粮食存放台距离墙和地面应大于0.2m
C.粮食可以储藏在制作间
D.燃气罐可以存放在粮食储藏间
12.在下列情况的动火中,属于二级动火的有( )。
A.禁火区域内
B.储存过可燃液体的容器
C.登高焊、割等用火作业
D.比较密封的室内
13.施工现场应建立健全检测试验管理制度,应由( )负责组织检查检测试验管理制度执行情况。
A.建设单位项目负责人
B.总监理工程师
C.施工单位项目技术负责人
D.监理工程师
14.混凝土拌合必须采用机械搅拌,正确的加料顺序为( )。
A.粗骨料—水泥(粉煤灰)—细骨料—外加剂—水
B.粗骨料—水泥—粉煤灰—细骨料—外加剂—水
C.粗骨料—水泥(粉煤灰)—细骨料—水—外加剂
D.粗骨料—水泥—粉煤灰—细骨料—水—外加剂
15.关于主体结构梁、板混凝土浇筑顺序的说法,正确的是( )。
A.宜同时浇筑混凝土
B.有主次梁的楼板宜顺着主梁方向浇筑
C.单向板宜沿着板的短边方向浇筑
D.拱和高度大于0.6m时梁可单独浇筑混凝土
16.预制水平类构件可采用( )的方式,各层支垫应上下对齐。
A.插放 B.靠放
C.叠放 D.立放
17.施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查由( )组织。
A.专职安全员 B.项目安全总监
C.项目技术负责人 D.项目经理
18.下列关于人工挖孔桩施工安全控制的说法,正确的是( )。
A.桩孔开挖深度超过8m时,应配置专门向井下送风的设备
B.挖出的土方不得堆放在孔口四周2m范围内
C.孔上电缆必须架空2m以上,严禁拖地和埋压土中
D.照明应采用安全矿灯或36V以下的安全电压
19.下列关于临边作业安全防范措施的说法,正确的是( )。
A.外设楼梯口、楼梯平台,只需安装防护栏杆
B.有外脚手架的建筑物的外围边沿外,应采用密目式安全网封闭,且应设置在脚手架内侧立杆上
C.施工升降机在建筑物间设置的停层平台两侧边,应设置防护栏杆和密目式安全立网
D.施工升降机在建筑物间设置的停层平台口应设置高度不低于1.8m的楼层防护门,并应设置防外开装置
20.关于落地式操作平台的说法,正确的是( )。
A.操作平台的高度不应大于15m,高宽比不应大于2∶1
B.操作平台从底层第一步水平杆起逐层设置连墙件,连墙件间隔不应大于5m
C.落地式操作平台拆除应由上而下逐层进行,严禁上下同时作业
D.将连墙件拆除后再拆除操作平台
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每一个选项得0.5分)
21.下列关于大体积混凝土施工说法正确的有( )。
A.大体积混凝土的设计强度等级宜为C25~C50
B.必须采用28d的强度作为混凝土配合比设计
C.结合大体积混凝土的施工方法配置控制温度和收缩的构造钢筋
D.置于岩石类地基上时宜在混凝土垫层上设置滑动层
E.根据工程情况提出温度场和应变的相关测试要求
22.关于钢结构高强度螺栓安装的说法,正确的有( )。
A.应从刚度大的部位向不受约束的自由端进行
B.高强度大六角头螺栓连接副施拧必须采用扭矩法控制紧固程度
C.应从螺栓群四周开始向中部集中逐个拧紧
D.同一接头中高强度螺栓的初拧、复拧、终拧应在24小时内完成
E.可以采用大螺母代替垫圈
23.下列影响混凝土强度的因素中,属于生产工艺方面的因素有( )。
A.水泥强度和水灰比
B.搅拌和振捣
C.养护的温度和湿度
D.龄期
E.骨料的质量和数量
24.机械设备的成本费用分为可变费用与固定费用两大类,下列属于固定费用的有( )。
A.操作人员工资 B.大修理费
C.投资应付利息 D.燃料动力费
E.机械管理费
25.应当参加专项施工方案的专家论证会的人员包括( )。
A.建设单位的项目负责人
B.总监理工程师
C.施工单位技术负责人
D.设计单位项目负责人
E.建设单位负责人
26.关于预制构件的吊装的说法,正确的有( )。
A.吊索与构件的水平夹角不宜小于60°,不应小于45°
B.预制柱宜按照中柱、边柱、角柱顺序进行安装
C.边柱和角柱应以外轮廓线控制为准
D.外剪力墙板应以外轮廓线控制为准 E.预制梁的安装应遵循先高后低的原则
27.关于防水砂浆施工的说法,正确的有( )。
A.水泥砂浆防水层不应用于受持续振动或温度高于80℃的地下工程防水
B.基础表面的孔洞、缝隙,应采用水泥砂浆堵塞并抹平
C.砂宜采用中砂,含泥量不大于3%
D.冬季施工气温不应低于5℃,夏季不宜在30℃以上或烈日照射下施工
E.防水砂浆养护温度不宜低于5℃,养护时间不得少于7d
28.有抗渗要求的混凝土,应优先选用( )。
A.硅酸盐水泥 B.普通水泥
C.矿渣水泥 D.粉煤灰水泥
E.火ft灰水泥
29.下列钢材的化学成分中可以提高钢材强度但会使钢材韧性和塑性显著下降的有( )。
A.磷 B.碳
C.锰 D.氮
E.硫
30.下列桩基检测方法中,可以用以判断桩身完整性类别的试验有( )。
A.低应变法 B.静载试验
C.高应变法 D.钻芯法
E.声波透射法
三、案例分析题(案例一~三各20分,四、五各30分)
【背景资料】案例一
某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500m2。经过公开招标,某施工单位中标,双方按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。
事件一:施工单位绘制了基础分项工程的施工进度计划,共计36天。监理单位认为该施工进度计划没有考虑到挖土和垫层2天的平行搭接时间,垫层与基础、基础与回填土各有2天的工艺间隔也没有考虑到,认为不满足总工期的要求。

事件二:施工工程中,施工单位采购的水泥进场时,项目部及监理工程师对其品种,级别进行了检查,并按照同一生产厂家、同一级别,袋装水泥不超过200t为一个检验批对相应指标进行了抽样复验。
事件三:项目部按规定对混凝土进行了实体检测,检测内容包括混凝土的强度、钢筋保护层厚度等。
事件四:项目部在布置现场塔吊位置时,主要考虑了塔吊的覆盖范围,监理工程师认为考虑不够周全。
【问题】
1.事件一中,为了加快施工进度,施工单位按三个施工段组织加快的成倍节拍流水,列式计算总工期,比原计划缩短几天,绘制相应的流水施工横道图。
2.事件二中,水泥进场时还要对哪些内容进行检查?水泥抽样复验的指标有哪些?补充袋装水泥检验批抽样复验的划分依据?
3.事件三中,混凝土实体检测的方法有哪些?
4.补充事件四布置塔吊时还需要考虑哪些因素?
案例二
某工程项目地下2层,地上16层,部分为装配式混凝土结构,项目部编写了专项施工方案并经过了审批。楼梯、阳台等采用水平运输,运至现场后直接堆放在现场堆场的坚实、水平的地面上,柱、梁、预制楼板等叠放6层。在起吊重量较重的柱等构件时,采用钢丝绳绑扎,为确保吊装的平稳,安全系数取8。预制剪力墙吊装就位后,每个构件设两道临时支撑,支撑点位于距离剪力墙底面1/3处。预制柱吊运时按照中柱、角柱、边柱的顺序安装,且边柱和角柱以轴线控制线。
填充墙砌筑过程中,烧结空心砖孔洞垂直于受压面直接从楼地面砌起,填充墙砌筑完毕后随即从一端向另一端填充了墙体与梁下口的缝隙。
设计采用地热辐射采暖,在施工过程中,所有施工过程均由现场监理旁站验收。地采暖工程接近完工前,业主工程师要求对某区域房间地采暖重新剥离检查防潮层和绝热层。承包商认为施工过程经监理工程师旁站监理并验收合格,需业主承诺补偿重新检验发生的一切费用、并延长由此影响的工期,才能配合业主再次剥离检验的要求。但业主认为可以随时提出重新检验的要求。
项目部编写了地下防水混凝土施工方案,部分内容如下:防水混凝土试配混凝土的抗渗等级与设计要求一致;骨料粒径不大于50mm;防水混凝土应分层连续浇筑,分层厚度不得大于600mm;终凝后应立即进行养护,养护时间不得少于7d;混凝土入模温度不应低于0℃,采用电热法或蒸汽直接加热法养护。
建设主管部门于10月17日对项目进行执法大检查,发现了一起施工单位违反诚信管理行为。为此,当地建设主管部门做出对施工总承包单位进行行政处罚的决定:与10月21日在当地建筑市场诚信信息平台上做了公示;并于10月30日将确认的不良行为记录上报了住房和城乡建设部。
【问题】
1.写出装配式混凝土结构施工专项方案的内容。装配式构件运输、存放、安装过程中有何不妥?并给出正确做法。
2.指出填充墙施工中的不妥之处,并给出正确做法。
3.业主提出重新检验的要求是否合理?并说明理由。承包商关于补偿费用和工期的说法是否合理?并给出理由。
4.指出防水混凝土施工方案不妥之处,并写出正确做法。
5.分别指出当地建设主管部门对施工单位关于诚信处罚的做法是否妥当?并说明理由。
案例三
某现浇钢筋混凝土框架-剪力墙结构办公楼工程,地下一层,地上十层,层高3m,建筑面积18600m2,基坑开挖深度5.5m。该工程由某施工单位总承包,其中基坑支护工程由专业分包单位承担施工。

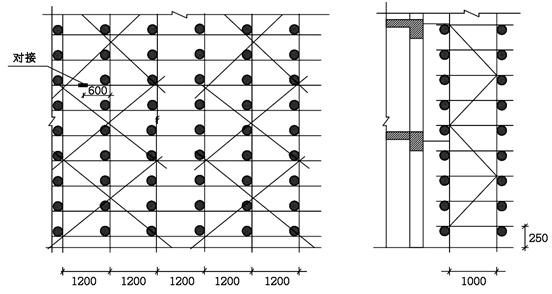

本项目采用落地式钢管脚手架。施工单位编制的外墙脚手架侧面图,如下图所示。

在基坑支护工程施工前,分包单位编制了基坑支护安全专项施工方案,经分包单位技术负责人审批后组织专家论证,监理机构认为专项施工方案及专家论证均不符合规定,不同意进行论证。
主体结构施工至十层时,项目部在例行安全检查中发现五层楼板有2处(一处为短边尺寸200mm的孔口,一处为尺寸1600×2600mm的洞口)安全防护措施不符合规定,责令现场立即整改。
项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员进行了脚手架检查验收工作。
物料提升机停层平台口应设置高度不低于1.70m的楼层防护门,并应设置防内开装置。且在建工程各层与提升机连接处搭设卸料通道,通道两侧仅设置了防护栏杆。
【问题】
1.根据图示,请指出不妥之处,并给出正确做法。
2.指出本工程的基坑支护安全专项施工方案审批及专家组织中的错误之处,并分别写出正确做法。
3.针对五层楼板检查所发现的孔口,洞口防护问题,分别写出安全防护措施。
4.本工程脚手架定期检查内容包括哪些?
5.物料提升机安全防范措施有何不妥?写出正确做法。
案例四
某施工单位在中标某高档办公楼工程中,与建设单位按照《建设工程施工合同(示范文本)》GF—2013—0201签订了施工总承包合同,合同中约定总承包单位将装饰装修、幕墙等部分工程进行专业分包。
卫生间楼地面采用C35、P6混凝土浇筑、聚氨酯防水涂料防水。卫生间混凝土浇筑时,施工单位严格按照C35、P6的配合比进行试配,并依此最终确定配合比。到达施工现场时部分罐车内混凝土坍落度损失不能满足施工要求,班组加入适量的拌合用水搅拌。防水涂料施工完毕干燥后紧接着进行饰面层施工。饰面层施工结束后,施工单位从中午12:00开始进行蓄水检验,蓄水高度在最深处为10mm,次日上午9:00施工单位要求项目监理机构对防水层进行验收。监理工程师提出异议,不予验收。
总承包企业、专业承包企业项目部应当以劳务班组为单位,建立建筑劳务用工档案。在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或减少部分的综
合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量、单价等数据见下表:
|
清单项 |
清单工程量 |
实际工程量 |
清单综合单价 |
浮动系数 |
|
清单项A |
5080m3 |
5594m3 |
452元/m3 |
5% |
|
清单项B |
8918m2 |
8205m2 |
140元/m2 |
5% |
在堆放大量易燃物的场地进行焊割作业时,乙炔瓶与氧气瓶的间距为6m,动火点与两瓶的距离为8m,与其他易燃易爆物品的距离为20m,且监理人员检查发现动火证为该项目结构二层焊接时办理,要求其立即停止作业并重新办理动火审批手续。
因施工场地狭小,现场道路按3m考虑并兼作消防车道,路基夯实,上铺150mm厚砂石,并做混凝土面层。搅拌机棚、砂石料只能在与已建工程之间的间隙堆放。现场布置两个消火栓,间距100m,其中一个距拟建建筑物4m,另一个距临时道路2.5m。
现场设置了“五牌一图”,现场宿舍设置可开启式外窗,床铺3层,通道宽度0.8m。宿舍室内净高2.1m,每间宿舍居住人员18人。
【问题】
1.指出卫生间施工和验收中的不妥之处,并给出正确做法。
2.建筑劳务用工档案应该包括哪些资料。
3.分别计算清单A和清单B结算的清单费用。
4.指出监理人员要求其立即停止动火作业是否合理,说明理由?如何办理该动火作业审批手续?现场消防还存在哪些不妥之处,并给出正确做法。
5.指出现场平面布置不妥之处,并写出正确做法。
6.现场“五牌一图”指的是哪些内容?现场临时用房选址满足什么要求?本案例中现场宿舍设置有何不妥?写出正确做法。
案例五
某工程项目地下1层,开挖深度4m,地上16层,层高均为4m。由某施工单位总包施工,为了更好保证施工质量,建设单位提出了改进方案,施工单位进行了艰苦的谈判,最终双方签订了工程施工承包合同。
合同约定赶工措施费为1万元/d。项目部制定了施工进度计划,并经过了审批,网络图如下图。

C工作完成后G工作开始前,因建设单位对G工作进行设计变更导致G工作延误7d,造成施工单位用于该工作的一台机械设备(租赁)窝工,该机械设备台班使用费为1000元/台班,施工机械每天工作一个台班,租赁费为700元/台班,折旧费为500元/台班。建设单位要求施工单位采取赶工措施,使工程按原计划完成。施工单位提出赶工措施费7万元和施工机械窝工费2000元的索赔。
土方工程量清单中土方量为5000m3,施工过程中因建设单位设计变更导致土方量增加至5500m3。发承包双方关于土方工程工程价款的结算产生争议,合同文件对于该部分约定不同。“投标文件及其附件”注明,工程量增减的风险由发包人承担;“专用条款”约定,工程量增减10%以上的风险由发包人承担。
现场监理机构进行安全隐患检查时发现如下情形:外设的楼梯口、楼梯平台处仅设置了密目式安全立网进行防护。建筑物的外围边沿,对于有外脚手架处采用密目式安全立网进行防护且设置在双排脚手架的内侧立杆上;没有外脚手架处采用了防护栏杆进行防护,且上杆离地高度为1m,下设高度为150mm的挡脚板,栏杆柱间距为1.8m,但未设下横杆。基于上述检查发现的情形,监理工程师立即向施工单位下达了整改通知单。
合同工程量清单报价中写明:瓷砖墙面积为1000m2,综合单位为110元/m2。施工过程中,建设单位调换了瓷砖的规格型号,经施工单位核算综合单位为150元/m2,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200m2,但建设单位尚未确认该变更单价,施工单位用挣值法进行了成本分析。
施工单位组织现场检查发现:主要供水管线施工单位采用线形布置,在供水管线穿路处套以PVC管材并埋入距路面0.5m处。当地建设行政主管部门对施工现场突击检查发现:雨水、污水直接排入市政污水管网;现场施工食堂及炊事人员未办理相关证件,而且粮食直接堆放在制作间的地面上。
【问题】
1.一般合同谈判由哪些人员组成?对于建设单位提出的改进方案,施工单位如何应对?
2.施工单位的索赔是否合理?请说明理由。
3.该土方工程的结算时的工程量应为多少?请说明理由。合同文件的组成部分还有哪些?
4.指出上述安全检查中的问题,并分别给出正确做法。
5.计算墙面瓷砖粘贴分项工程的BCWS、BCWP、ACWP、CV,并分析成本状况。
6.针对施工单位现场检查中发现的问题,给出整改措施。
参考答案与解析
一、单项选择题
1. 【答案】D
【解析】按建筑物的规模大小分类:①大量性建筑:住宅、学校、商店、医院。②大型性建筑:大型体育馆、大型剧院、大型火车站和航空港、大型展览馆。【参见教材2页】
2. 【答案】B
【解析】门窗框与墙体结构连接的接缝处应避免刚性接触,砌体上安装门窗严禁用射钉固定。开向公共走道的窗扇,其底面高度不应低于2m。窗台低于0.8m时,应采取防护措施。【参见教材6页】
3. 【答案】A
【解析】影响梁的位移因素有:与荷载q有关,且成正比——荷载越大、端部位移越大;与构件截面惯性矩I有关,且成反比——截面惯性矩越大、端部位移越小;与材料性能、即弹性模量E有关,且成反比——弹性模量越大、端部位移越小;与构件跨度L的
4次方成正比——跨度越大、端部位移越大,且此影响因素最大。【参见教材14页】
4. 【答案】A
【解析】在一般环境、轻微作用下,钢筋混凝土结构钢筋最小保护层厚度:①板、
墙,最小保护层厚度为20mm。②梁、柱:最小保护层厚度一般为25mm(满足100年
C30、50年C25),当混凝土强度等级提高一个等级以上(100年≥C35、50年≥C30)
时,最小保护层厚度为20mm。【参见教材16页】
5. 【答案】A
【解析】冲击性能是指钢材抵抗冲击荷载的能力。钢材出现脆性断裂的性质称为钢的冷脆性,对应的温度称为脆性临界温度。脆性临界温度的数值愈低,钢材的低温冲击性能愈好。所以,在负温下使用的结构,应当选用脆性临界温度较使用温度为低的钢材。【参见教材40页】
6. 【答案】B
【解析】工地上常用坍落度试验来测定混凝土拌合物的坍落度或坍落扩展度,作为流动性指标,坍落度或坍落扩展度愈大表示流动性愈大。对坍落度值小于10mm的干硬性混凝土拌合物,则用维勃稠度试验测定其稠度作为流动性指标,稠度值愈大表示流动性愈小。砂率是指混凝土中砂的质量占砂、石总质量的百分率。【参见教材44页】
7. 【答案】B
【解析】在装修施工中,不允许在原有承重结构构件上开洞凿孔,降低结构构件的承
载能力。如果实在需要,应该经原设计单位的书面有效文件许可,方可施工。【参见教材22页】
8. 【答案】D
【解析】项目临时用水应使用节水型产品,对生活用水与工程用水确定用水定额指标,并分别计量管理。现场机具、设备、车辆冲洗喷洒路面、绿化浇灌等用水优先采用非传统水源,尽量不使用市政自来水。力争施工中非传统水源和循环水的再利用量大于30%。【参见教材183页】
9. 【答案】D
【解析】施工现场临时用电设备在5台及以上或设备总容量在50kW以上的,应制定用电组织设计。临时用电组织设计应由电气工程技术人员编制。室内220V灯具距地面不得低于2.5m。【参见教材175页】
10.【答案】C
【解析】施工总平面图设计要点:①施工总面图设计的第一步是:设置大门(2个以上),引入场外道路。②布置大型机械。布置塔吊时,应考虑:覆盖范围、可吊钩件的重量、构件的运输和堆放;塔吊的附墙杆件及使用后的拆除与运输。③布置仓库、堆场。存放危险品的仓库应远离现场单独设置,离在建工程距离不小于15m。④布置场内临时运输道路的要点:Ⅰ.主干道宽度:单行道不小于4m;双行道不小于6m。Ⅱ.木材场两侧应有6m宽通道,端头处应有12m×12m的回车场。Ⅲ.载重车辆转弯半径不宜小于15m。⑤布置临时水、电管网和其他动力设施。管网一般沿道路布置,供电线路应避免与其他管道设在同一侧。【参见教材173页】
11.【答案】B
【解析】灶台及其周边应铺贴瓷砖,高度不宜小于1.5m;粮食存放台距墙和地面应大于0.2m;门扇下方应设不低于0.2m的防鼠挡板。现场食堂外应设置密闭式泔水桶,并及时清运。食堂必须办理卫生许可证;炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服、工作帽和口罩,不得穿工作服出食堂;非炊事人员不得随意进入制作间。【参见教材185页】
12.【答案】C
【解析】二级动火:在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业;小型油箱等容器;登高焊、割作业。【参见教材189页】
13.【答案】C
【解析】施工现场应建立健全检测试验管理制度,应由施工单位项目技术负责人负责组织检查检测试验管理制度执行情况。【参见教材193页】
14.【答案】C
【解析】混凝土搅拌时,应按规定顺序进行投料,并且粉煤灰宜与水泥同步,外加剂的添加宜滞后于水和水泥。【参见教材111页】
15.【答案】A
【解析】梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,可单独浇筑混凝土。【参见教材112页】
16.【答案】C
【解析】预制墙板可采用插放或靠放的方式,堆放工具或支架应有足够的刚度,并支垫稳固。采用靠放方式时,预制外墙板宜对称靠放、饰面朝外,且与地面倾斜角度不宜小于800。预制水平类构件可采用叠放方式,层与层之间应垫平、垫实,各层支垫应上下对齐。【参见教材129页】
17.【答案】D
【解析】施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查由项目经理组织。【参见教材257页】
18.【答案】C
【解析】桩孔开挖深度超过10m时,应配置专门向井下送风的设备;挖出的土方不得堆放在孔口四周1m范围内;照明应采用安全矿灯或12V以下的安全电压。【参见教材264页】
19.【答案】D
【解析】外设楼梯口、楼梯平台和梯段边,应安装防护栏杆、密目式安全立网封闭。建筑物外围的防护,当有外脚手架的建筑工程,应采用密目式安全立网全封闭,且立网应设置在脚手架外侧的立杆上,并与脚手架紧密相连。施工升降机、物料提升机等与建筑物间设置的停靠平台的两侧边:应设置防护栏杆、挡脚板、密目式安全立网或工具式栏板封闭。【参见教材275页】
20.【答案】C
【解析】操作平台高度不应大于15m,高宽比不应大于3∶1;操作平台应从底层第一步水平杆起逐层设置连墙件,且连墙件间隔不应大于4m;落地式操作平台拆除应由上而下逐层进行,严禁上下同时作业,连墙件应随施工进度逐层拆除。【参见教材277页】
二、多项选择题
21.【答案】ACDE
【解析】大体积混凝土施工应符合下列规定:①大体积混凝土的设计强度等级宜为
C25~C50,并可采用混凝土60d、90d的强度作为混凝土配合比设计、混凝土强度评定
及工程验收的依据;②大体积混凝土的结构配筋除应满足结构承载力和构造要求外,还应结合大体积混凝土的施工方法配置控制温度和收缩的构造钢筋;③大体积混凝土置于岩石类地基上时宜在混凝土垫层上设置滑动层;④设计中应采取减少大体积混凝土外部约束的技术措施;⑤设计中应根据工程情况提出温度场和应变的相关测试要求。【参见教材102页】
22.【答案】AD
【解析】高强度大六角头螺栓连接副施拧可采用扭矩法或转角法。同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在24h内完成。高强度螺栓连接副初拧、复拧和终拧原则上应以接头刚度较大的部位向约束较小的方向、螺栓群中央向四周的顺序进行。不可以采用大螺母代替垫圈。【参见教材122页】
23.【答案】BCD
【解析】原材料方面的因素包括水泥强度与水胶比,骨料的种类、质量和数量,外加剂和掺合料;生产工艺方面的因素包括搅拌与振捣,养护的温度和温度,龄期。【参见教材45页】
24.【答案】BCE
【解析】可变费用又称操作费,它随着机械的工作时间变化,如操作人员的工资、燃料动力费、小修理费、直接材料费等。固定费用是按一定施工期限分摊的费用,如折旧费、大修理费、机械管理费、投资应付利息、固定资产占用费等,租赁机械的固定费用是要按期交纳的租金。【参见教材336页】
25.【答案】ABC
【解析】参加专家论证会的人员:①专家组成员;②建设单位项目负责人;③监理单位项目总监理工程师及相关人员(专业监理工程师);④施工单位参加人员(来自单位总部、项目部;与安全、技术有关):Ⅰ.单位总部:施工单位技术负责人;Ⅱ.项目部:项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员。⑤勘察、设计单位的项目技术负责人。【参见教材365页】
26.【答案】AC
【解析】装配式混凝土结构预制构件安装:①预制柱的安装要求:宜按角柱→边柱→中柱顺序进行安装,与现浇部分连接的柱宜先行安装;预制柱的就位以轴线、外轮廓线为控制线,对于角柱、边柱应以外轮廓线为准。②预制剪力墙安装要求:宜按照外墙先行吊装的原则进行吊装,与现浇部分连接的柱宜先行安装;外墙应以轴线、轮廓线双控制。③预制梁、板安装应遵循先主梁、后次梁,先低后高的原则。【参见教材130页】
27.【答案】AD
【解析】防水砂浆施工要点:①使用部位:水泥砂浆防水层可用于地下工程主体结构的迎水面或背水面,不应用于受持续振动或温度高于80℃的地下工程防水。②原材料要求:水泥砂浆应使用硅酸盐水泥、普通硅酸盐水泥或特种水泥。砂宜采用中砂,含泥量不大于1%。③施工环境:水泥砂浆防水层不得在雨天、五级及以上大风中施工。冬期施工时,气温不应低于5℃;夏季不宜在30℃以上或烈日照射下施工。④养护:养护温度不宜低于5℃,养护时间不得少于14d;聚合物水泥防水砂浆未达到硬化状态时,不得浇水养护。【参见教材135页】
28.【答案】BE
【解析】有抗渗要求的混凝土,应优先选用普通水泥、火山灰水泥。【参见教材36页】
29.【答案】ABD
【解析】碳是决定钢材性能的最重要元素。随着含碳量的增加,钢材的强度和硬度提高,塑性和韧性下降。碳还增加钢材的冷脆性和时效敏感性,降低抗大气锈烛性。磷是碳素钢中很有害的元素之一。磷含量增加,钢材的强度、硬度提高,塑性和韧性显著下降。氮对钢材性质的影响与碳、磷相似,会使钢材强度提高,塑性特别是韧性显著下降。【参见教材40页】
30.【答案】ACDE
【解析】检测单桩承载力的方法有:单桩竖向抗压静载试验、单桩竖向抗拔静载试验、高应变。检测桩身完整性的方法有:钻芯法、低应变法、高应变法、声波透射法。【参见教材98页】
三、案例分析题
【案例一·参考答案】

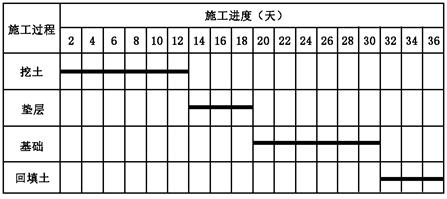

1.(1)按三个施工段组织加快的成倍节拍流水,流水节拍如下表所示:
|
施工段 施工过程 |
施工段1 |
施工段2 |
施工段3 |
|
挖土 |
4 |
4 |
4 |
|
垫层 |
2 |
2 |
2 |
|
基础 |
4 |
4 |
4 |
|
回填土 |
2 |
2 |
2 |
流水工期:T=(m+n'-1)×K+∑G+∑Z-∑C;
其中m=3;K=各施工过程流水节拍最大公约数2;n'=作业队=∑(4/2+2/2+4/2+2/2)
=2+1+2+1=6。
所以,流水工期:T=(3+6-1)×2+2+2-2=18天。
(2)比原计划缩短36-18=18天。
(3)绘制的流水施工横道图如下:

2.(1)水泥进场时还要检查的内容:水泥包装或散装仓号、出厂日期,水泥出厂合格证、出厂检测报告。【参见教材110页】
(2)水泥抽样复验的指标:抗压强度、抗折强度、安定性、凝结时间。【参见教材
224页】
(3)袋装水泥检验批抽样复验的划分依据:同一品种、同一批号且连续进场的水泥。【参见教材225页】
3.混凝土实体检测的方法有:同条件养护试件方法;回弹一取芯法进行检验。【参见教材349页】
4.布置塔吊时还需要考虑的因素有:周边环境,可吊构件的重量以及构件的运输和堆放,同时还要考虑塔吊的附墙杆件及使用后的拆除和运输。【参见教材172页】
【案例二·参考答案】
1.装配式混凝土结构施工应制定专项方案,内容宜包括工程概况、编制依据、进度计划、施工场地布置、预制构件运输与存放、安装与连接施工、绿色施工、安全管理、质量管理、信息化管理、应急预案等。【参见教材128页】
不妥之处有:
(1)预制构件直接堆放在现场堆场的地面上不妥。
正确做法:构件堆放平稳,底部按设计位置设置垫木。
(2)柱、梁叠放6层不妥。
正确做法:多层叠放时,柱子不超过2层;梁不超过3层。
(3)在起吊重量较重的柱等构件时,安全系数取8不妥。
正确做法:在起吊重量较重的柱等构件时,安全系数应取10。
【参见教材272页】
(4)临时支撑的支撑点位于距离剪力墙底面1/3处。
正确做法:预制柱、墙构件的上部斜支撑,其支撑点距离构件底部不宜小于构件高度的2/3,且不应小于构件高度的1/2。
(5)预制柱吊运时按照中柱、角柱、边柱的顺序安装,且边柱和角柱以轴线控制线不妥。
正确做法:宜按角柱→边柱→中柱顺序进行安装,对于角柱、边柱应以外轮廓线为准。
【参见教材130页】
2.不妥之处有:
(1)空心砖孔洞垂直于受压面直接从楼地面砌起不妥。
正确做法:空心砖孔洞应呈水平方向,且墙底部宜砌3皮普通烧结砖。【参见教材118页】
(2)填充墙砌筑完毕后随即从一端向另一端填充了墙体与梁下口的缝隙不妥。
正确做法:填充墙顶部与主体结构之间的空隙,应在下部墙体砌筑完14d后进行砌筑,并且由中间向两边斜砌。【参见教材241页】
3.(1)业主重新检验的要求合理。
理由:根据《建设工程施工合同(示范文本)》GF—2013—0201,无论监理工程师是否进行验收,当其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或开孔,并在检验后重新覆盖或修复。
(2)承包商关于补偿费用和工期的说法不合理。
理由:如再次检验合格,则由发包人承担由此发生的全部追加合同价款,赔偿承包人损失,并相应顺延工期。如再次检验结果不合格,则由承包人承担发生的全部费用,工期不予顺延。【参见《管理》教材273页】
4.防水混凝土施工方案不妥之处:
不妥之一:防水混凝土试配混凝土的抗渗等级与设计要求一致;正确做法:试配混凝土的抗渗等级应比设计要求提高0.2MPa。不妥之二:骨料粒径不大于50mm;
正确做法:骨料粒径不大于40mm。
不妥之三:分层厚度不得大于600mm;正确做法:分层厚度不得大于500mm。不妥之四:养护时间不得少于7d;
正确做法:养护时间不得少于14d。
不妥之五:混凝土入模温度不应低于0℃,采用电热法或蒸汽直接加热法养护;
正确做法:混凝土入模温度不应低于5℃,应采取保温保湿养护措施,但不得采用电热法或蒸汽直接加热法。
【参见教材134页】
5.10月17日作出行政处罚,10月21日公示不良行为记录信息妥当;理由:不良行为记录信息的公布时间为行政处罚决定做出后7d内。
10月30日将确认的不良行为记录上报了住房和城乡建设部不妥;理由:不良行为记录在当地发布记录起7d内报住房和城乡建设部。
【参见《管理》教材323页】
【案例三·参考答案】
1.不妥之处有:
(1)立杆采用搭接不妥。
正确做法为,除顶层顶步外,立杆的接长必须对接。
(2)纵向水平杆的对接接头在跨中不妥。
正确做法为,纵向水平杆的对接接头距离主节点的距离不应大于步距的1/3(即不大于400mm)。
(3)剪刀撑的设置不妥。
正确做法为,脚手架高度超过24m(该建筑物10层、层高3m)的,应在外侧全立面连续设置剪刀撑。
(4)纵向水平杆设在立杆的外侧不妥。
正确做法为,纵向水平杆应设在立杆的内侧。
(5)扫地杆设置不妥。
正确做法为,纵向扫地杆距离底座上皮不大于200mm,而且横向扫地杆应采用直角扣件固定在纵向扫地杆下方的立杆上。
【参见教材266页】
2.错误之处1:“经分包单位技术负责人审批后”,错误。
正确做法:经分包单位技术负责人审批后还需要总包单位技术负责人审批。错误之处2:分包单位技术负责人组织专家论证,错误。
正确做法:总包单位组织专家论证,专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
【参见教材365页】
3.(1)短边尺寸200mm的孔口安全防护措施:用坚实的盖板盖严,盖板要有防止挪动移位的固定措施。
(2)一处为尺寸1600×2600mm的洞口安全防护措施:四周必须设防护栏杆,洞口下张设安全平网防护。
【参见教材275页】
4.脚手架定期检查的主要内容:
(1)杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;
(2)地基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;
(3)高度在24m以上的双排、满堂脚手架,高度在20m以上的满堂支撑架,其立杆的沉降与垂直度的偏差是否符合技术规范要求;
(4)架体安全防护措施是否符合要求;
(5)是否有超载使用现象。
【参见教材267页】
5.不妥之处一:物料提升机停层平台口应设置高度不低于1.70m的楼层防护门,并应设置防内开装置;
正确做法:物料提升机停层平台口应设置高度不低于1.80m的楼层防护门,并应设置防外开装置。
不妥之处二:且在建工程各层与提升机连接处搭设卸料通道,通道两侧仅设置了防护栏杆;
正确做法:施工升降机、龙门架和井架物料提升机等在建筑物间设置的停层平台两侧边,应设置防护栏杆、挡脚板,并应采用密目式安全立网或工具式栏板封闭。
【参见教材275页】
【案例四·参考答案】
1.不妥之处有:
(1)严格按照设计要求进行试配,并依此确定最终施工配合比不妥;
正确做法:防水混凝土试配时,抗渗等级应比设计要求提高0.2MPa。【参见教材134页】
(2)坍落度损失不能满足施工要求,班组加入适量的拌合用水搅拌不妥;
正确做法:当坍落度损失后不能满足施工要求时应加入原水胶比的水泥浆,或者二次掺加减水剂进行搅拌,严禁直接加水。【参见教材140页】
(3)防水涂料施工完毕干燥后紧接着进行饰面层施工不妥;
正确做法:防水层施工完毕后,应进行一次24h蓄水试验,合格后再做保护层和饰面层。【参见教材230页】
(4)蓄水高度在最深处为10mm不妥;
正确做法:蓄水高度在最浅处为10mm。
(5)蓄水时间从中午12:00开始至次日上午9:00不妥;正确做法:蓄水试验的时间不应少于24h。
【参见教材413页】
2.总承包企业、专业承包企业项目部应当以劳务班组为单位,建立建筑劳务用工档案,按月归集劳动合同、考勤表、施工作业工作量完成登记表、工资发放表、班组工资结清证明等资料,并以单项工程为单位,按月将企业自有建筑劳务的情况和使用的劳务分包企业情况向工程所在地建设行政主管部门报告。【参见教材339页】
3.清单A和清单B结算的清单费:
(1)(5594-5080)÷5080×100%=10%>5%;
按照原来单价计算的工程量有5080×(1+5%)=5334m3;按照新单价计算的工程量有5594-5334=260m3;
清单A结算的清单费用5334×452+260×452×(1-5%)=2410968+111644=2522612元。
(2)(8918-8205)÷8918×100%=8%>5%;
清单B结算的清单费用:8205×140×(1+5%)=1206135元。
4.监理人员要求其立即停止动火作业合理;
理由:根据规定,动火证当日有效,动火地点发生变化的要重新办理动火审批手续。在现场堆有大量可燃和易燃物质的场所进行动火作业属于一级动火。由项目负责人
组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。【参见教材189页】
现场消防的不妥之处有:
①乙炔瓶与氧气瓶与动火点的距离为8m不妥;正确做法:两瓶与动火点的距离不得小于10m。
②动火点与其他易燃易爆物品的距离为20m不妥;
正确做法:动火点与易燃易爆物品的距离不小于30m。
【参见教材190页】
5.不妥之处如下:
不妥之一:现场道路按3m考虑并兼作消防车道;理由:消防车道宽度要求至少不小于4m。
不妥之二:消火栓距拟建的建筑物4m;
理由:消火栓距拟建的建筑要求不小于5m。不妥之三:消火栓距临时道路2.5m;
理由:消火栓距临时道路不大于2m。
【参见教材177页】
6.(1)“五牌一图”指的是施工现场总平面图和安全生产、消防保卫、环境保护、文明施工和管理人员名单及监督电话牌。
(2)现场的临时用房应选址合理,并应符合安全、消防要求和国家有关规定。【参见教材186页】
(3)不妥之处:床铺3层,通道宽度0.8m。宿舍室内净高2.1m,每间宿舍居住人员
18人;
正确做法:床铺不得超过2层,通道宽度不得小于0.9m。宿舍室内净高不得小于
2.5m,住宿人员人均面积不得小于2.5m2,且每间宿舍居住人员不得超过16人。【参见教材173页】
【案例五·参考答案】
1.工程合同谈判一般由三部分人员组成:一是掌握建筑法律法规的相关人员;二是懂得工程技术知识的人员;三是懂工程经济知识的人员。【参见教材293页】
发包人提出的改进方案或发包人提出的某些修改和变动或发包人接受承包人的建议方案等。首先应认真对其技术合理性、经济可行性以及在商务方面的影响等进行综合分析,权衡利弊后方能表态接受、有条件接受甚至拒绝。修改变动必对价格和工期产生影响,应利用这一时机争取变更价格或要求发包人改善合同件以谋求更好的效益。【参见教材294页】
2.(1)施工单位提出的赶工措施费7万元不合理;
因为设计变更造成7d工期延误虽然是非承包人责任,但G工作有5d的总时差,使总工期只延长2天,所以承包人只需要赶工2天,应提出2万元的赶工措施费。
(2)施工单位提出施工机械窝工费2000元的索赔不合理;
因为该机械属租赁,应按租赁费提出索赔,且可以索赔7天。所以应提出7×700
=4900元的费用索赔。
3.(1)该土方工程结算时的工程量为5500m3。
因为根据规定,“投标文件及附件”的解释顺序要优于“专用条款”,即工程量增减的风险由发包人承担,所以按照5500m3结算。
(2)施工合同协议书、中标通知书、施工合同通用条款、技术标准和要求、图纸、已标价工程量清单或预算书。
【参见教材292页】
4.(1)外设的楼梯口、楼梯平台处仅设置了密目式安全立网进行防护不妥;
正确做法:外设楼梯口、楼梯平台和梯段边,应安装防护栏杆、密目式安全立网封闭。
(2)密目式安全立网进行防护且设置在双排脚手架的内侧立杆上不妥;正确做法:密目式安全立网进行防护且设置在双排脚手架的外侧立杆上。
(3)上杆离地高度为1m不妥;
正确做法:上杆离地高度应为1.2m。
(4)下设高度为150mm的挡脚板不妥;
正确做法:挡脚板的高度不应小于180mm。
(5)未设下横杆不妥;
正确做法:防护栏杆应设上、下两道横杆,下杆应在上杆和挡脚板中间设置。
【参见教材275页】
5.挣值法计算:
BCWS=计划工作量×预算单价=1000m2×110元/m2=11万元;
BCWP=已完工作量×预算单价=1200m2×110元/m2=13.2万元;
ACWP=已完工作量×实际单价=1200m2×150元/m2=18万元; CV=BCWP-ACWP=13.2-18=-4.8万元。
费用偏差为负值,表示实际费用超预算费用。
6.(1)主要供水管线采用线形布置不妥,主要供水管线应采用环形布置。
(2)供水管线穿路处套以PVC管材并埋入距路面0.5m处不妥,供水管线穿路处应套以铁管,并埋入地下0.6m处,以防重压。【参见教材177页】
(3)污水经沉淀处理后二次使用或排入市政污水管网;雨水排入市政雨水管网。
【参见教材182页】
(4)现场食堂必须办理卫生许可证;炊事人员必须持身体健康证上岗。
(5)食堂应设置独立的制作间与储藏间,且粮食存放台距离墙面与地面均不小于
0.2m。【参见教材185页】
