2K317022 监控量测方法

一、方法选择与要求
监控量测方法应根据工程项目的特点、监测对象和监测项目的特点、工程监测等级、设计要求、精度要求、场地条件和当地工程经验等综合考虑确定,并应合理易行。
监控量测方法需满足合同的约定和设计要求。当合同没有明确的约定、设计没有提出具体要求时,应依据有关规范或标准进行选择。
监控量测方法选择应遵循“简单、可靠、经济、实用”的原则(也就是便宜,好用),依据监测量控项目和精度等要求,考虑有关因素进行选择。

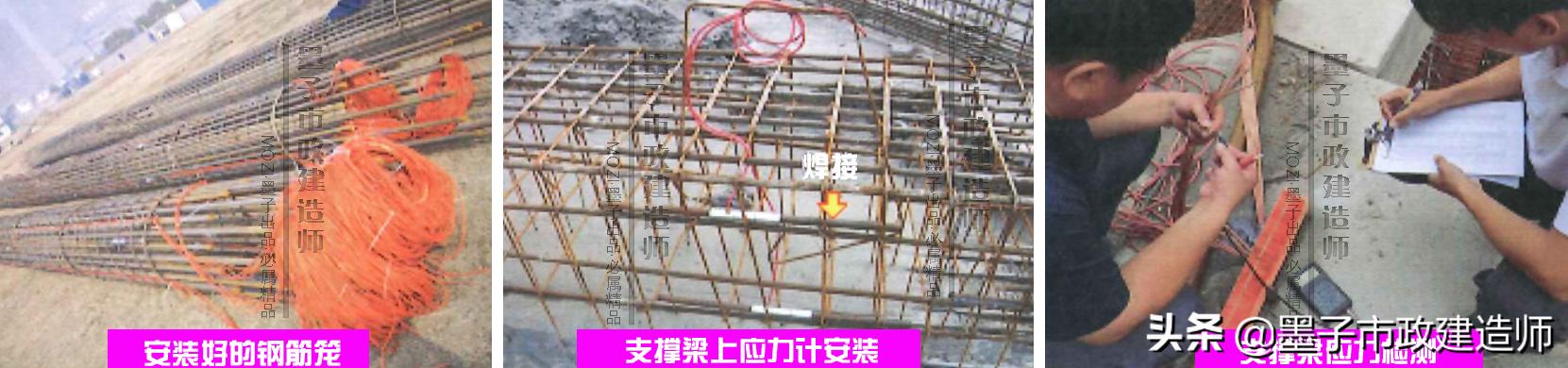

★墨师兄口诀:单靠用计(联想诸葛亮用计谋取胜战)
▼单靠用计的诸葛亮

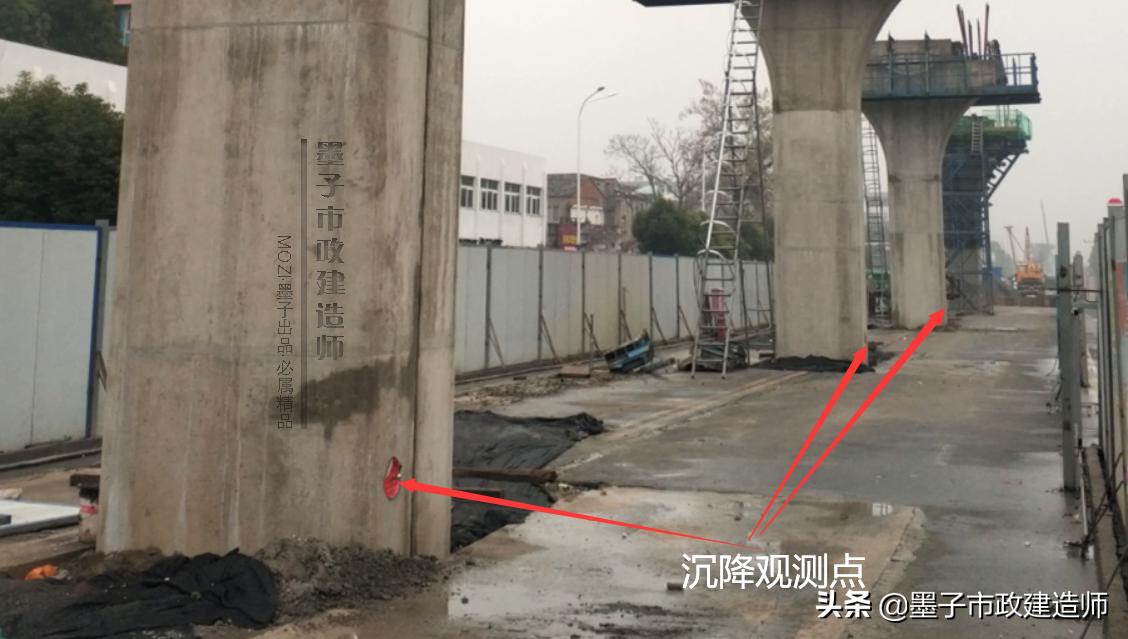

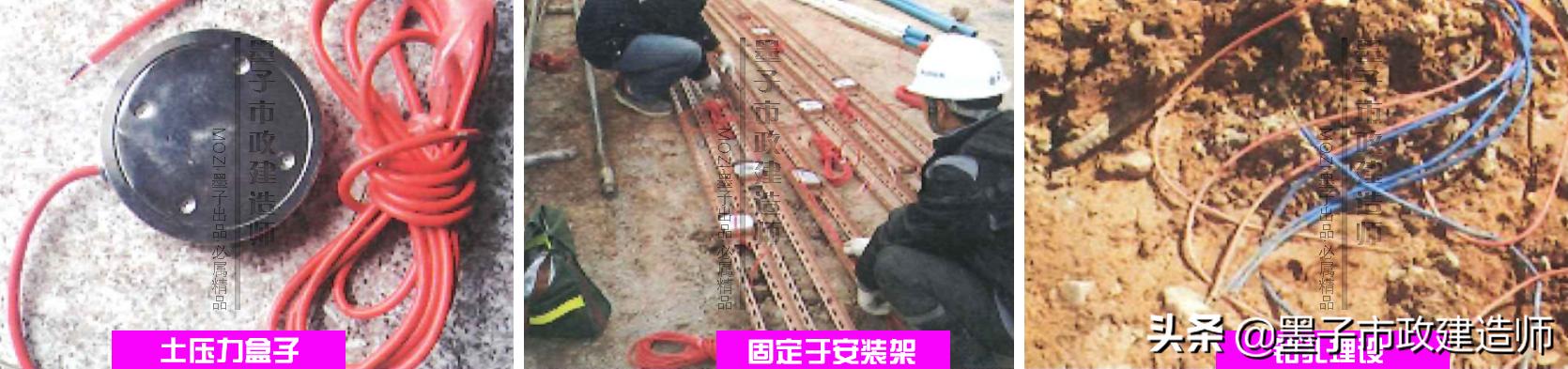

监控量测方法通常包括仪器测量和现场巡视(查)。仪器测量方式可分为光学仪器式测量、机械式仪表测量和电测式传感器测量。变形监测基准点、工作基点的布设应符合设 计要求和规范的规定。

通常用于变形观测的光学仪器有:精密电子水准仪、静力水准仪、全站仪;
▼电子水准仪

▼静力水准仪

▼全站仪

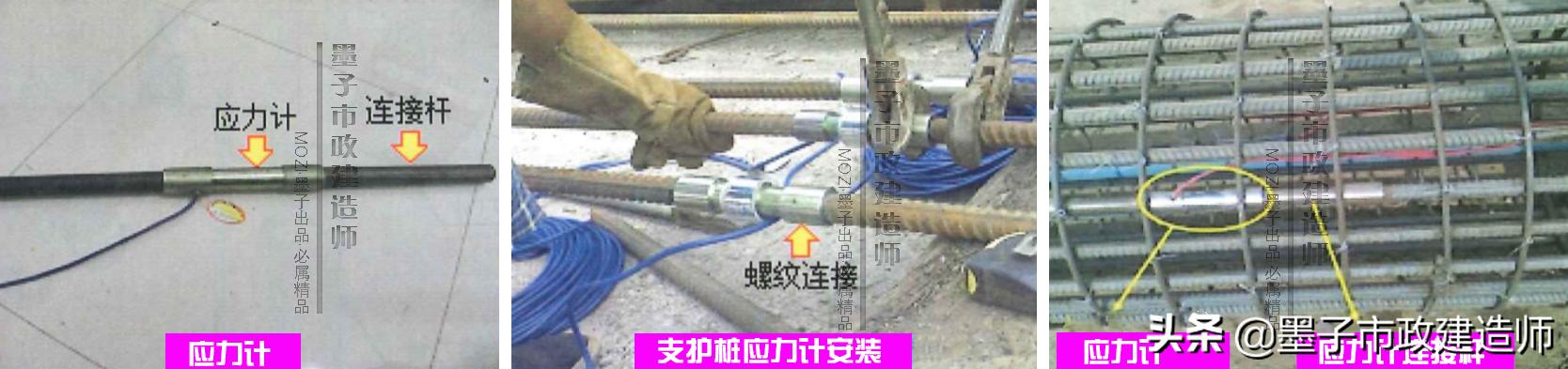

机械式仪表常用的有倾斜仪、千分表、轴力计等;

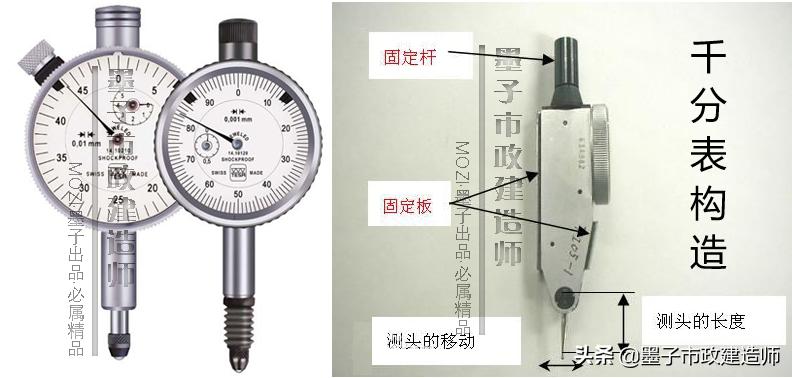

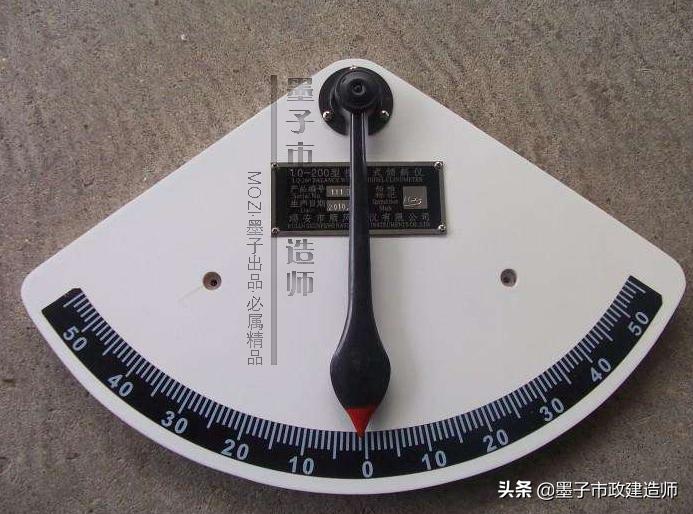

▼倾斜仪

▼千分表

▼轴力计

电测式传感器可分为电阻式、电感式、差动式和钢弦式(这个别说你们了,我他妈自己看产品也分不清楚啊)。
监控量测精度应根据监测项目、控制值大小、工程要求、国家现行有关标准等综合确定,并应满足对监测对象的受力或变形特征分析的要求。
监控量测过程中,应做好监测点和传感器的保护工作。监控量测新技术、新方法在应用前,应与传统方法进行验证,且监测精度应符合规范的规定。

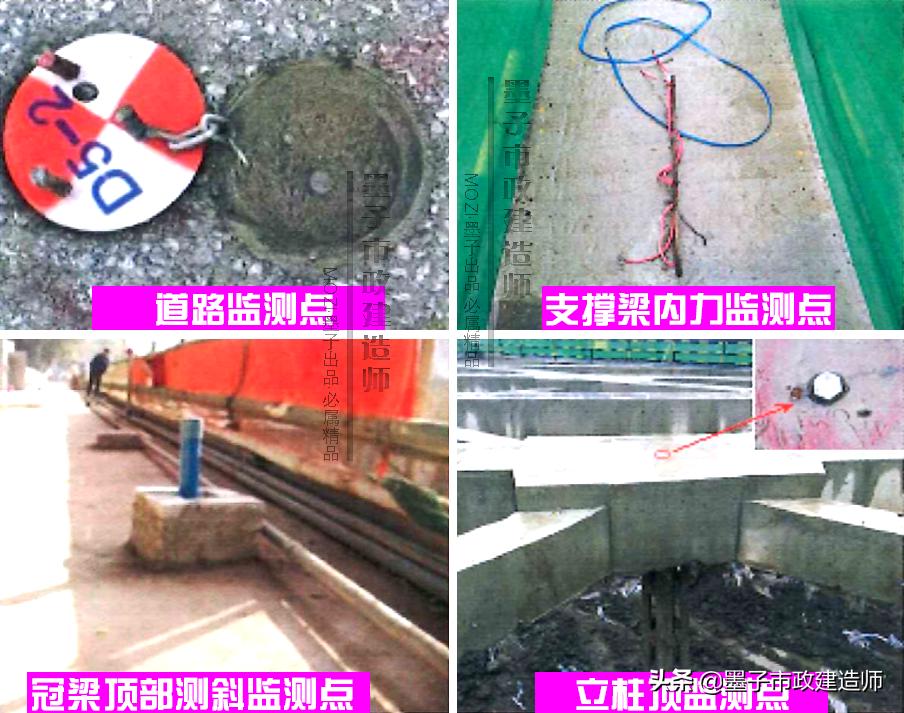

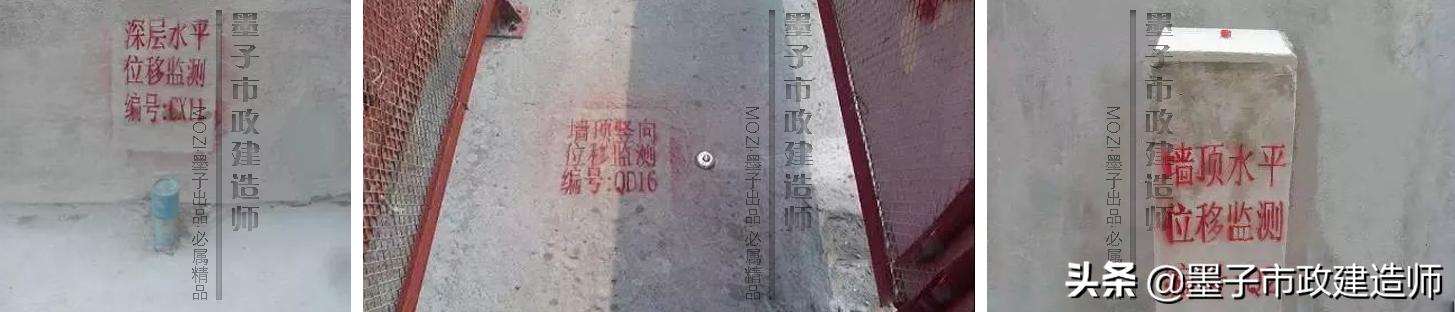

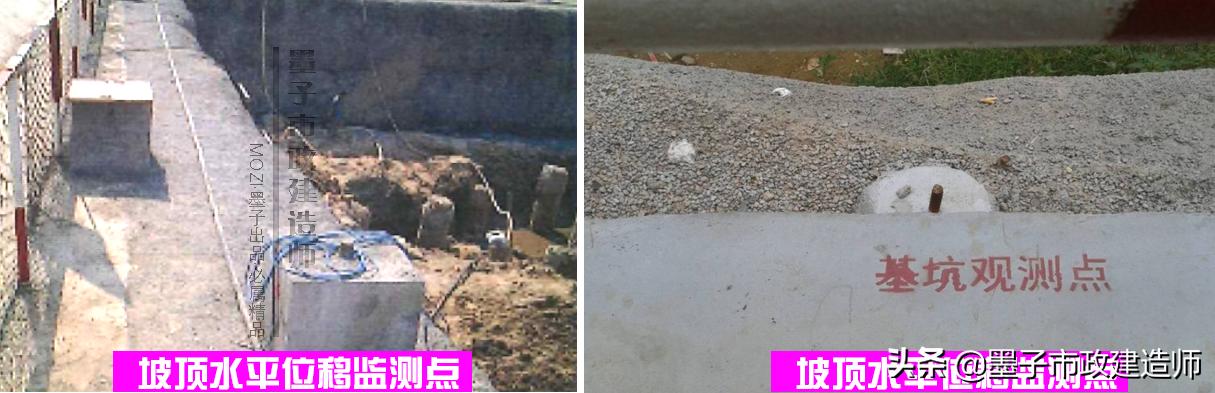

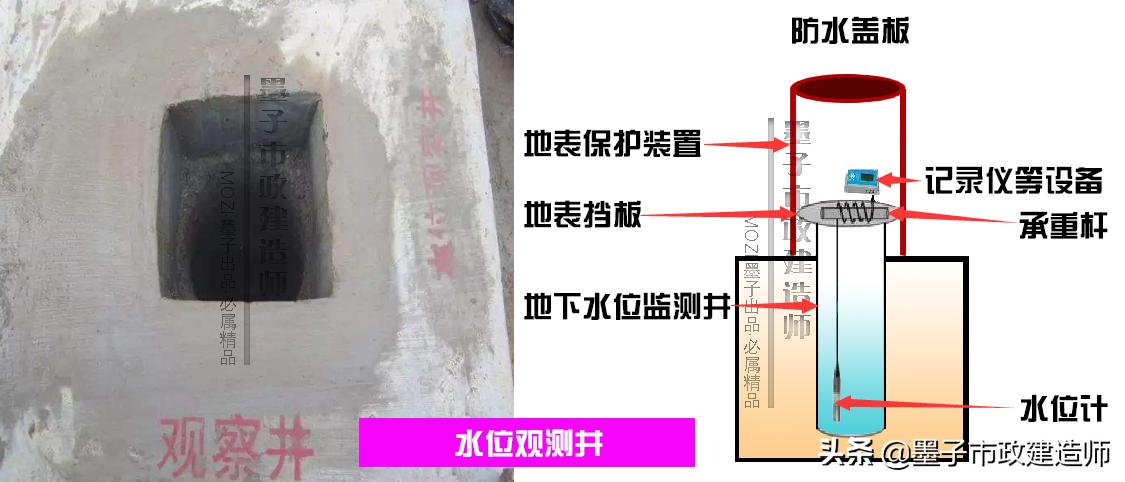

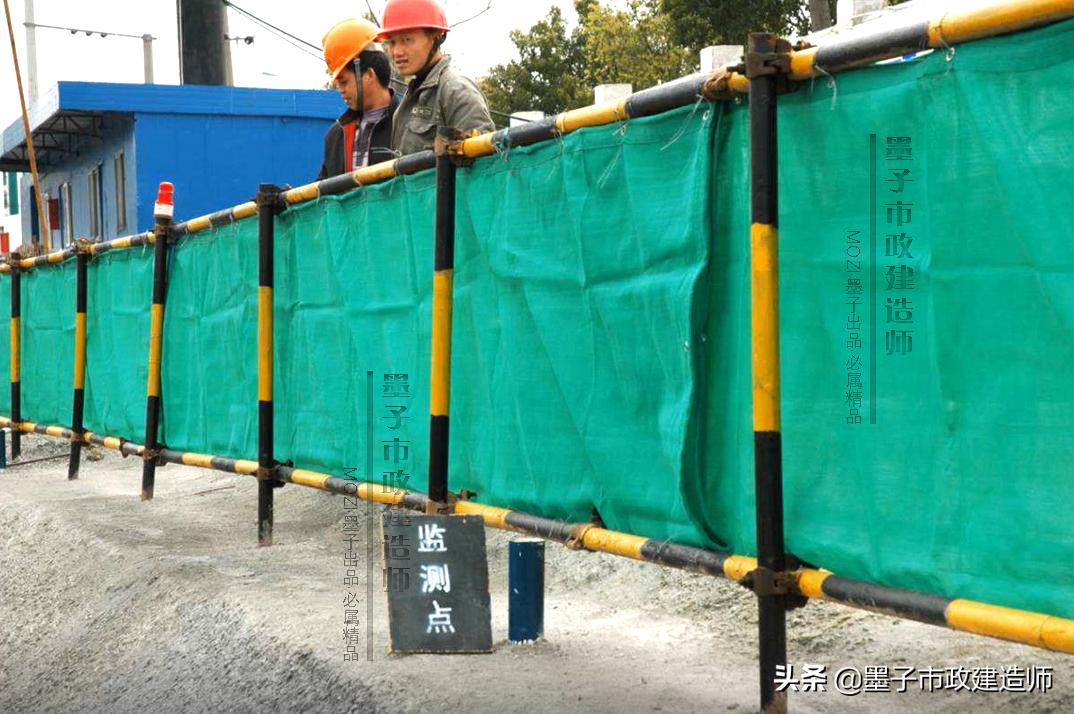

▼监测点

▼监测点

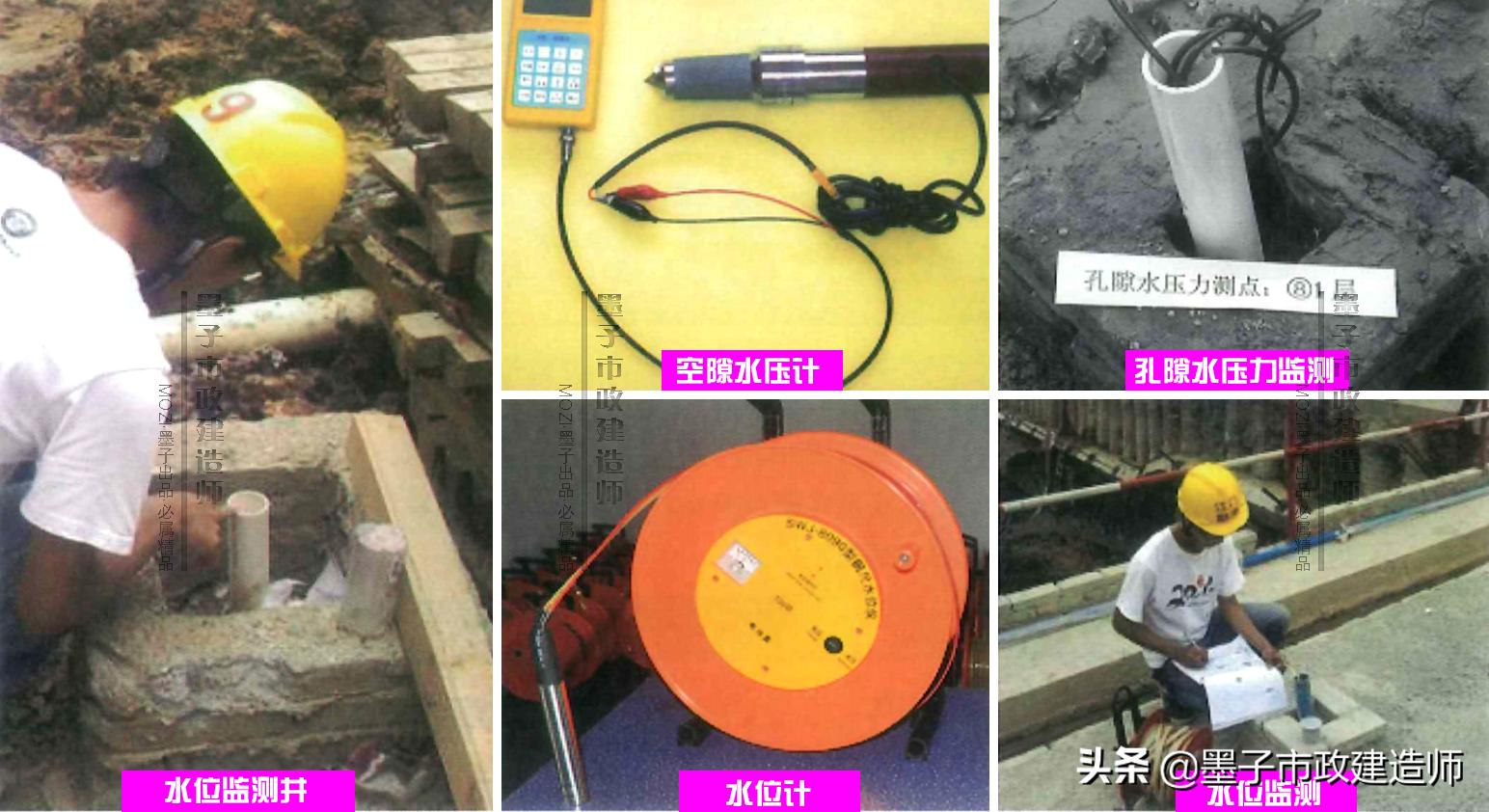

▼传感器

二、监控量测项目确定

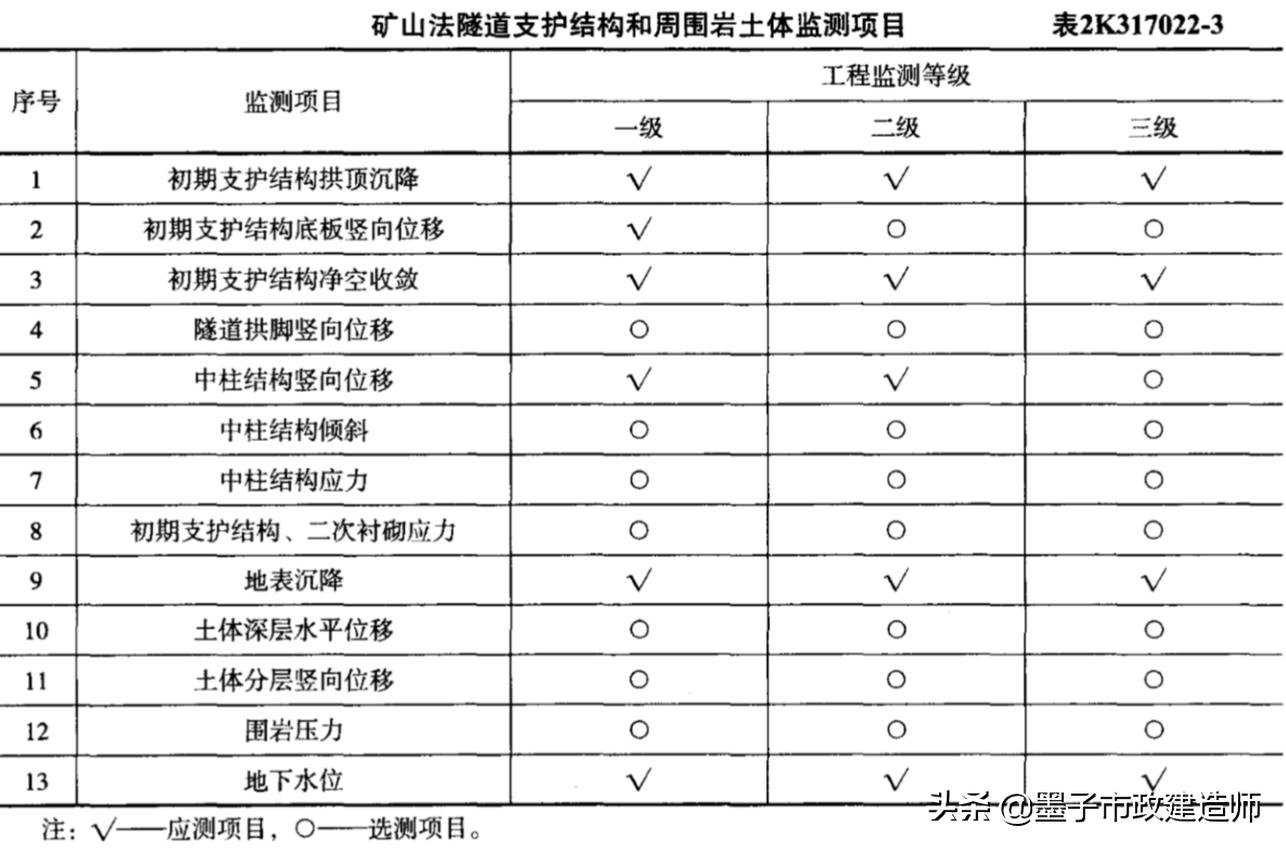

《城市轨道交通工程监测技术规范》GB50911-2013将监控量测分为三个等级,对明挖与盖挖法、矿山法和盾构法施工、周边环境的应测项目和选测项目做出了具体规定。

▼《城市轨道交通技术规范》

工程监测等级宜根据基坑、隧道工程的自身风险等级、周边环境风险等级和地质条件监控量测复杂程度进行划分。

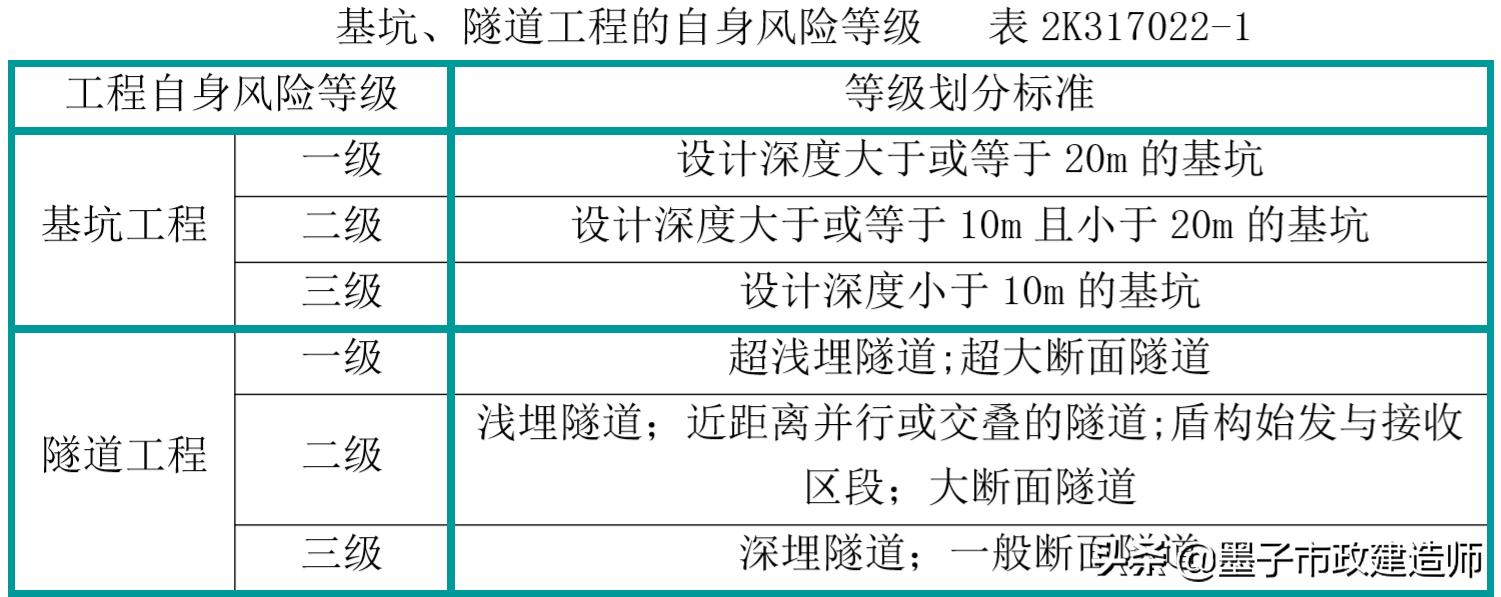

基坑、隧道工程的自身风险等级宜根据支护结构发生变形或破坏、岩土体失稳等的可能性和后果的严重程度,采用工程风险评估的方法确定,也可根据基坑设计深度、隧道埋深和断面尺寸等按表2K317022-1划分。

注:
①超大断面隧道是指断面尺寸大于100m²的隧道;大断面隧道是指断面尺寸在50-100m²的隧道;一般断面隧道是指断面尺寸在10- 50m²的隧道;
②近距离隧道是指两隧道间距在一倍开挖宽度(或直径)范围以内;
③隧道深埋、浅埋和超浅埋的划分根据施工工法、围岩等级、隧道覆土厚度与开挖宽度(或直径),结合当地工程经验综合确定。
周边环境风险等级宜根据周边环境发生变形或破坏的可能性和后果的严重程度,采用工程风险评估的方法确定,也可根据周边环境的类型、重要性、与工程的空间位置关系和对工程的危害性来具体划分。

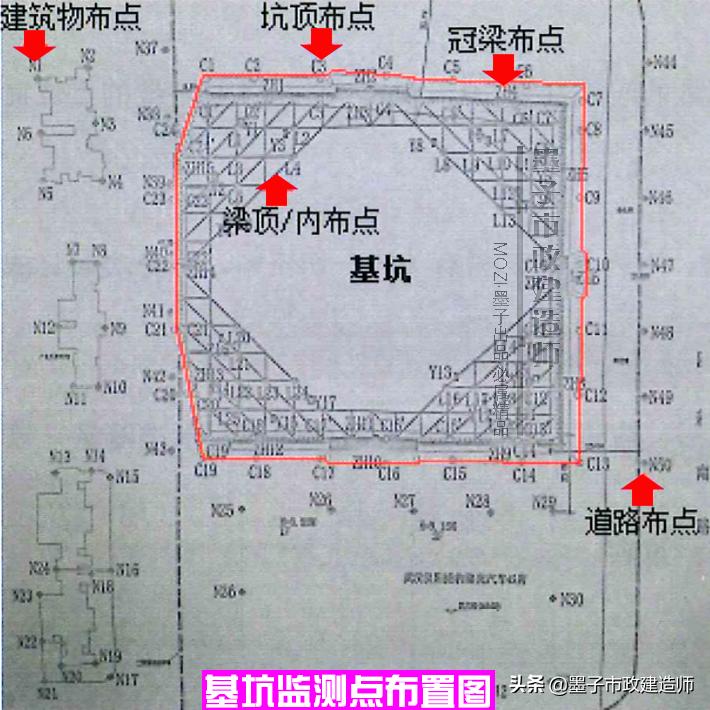

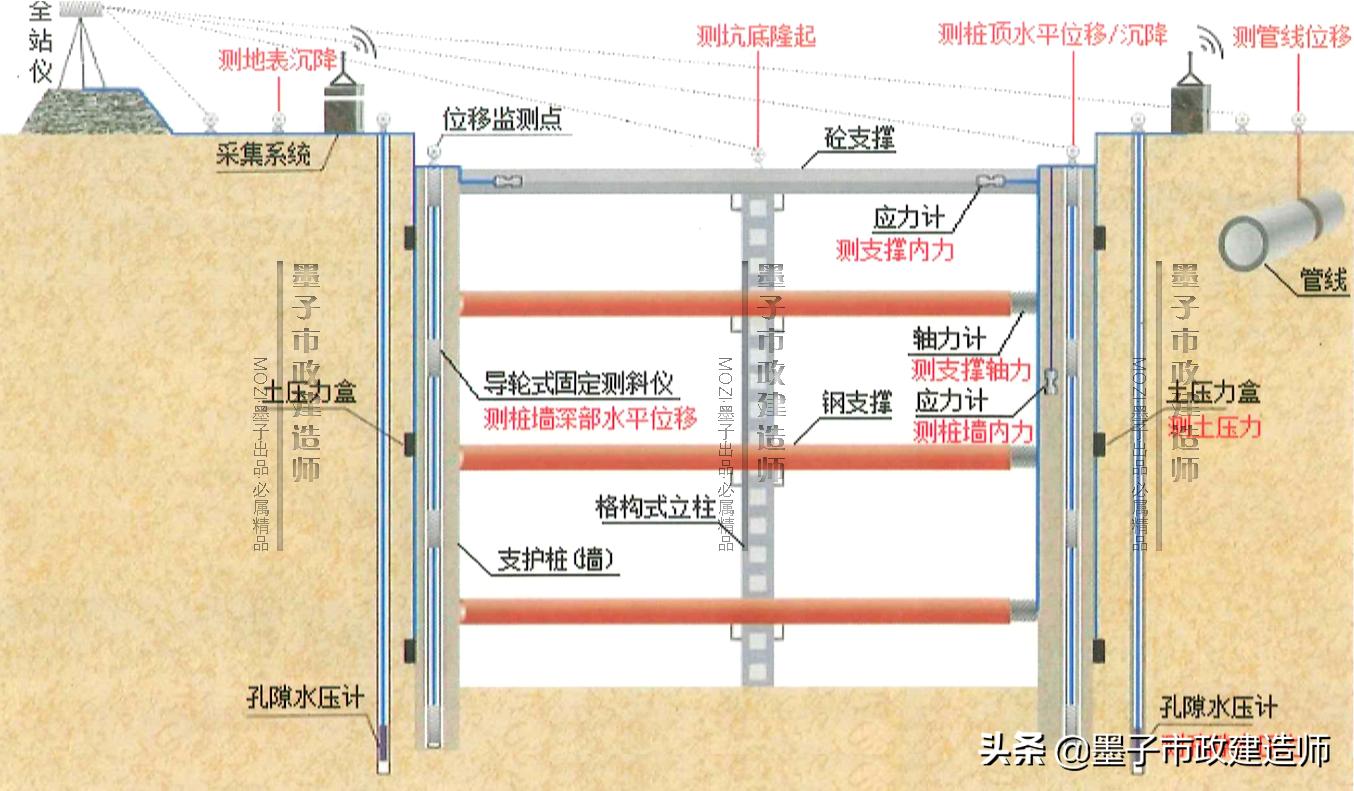

▼基坑监测布点

▼监测点

周边环境的应测项目和选测项目应与基坑、隧道工程应测项目和选测项目配套、相互印证。
工程监测项目应根据监测对象的特点、工程监测量控等级、工程影响范围、设计及施工的要求进行比选后合理确定,应力求反映监测对象的变化 特征和安全状态。
各监测对象和监测项目应相互配套,满足设计、施工方案的要求,并形 成有效、完整的监测体系。
▼监测内容

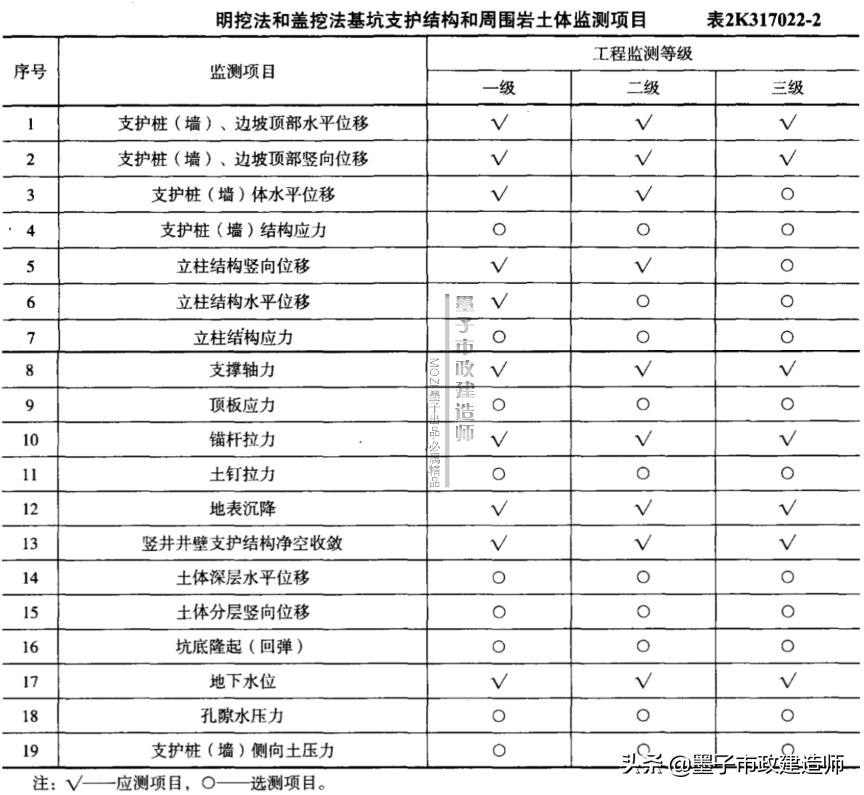

三、监测项目
明挖法、盖挖法基坑支护结构和周围土体监测项目见表2K317022-2,矿山法隧道支护结构和周围土体监测项目见表2K317022-3。
