1
项目名称: 挖基础土方
项目编码: 010101003

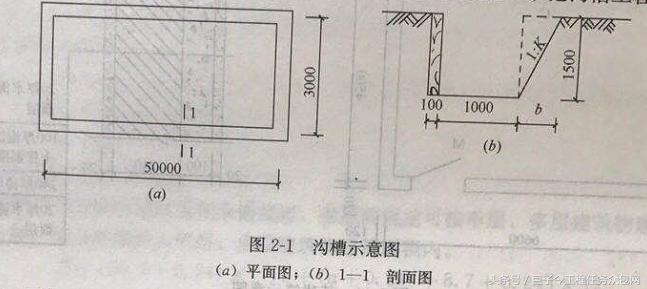

[例1] 如图2-1所示,人工挖沟槽工程,土质为三类土,求挖沟槽工程量。

土木工程、建筑、水利工程、工程师
『解』
已知K=0.3×h==1.5m
则放坡宽度b= (1.5X0.33) m=0.
所以放坡后上口宽度为: (1.0+0.495) m=1.495m

(1) 清单工程量:
挖沟槽工程量: [1.0x 1.5X (5+3) X2]m3=24m3
清单工程量计算见下表

(2) 定额工程量:
挖沟槽工程量=[(1.0+0.1+1.495+0.1)X1.5x+X(5+3)X2]=32.34m3
2
项目编码: 010101001
项目名称: 平整场地

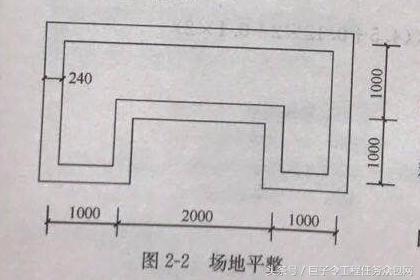

[例2] 求如图 2所示人工平整场地工程量(三类土)。

土木工程、建筑、水利工程、工程师
『解』
-
(1) 清单工程量(按设计图示尺寸以建筑物首层面积计算):
-
人工平整场地工程量=[(1.0+2.0+1.0+0.24)×(1.0+1.0+0.24)-(2.0-0.24)×1=7.74m2
-
清单工程量计算见下表:

-
(2) 定额工程量(按建筑物外墙外边线每边各加2m,以平方米计算):
人工平整场地工程量=底层面积t 2X 外围长+16
=[(4+0.24)X(2+0.24)-1.0X(2-024+[(4+0.24+2+0.24)X2+1.0x2]X2+16]
=(9.4976-1.76+29.92+16)
=3.66m2
3
项目编码: 010101003
项目名称: 挖基础土方
[例2-3] 某不放坡砖基础沟槽如图2-3 所示,求挖基础土方工程量三类土(已知槽长50m)。

土木工程、建筑、水利工程、工程师
『解』
-
(1) 清单工程量(按设计图示尺寸以基础垫层底面积乘以挖土深度计算):
挖基础土方工程量=(1.2X50X1.5)=90m
清单工程量计算见下表:

-
(2) 定额工程量(砖基础施工每边应各增加工作面宽度为200m);
挖基础土方工程量=[(1.2+0.4) X50X1.5]=120m3
4
项目编码: 010101003
名称: 挖基础土方

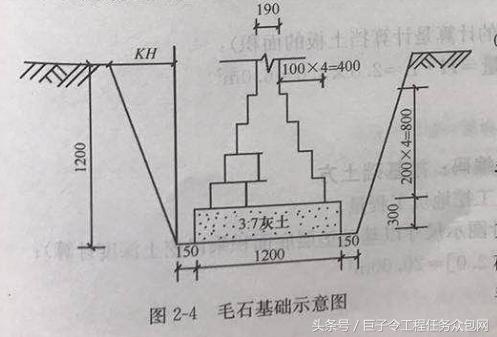

(例2-4)如图2 4所示,槽长10m 深1.2m,土质为四类士,基础宽度为1.2m,3:7 灰土垫层上砌毛石基础。求人工挖基础土方体积。

土木工程、建筑、水利工程、工程师
『解』

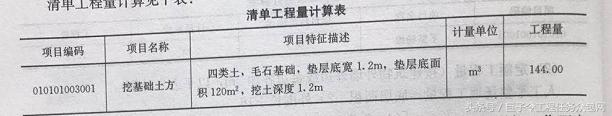

( 1) 清单工程量(按设计图示尺时以基础垫层底面积乘以挖土深度);
人工挖土方体积= 1.2X 100 x 1.2=144.00m3
清单工程量计算见下表:

(2) 定额工程量(四类土放坡系数K=0.25; 浆砌毛石基础每边应各增加工作面宽度为150mm):
人工挖土方体积=[(1.2X0.25+ 1.2+0.3)X 1.2x 100]-216.00m
[例2-5]

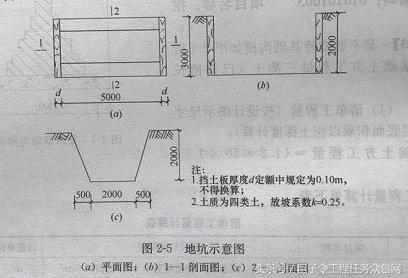

已知: 某矩形地坑,开挖时仅左右两边单侧支木挡土板开挖,平面图、剖面图及地坑尺寸如图2 5所示,求支木挡土板的工程量。

土木工程、建筑、水利工程、工程师
[解]
( 1) 清单工程量
(清单计算规则挖土方方面已包含挡土板支拆,所以不必另行计算挡土板的工程量)。
(2) 定额工程量(挡土板工程量的计算是计算挡土板的面积),
支挡士板工程量=H.L=2.0X3.0=6.0m2
