系统集成项目管理第三版教程 (信息系统集成项目管理教程)

本章内容属于10大管理的内容,处于核心位置,理论上选择题、案例分析、论文写作均有可能涉及。

第8章 项目整合管理

8.1. 管理基础

8.1.1. 执行整合

1、项目整合管理由项目经理负责。项目整合管理的责任不能被授权或转移,项目经理必须对整个项目承担最终责任。

2、执行项目的三个层面:①过程层面执行整合;②认知层面执行整合;③背景层面执行整合。

8.1.2. 整合的复杂性

项目的复杂性来源于组织的系统行为、人类行为以及组织或环境中的不确定性。

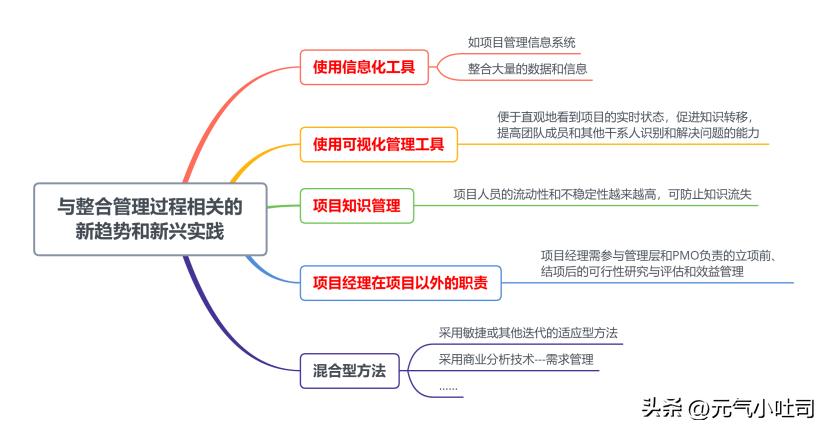

8.1.3. 管理新实践

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.1.4. 项目管理计划和项目文件

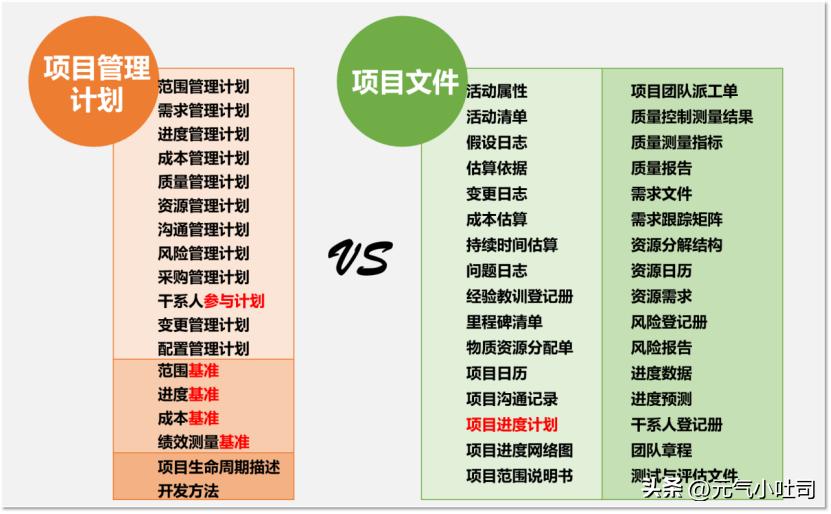

只要不是项目管理计划的都是项目文件。

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.2. 项目整合管理过程

8.2.1. 过程概述(熟练记忆!!!)

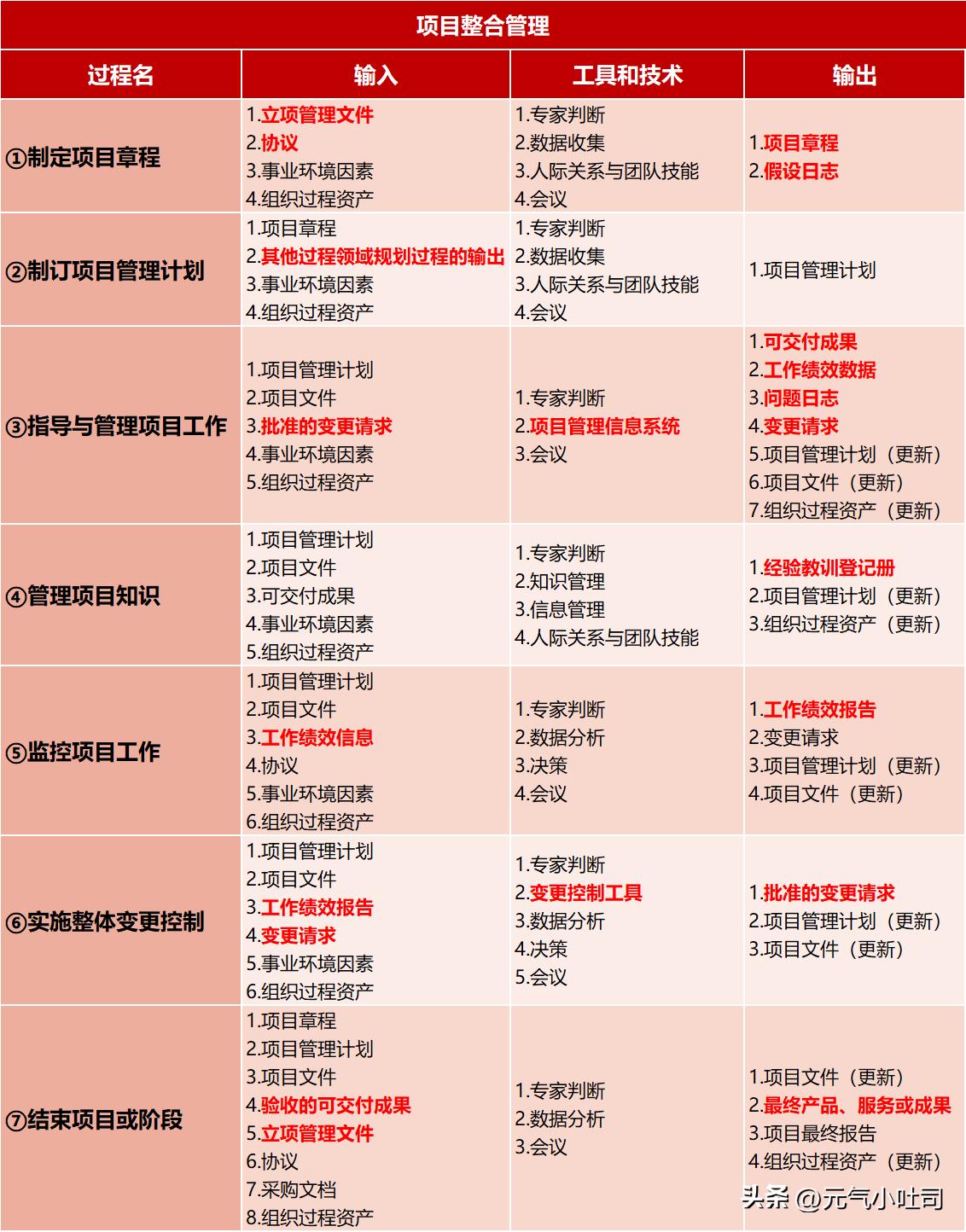

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.2.2. 剪裁考虑因素

剪裁考虑:①项目生命周期;②开发生命周期;③管理方法;④知识管理;⑤变更;⑥治理;⑦经验教训;⑧效益。

8.2.3. 敏捷与适应方法

在敏捷或适应型环境中,采用敏捷或适应型方法能够帮助 项目经理将决策权下放 团队成员可以自行决定并控制具体产品的规划和交付 ,而 项目经理则重点关注营造合作型的决策氛围 ,并确保团队有能力应对变更,促进团队成员以相关领域专家的身份参与整合管理。

8.3. 制定项目章程

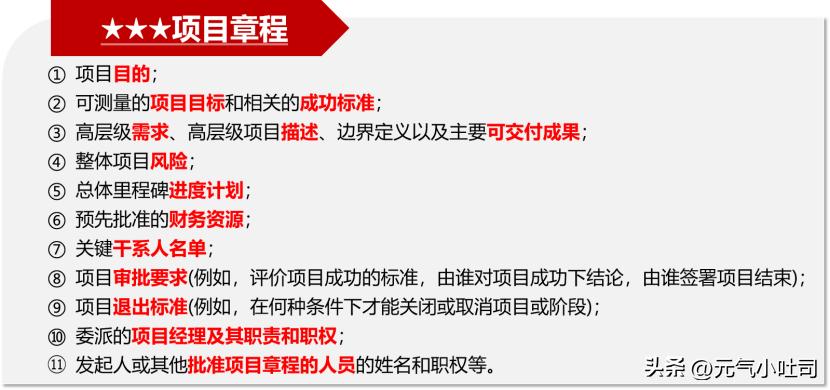

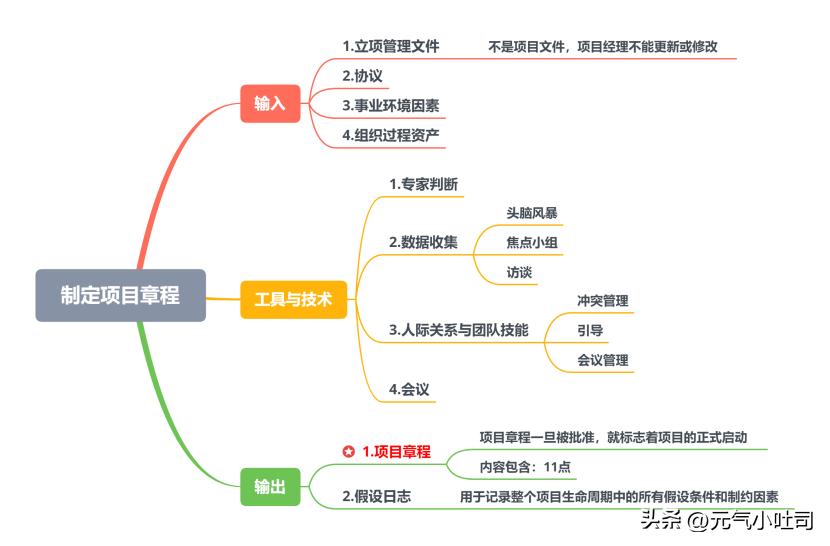

系统集成项目管理知识点梳理,软件集成第四章项目管理

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.4. 制订项目管理计划

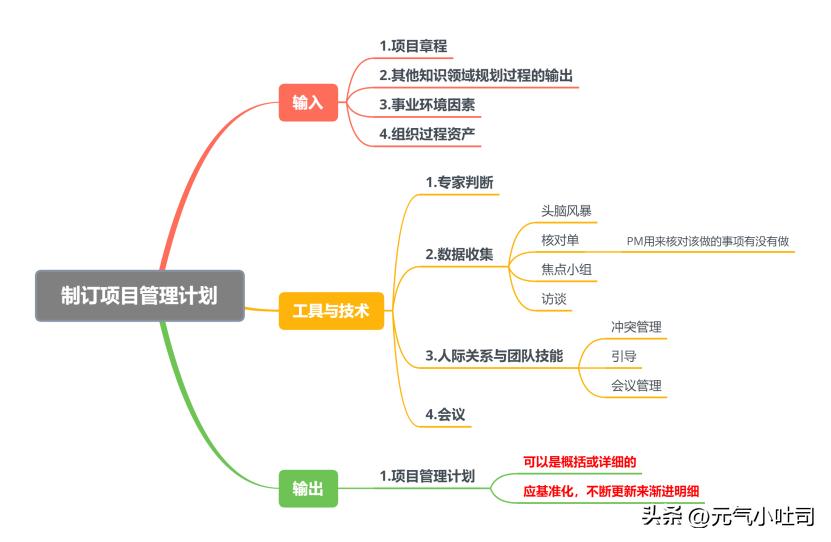

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.5. 指导与管理项目工作

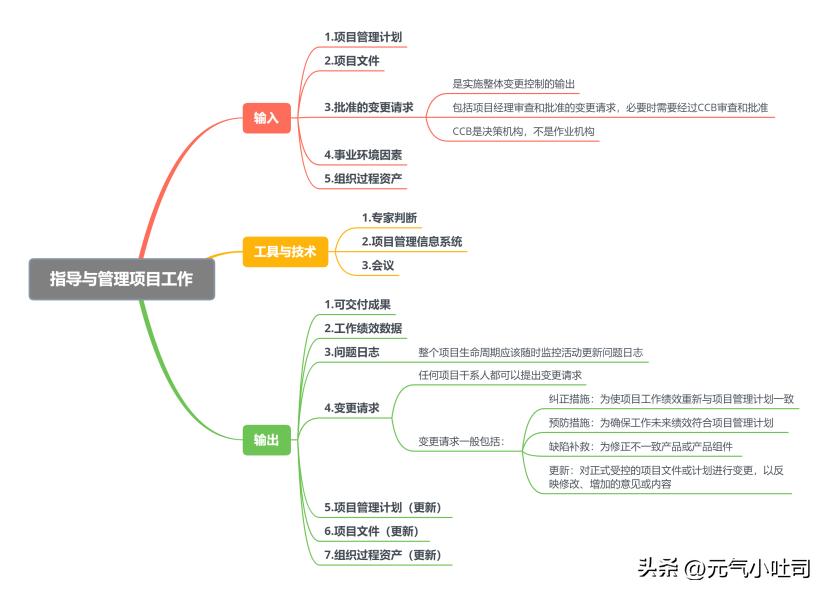

系统集成项目管理知识点梳理,软件集成第四章项目管理

1、批准的变更请求:是实施 整体变更控制过程 的输出,包括项目经理审查和批准的变更请求, 必要时需经过变更控制委员会(CCB)审查和批准 CCB是决策机构,不是作业机构

2、项目管理信息系统:提供了IT软件配置

3、可交付成果:在某一过程、阶段或项目完成时,必须产出的任何独特并可核实的产品、成果或服务能力。

4、变更请求 任何干系人都可以提出变更请求

8.6. 管理项目知识

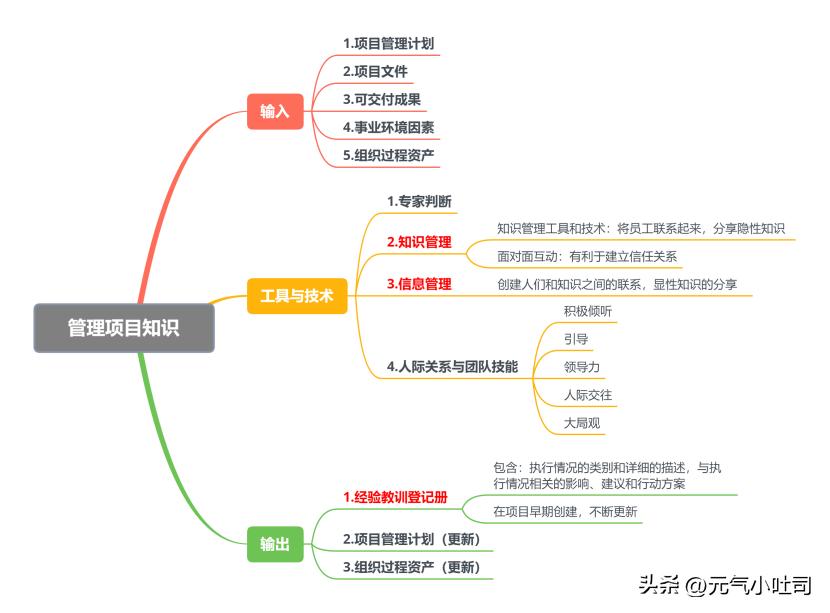

系统集成项目管理知识点梳理,软件集成第四章项目管理

8.7. 监控项目工作

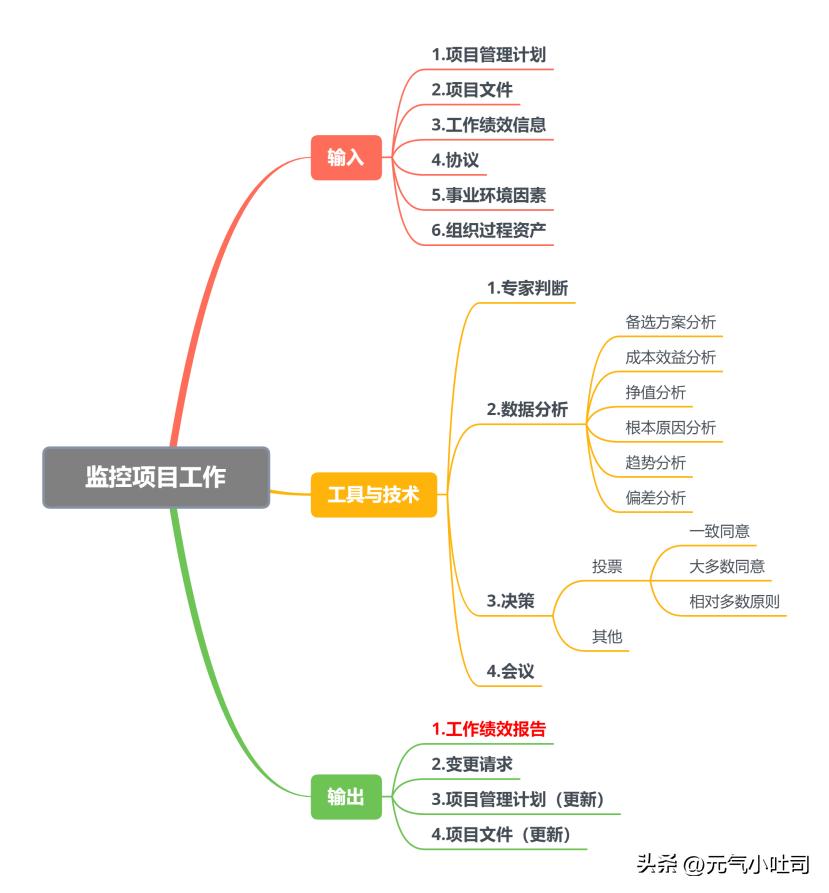

系统集成项目管理知识点梳理,软件集成第四章项目管理

1、监控项目工作,包括监督和控制,在整个项目期间开展。

(1)监督 收集、测量和分析测量结果 ,以及 预测趋势

(2)控制 :制订 纠正或预防措施 重新规划 ,跟踪行动计划的实施过程

8.8. 实施整体变更控制

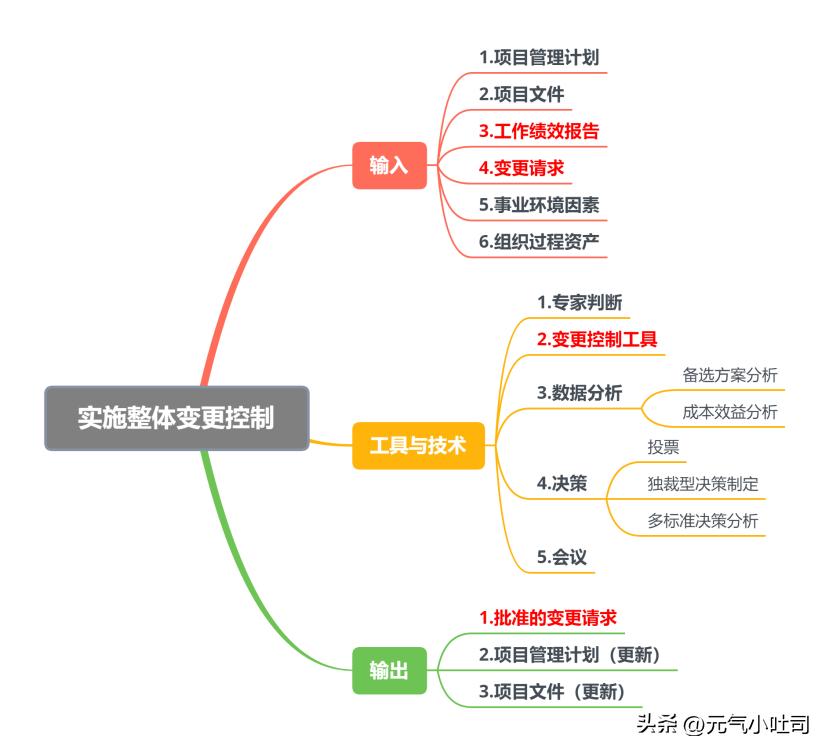

系统集成项目管理知识点梳理,软件集成第四章项目管理

1、实施整体变更控制: 贯彻项目始终 项目经理对此承担最终责任 。参与项目的 任何干系人 都可以提出变更请求。

2、大变更必须严格走变更流程。CCB对变更进行审批。

3、变更程序:(8步)

①变更申请;②对变更的初审;③变更方案论证;④变更审查;⑤发出通知并实施;⑥实施监控;⑦效果评估;⑧变更收尾。

8.9. 结束项目或阶段

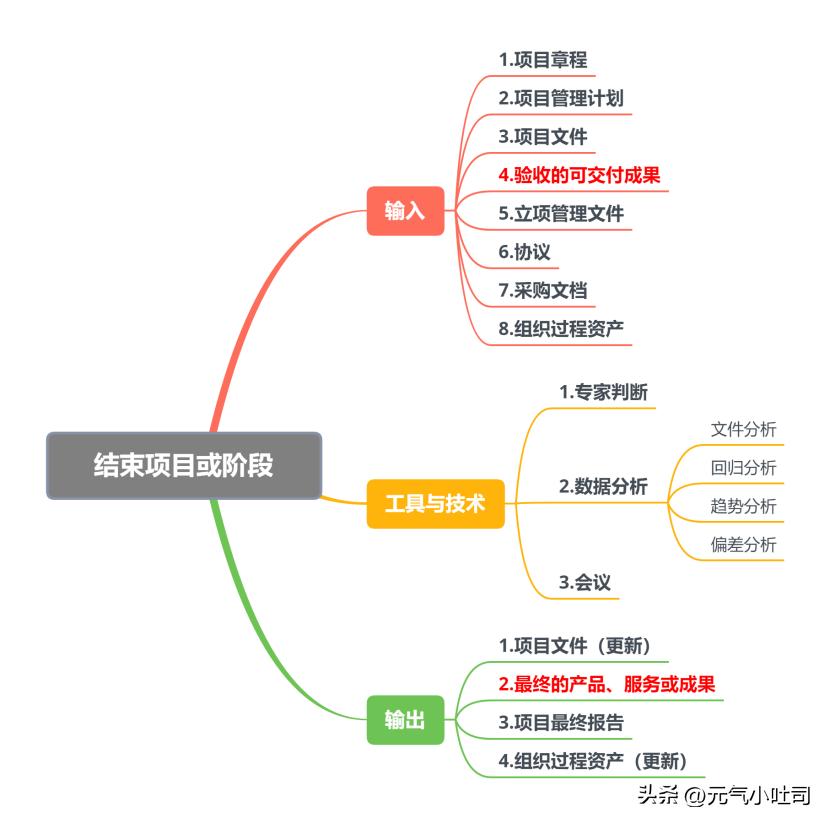

系统集成项目管理知识点梳理,软件集成第四章项目管理

本章重点知识点笔记已整理完成,分享给各位小伙伴们一起打卡学习![奋斗]
