目 录
第一章 编制依据 1
1.1编制原则 1
1.2招标技术资料 1
1.3图纸、设计方案 1
1.4主要规程、规范 1
1.5主要法规 2
1.6贵州省主要法规、条例 3
第二章 工程概况 4
2.1工程总体介绍 4
2.2 工程地质条件及水文地质条件 6
2.3主要工程量 7
第三章 土石方开挖施工设计 8
3.1 设计思路 8
3.2土石方平场设计 8
3.2.1平面布置 8
3.2.2纵断面设计 8
3.2.2土石方量的计算 8
3.3 土石方开挖设计 9
3.3.1土石方挖运施工强度计算 9
3.3.2运输车需用数量 9
第四章 施工方案 10
4.1土石方施工准备 10
4.1.1施工现场准备 10
4.1.2施工流程 10
4.1.3 施工测量 11
4.1.4 组织机构 12
4.1.5项目经理部主要管理成员组成及职责 13
4.2 土石方施工方案 18
4.2.1土石方施工准备 18
4.2.2 土方施工方法 19
4.2.4土石方施工质量要求 22
4.3土石方工程主要施工工艺及技术要求 22
4.3.1 填筑体、挖方及零填区土基顶面密实度标准 22
4.3.2回填土要求 22
4.3.3 沉降变形要求 25
4.3.4土石方填筑要求 26
4.3.5地下溶洞开挖回填设计参数 26
4.3.6台阶开挖设计参数 27
4.3.7最上一层填筑 28
4.4岩土工程材料要求 28
4.5检测及监测 29
4.6地基处理施工技术要求 31
4.6.1地基处理前土基表层整治 31
4.6.2 碾压施工技术要求 32
4.6.3 土石方填筑施工技术要求 32
4.6.4淤泥清除 33
4.4.5临时排水 33
4.7其他 33
第五章 施工弃土方案 35
5.2人员组织 35
5.3机械设备组织 35
5.4土石方运输道路设计方案 36
5.4.1新龙坪路弃土场方向 36
第六章 质量保证措施 37
6.1质量管理制度 37
6.2质量检测制度 37
6.3工程测量与试验控制措施 38
6.4填方工程 38
6.5取土 39
6.6重点部位质量检测 39
6.7保证措施 40
第七章 安全文明施工 43
7.1安全管理 43
7.1.1方针目标 43
7.1.2管理体系 43
7.1.3安全保证体系 43
7.1.4工作制度 44
7.1.5安全管理措施 44
7.1.6临时用电管理 45
7.1.7施工机械管理 47
7.2消防管理 47
7.2.1方针目标 47
7.2.2工作制度 47
7.2.3管理规定 47
7.3文明施工 48
7.3.1 工作目标 48
7.3.2 现场管理 48
7.3.3材料管理 50
第八章 雨季施工方案 51
8.1 具体施工部署 51
8.2 具体措施方案 51
8.3技术准备 52
8.4雨季施工材料准备 53
8.5施工现场措施 54
8.6现场环保措施 54
8.7安全防护 56
第一章 编制依据
1.1编制原则
(1)满足城市总体规划。
(2)严格执行专业技术规范及有关方针政策。
(3)注意平场标高与周边地块的协调关系,为新城建设提供更有力的支持。
(4)注意对生态环境的保护,并与自然景观的协调。
1.2招标技术资料
(1)《XX路道路工程招标文件》
(2)《XX路道路工程岩土工程勘察报告(详勘阶段)》
1.3图纸、设计方案
(1)《XX路道路工程总平面布置图》
(2)《XX高新开发区路网规划》
(3)《XX高新区道路设计资料》
(4)《XX路道路工程施工图设计》
1.4主要规程、规范
表1.1 主要规程、规范
|
类 别 |
名 称 |
编 号 |
|
国家和地方 |
《工程测量规范》 |
GB 50026-2007 |
|
《建筑边坡工程技术规范》 |
GB 50330-2013 |
|
|
《建筑机械使用安全技术规程》 |
JGJ 33-2012 |
|
|
《绿色施工管理规程》 |
DB11/T 513-2015 |
|
|
《建筑工程施工现场安全防护、场容卫生、环境保护及消防标准》 |
DBJ 01-83-2003 |
|
|
《建筑工程资料管理规程》 |
JGJ/T 185-2009 |
|
|
《贵州建筑地基基础设计规范》 |
DB22/45-2004 |
|
|
《总图制图标准》 |
GB/T50103-2010 |
|
|
《建筑制图标准》 |
GB/T50104-2010 |
|
|
《公路工程施工安全技术规程》 |
JTJ076-95 |
|
|
国家和地方 |
《公路路基路面现场测试规程》 |
JTG E60-2008 |
|
《公路沥青路面施工技术规范》 |
JTG F40-2004 |
|
|
《公路路面基层施工技术规范》 |
FTG/T F20-2015 |
|
|
《公路工程质量检验评定标准》 |
JTG F80/1-2004 |
|
|
《公路桥涵施工技术规范》 |
JTJ/T F50-2011 |
|
|
《施工现场临时用电安全技术规范》 |
JGJ46-2005 |
|
|
《混凝土质量控制标准》 |
GB 50164-2012 |
|
|
《城市道路工程施工与质量验收规范》 |
CJJ1-2008 |
|
|
《城市测量规范》 |
CJJ8-99 |
|
|
《建筑施工土石方工程安全技术规范》 |
JGJ180-2009 |
|
|
《建设工程文件归档整理规范》 |
GB/T 50328-2014 |
1.5主要法规
表1.2 主要法规
|
类 别 |
名 称 |
|
国 家 |
《中华人民共和国建筑法》 |
|
《中华人民共和国城乡规划法》 |
|
|
《中华人民共和国劳动法》 |
|
|
《中华人民共和国劳动合同法》 |
|
|
《中华人民共和国计量法》 |
|
|
《中华人民共和国土地管理法》 |
|
|
《中华人民共和国环境保护法》 |
|
|
《中华人民共和国安全生产法》 |
|
|
《中华人民共和国消防法》 |
|
|
《中华人民共和国产品质量法》 |
|
|
《中华人民共和国招标投标法》 |
|
|
《中华人民共和国价格法》 |
|
|
《中华人民共和国审计法》 |
|
|
《中华人民共和国合同法》 |
|
|
《中华人民共和国土地管理法》 |
1.6贵州省主要法规、条例
表1.3 主要法规、条例、办法
|
类别 |
名 称 |
|
地方 |
《贵州省城乡规划条例》 |
|
《贵州省建筑市场管理条例》 |
|
|
《贵州省消防条例》 |
|
|
《贵州省工程建设项目招标范围和规模标准规定》 |
|
|
《建筑工程安全防护、文明施工措施费用及使用管理规范》 |
|
|
《贵州省建设工地安全文明施工管理规定》 |
|
|
《贵州省建筑工程施工现场管理人员配备监督管理办法》 |
|
|
《贵州省建筑工程招投标实施办法》 |
|
|
《贵州省建设工程施工现场现场管理基本标准》 |
|
|
《贵州省建设工程施工现场环境保护工作基本标准》 |
|
|
《贵州省建设工程施工现场保卫工作基本标准》 |
|
|
《贵州省建设工程现场管理基本标准补充生活设施及卫生防疫管理标准》 |
|
|
《贵州省建设工程施工现场文明安全施工补充标准》 |
第二章 工程概况
2.1工程总体介绍
表2.1工程概况
|
序号 |
内容 |
说明及要求 |
|
1 |
工程名称 |
XX路道路工程项目 |
|
2 |
建设地点 |
贵州省XX |
|
3 |
建设规模 |
K0+000~K1+660 |
|
4 |
建设单位 |
贵州高新开发投资有限公司 |
|
5 |
监理单位 |
XX项目管理有限公司 |
|
6 |
施工单位 |
中铁建设集团有限公司 |
|
7 |
设计单位 |
XX研究院有限责任公司 |
|
8 |
勘察单位 |
XX设计研究院有限责任公司 |
|
9 |
质量标准 |
质量验收标准为合格 |
|
10 |
工期要求 |
365天 |
XX路道路工程起点K0+000位于新光社区新龙坪自然村,途径雷打岩、安塘坡,终点K1+659.924接苗王城高速匝道口,路基宽度40米,全线为沥青混凝土路面,路线总长1.660KM,道路等级为园区次干道,设计时速为50公里/小时。
道路标准横断面
本项目采用城市次干路标准进行建设,本标段标准路基红线宽度为40米,采用双向6车道设置。道路标准横断面组成为:2.5m人行道+2.5m非机动车道+1.5m侧分带+11m车行道+5m中央分隔带+11m车行道+1.5m侧分带2.5m非机动车道+2.5m人行道=40m。路拱坡度:车行道1.5%;人行道2.0%。
道路路面结构
车行道路面结构层自上而下依次为:5cm厚SMA-13沥青砼、沥青粘层(乳化沥青PC-3)、5cm厚AC-20 SBS I-D改性沥青砼、沥青粘层(乳化沥青PC-3)、7cm厚AC-25粗粒式沥青砼、玻璃纤维格栅一层(TGS-B-80-80,搭接系数为1.05,自粘式)、0.6cm厚乳化沥青稀浆封层、透层油(乳化沥青PC-2)、2x18cm水泥稳定碎石、20cm厚级配碎石;车行道路面结构层总厚度为78.6cm。
人行道路面结构层
自上而下依次为:6cm厚透水砖、2cm厚1:3水泥砂浆、10cm厚C15混凝土、10cm厚级配碎石;人行道路面结构层总厚度为28cm。
非机动车道路面结构层
自上而下依次为:3cm厚AC-10彩色沥青混凝土、粘层(0.4L/m2 乳化沥青PC-3)、15cm厚透水混凝土、10cm厚级配碎石;总厚度为28cm。

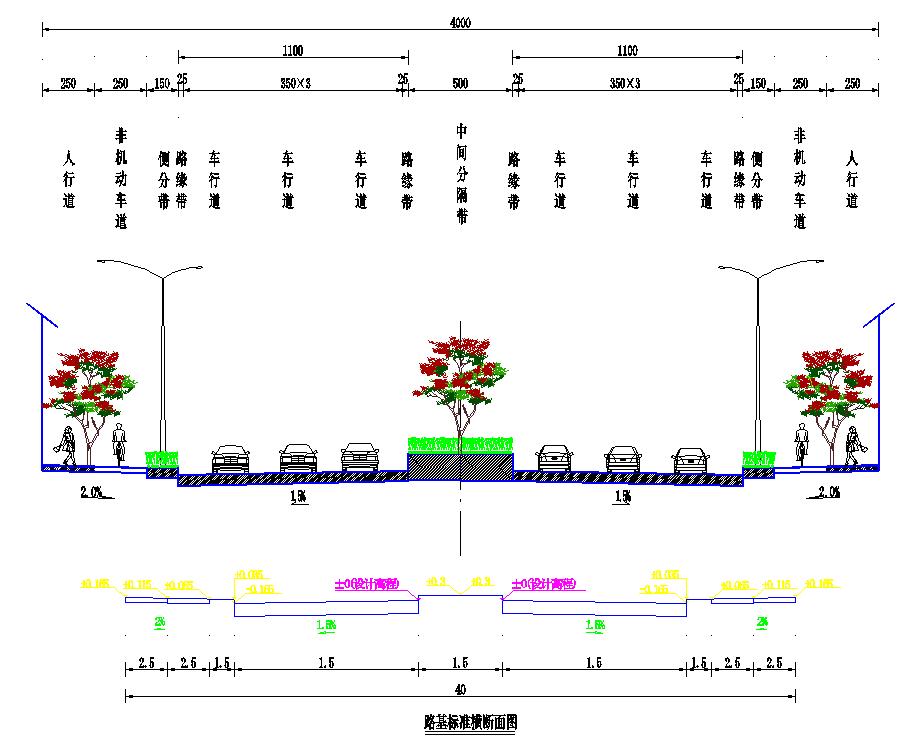

路基标准横断面
路面结构图

2.2 工程地质条件及水文地质条件
(1)根据《XX路道路工程项目岩土工程勘察报告(详勘阶段)》土方开挖范围内,地层按成因年代划分为新近沉积土层、一般第四纪地层。
(2)该拟建场地地下水埋藏较深,其动态变化主要受大气降水和地下迳流补给,可不考虑降水。
图2.1 XX路区域位置图


图2.2新龙坪路平面布置图
2.3主要工程量
表2.2 XX路道路工程路基土石方工程量表
|
施工项目 |
挖方量 |
填方量 |
借方量 |
|
本合同段 |
193632m3 |
583407m3 |
428501m3 |
≥
第三章 土石方开挖施工设计
3.1 设计思路
(1)土石方施工,需分层作业,路基施工方案采用工区(段)平行作业、机械化施工方法,每个工区配备相应机械设备,根据工作面统一调度和安排。用挖掘机完成挖土工序,装载机或挖掘机完成装土工序;以自卸汽车完成运土的工序。采用推土机平整,压路机压实。各种设备按照其台班能力、完好率合理安排组合,确保均衡、连续施工。,本项目征迁工作与施工同步进行,征迁进度对施工影响极大,项目部需安排专人协调相关事宜,确保征迁工作能保证施工生产顺利进行。开挖程序安排如下:
(2)复核原地面平面位置及标高 → 清除地面表土及地上附着物→ 修筑临时运输便道 → 土石方开挖 → 土石方回填 → 碾压土石方 → 检测回填土压实度 → 配合防护排水工程→ 直至设计标高
3.2土石方平场设计
3.2.1平面布置
本次道路工程实施范围位于高新区新龙坪路道路工程起点K0+000位于新光社区新龙坪自然村,途径雷打岩、安塘坡,终点K1+659.924接苗王城高速匝道口。
3.2.2纵断面设计
道路纵断面设计依据现状道路、地形、地物等确定,新龙坪路道路全线纵断面设2个转点,最大纵坡3.82%,最小纵坡0.50%,坡长790米,最大竖曲线半径5000米,最小竖曲线半径4000米。设计满足场地平场设计高程值,设计坡度满足要求。
3.2.2土石方量的计算
表3.1 土石方松实系数换算表(参考计算)
|
项目 |
自然方 |
松方 |
实方 |
码方 |
|
土方 |
1 |
1.33 |
0.85 |
|
|
实方 |
1 |
1.53 |
1.31 |
|
|
砂方 |
1 |
1.07 |
0.94 |
|
|
混合料 |
1 |
1.19 |
0.88 |
|
|
块石 |
1 |
1.75 |
1.43 |
1.67 |
本土石方平场设计中土石方量的计算采用方格网格法,每个方格为 20mx20m。 按照平均压实度94%进行土石方平衡调配。即1m3石方需要0.85m3挖石方。填挖平衡后,根据土石方松实系数计算余方约为63.46万立方米。
3.3 土石方开挖设计
3.3.1土石方挖运施工强度计算
土石方工程量约67.0414万m3,工期180天,实行1班/d工作制,每班工作8小时。
(1)挖掘机需用数量:
式中: q——土斗容量;
n——每分钟挖土次数:n=60/Tp;
k——系数,一般为0.6~0.67。
挖掘机台班生产率:
式中 kb——工作时间利用系数:0.68~0.72
(2)挖掘机需用数量:
安排6台挖掘机
式中: Q——土方量;
T——工期;
C——每天工作班数;
K——时间利用系数,一般为0.8~0.85。
3.3.2运输车需用数量
(运输车数量应能保证挖掘机连续作业)
式中:Q1——汽车台班生产率(m3/台班)
考虑施工各分项的配合及总体部署,采用21台土方运输车。
第四章 施工方案
4.1土石方施工准备
4.1.1施工现场准备
土方工程施工的关键是施工组织,要制定好组织措施,合理进行机械配备,规划好工作面和开挖顺序,才能保证持续高效的施工。
(1)范围
道路范围内土石方及外借石方。
(2)施工准备
1)主要机具:挖掘机、自卸式翻斗车、压路机、推土机、装载机等。
2)作业条件:
①土方开挖前,应与业主、监理现场踏勘,作好场地移交备忘录,再摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
②开挖前应利用在施工现场设置测量控制网,采用GPS进行测量施工控制,根据设计坡比精确放样出路基边坡开挖轮廓,用白石灰画出轮廓线确保正确开挖;
③场地表面要清理平整,需做排水的要做好排水坡度且在施工区域内,要挖临时性排水沟。
④应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
⑤熟悉图纸,做好技术交底、安全技术交底等相关工作。
4.1.2施工流程
复核原地面平面位置及标高 → 清除地面表土及地上附着物→ 修筑临时运输便道 → 土石方开挖 → 土石方回填 → 碾压土石方 → 检测回填土压实度 → 配合防护排水工程→ 直至设计标高→验收合格
(1)测量放线:按照图纸进行测量放线。
(2)开挖:严格按照设计施工图开挖。
(3)开挖顺序:由上向下分层开挖。

4.1.3 施工测量
1、测量控制系统
以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、施工放样。施工测量的精度按《工程测量规范》(GB 50026-2007)执行。
(1)测量仪器选择
根据工程内容对测量精度的要求选择测量仪器。
全站仪、水准仪、GPS
(2)轴线控制桩的校测
在施工过程中,测量精确放样出的路基边坡开挖轮廓线
(3)施工测量控制
1)依据施工现场设置测量控制网,采用GPS进行测量施工控制,根据设计坡比精确放样出路基边坡开挖轮廓。
2)土方开挖过程中,随时用全站仪及水准仪控制开挖线及标高。
3)测量工序
现场勘查、清除障碍物→设置水准基点、方格网,测量标高,标定范围→平场土石方、场地碾压→验收合格
2、土石方施工测量
根据已建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每100m设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm,以控制边界以及控制高程。测设40mx40m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填高度用红铅笔写在桩上(侧面)填土用“+”号,挖土用“-”号。为方便挂线找平,在方格网内再增设加桩,将方格网分成20mx20m的小方格。如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需要深度。根据现场场地标高,本工程土方以挖方为主。
在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高。

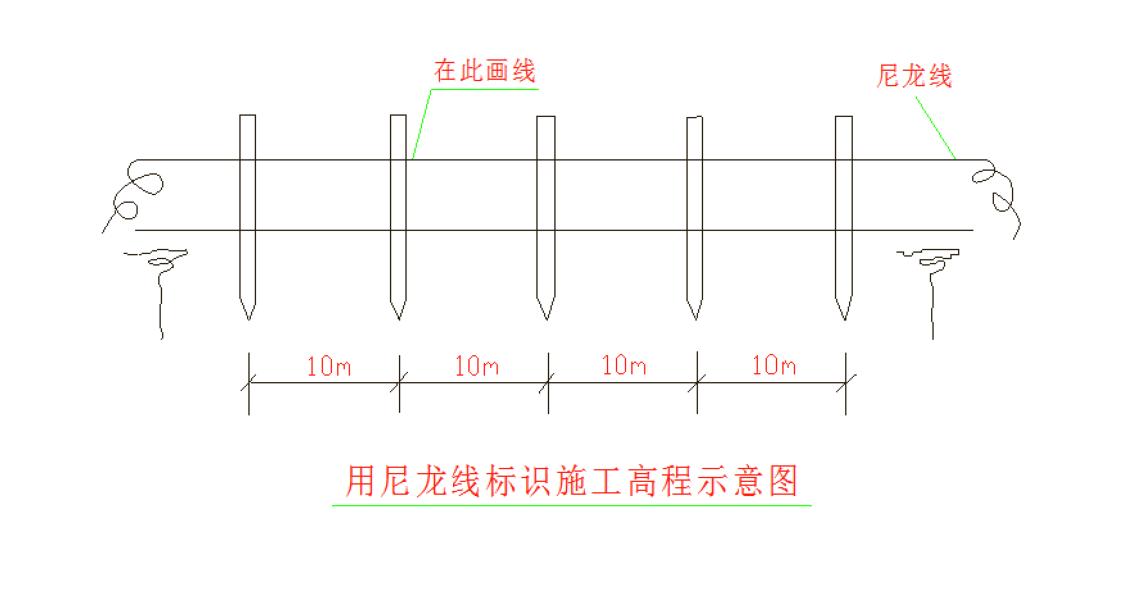

图4.1 用尼龙线标识施工高程示意图
4.1.4 组织机构
|
项目副经理: 技术负责人: 项目经理 : 办公室 机械设备部 材料部 安全保卫部 财务管理部 合同部 质检部 工程计划部 黄应华 工程技术部 |
各工区、各施工队
各工区、各施工队
各工区、各施工队
4.1.5项目经理部主要管理成员组成及职责
⑴ 项目经理
①负责领导和管理项目经理部开展工作,履行合同条款。主持编制项目管理方案,确定项目管理的组织与方针。项目经理是工程项目质量安全管理的第一责任人。每月定期组织有关人员进行全面质安检查,了解施工情况,及时总结评比,落实整改措施,督促提高质量,确保安全、工期和成本控制目标的实现。
②确定项目经理部组织管理机构人员构成,制定项目经理部规章制度,明确有关人员的职责,全面组织道路桥梁施工及环境监测、科研等项目的开展和协调工作。
③接受业主、监理、上级、社会各方面的指导与检查,并全面负责。
④与业主、监理、设计、质安监督等有关单位保持密切的联系,随时解决施工过程中出现的各种问题,加快施工进度,确保工程按期或提前完工,确保业主的利益。
⑤积极主动与项目部所在地政府部门处理好关系,确保当地政府部门的利益,促进本项目成为当地的文明工地。
⑥领导项目经理部的副经理、技术负责人和各业务部、室开展施工的业务工作,对项目经理部的建立、完善、实施和保持具有决策权及责任。
⑦主持本项目工程的合同评审工作。
⑧在进行经营决策和经营计划时,对项目经营效益负责。
⑨保证经济效益,加强财务管理和全面经济核算,严格项目资金管理和使用。
⑩开展成本管理,组织落实项目质量管理中的质量成本制度。
⑵ 项目副经理
①在项目经理的领导下,全面组织现场施工生产,负责工程总体部署,总体计划的管理,协调各部门的关系,合理组织生产。
②参与制定贯彻项目经理部的质量方针和目标,并组织实施质量管理体系。
③负责本工程的组织、管理、生产,符合施工方案实施的要求,做好与邻近标段界面接口的协调工作。
④负责工程的合同管理、物资管理、设备管理和分供方的评审工作。
⑤负责施工项目的质量、安全文明施工管理工作,组织定期召开施工生产会议,协调施工过程各协作承建单位及专业分包单位、工种之间的施工关系,有效的控制施工进度和施工质量、安全,确保按计划、合同如期完成施工任务。
⑥领导组织工程各阶段的验收、具体领导与落实工程质量管理工作,领导开展QC攻关小组活动。
⑦负责施工现场的标准化管理,负责调控项目经理部的计划进度、实际进度,确保工程如期完工。
⑧负责最终交付后的服务管理工作。
⑶技术负责人
①按照项目管理总体方案,切实编制施工组织设计,征求、筛选、 制定综合优化的技术方案和施工工艺措施,做好开工前的准备工作,全面搞好施工全过程管理工作。
②编制贯彻施工作业计划,负责向施工班组进行技术、质量、安全交底,及时与建设单位、监理单位、设计单位联系,解决有关设计变更等问题。
③严格履行质量“三检”制度,组织进行技术复核和隐蔽验收工作,主持分部分项工程验收,明确关键过程质量管理点,处理项目中发生的技术质量问题。
④积极应用新技术、新工艺、新材料,确保工程质量。
⑤主持定期质量、安全、文明施工检查,落实整改措施。
⑥对工种操作者,必须提供操作过程的详细施工图纸,并给予有效的技术指导;进行工序分部、分项及最终产品的技术复核和检验。
⑦负责工程发生事故的原因调查分析处理。
⑧做好公司综合管理体系程序文件规定的相关工作。
⑷ 项目工程计划部
①在项目副经理的领导下,负责施工过程中的各项管理工作,根据工程进度计划,合理组织施工,确保施工质量和施工进度。
②负责项目工程的年、月、进度计划的编制及实施,对施工实施动态管理,落实项目的进度计划,按工程实际情况不断调整安排具体实施内容,以保证总进度计划的落实。负责工程量的统计报表工作。
③负责专业分包方施工能力评价的信息汇报,及对专业分包方在施工过程中的监督检查。
④负责不同阶段施工场地和临时堆场的协调和管理,有序地组织平面、立体的各种材料和设备运输、堆放等工作。
⑤负责施工过程的文明施工和环境保护管理。
⑥负责施工过程中的安全管理,特殊工种岗位培训及工伤事故处理工作。
⑦负责竣工验收、竣工资料的审查上报和保修期的施工服务。
⑸项目材料供应部
①在项目经理领导下,积极做好所需的机具、原材料、成品和半成品的计划和采购工作,以及材料的价格、数量、规格、进货时间的落实和合同的签订工作。
②及时了解供应厂商的生产能力、技术力量和管理水平等,进行多家评审,确定能满足工程需要的供货单位,并对违约供应厂商进行交涉和索赔。
③对大宗材料的采购,必须向项目经理汇报材料规格、价格、质量和数量四要素,确定后方可采购;装货前应验收质量,运货时派人督磅。
④对数量较大的材料,尽可能批发或直接向生产厂家采购。
⑤及时了解市场信息、价格、质量、来源,做到“货比三家”,择优采购。
⑥及时完成下达的材料采购计划和入库手续,并且收取质保书;采购任务单应及时交回项目经理存档。
⑦及时与建设单位联系,保证甲供材料正常供应,并协助仓库做好对甲供材料的规格、型号、数量等的清点工作;对经清点、计算、检测有问题的材料,应及时通知供货单位进行交涉,并与甲方联系解决。
⑧领用的支票,现金必须妥善保管,尽量避免支票抵压,万一发生遗失,应及时报告,及时处理。
⑨做好公司综合管理体系程序文件规定的相关工作。
⑹项目机械设备部
①机械管理员应做好工程机械的保养、维修、维护工作。
②机械管理员对工程机械摆放整齐、有序,保持工程机械干净、无赃物。
③做好机械使用领取制度,谁使用谁维护、保管,领取或归还签名落实到个人,对及时未归还机械的施工班组或个人要进行罚款金额50-100元,遗失机械的班组或个人要求按照原价赔偿。
④机械在使用前要对使用者进行安全交底,要明确机械的使用功能和注意事项,排除不安全隐患。
⑤机械管理员对投入使用的工程机械的工况要进行定期检查并做好记录,对于不能工作的机械要及时修理。
⑥落实机械报废申请制,对于报废机械进行登记造册,经复查确实不能投入使用的,报项目部主管同意后方可进行处理。
⑦对于不能移动的机械,要做好保养和防尘、防火、防晒、防腐蚀、防雨淋、防盗工作;需要运输的机械注意保护防止损坏。
⑧机械管理人员要保证机械投入使用率达到70﹪以上,保证工程顺利进行。
⑺ 项目安全保卫部
①参与施工组织设计中安全技术措施和文明施工计划的制定,负责项目部的文明施工安全管理和场容场貌管理制度的逐项落实、实施。
②制定安全工作计划和文明施工管理目标,建立健全的安全保证体系,制订或修订安全和文明施工管理制度。
③对全体职工进行三级安全教育,组织职工学习安全操作规程,进行各项安全技术交底。
④组织做好临时用电系统和各类机械设备等安全设施的验收工作。
⑤每日巡视现场,对安全生产情况进行日常检查,及时纠正和处罚违章指挥、违章作业行为。
⑥每月二次会同各班组安全员,进行全面安全检查,检查要求有记录、专业检查人员签字、整改措施和复验达标四单,并及时向项目经理汇报。
⑦协助领导组织开展安全活动;深入基层,分析、研究安全动态,提出改进意见,对主管部门签署的安全整改单及时组织整改,并做好信息反馈工作。
⑧及时填报安全月报表,协助教育有关人员办理安全合格证,并跟踪管理。
⑨积极开展“安全事故为零”、“百日安全生产竞赛”活动,把安全职责落实到每一个人,把安全生产的措施、方案落实到行动中。
⑻ 项目质量控制部
①负责贯彻执行有关质量管理的法令、法规和制度,对工程项目实施全过程控制、检查和监督工作。监督、检查《质量计划》在工程实施过程的情况。
②严格*制抵**无质保资料证明和不符合技术规范指标的材料、设备进入施工现场。
③按ISO9001的质量保证体系对工程质量进行监控。
④负责对分部分项工程及最终产品的检验,参与质量的评定工作,独立行使施工过程中的质量和安全监督权。
⑤监督专业施工队,认真执行质量、安全、文明施工、环境保护等法规制度的实施。
⑥强化施工现场的环保意识,积极配合地方政府作好土方开挖,混凝土浇筑及夜间连续施工等对城市环保有影响工程的有效防护。
⑦参加对质量事故的调查分析,作好记录并检查落实整改情况。
⑼ 项目工程技术部
①负责项目有关技术管理工作的实施,组织图纸会审与交底工作,指导编制审定重点部位的施工方案,特殊工序的施工方案技术措施。
②监督检查《施工组织设计》在工程施工中的实施过程,负责工程中出现的新工艺、新技术的实施管理。
③负责对工程竣工资料审核、组卷。
④负责重大质量事故的调查分析,提出纠正预防措施并监督实施工作。
⑤负责工程测量的交桩、放线、复核等,严格按照图纸及相关精度要求实施工程测量工作。
⑥负责工程测量监控、反馈真实信息。
⑦完成测量内业资料的编制,保存测量记录,并负责项目竣工测量工作。
⑧负责测量仪器的保管工作,并保证未经检验的仪器不准在项目工程中使用。
⑽项目合同部
①负责签定合同,具体实施项目合同的管理工作,并作好竣工结算工作。
②负责工程中的洽商记录,设计变更的核算报价工作,监督合同的履行情况。
③负责各项分项工程的年、月报的核实与工程款的核对,并作好阶段性的结算工作。
④根据合同条款和有关法律依据,作好工程索赔工作。
⑾项目财务管理部
①熟悉掌握有关财会方面的规定,严格财会制度。负责财务管理和全面核算,作好成本分析计算,为项目经理提供决策依据。
②作好成本管理,加强经济合算,严格资金管理和有效使用。
③根据项目工程的预、结算,负责工程款的支取工作。
④对工资的发放及支票的领用,要严格做好有关手续,如手续不齐,不予发放。
⑤每次支票回单上交公司前,必须与仓库收料员核对进货情况审查。
⑿项目办公室
①负责做好项目经理部的人事行政管理和后勤保证工作。
②确定项目经理部内部管理流程,制定各自的岗位责任制。
③主管公文收发、归档工作,负责各种文件资料运营状况的综合管理。
④做好对外的联络工作,负责用户来信、来访的接待与处置工作
4.2 土石方施工方案
4.2.1土石方施工准备
1、施工前熟悉图纸和其他设计文件,反复对施工现场进行勘察以了解实际情况,发现问题及时向业主及监理工程师报告。
2、修建施工便道:根据施工现场勘查有条村道土路大致沿道路纵向方向一致;本项目施工便道K1+000~K1+240段可以利于现有村道土路进行加宽加固;由4m整修加宽至6m、并铺设50cm厚泥结碎石。另外K0+000~K0+980段、K1+240~K1+660段需要修筑施工便道来保证现场土石方、材料运输、行人通行、管线保护和施工作业,做好保洁扬尘处理等工作。如有需要根据施工期间和业主规划借方、弃方场地再进行施工便道规划及修筑。
3、测量部门对接受的测量成果进行复测,对以完成的路槽进行测量,对照设计高程进行认真校核.结合设计图纸给定的平曲线、竖曲线及缓和曲线进行实际跟踪,以保证线形符合设计要求。
4、做好控制桩的保护工作,然后对施工段落进行测量放线,为开工作好准备。建好工地试验室,安装调试好各种设备仪器,并做好施工前期各种材料的试验,以满足开工需要。
5、排水措施,沿*地征**红线沟开挖纵向排水沟,经过灌溉渠沟处埋设临时涵管,保证村民灌溉需要。并在沟谷处开挖汇水井、修建临时急流槽排除积水。
6、建设施工临时设施,其中包括:项目经理部、生活区、施工处、黑白料拌和厂等;生产生活用水、用电等。
7、做好施工机械、设备的进场、安装、调试工作,为按时开工做好一切准备工作。
1、填料要求
路基填料按设计要求选用级配较好填料,且在最佳含水量时压实。路床土质应均匀、密实、强度高。
2、施工要求
在路堤填筑前,选择有代表的土样进行击实试验,用重型击实法确定土的最大干密度和最佳含水量。土质路基的压实和强度要求,一般情况下应采用重型机标准,特殊情况下,可采用轻型击实标准控制。路基填方要求分层夯实,土方填筑松铺厚度不大于30cm、石方填筑松铺厚度不大于40cm;土石混填松铺厚度不大于50cm。路基土的最佳含水量及最大干密度应由击实试验确定。
|
土质路基最低压实度 |
|||
|
路基部位 |
深度范围(cm) |
最低压实度% |
备注 |
|
次干路 |
1、最低压实度分子为重型击实标准,分母为轻型击实标准。两者均以相应的击实试验法求的的最大干密度。 |
||
|
上路床 |
0~30 |
93 |
|
|
下路床 |
30~80 |
93 |
|
|
上路堤 |
80~150 |
90 |
|
|
下路堤 |
>150 |
90 |
|
4.2.2 土方施工方法
本方案土方开挖方法采用由上至下分层开挖,保证机械有足够的作业面,且不发生冲突。
(1)各道工序严格按进度部位要求完工,及早为下一步腾出工作面。在开挖深度内,分层、分步布置挖土机械,两台挖土机上下、左右齐头并进,为保持多机作业工作面,充分利用空间和时间,如条件允许,采用昼、夜两班交替,以保持持续高产。
(2)本工程由于施工工序多,多道工序要同时施工,都需要土方施工配合,因此施工关键是土方运输;根据土方挖运量,合理安排20~30辆汽车作业,合理布置现场道路和出入口,做到进出有序,合理规划卸土场地,优化运土路线,安排好作业时间,做好车辆分流,减少道路拥挤。
(3)开挖注意事项
1)土石开挖施工
土方开挖方法采用由上至下分层开挖,保证机械有足够的作业面,且不发生冲突。
1、各道工序严格按进度部位要求完工,尽早为下一步腾出工作面。在开挖深度内,分层、分步布置挖土机械,两台挖土机上下、左右齐头并进,为保持多机作业工作面,充分利用空间和时间,如条件允许,采用昼、夜两班交替,以保持持续高产。
2、本工程由于施工工序多,多道工序要同时施工,都需要土方施工配合,因此施工关键是土方运输;根据土方挖运量,合理安排20~30辆汽车作业,合理布置现场道路和出入口,做到进出有序,合理规划卸土场地,优化运土路线,安排好作业时间,做好车辆分流,减少道路拥挤。
3、待挖至接近地面设计标高时,要加强测量,其方法如下:
在挖方区边界根据方格桩设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的碾压下沉量3cm~5cm,使其碾压后的高程正好与设计高程一致。
4、本工程道路开挖所产生的土方全部作为弃方,不用于路基填筑。
5、土方开挖遇到石方时,按本章石方施工方案进行。
4.2.3石方施工方法
1、清表
大型机械设备进场前,先对场内的地表植物人工清除;无法移栽的树木进行伐木、挖树兜;整理成堆后外运到业主指定地方堆放或者专业处理。不得往弃土场或者填方区弃置,以免今后植物腐烂后造成塌陷。
- 一般石方施工
表面植物清除后,采用挖掘机对场区内多余土方进行开挖、装车、外运到业主指定弃土场弃置,并用推土机推平碾压。开挖时应从上到下的方式开挖,开挖高度较大时,采用台阶式开挖方法,每层台阶不得高于3米。
3、石方*破爆**施工
1、根据现场的周边环境,考虑在*破爆**施工中对施工人员的安全问题以及结合甲方对施工的进度等项目特点,此次施工范围内全部采用微差控制*破爆**方式。本工程石方比例较大,开挖过程中遇到石方时,采用微差控制*破爆**方式对石方进行爆并用液压岩石*碎机破**破碎岩石将大石块及孤石进行破碎。
2、采用微差松动控制*破爆**,多段微差毫秒导爆管*管雷**控制*破爆**和间隔分层装药。间隔分层装药增大填塞面积,逐层*破爆**防止飞石发生,*破爆**作用控制在松动*破爆**范围内,再用挖掘机清理,根据不同*破爆**环境控制适当的单耗。
3、采取密孔分散药量和松动*破爆**措施,*破爆**时覆盖专用胶皮控制飞石,减少冲击波超压和噪音。
4、采取防护、加固措施,以防止个别飞石的危害;采取监护、撤离、疏散措施,防患于未然。
5、充分考虑*破爆**震动对周围建(构)筑物的影响,采取限制单段药量,控制*破爆**规模,增加起爆次数,分区多工作面施工等方法,对震动进行测试监测。
6、在施爆开始和邻近设施时,加强*破爆**震动监测,根据监测结果及时调整方案,严格控制最大一段装药量,实现分段起爆方法,确保周围建(构)筑物的安全。
7、根据现场的周边环境,考虑在*破爆**施工中对北面房屋及施工人员的安全问题以及结合甲方对施工的进度,微差松动控制*破爆**时将分段装药量降到最小。
8、距保护对象小于20米范围内不宜采用*破爆**施工,建议采用机械破碎。距保护对象距离R在20m至50m范围内应采用浅孔控制*破爆**施工,用1.4m³的空压机供气,需用38mm~40mm的钻头打眼,每个炮眼打1~3米深,根据现场情况而定,该*破爆**区域有单独的孤石,*破爆**不集中,需单独起爆或几个起爆,每次起爆要覆盖数张胶皮以防止飞石,做好相应的安全措施。距离保护对象R>50m以上时,可以采用深孔*破爆**,但应严格按照设计要求,控制单响药量,以减小*破爆**产生的振动对周围环境产生影响。以自由面最好,最安全一方起爆。
9、通过分段分层*破爆**开挖至离设计标高应预留一定的压路机碾压下沉量,确保碾压后的高程正好与设计高程一致。
10石方填筑和碾压施工
①石方施工作业将采用分段分块作业,周密计划好土方挖、填、运、碾压等各施工环节工作,做到连续施工,确保工期。
②石方回填施工前,应对填方区基底进行检查和中间验收,并做好记录。
③填方区施工时,土方全部弃运,采用回填石渣。
④在开始首层填筑前,接合面需经刨毛处理,所有地表的耕植土、树木、草皮、树根等均应清除,并保持含水量在控制范围,然后才铺新土采用机械进行分层碾压,达到设计要求的密实度。
4、换填区施工
填方地段需换填部分,先将地表耕植土、腐土等不符合设计规范的土壤进行开挖、装车、外运至弃土场弃置。换填开挖深经相关部门检查达到要求后,进行碎石碾压、分层按设计要求厚度回填。
5、一般回填石方施工
直接回填的碎石,经碎石碾压后按设计要求厚度分层回填。
6、池塘回填施工
池塘内的水用抽水机排干后,采取抛石挤淤的施工方式进行回填,并及时做好相关的隐蔽签证工作
4.2.4土石方施工质量要求
(1)各层间标高允许偏差±150 mm。
(2)测量员随时测量,保证场地标高和场地红线。
4.3土石方工程主要施工工艺及技术要求
4.3.1 填筑体、挖方及零填区土基顶面密实度标准
按重型击实标准,土方压实标准见表:
表4.4 土方压实标准
|
分区 |
土基顶面以下标高(cm) |
密实度 |
|
|
道路区 |
填方 |
0~80 |
0.95 |
|
道路区 |
填方 |
>80 |
0.93 |
|
道路区 |
挖方及零填 |
0~30 |
0.95 |
|
土面区 |
0~H |
0.90 |
|
|
建筑区 |
0~H |
0.95 |
|
注:表中 H 为填筑体高度。
4.3.2回填土要求
(1)回填土前,先对需要回填场地进行测量放样,排干槽内积水,并清除槽内木屑、垃圾等杂物及不适宜材料。按规范要求清理现场并定好控制桩位后,经监理工程师同意后可进行回填作业。平场应自上游向下游进行,宜采用与构筑物周围同类土作回填土,不得回填砖头、淤泥、腐植土、冻土及有机物质。应分层回填、分层压(夯)实。回填土的每层虚铺厚度,应按采用的压(夯)实工具和压实度要求的不同来确定,在沟管两侧及井壁周围的填土,应对称等速填高压(夯)实,填土高差不宜大于 25cm;在回填土搭接处不得形成陡坎,应成阶梯形,阶梯宽度应不小于高度的 2 倍,且不得漏夯。采用木夯、蛙式夯等压实工具时,应夯夯相连;采用压路机时,碾压的重叠宽不得小于 20cm,振动压路机压实时,其行驶速度不得超过 2km/h。当日回填土应当日压(夯)实。回填土不宜在雨、雪天施工。回填土时必须确保构筑物的安全,不被移动和损伤,接缝不受破坏,排水构筑物两侧及其顶部以上 50cm 范围内应采用轻夯夯实。盖板沟及井必须在盖好盖板后方可进行回填土。
(2)首先搭设临时施工设施,再清除场区的建筑垃圾、生活垃圾等。
(3)填方施工前土基作业区及借土区的草皮土、种植土、腐植土、树丛、树根、淤泥等以及各种建、构筑物应清除干净。
(4)挖方区施工根据地势设计图,开挖至设计标高,道路区再碾压到 0.95(土面区 0.90)的密实度。
(5)当在斜坡上填筑时,其原坡陡于1:5时,原地面应挖成台阶,台阶不小于1m宽,并且应与所用的挖土和压实设备相适用,所挖台阶向内侧倾斜2%,砂性土可不挖台阶,但应将原地面以下20~30cm的土翻松,再同新填土一起新压实。路基填筑采用全断面水平分层填筑。其工艺如下:
施工准备→基底处理→分层填筑摊铺整平→洒水或翻新→机械碾压→面层修整→检测签证
(6)施工准备 填方材料的试验:在填筑施工前,填方材料按规范要求放样,按《土工试验方法标准》(GB/T 50123-1999)规定的方法进行颗粒分析、含水量与,密实度、液限和塑限、有机质含量、承载力(CBR)试验和击实试验。
(7)基底处理 在土方工程施工前,由测量人员根据设计图纸,放出分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的建筑垃圾,把它们推向指定的地方,由自卸汽车运到场外。在存在沟塘、淤泥质土等不良地质情况的局部区域,通过勘察确认它们的具体位置,并做好标志,按要求进行处理。
(8)分层填筑 在底层土处理经监理工程师检查合格签证后,按断面全宽分层填筑,由最低处填起,填土压实前松铺厚度不大于30cm,且不小于10cm。

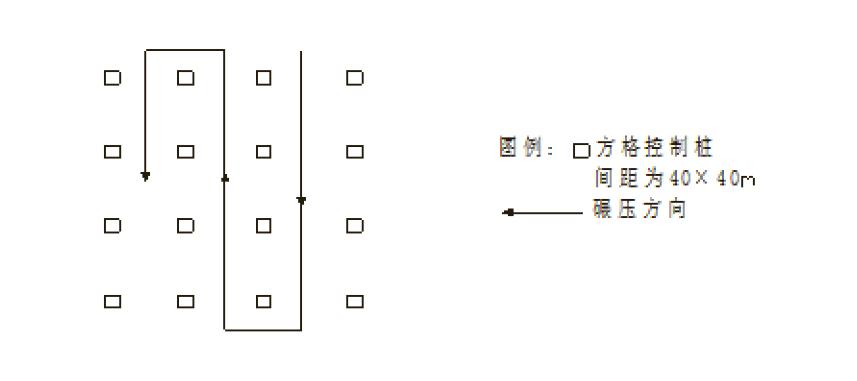

(9)摊铺整平 自卸汽车从挖方区把土方运至填土区,由推土机把卸下的土摊平。推土机不能碰撞控制桩,机械无法平整的地方由人工平整。推土机行走路线如下图所示:

图4.2 推土机行走路线示意图
(10)洒水和晒干 根据现场测定的填料含水量,与最佳含水量对照,超出+2%以内,需对填料进行洒水或晒干处理,对含水量偏低的填料采取洒水翻新;对含水量偏高的采取翻松晾晒。再次测定含水量合格后,整平碾压。总之,填料含水量应控制在最佳含水量+2%以内。
(11)碾压 本工程主要采用振动压路机进行碾压施工,碾压时,振动压路机从高到低,从边到中,适当重叠碾压。为防止漏压,碾压时横向接头的轮迹重叠宽度为15cm~25cm,每块连接处的重叠碾压宽度为1m~1.5m,碾压时振动压路机不能碰撞高程控制桩,压路机碾压不到的地方采用蛙式打夯机或人工夯实。压路机的行走路线下图所示:

图4.3 压路机行走路线示意图
碾压时,先轻厚重,速度适中。先用压路机预压一遍,以提高压实层上部的压实度,然后用推土机修平后再碾压,以防止高低不平影响碾压效果。为保证碾压的均匀性,碾压速度不能太快,先快后慢,行驶速度控制在2Km/h以内。
碾压遍数根据压实度要求、分层厚度、回填土的土质含水量、碾压机械等情况来确认,一般为6~8遍。可在施工初期通过碾压试验段来确定,并作为以后碾压施工的依据。
碾压到规定遍数后,工地试验人员及时检查土的压实度,若尚未达到压实度要求,需要继续碾压,直至达到规定的压实度并通过监理工程师认可方能填筑上一层土方。
碾压时施工人员随时观察土石方的碾压情况,若在碾压过程中出现受压下陷、去压回弹等不正常现象,停止碾压,待经处理后再重新碾压。
表4.5 原地面碾压处理设计参数
|
碾压方法 |
机 具 |
走速(km/h) |
碾压遍数 |
|
振动碾压 |
16T 振动压路机 |
≤2 |
6~8 遍 |
表4.6 填筑碾压处理设计参数
|
碾压 方法 |
机 具 |
走速(km/h) |
虚铺厚度(m) |
碾压遍数 |
|
振动 碾压 |
16T 振动 压路机 |
≤2 |
0.4~0.5 |
6~8 |
|
注:由于确定的填料类型与试验段填料有所不同,一次建议在大面积施工前,先进行施工试验,以确定最佳的碾压参数,压路机具体吨位视现场情况而定,但必须保证压实度达到要求。 |
||||
4.3.3 沉降变形要求
工后运行期(按使用年限 20 年计)沉降量和差异沉降按表考虑。土石方填筑后应有一定的自然密实周期,一般应不少于一个雨季。实际工程中,在施工期间和工后进行沉降和变形监测,通过沉降观测来确定预留沉降期。
表4.7 工后运行期沉降量和差异沉降要求
|
序号 |
分区 |
工后运行期沉降量 (按使用年限 20 年计) |
工后运行期差异沉降 |
|
1 |
道路区 |
20cm |
1.5‰ |
|
2 |
土面区 |
30cm |
|
|
3 |
建筑区 |
20cm |
4.3.4土石方填筑要求
表4.8 土石方填筑体
|
分 区 |
设计标高以下深度要求(m) |
压实度(%) |
固 体体 积 率 (%) |
|
|
道路区 |
填方 |
0~4 |
≥95 |
≥83 |
|
4~H |
≥93 |
≥83 |
||
|
挖方及零填 |
0~0.3 |
≥98 |
≥83 |
|
|
土面区、边坡区 |
填方 |
0~H |
≥90 |
≥77 |
|
土面区、边坡区 |
挖方及零填 |
0~0.3 |
≥90 |
≥77 |
|
一般建筑区 |
填方 |
0~H |
≥95 |
≥83 |
|
一般建筑区 |
挖方及零填 |
0~0.3 |
≥95 |
≥83 |
|
注:①H 为填筑高度。 ②建筑区指标参照《建筑地基基础设计规范》(GB50007-2011)制定。 ③在《建筑地基基础设计规范》(GB50007-2011)中,其压实填土地基分为“在地基主要受力层范围内”和“在地基主要受力层范围以下”两种部位,不同部位规定了不同的压实指标,这里按“在地基主要受力层范围以下”的压实度考虑,对“在地基主要受力层范围内”的填筑体指标,在建筑工程中根据单体建筑的特征单独考虑。 |
||||
4.3.5地下溶洞开挖回填设计参数
首先采用清爆的方法破坏溶洞的顶板,然后沿水平洞径最大处向上按 1:1 坡比开挖至地表;向洞内回填块碎石,按下表要求进行夯实处理。
表4.9 开挖换填法强夯处理设计参数
|
夯型 |
单击夯数 能(kN.m) |
夯点 间距 |
夯点 布置 |
夯击 遍数 |
单点 击数 |
点夯停夯标准 (最后两击平均夯沉量) |
|
点夯 |
3000 |
4.5m |
正方形 |
2 遍 |
12~14 |
≤8cm |
|
满夯 |
1000 |
d/4 搭接 |
搭接型 |
3~5 |
≤5cm |
4.3.6台阶开挖设计参数
(1)抗滑台阶:填筑体顺坡向填筑时,当原地面坡度陡于 1:5,应开挖抗滑台阶,台阶顶面向内倾斜,以免造成影响高填方稳定性的薄弱接触面。
1)当原地面坡度为 1:5~1:2 时,抗滑台阶宽度不应小于 2m,台阶高度为 2×i m(i为原地面坡度)。
2)当原地面坡度为 1:2~1:1 时,抗滑台阶宽度不应小于 1m,台阶高度为 2×i m(i为原地面坡度)。
3)当原地面坡度陡于 1:1 时,抗滑台阶高度不应小于 0.5m,台阶宽度为 0.5/i m(i 为原地面坡度)。
(2)施工搭接台阶:土石方填筑时,原地面除应设置抗滑台阶的地段,在填筑过程中设置施工搭接台阶。施工搭接台阶的高度和宽度应根据填筑体分层厚度和原地面坡度而定。
4.3.7最上一层填筑

当填土接近设计标高时,测量人员要加强测量检查,控制最上一层填土厚度。最上一层填土既不能太厚又不能太薄,太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合。根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准。最后一层的高程控制采用加桩挂线法,其方法如下图所示:

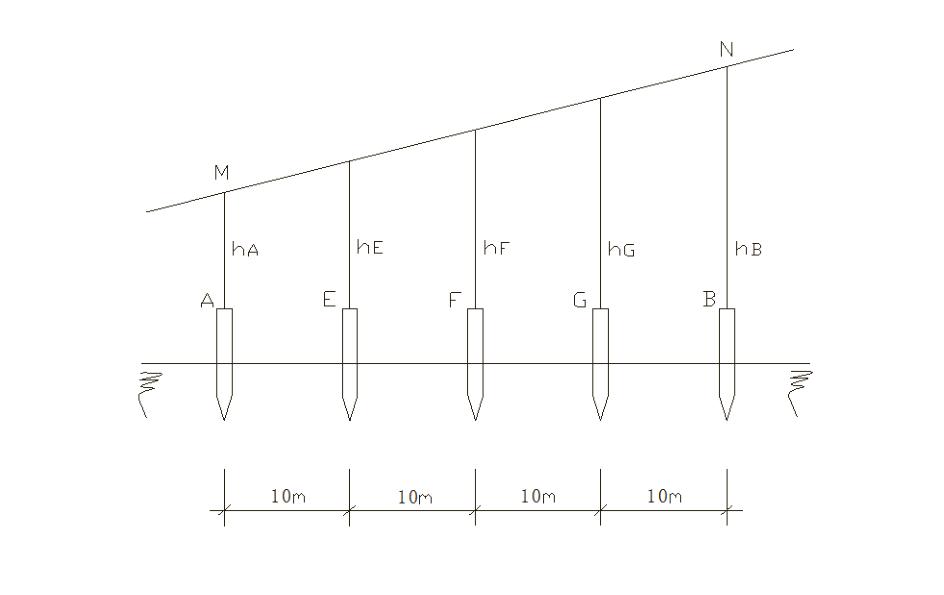

图4.4 加桩挂线法示意图
利用每格40m的方格桩,放出每隔10m的辅助装E、F、G,在已知方格网点A、B桩旁立一直杆,分别向上量hA和hB(即A桩和B桩所填数值),分别得M和N点,用尼龙线连M、N点,并量取E、F、G桩至尼龙线间的距离,得hE、hF、hG,将数值分别写在E、F、G各桩上,即为各辅助桩上要填的数值。
4.4岩土工程材料要求
土石方填料:由于大量土石方暂考虑场内利用,选用石方填料基本原则:
①土方填料:淤泥、沼泽土、有机质土、膨胀土、含草皮土和含有腐朽物质的土不得作为填料。各施工单位在确定料场前应对土方进行检测。根据周边区域的土料情况分析,最主要是检测有机质土和膨胀土。
②石方填料:尽量不要选用软岩,且粒径大小应根据填筑工艺的粒径要求控制。
4.5检测及监测
为确保压实质量,必须经常检查填土含水量及压实度,始终保持在最佳含水量状态下碾压,采用环刀法或灌砂法检测,确保填方压实度大于90%。压实度过程中的检测方法和频率相关技术规范的规定执行。
填方压实后,压实度按控制干密度Pd作为检测标准。
- 控制干密度通过下式确定:
Pd=K*PdMAX
K—压实度(%),取90%
PdMAX—土的最大干密度(g/cm3)
土的最大干密度采用重型击实实验测定。
- 检查土的实际干密度,采用环刀法或灌砂法取样,其取样组数为:每层按400~900m2取样一组。试样取出后,先称出土的湿密度并测定含水量,然后用下式计算土的实际干密度Po。
Po=P/(1+0.01 ɯ)
式中P—土的湿密度(g/cm3)
ɯ—土的湿含水量(%)
如上式算得的土实际干密度Po≥Pd,则压实度合格;若Po≤Pd,则压实度不合格,要采取相应措施,提高压实质量。
表4.10 检测
|
检测项目 |
检验数量或频率 |
检测方法 |
检测指标 |
|
固体体积率 (对强夯垫层) |
1 点/2000m2 |
探坑法 |
≥81 |
|
动探 |
1 点/3000m2 |
N63.5 |
5~7 击(强夯垫 层以下4~8m 范 围内) |
|
载荷试验 |
夯点下1,夯点间 1/10000m2 |
荷载板 1.0×1.0 m2 |
200kPa |
|
单点夯沉量 |
每点每击 |
水准仪 |
|
|
填筑层表面沉降 |
按20m×20m方网 |
用水准仪或经纬仪测量 |
表4.11 土石方工程检验方法与检验数量
|
所在区域 |
检验项目 |
检验数量或 频率 |
检验方法 |
检测指标 |
填筑体 |
|
道路区 |
密实度 |
每 1000 m2 一点 |
灌砂法 |
见表 5.2-3 |
土方、石方 |
|
道路区 |
固体体积率 |
每 2000 m2 一点 |
探坑法 |
见表 5.2-3 |
石方 |
|
道路区 |
地基反应模量 |
每 5000 m2 一点 |
按规范 |
50MN/m3 |
土方、石方 |
|
道路区 |
波速检测 |
每 5000 m2 一点 |
瑞雷波法 |
≥200 m/s |
土方、石方 |
|
土面区和 边坡区 |
密实度 |
每 1000 m2 一点 |
灌砂法 |
见表 5.2-3 |
土方 |
|
固体体积率 |
每 5000m2 一点 |
探坑法 |
见表 5.2-3 |
石方 |
|
|
建筑区 |
密实度 |
每 1000 m2 一点 |
灌砂法 |
见表 5.2-3 |
土方 |
|
建筑区 |
固体体积率 |
每 2000 m2 一点 |
探坑法 |
见表 5.2-3 |
石方 |
|
地基承载力 |
每 5000m2 一 点 ( 在 场 平 标 高 -2m 检测) |
载荷试验 |
/180 kPa |
土方、石方 |
|
|
注:①道路区地基反应模量在填筑体顶面进行。 ②探坑法检测后,应将探坑夯填密实。 |
|||||
(1)当原地面坡度为 1:2~1:1 时,抗滑台阶宽度不应小于 1m,台阶高度为 2×i m(i为原地面坡度)。
(2)当原地面坡度陡于 1:1 时,抗滑台阶高度不应小于 0.5m,台阶宽度为 0.5/i m(i 为原地面坡度)。
(3)施工搭接台阶:土石方填筑时,原地面除应设置抗滑台阶的地段,在填筑过程中设置施工搭接台阶。施工搭接台阶的高度和宽度应根据填筑体分层厚度和原地面坡度而定。
4.6地基处理施工技术要求
4.6.1地基处理前土基表层整治
(1)原地基处理及土石方施工前,应进行详细的施工测量,设置控制点并复测。
(2)原地基处理及土石方施工前,应根据各填、挖方区的不同土质类别,取土样测定天然干容重、天然含水量,并按重型击实法作出最大干容重、最佳含水量,将试验结果按区按土类编号列表,与施工组织方案一并报建设单位或授权的监理单位取得书面同意后,方可进行施工。
(3)先将工程范围内表部的的草皮、树根、植物土、生活垃圾等全部清除,并运往指定地点。挖土的具体厚度根据现场实际情况确定。
(4)挖除植物土后,应结合工程具体情况和施工季节气候条件,及时做好临时排水和施工排水工作。
(5)注意施工时土坡的稳定,应避免由于地下水和地表水流的原因,造成水土流失,进而带来土坡失稳。
(6)应有必要的措施保证弃土的稳定性。弃土区应注意临时排水,弃土周围需保持排水通畅,不得有低洼的集水坑。
4.6.2 碾压施工技术要求
(1)土石方填筑碾压正式施工前,各标段应根据所选用的压实方法、压实机械类型、压实功能和压实度要求,进行现场碾压试验。通过现场碾压试验,确定该标段的分层铺填厚度、碾压遍数、含水量适控范。
(2)所用填料的最大粒径要求小于分层碾压虚铺厚度的2/3。
(3)分层铺填厚度必须严格按照现场碾压试验确定的分层铺填厚度进行控制,不得超过要求的控制虚铺厚度。
(4)所用的土石方填料,必须严格控制其含水量,填料的含水量应达到或接近(±2%)最优含水量。高于最优含水量时,应进行晾晒;低于最优含水量时,应洒水。
4.6.3 土石方填筑施工技术要求
(1)每个填筑顶面沿坡向应基本水平,不能沿坡碾压。为了在施工时有利于临时排水,填筑面可作成坡度为 1.0~ 5.0%的顶面且坡向外倾。
(2)高填方段的土石方施工,原则上应从坡脚位置开始,由下往上逐步进行。为了提高施工工效,在横断面上可以采取多个工作面同时施工,但各个工作面的设置位置,必须考虑台阶开挖和施工搭接问题。各个标段和各个工作面之间应协调配合,避免产生错台现象。
(3)分区域进行填筑施工时,上下填筑层之间的填筑边线应错开 2m 以上。各标段之间的施工进度在连接部位必须保持一致,连接部位两侧工作面只允许出现一个碾压台阶。
(4)土石方施工应与原地基处理施工结合和配合进行,以利于解决台阶开挖和施工面搭接问题,同时便于施工管理和提高效率。
(5)在施工过程中必须按照要求严格控制每一层填筑体的密实度。每填筑一层,须经检验,作好检验记录,并经监理人员验收合格后,方能进行下一道工序的施工。
4.6.4淤泥清除
对场地平整区域内的水田,鱼塘等地进行清淤处理,确保场地回填土的密实、稳定及挖方区的施工安全。清除后的淤泥集中堆放,供场区后期环境绿化。在清淤前应先行排除积水,并确保排除的积水不影响其他区域的场地平整。建筑基地及道路基地填方范围内的淤泥清除厚度根据现场情况确定,以施工时看见老土为准,其他填方区域内的淤泥可采用抛石挤淤办法进行施工。
4.4.5临时排水
道路排水分开为开挖前的排水系统、施工时临时排水和道路永久性排水系统。开挖前应组织和归顺场地范围的排水系统,通过G320排入河流较大的水体。施工时,应对整个场地有个合理的规划,组织场地积水能迅速地排出。防止水体淤积在道路红线内,影响道路工程质量。地块永久性排水系统应结合道路排水系统设置,加强对永久性水体的保护。
本次施工道路工程排水采用土沟,主要用于边坡汇集对场地施工有影响,或者有外来水对地块冲刷影响较大的地方,也可根据现场实际情况进行调整。因地块施工,周边道路路基低于两侧地块设计标高而形成“水塘”时,应暗埋排水。
4.7其他
1、施工前,会同建设单位、监理单位、审计单位、设计单位一起核准控制点,为确保施工计量及放线准确。
2、施工前,检查和核准施工区域内现有地下、地上管线的位置、埋深、使用情况等,严禁盲目开挖,以免损坏地下管线。
3、做好文明施工,确保施工及过往车辆、人员的安全,并做好施工组织设计,报监理、报业主批准。
4、原地基处理和土石方施工要根据本工程的具体情况,做好施工组织设计,严把质量关,按照本技术要求进行施工。
5、施工中注意对检测装置的保护。
6、及时质检回填土的含水量,保证回填土含水量在控制范围内。
7、质量检验评定标准参照《城镇道路工程施工与质量验收规范》(CJJ1-2008)的各项要求办理,压实度的检测方法可用环刀法、灌砂法或核子密度仪检测。
8、做好场地周围临时排水设施,保证汛期来临不影响场地的施工。
9、施工中严格按照相关规范进行施工。
10、发现设计中与现场不符合的,应及时通知业主、监理、设计等相关单位到场复查。
11、土方的验收标准详见《土方与*破爆**工程施工及验收规范》(GB 50201-2012)。
12、质量检验评定标准参照《公路工程质量检验评定标准》(JTJ F80/1-2004)的各项要求办理,压实度的检验方法可用环刀法、灌沙法或核子密度仪检测。
第五章 施工弃土方案
施工弃土便道是确保道路施工的前提,从新龙坪路K1+000处平交口到弃土场距离约1.5公里,据《岩土工程勘察报告》,该划分为沉积岩土层、一般第四纪地层。项目部各级领导本着思想重视、部署到位、运行有效的指导思想,认真组织便道施工工作,杜绝因弃土便道造成安全、质量、进度、环保等事故的发生。
5.2人员组织
为安全,高效、高质的完成运输道路的施工,针对工区道路的现场生产,特安排工区负责人员如下:
表5.2 工区负责人
|
工区负责人 |
姓 名 |
电话 |
|
工区长 |
王传新 |
18585606730 |
5.3机械设备组织
根据本工程实际情况,土石方作业全部采用机械化施工。杂土和植面表土采用装载机及少量人工配合挖机作业,石方采取机械破碎开挖,挖机装载。弃渣采取汽车转运,装载机平渣。充分发挥机械化作业优势;“抓进度,保安全”争取提前完成施工任务。
表5.3 主要施工机械设备表
|
序号 |
机 械 设 备 名 称 |
数量 |
工 作 内 容 |
|
1 |
挖掘机 |
5台 |
开挖装车 |
|
2 |
YZT16压路机 |
2台 |
碾压夯实填土 |
|
3 |
成工50型装载机 |
3台 |
清渣、修路 |
|
4 |
10T自卸车 |
10台 |
运输土石 |
|
5 |
工人 |
12名 |
配合机械施工 |
|
6 |
洒水车 |
1台 |
土石碾压补水及道路降尘洒水 |
(根据工程进度,可随时增减机械设备,预结算以实际生产为准。)
5.4土石方运输道路设计方案
5.4.1新龙坪路弃土场方向
建议通过协商,通过新龙坪路K1+000平交口处从铜大线经S201省道高右侧边沿借用通道作为前期施工的运输通道,到达弃土场。跨越铜大线S201省道进入弃土场道路,避免大量载重车长距离运行于铜大线S201省道对该道路的破坏。内便道采用就近场地原则,前期施工可其作为内便道使用,中期使用时注意防护、修缮工作,后期平场完成后,凡新建道路均达质量标准,验收合格才能投入使用。
第六章 质量保证措施
6.1质量管理制度
(1)在工程开工前,项目经理根据公司的创优计划和业主的创优要求,组织项目员工制定单位工程的质量目标。
(2)项目经理组织各业务部门主管人员对质量目标进行分解,层层分解到各分部和分项工程的质量目标。
(3)项目技术负责人组织各科室员工根据项目质量目标,制定为达到质量目标的各种具体措施。
(4)项目经理每月月底组织项目技术负责人、工程经理、各专业工程师对当月施工分项工程是否达到质量目标进行评价,对各项质量保证措施的落实情况进行评价。
(5)对未达质量目标和要求的情况,项目经理和项目总工帮助责任人员分析原因,责成责任科室主管拟定工作改进方法,并在实际工作中监督落实。
6.2质量检测制度
工程质量检查是指按照国家施工及验收规范、质量标准所规定的检查项目,用国家规定的方法和手段,对分项工程、分部工程和单位工程进行质量检测,并和质量标准的规定相比较,确定工程质量是否符合要求。在工程施工中,应建立并认真贯彻执行以下质量检查制度。
(1)原材料、半成品、设备及各种加工预制品的检查制度:订货时应依据质量标准签订合同,必要时应先鉴定样品,经鉴定合格的样品应予封存,作为材料验收的依据。产品的进货验证由专业工程师、质检员和材料员三方验证合格后,方可使用。
(2)班组的自检、互检、专检制度:完成或部分完成施工任务时,应及时进行自检,在自检基础上进行互检,如有不合格的项目应及时进行返工处理,使其达到合格的标准。经工长组织质检员和下道工序的生产班组进行交接检查,确认质量合格后,经专业监理工程师签字认可后方可进行下道工序施工。
(3)隐蔽工程验收制度:隐蔽工程验收的主要项目有配级碎石路基、弯沉试验、管道管线、预埋件等,对于隐蔽工程验收中发现或提出的不符合质量标准的问题,要认真处理,处理后要经复核检查并写明处理情况。未经隐蔽工程验收或验收不合格的,不得进行下道工序施工。隐检由专业工程师主持,质检员、业主代表和监理工程师参加隐检验收。
(4)预检制度:预检项目由工长主持,质检员和有关班组长参加。预检的项目主要有:道路位置线、路肩定位线及尺寸、路牙石的强度等。预检后要办理预检手续,列入工程档案。对于预检中提出的不符合质量标准的问题,要认真处理,处理后要经复核检查并写明处理情况。未经预检或预检不合格的,不得进行下道工序施工。
(5)道路工程检查验收制度:路基、基层、面层分段验收。验收单经建设单位、监理单位、设计单位、施工单位三方代表签证后,由质量监督站进行核验。
6.3工程测量与试验控制措施
(1)遵循“从整体到局部,先控制后细部”的施工测量原则,精确建立施工控制桩(网),
(2)施工控制桩(网)中的点位在施工中应经常检查校正。以防碰撞和沉陷,发现有松动,沉陷和丢失的平面、高程控制桩,应予以加固和恢复,并重新测算。
(3)平面定位测量,必须引用两个以上控制桩予以联测,并闭合以免出错。
(4)测量仪器应按规定定期进行检测校核,确保仪器的精确度。
(5)为保证回填路基质量得到有效控制,在现场设试验室并采用经过地市以上技术监督部门核定的土工实验仪器和土方压实检测设备。
6.4填方工程
(1)地面树桩及主根应拔除,其坑穴应分层回填夯实。
(2)地面上的长草或植物应割除。
(3)在水塘上填方前,应排除积水,晾干淤泥并运弃。
(4)地面上建筑垃圾应清楚。
(5)填方前,应对原地面进行碾压,压实度要求为0.9(重型击实标准),压实影响深度不小于15cm。
(6)原地面处理及碾压经监理单位检查合格后方可进行填方作业。
(7)用压路机进行大面积填方碾压,碾压方向应从两边逐渐压向中间,采用“薄填、慢驶、多次”的碾压方法,碾轮每次重叠宽度15cm~25cm,边角、边坡不易压实处,应用人力或小型夯实机具配合夯实。
(8)填土应做到当天填土,当天压(夯)实。
(9)填土区如有地下水或滞水时,在四周设置排沟和集水井,将水位降低,已填好的土如遭水浸,应把稀泥铲除后,再进行下一道工序。
6.5取土
(1)在指定地点挖土取土前,先将山上的树木、植物及树根等杂物清除运弃,有坟墓的地方,应清除坟坑内一切腐朽物及其他杂物,从而保证填料质量。
(2)挖方区挖至接近设计标高时,应进行控制开挖,不破坏基底岩石。
6.6重点部位质量检测
(1)路基检测要点
1)压实度
2)弯沉值
(2)基层检测要点
1)压实度
2)弯沉值
(3)沥青面层检测要点
1)压实度
2)弯沉值
3)摩察系数
4)平整度
5)渗水系数
(4)水泥砼面层检测要点
1)压实度
2)弯沉值
3)厚度
4)平整度
5)构造深度
(5)混凝土工程检验要点
1)所用水泥、水、骨料、外掺剂的质量
2)混凝土配合比,原材料计量,搅料
3)浇筑混凝土的准备工作,包括浇筑顺序、区段、浇筑量、作业时间、作业人员的配备
4)混凝土质量检查--塌落度试验
5)混凝土浇筑--布料、振捣和施工缝处理
6)混凝土浇筑后的管理
(6)管道安装工程检验要点
1)各类管材及阀门质量
2)管道标高和坡度
3)管道接口质量及水压试验
4)管道支、吊架。
(7)电配管及内穿线工程检验要点
1)管道敷设及盒(箱)位置
2)管内传线
3)接地(接零)保护
对于关键工序和特殊工序,要填写相关资料表格,并注意资料的真实性。
6.7保证措施
(1)为确保本工程质量目标的实现,我公司对所有参加工程项目施工人员,尤其是管理人员加强质量意识、质量目标的教育宣传,牢固树立“质量第一”的意识,围绕质量工作目标,形成科学的网络化管理模式,并层层分解到各个施工环节及日常工作实务管理中去。据此,特制定以下质量保证实施措施:本工程的基本技术要求必须符合中华人民共和国现行有效版本的标准规范、法规和本合同文件内规定的工程规范、施工图纸、技术要求及有关说明。按合同图纸,施工总说明,技术要求,图纸交底会审纪要,设计变更通知单和国家现行的(施工及技术验收规范)进行施工,作好自检工作,确保为优良工程,以及其它业主方在合理时间内要求之所有文件、电脑文件按贵州省档案馆要求编制所需份数的竣工资料。
(2)进入现场后及时做好业主提供的有关水准点、坐标轴线控制点的复核、验收接受及保护工作,并做好有关书面资料的收集整理归档,为下道工序的施工提供可靠的技术保证。
(3)在展开工程施工前,对接收的施工图纸,由项目工程师组织项目部全体技术管理人员认真学习阅读图纸,了解设计意图和关键部位的质量要求和施工措施,并认真参加设计图纸交底。由项目经理负责施工组织设计的会稿、编制工作,拟定各分项工程质量保证措施,落实质量交底的制度,列出监控部位及监控要点。
(4)现场项目部根据项目质量保证计划的要求,制订一个更具体的质量控制体系,明确每道工序的事前交底,中间验收及最后验收环节的要求,严格执行质量三级验收制度,及时尽早发现问题及时整改,防患于未然,确保工程中每个分项直至每个工序环节的施工质量,来保证最终的工程质量目标。
(5)为确保创优工程的目标,土方施工队伍的选择,必须从公司范围内调配具有同类型同规模工程施工经验的施工队伍进场施工,同时对于项目部管理人员的配备方面,配备具有多年现场工作经验的管理人员管理施工质量,施工过程中加强过程工序控制,从提高队伍素质及加强管理水平等方面,确保创优目标的实现。
(6)加强施工现场质量管理机构设置工作,各级管理人员都必须对本岗位的质量要求明确了解,从管理体制上保证工程的施工质量。
(7)工程施工过程中,必须加强计量工作和工程施工资料的整理归档工作,在抓好工程施工的硬件的同时,必须抓好软件的管理工作,从而保证工程的施工质量。
(8)建立三级验收及分部分项质量评定制度
1)各分部分项工程施工过程中,各分管工种负责人必须督促班组做好自检工作,确保当天问题当天整改完毕。
2)分项工程施工完毕后,各分管工种负责人必须及时组织班组进行分项工质量评定工作,并填写分项工程质量评定表交项目经理确认,最终评定表由专职质量员核定。
3)由项目经理部项目经理每月应组织一次各施工班组之间的质量互检,并进行质量讲评。
(9)施工中承包单位根据业主方的要求,随时提供关于工程质量的技术资料,如材料、设备出厂合格证、实验报告等的影印件,材料代用必须经过业主方审核同意并签证。
(10)施工质量不符合设计要求,要立即停工。
(11)工程竣工时,向业主方提交全部原始资料、竣工图及报告两套,业主应及时组织验收。经验收达到国家建筑施工规格及验收规范,相关政府质检部门检查、备案、确认质量合格和优良,和合同要求的质量等级后,则根据业主方发出的竣工证书内指定的日期为实际竣工日期。
(12)对甲方(业主)的意见和来自各方面的不合格信息、项目部技术负责人应及时组织有关人员,认真调查分析不合格产生的原因,确定造成不合格的各种因素,并记录调查结果。对业主提出的意见应及时回复。
(13)根据调查结果,确定消除不合格原因所需的纠正措施并落实责任到人,限期整改。
(14)工程项目部无法处理的不合格品,由工程项目部质检员整理归纳成书面报告,上报上一级质监部门,由质监部门组织调查、分析原因、制订纠正措施,并对纠正措施实施效果验证与跟踪。
(15)工程项目部召开质量分析会(一般工程每月一次,重点工程每周一次),由项目部的各管理人员对收集到的潜在的不合格问题进行归纳总结,找出主要原因,指定由责任人有针对性地制订预防措施,并严格按其实施。
第七章 安全文明施工
7.1安全管理
7.1.1方针目标
(1)在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、贵州省关于建筑施工企业安全生产管理的各项规定,重点落实贵州省建委、贵州省劳动局发布的《贵州省建筑施工现场安全防护基本标准》,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。
(2)强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现“杜绝死亡事故,控制重伤事故在0.3‰以下,尽量减少轻伤事故”的工作目标。
(3)安全文明施工费及安全文明施工措施费按本项目合同中约定的执行,合同尚未明示的按国家法律法规、规范、清单、定额、规定执行。
7.1.2管理体系
建立以项目经理为首的安全生产管理体系,实行级级控制、层层负责,将各项职责落实到具体的人员。以下为体系人员组成及其职责:
(1)项目经理为安全生产第一责任人,对该项目的施工安全全面负责。
(2)项目副经理具体组织实施各项安全措施和安全制度,对安全施工负直接领导责任。
(3)项目总工负责组织安全技术措施的编制和审核,组织安全技术交底和安全教育。
(4)专职安全工程师负责本项目各项安全措施的制订、监督和检查落实。
(5)各作业队配备专职安全员负责施工过程中各项安全措施的实施和落实。
(6)各施工班组设兼职安全员成立安全岗位监督岗,加强施工过程中的安全控制。
7.1.3安全保证体系
项目经理:
副经理:
总工:
生产:
安全:
资料:
预算:
测量:
技术:
7.1.4工作制度
(1)在每天的生产例会上,总结当天的安全生产情况,安排第二天的安全生产工作。
(2)严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题应及时向有关部门汇报。
(3)建立并执行安全生产技术交底制度。要求必须有书面安全技术交底,安全技术交底必须具有针对性,并有交底人与被交底人签字。
(4)建立并执行班前安全生产讲话制度。
(5)建立并执行安全生产检查制度。对检查中所发现的事故隐患问题和违章现象,若发现重大不安全隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。
7.1.5安全管理措施
按文明施工规范及指挥部要求,在使用320国道作为运输通道路段均半幅用彩钢瓦围护封闭施工,以减少对施工车辆运输的干扰。
(1)施工用水、用电及夜间施工照明
为防止现场和道路起尘污染周围环境,根据现场条件水源采用Φ50潜水泵抽水,每班配备4吨洒水车一台洒水降尘。
(2)施工进出口均安排人员进行对车辆,以免车辆夹泥污染已建成道路。同时对道路上洒落的土石块及时清扫。
(3)机械施工用电,主要是夜间照明和机械现场小修用电;自备50kv柴油发电机1台。夜间照明采用活动灯架,安装500~1000W的碘钨灯。每台挖土机配备活动灯架二个,其中挖掘面一个,装车一个。卸土区可安装固定灯架,按每平方米面积安装照明1W考虑。运土道路,现场出入口,坡道及其它危险地段也要安装必要的散光灯和警戒灯。
(4)参加施工的工人(包括学校实习生)要熟知本工程的安全技术操作规程,在操作中,坚守岗位,严禁酒后或带病工作。
(5)电工、焊工和特殊工种,必须经过专门培训,有国家颁发的上岗证、方便独立操作。
(6)正确使用个人防护用品和安全防护措施,进入施工现场,禁止穿拖鞋、高跟鞋和赤脚,在没有防护设施的高处,必须系安全带,不准穿硬底皮鞋、带钉鞋和易滑鞋。
(7)施工现场的预留洞口、痛道口和悬空物边沿,应当有防护棚、防护栏等隔离措施和显明标志、距地面3m以上作业地点要有防护栏杆、挡板或安全网,操作人员必须戴安全帽、安全带、安全网定期检查,不符合要求的严禁使用。
(8)施工现场内一切生产、生活各项临时设施,按照施工总平面布置设置并进行管理,作到布局合理,整齐归一,符合疏散、防火等要求。
(9)施工现场的电路开头支路配电箱,统一由值班电工接驳,开合,其他任何人不得擅自开头操作。
(10)做好施工现场的安全保卫工作,采取必要的防盗措施,建立和执行防火管理制度,设置、符合消防要求的消防措施。
(11)按文明施工规范及项目部要求,在使用320国道作为运输通道路段均半幅用彩钢瓦围护封闭施工,以减少对施工车辆运输的干扰。
(12)施工进出口均安排人员进行对车辆,以免车辆夹泥污染已建成道路。同时对道路上洒落的土石块及时清扫。
7.1.6临时用电管理
(1)建立现场临时用电检查制度,按贵州省建委关于现场临时用电管理规定对现场的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。
(2)现场采用由提供双路供电系统,临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。
(3)施工机具、车辆及人员,应与内、外电线路保持安全距离。达不到规范规定的最小距离时,必须采用可靠的防护措施。
(4)配电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定, 箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制, 箱体统一刷涂桔黄色,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。
(5)独立的配电系统必须按部颁标准采用三相五线制的接零保护系统,非独立系统可根据现场的实际情况采取相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
(6)在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合规定。
(7)手持电动工具的使用应符合国家标准的有关规定。工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。
(8)电焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5m,二次线长度应小于30m。接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。
(9)氧气瓶、乙炔瓶工作间距不少于5米,两瓶同明火作业点距离不少于10米。
(10)执行安全用电制度,加强用电管理,施工用电采用TN-S三相五线制供电,实行三级配电两级保护,严格执行“一机一闸一漏保一开关箱”,严禁一闸多机用电,配电箱必须完好,线路绝缘可靠,临时线上安装漏电保护装置,下班时要切断电源,确保用电安全。
(11)施工所用电器线路和用电设施,应采取防触电措施。
(12)作业点距低压线、高压线应分别大于2.5米、3.0米。
(13)焊机的电源开关应设在监护人附近,便于及时切断电源。
(14)用电设备的外壳应有可靠的接地零保护措施。
(15)过河电缆应采取可靠措施,防止电缆飘浮、被过往船只拖带等现象发生。
7.1.7施工机械管理
(1)贯彻执行施工机械设备管理的有关规章制度和调度命令。
(2)建立机械设备台账,掌握机械设备技术状况和动态。
(3)做好机械设备的定机、定人、定岗的“三定”工作,管好、用好机械设备。
(4)施工机械应设定专人负责,施工机械的操作人员必须持证上岗。
(5)施工机械应定期检查、维修、保养。
7.2消防管理
7.2.1方针目标
(1)在施工中,始终贯彻“预防为主,防消结合”的消防工作方针,认真执行《中华人民共和国消防条例》、《贵州省消防条例》、《建筑工程施工现场消防安全规定》(贵州省人民政府第84号令)、《建设工程施工现场管理规定》,将消防工作纳入施工组织设计和施工管理计划,使防火工作与生产任务紧密结合,有效地落实防火措施,严防各类火灾事故发生。
(2)强化消防工作管理,实现杜绝火灾事故,避免火警事故,尽量减少冒烟事故的目标。
7.2.2工作制度
(1)本项目工作制度详见项目部具体安排的工作制度。
(2)在每天的生产例会上,总结当天消防工作的情况,布置第二天的消防工作。
(3)建立并执行消防工作检查制度。由项目经理部每半月组织一次消防工作负责人参加的联合检查,根据检查情况按《贵州省施工现场消防保卫检查记录表》评比打分,对检查中所发现的隐患问题和违章现象,根据具体情况,定时间、定人、定措施予以解决。
7.2.3管理规定
(1)加强用火、用电管理, 严格执行电、气焊工的持证上岗制度。无证人员和非电、气焊工人员一律不准操作电气焊、割设备,电、气焊工要严格执行用火审批制度,操作前,要清除附近的易燃物,开具用火证,并配备看火人员及灭火器材。用火证当日有效,动火地点变换,要重新办理用火证手续。消防人员必须对用火严格把关,对用火部位、用火时间、用火人、场地情况及防火措施要了如指掌,并对用火部位经常检查,发现隐患问题,要及时予以解决。
(2)使用电气设备和易燃、易爆物品,必须严格落实防火措施,指定防火负责人,配备灭火器材,确保施工安全。
(3)施工现场在有条件的情况下,可设有防火措施的吸烟室,施工现场内严禁违章吸烟。
(4)现场施工要坚持防火安全交底制度,特别是在进行电气焊危险作业时,防火安全交底要具有针对性。
(5)严禁私接电线和私自使用大功率电器设备,线路接头必须良好绝缘,不许裸露,开关、插座须有绝缘外壳。
7.3文明施工
7.3.1 工作目标
在组织施工中,认真贯彻执行建设部、贵州省建委、贵州省环保局、贵州省卫生局关于施工现场文明施工管理的各项规定。重点落实《贵州省建设工程施工现场现场管理基本标准》、《贵州省建设工程施工现场环境保护工作基本标准》、《贵州省建设工程施工现场保卫工作基本标准》、《贵州省建设工程现场管理基本标准补充生活设施及卫生防疫管理标准》以及《贵州省建设工程施工现场文明安全施工补充标准》,确保“文明安全工地”。
7.3.2 现场管理
(1)各类标志牌、安全操作规程牌一律统一规格尺寸,放置整齐,挂置牢固,并置于醒目处。
(2)场内道路畅通无阻,非湿作业面无积水,作业面无施工垃圾。
(3)工完场清:活完成品清;当日作业当日清;机具、工具整理清。
(4)正确使用“三宝”、出入口防护好。
(5)未见零散砂、石、水泥、木方、型材、管、线等;不见边角余料、废纸、烟头及生活垃圾随地扔;不见随地大小便、任意乱涂乱画;不准电线直接进插座、接闸刀等违章操作;不准工人穿拖鞋、打赤膊上岗操作。
(6)各种材料堆放整齐;成品、半成品堆放整齐;消防设施放置整齐;临时用电、用水管线安装整齐。
(7)有制度,有计划;有标识牌,安全操作;有出入证;有场容分片包干范围、职责;有吸烟室和饮水处,有临时厕所,有施工平面布置图或企业标志牌。
(8)电箱有门有锁、闸刀盖 、漏电盖、漏电保护器等配置规范、完好。
(9)进入施工现场的人员必须戴好安全帽,并且要系好安全帽的下颌带。
(10)进入施工现场内的人员,不准光脚、穿拖鞋、穿高跟鞋。
(11)施工现场一切安全防护设施,不准擅自拆改或做它用。
(12)非本工种职工严禁乱摸、乱动各种机械、电器设备。
(13)进入现场禁止打闹,严禁酒后作业,防止发生意外事故。
(14)未经培训的人员,严禁进入现场操作,特殊工种作业人员必须持证上岗。
(15)工种下班前要拉闸断电,清理杂物,做到活完脚下清。
(16)施工现场要严格执行分片包干和个人岗位责任制,做到整个现场清洁、整齐、文明施工。
(17)施工现场道路和场地必须平整、坚实,并有排水措施,道路要畅通,不得尘土飞扬。
(18)各种材料及构配件按要求分规格码放整齐,合理保管,方便使用。
(19)工人操作地点和周围必须清洁整齐,活完料净脚下清。施工垃圾和洒漏的混凝土要及时清理。
(20)现场成品要有工程成品保护措施,不得有碰撞、损坏现象。
(21)建筑物内外,禁止随地大小便,经常保持清洁卫生。
(22)清理施工垃圾要搭设封闭式垃圾通道或用容器吊运。
(23)存放水泥要严密遮盖,现场砂石料堆放整齐。
(24)使用锅炉茶炉应有消烟除尘装置。
(25)强噪声作业,必须严格控制作业时间,一般不超过22:00时,对人为的施工噪声应有降噪措施和管理制度。
(26)现场使用空压机等应设置于设备工棚内隔声间或用吸音材料封闭。
(27)施工现场整洁卫生,无积水,车辆不带泥砂出现场,不随地乱扔、乱倒废弃物。
(28)办公室、更衣室室内整洁、保持卫生;生活区周围环境清洁卫生;生活垃圾定点集中、及时清理。
7.3.3材料管理
(1)、施工现场内各种料具应分规格码放整齐、牢固,做到一头齐、一条线。砌块码放高度不得超过1.8m,砂、石和其它散料应成堆,界限清楚,不得混杂。
(2)、合理制定用料计划,按计划进料。合理安排材料进场,随用随进,不得在场外堆放施工材料,各种材料不得长期占用场地,各种废料必须及时处理。
(3)、施工现场内的各种材料,依据材料性能妥善保管,采取必要的防雨、防潮、防晒、防火、防损坏等措施,贵重物品、易燃、易爆和有毒物品应及时入库,专库专管,加设明显标志,并建立严格的领、退料手续。
(4)、砂、石和其它散料应随用随清,不留料底。水泥库内外散落灰必须及时清用、水泥袋认真打包、回收。施工现场剩余料具和容器要及时回收,堆放整齐,并及时清退。
(5)、运输道路和作业面落地灰要及时清用。砂浆、混凝土倒运时,应用容器或铺垫板。浇筑混凝土时,应采取防撒落措施。工人操作要做到活完料净脚下清。
(6)、节约用水、用电,消灭长流水和长明灯。
(7)、施工现场内的施工垃圾,应及时分捡,有使用价值的应回收、利用,废料应及时清运出场。
第八章 雨季施工方案
无论是编制施工组织总设计,还是具体施工方案,项目部始终坚持一个原则:以先进的措施保证施工顺利进行,保证质量目标和整体施工部署的实现。
面对雨季施工,项目部思想重视、预防为主、部署到位、运行有效的指导思想,认真组织雨季施工工作,杜绝雨季施工造成安全、质量、消防、环保、卫生等事故的发生。
8.1 具体施工部署
(1)成立以项目经理为第一责任人的施工现场雨季施工领导小组,主要由工程、技术、材料、质量、安全等人员组成。
(2)雨季施工领导小组及组织系统要保证雨季施工信息传递畅通,掌握气象及现场预防措施等资料,确保发生紧急情况时信息传递畅通及时。
(3)雨施领导小组及组织系统要做好处理事故和紧急情况的准备,制定应急预案,分工明确,职责到人,保证能够及时有效地实施,将损失减到最小程度,并迅速上报相关部分。
(4)对施工现场人员进行雨季思想教育,做到思想重视,措施得当。把雨季施工的准备和实施做到认真、扎实,真正解决问题有备无患。
(5)成立现场抢救突击队,及时解决处理雨施期间突发事件及紧急情况,做到人员落实,责任明确,动作迅速,措施得力,坚持主动控制、预防为主,全面安排好雨季施工工作。
(6)将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。
8.2 具体措施方案
(1)项目部应加强雨季施工的安全检查,边坡有裂缝、坍塌隐患及有流水不断时,应立即与相关部门联系,采取加固措施,排除隐患,经检查认可后,方可施工,在此期间停止作业。
(2)施工现场,建立排水系统,准备好排水器材和道路防滑、防陷的铺建材料以及排水使用的电源。
(3)在场地平整过程中,要根据地形建立自然排水系统,并在施工时保持一定坡度,辅以截流沟和排水沟,尽量使场地内不出现积水。
(4)准备碎砖、炉渣等防滑、防陷材料,以备随时使用,铺垫坡道。
(5)分层挖土时,在汽车上下运输坡道处预备防滑、防陷材料,以备随时使用。
(6)山体、基坑边坡放坡,要根据土质及雨量适当加大放坡,下步施工时再做修坡处理。
(7)卸土场同样做好排水系统,且在堆存的过程中使土壤达到一定的密实度,避免陷车,以利连续生产
(8)填方工程雨季施工,应注意填方土料含水量变化,取土、运土、铺筑、压实等各道工序连续进行。每层铺土必须当天压实完毕,或在降雨前压实完毕。压实后的工作面应保持一定排水坡度,且表面光滑勿存积水。取土场做好排水,避免浸泡。
(9)汽车在运土中应注意雨季行车特点,保证雨刷、灯光、制动设备完好;雨天行使严禁滑行,汽车之间应保持一定距离;根据路面情况采取排档控制速度;不能急刹车,防止侧滑;通过积水道路,要避让行人和慢行车;夜间行使要注意变换灯光,不要冒失行车,以防事故发生。
(10)施工现场机械行走路线,其表面应有横向排水坡度,表面可铺垫碎砖、砂石等防滑材料,必要时可加高、加固路基。机械沿槽边行驶,与槽边尽量保持为槽深1倍的安全距离。
(11)不得在可能造成塌土而危害公众或财产安全的地方堆土。
(12)采用的施工方法应尽量减小工地上裸露土壤的面积,在完成土方工程之后应紧接着进行表面保护和排水工程。
(13)如果不能避免形成临时性的裸露土地表面,应当用护板保护这些表面,而且护板要牢牢固定以防风吹。如果临时性表面要裸露超过两星期,应敷上临时性石灰胶泥并敷设临时性胶泥周边排水道。
(14)监视天气预报以警惕大雨,并在持久下雨期间经常检查现场以确保所有开挖和填筑斜坡在雨水下是安全的。
(15)为防止现场和道路起尘污染周围环境,根据现场条件水源采用Φ50潜水泵抽水,每班配备4吨洒水车一台洒水降尘。
(16)机械施工用电,主要是夜间照明和机械现场小修用电;自备50kv柴油发电机1台。夜间照明采用活动灯架,安装500~1000W的碘钨灯。每台挖土机配备活动灯架二个,其中挖掘面一个,装车一个。卸土区可安装固定灯架,按每平方米面积安装照明1W考虑。运土道路,现场出入口,坡道及其它危险地段也要安装必要的散光灯和警戒灯。
8.3技术准备
(1)认真执行质量、安全检查制度,做好道路质量控制,安全检查工作,消除质量、安全隐患。
(2)收集当地气象资料,了解雨期天气状况。
(3)认真熟悉施工图纸,了解进入雨施的各单位工程设计状况及施工特点,提出针对性的雨期施工技术措施。对进入雨期施工但不适于雨施的项目及时上报项目部,由项目部与业主及设计院联系,共同研究解决。
(4)道路路基沿线两侧保持排水通畅,路基不积水。
(5)雨期之前要对施工现场的所有设备进行全面检测,电气设备要有安全可靠的防雨设施并有合格证,雨后必须对电气设备进行绝缘电阻遥测,合格后粘贴合格证再允许投入使用。
(6)收集同类工程雨施施工经验,选择合理的针对性的雨季施工措施。
(7)雨期施工方案编制:项目部将在雨季来临前编制并审批完成详细的雨季施工方案,同时报业主或监理批准。该方案将根据具体施工图、实际工程进度及施工状况编制完成,并针对如钢架桥工程等重点分部工程的施工提出切实可行的雨季施工技术措施。
(8)项目部将严格执行技术交底制度,将雨季各项技术要求从管理人员到分包及个人进行层层分级技术交底
(9)工区现场管理人员将对其责任范围内具体负责的工程项目向具体分包负责人或班组长进行具体技术交底。交底内容主要为针对性的具体施工工艺、操作要点、安全、质量要求等内容,由项目部相关管理人员校核及审批。
8.4雨季施工材料准备
表8.1 雨季施工材料准备如下表
|
序号 |
材料名称 |
单位 |
数量 |
备注 |
|
1 |
雨鞋 |
双 |
10 |
不少10双 |
|
2 |
雨衣 |
件 |
10 |
不少10件 |
|
3 |
塑料布 |
m2 |
20 |
不少20平方米 |
|
4 |
铁锹 |
把 |
12 |
不少12把 |
|
5 |
手推车 |
辆 |
3 |
不少3辆 |
|
6 |
污水泵 |
台 |
1 |
杨程30米,不少1台 |
|
7 |
消防水龙带 |
条 |
3 |
每个工区不少3条 |
|
注:1.雨季施工过程要保质保量、保安全,注意个体防护的同时也要加大管理措施。 2.上述准备材料不作为最终预结算依据,各工区根据自己的生产特点,以实际发生签证资料为准。 |
||||
8.5施工现场措施
对在雨季期间施工的各工区、各项工程项目,制定专项预防措施,保证工程质量。
(1)对施工现场的道路在雨季之前要进行修理;现场道路两侧设排水沟,每间隔一段距离加设集水坑,随时清理现场障碍物,保证道路畅通;排水沟在雨季期间要经常维护,保持通畅。 此项措施目的是为了防止道路基面、路面不积水。
(2)道路两旁一定范围内不要堆放物品,保证视野开阔,道路畅通。
(3)雨期所需材料、设备和其它用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进场。水泵等设备提前检修;雨期前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。大风天气,要做好大型高耸物件的防风加固措施。进入现场的保温材料及消音材料一定要存入库房,露天存放时应垫起,用苫布盖好,不要使材料受潮和雨淋。在仓库内保管的焊接材料,要保证离地离墙不少于300mm的距离,室内要通风干燥,以保证焊材在干燥的环境下保存。露天存放的钢材下边应用道木或方木垫起避免被水浸泡。材料周围应有畅通的排水沟或设置排水坡度以防积水。
8.6现场环保措施
(1)施工车辆经过的场区内及场外道路,每天派专人清扫,保持道路整洁。
(2)设专人清扫施工现场,各种材料码放整齐,保持场容整洁。
(3)雨季蚊蝇容易滋生,生活区内不能积水,食堂要做好防蝇措施,剩饭菜及时处理。生、熟食品要分开,生、熟刀具要分开。防止食物中毒事件发生。
(4)厕所每天冲洗,做到清洁无异味。
(5)现场施工因人员多,劳动强度大,所以要注意传染病的发生和防治,做到早发现,早隔离,早医治。现场准备绿豆汤,防暑药等,防止中暑。
(6)现场施工噪声主要来自施工机械,为了能有效地降低施工噪声,应从以下几点着手:
1)必须采取相应措施以使施工噪声符合国家环保局颁发的《建筑施工场界噪声限值》(GB12523-2011)要求。土石方施工阶段的噪声限值为:昼间:75dB,夜55dB。
2)在可供选择的施工方案中尽可能选用噪音小的施工工艺和施工机械。
3)将噪音较大的机械设备布置在远离施工红线的位置,减少噪音对施工红线外的影响。
4)对噪音较大的机械,在中午(12时至14时)及夜间(20时至次日6时)休息时间内停机,以免影响附近居民休息。
(7)施工期间粉尘(扬尘)的污染防治措施
1)土石方施工和施工车辆行驶会引起尘土飞扬,使附近总悬浮颗粒物超过环境空气质量标准。为了确保环保,要做到以下工作:
1)配备足够数量的洒水车以保证将汽车行走施工道路的粉尘(扬尘)控制在最低限度。
2)定时派人清扫施工便道路面,减少尘土量。
3)对可能扬尘的施工场地定时洒水,并为在场的作业人员配备必要的专用劳保用品。对易于引起粉尘的细料或散料应予遮盖或适当洒水,运输时亦应予遮盖。
4)汽车进入施工场地应减速行驶,避免扬尘。
(8)施工期间振动污染的防治措施
1)在可供选择的施工方案中尽可能选用振动小的施工工艺和施工机械。
2)将振动较大的机械设备布置在运离施工红线的位置,减少对施工红线振动的影响。
3)对振动较大的施工机械,在中午(12时至14时)及夜间(20时至次日6时)休息时间内停机,以免影响附近居民休息。
(9)施工期间水污染(废水)的防治措施
1)加强对施工机械的维修保养,防止机械使用的油类渗漏进入地下水中或市政下水道。
2)施工人员集中居住点的生活污水、生活垃圾(特别是粪便)要集中处理防治污染水源,厕所需设化粪池。
3)冲洗集料或含有沉淀物的操作用水,应采取过滤沉淀池处理或其他措施,使沉淀物不超过施工前河流、湖泊的随水排入的沉淀物量。
(10)施工期间固体废物的防治措施
1)主要环保卫生,施工项目用地范围内的生活垃圾应倒至围墙内的指定堆放点,不得在围挡外堆放或随意倾倒,最后交环保部门集中处理。
2)对施工期间的固体废弃物应分类定点堆放,分类处理。
3)施工期间产生的废钢材、木材、塑料凳固体废料应予回收利用。
4)严禁将有害废弃物用作土方回填。
(11)其他环保措施
1)建立环境保护管理小组,由项目经理主管,成员由专业骨干组成,做好日常环境管理,并建立环保管理资料。
2)建立健全环境工作管理条例,施工组织设计中应有相应环保内容。
3)对地下管线应妥善保护,不明管线应事先探明,不允许野蛮施工作业。施工中发现*物文**应及时停工,采取有效封闭保护措施,并及时上报业主及相关部门处理,任何人不得隐瞒或私自占有。
4)建立公众投诉电话,主动接受群众监督。
5)施工期间应防止水土流失,做好废料石的处理,做到统筹规划、合理布局、综合治理、化害为利。
8.7安全防护
(1)雨后应由安全员、值班电工对防护设施,机电设备进行检查,达到安全要求后,方可进行施工。施工用电缆、电线必须悬挂,不得沿楼面、地面设置。
(2)各种施工机具的防护、防雨、接地等设施必须保证齐全有效,施工用塔吊、脚手架等必须做好防雷接地设施,经理部专人负责检查整改。
(3)各工区施工现场和员工宿舍、指挥部办公室各种施工用电和临时用电以及防雷接地,必须专人负责定期检查,操作人员必须持证上岗。
