案例推算条件:1、研究对象为24层高层住宅、抗震设防6度区;
2、含钢量48kg/m2,砼含量0.34m3/m2;仅考虑地上部分。
3、暂不考虑成本减量因素,单纯从建安成本角度分析增量成本。
4、人工成本按300元/天/人;

市场PC构件综合单价
1.根据2019版《江西省装配式建筑工程消耗量定额及统一基价表》进行市场修正数据。
2.预制构件综合单价=人工费+材料费+固定资产摊销费+措施费+管理费+利润+税金

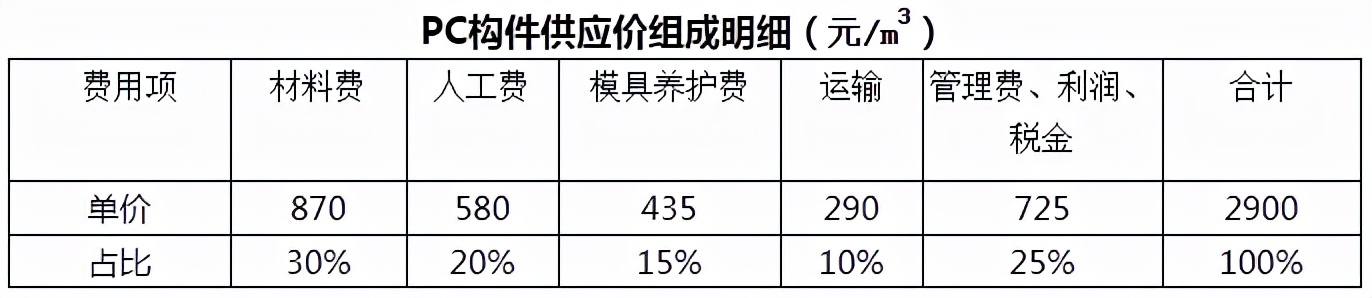

组成明细
1、主要变量:模具、运输;
2、模具成本与模具的选择和周转次数直接相关。钢模具周转100次以上才经济,正常使用寿命一般可周转200次。
3、运输费用与当地周边PC生产厂家的数量有关。
4、暂定管理费+利润按12%、税费13%考虑

组成明细

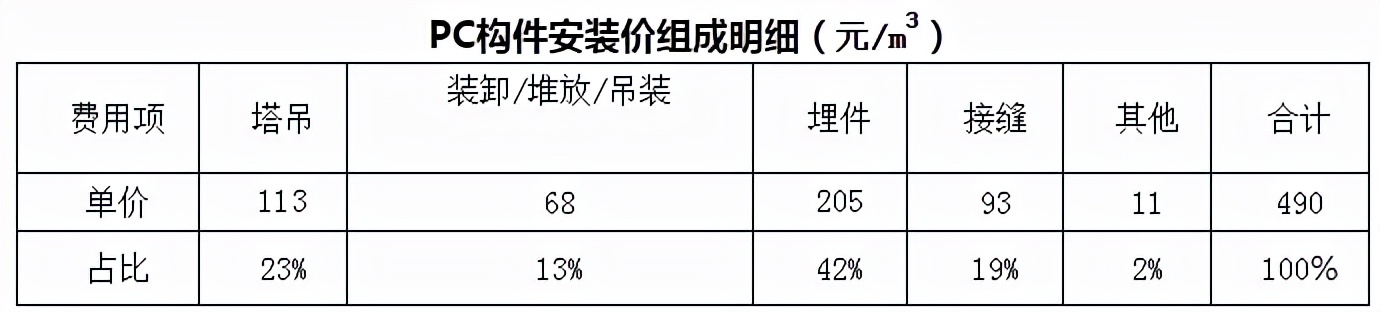

1、主要变量:吊装方案 预埋铁件、接缝。
2、塔吊费中塔吊的规格、安拆周期很关键,需要权衡控制单件重与工业化吊装哪个更经济。经验数据是单件重>6T时成本明显増加,最远处构件≤3T ,塔吊最经济。
3、埋件成本主要受标准化、含量、供应资源的影响;预埋件的配套 生产厂家多少,对价格影响大。
4、接缝成本主要受胶的产地、质量、种类、打胶工人技术影响。
5、PC安装价与砼立方数没有直接关系,目前行业内已做100元/平。

PC与现浇结构对比

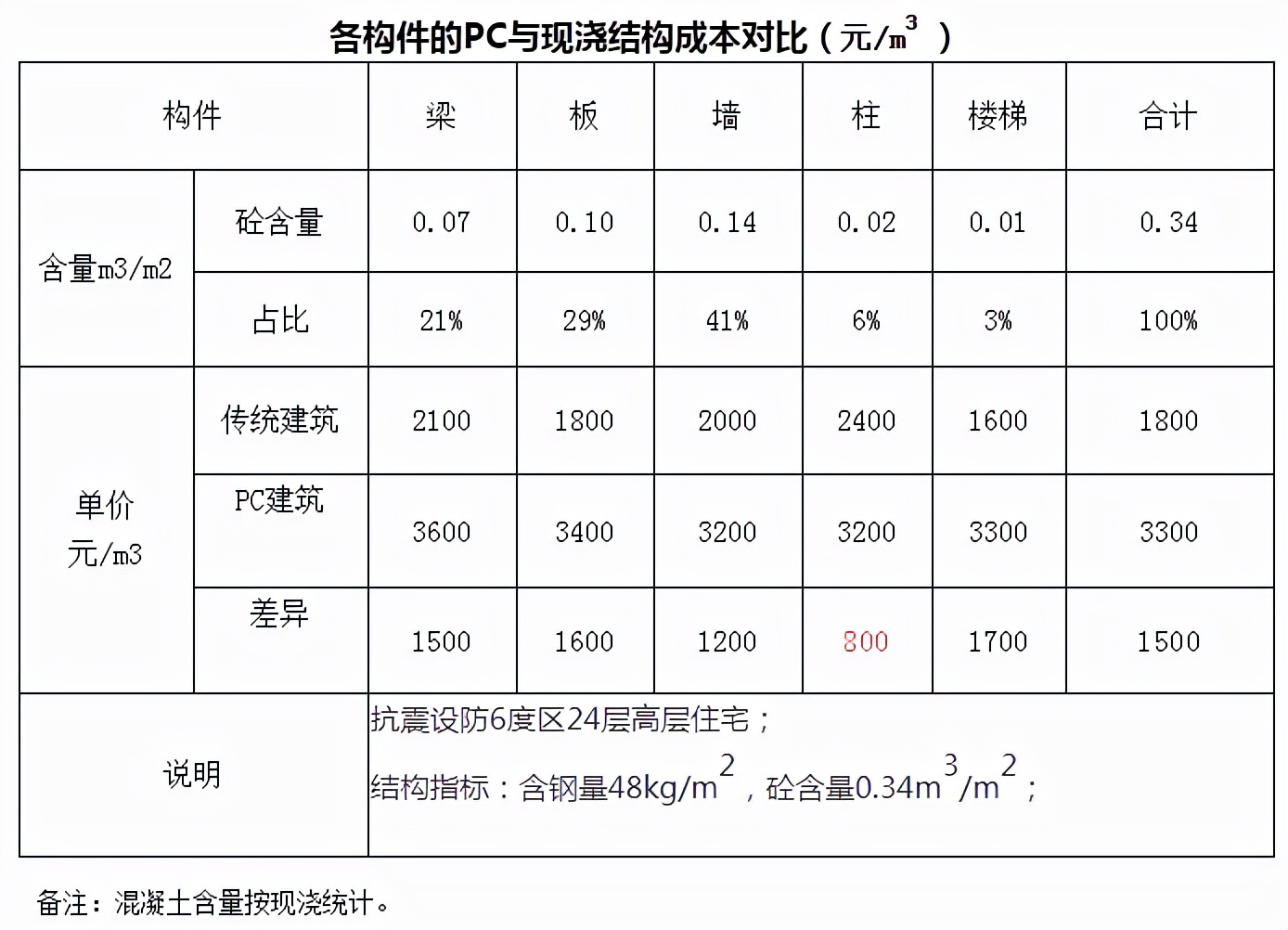

成本测算表

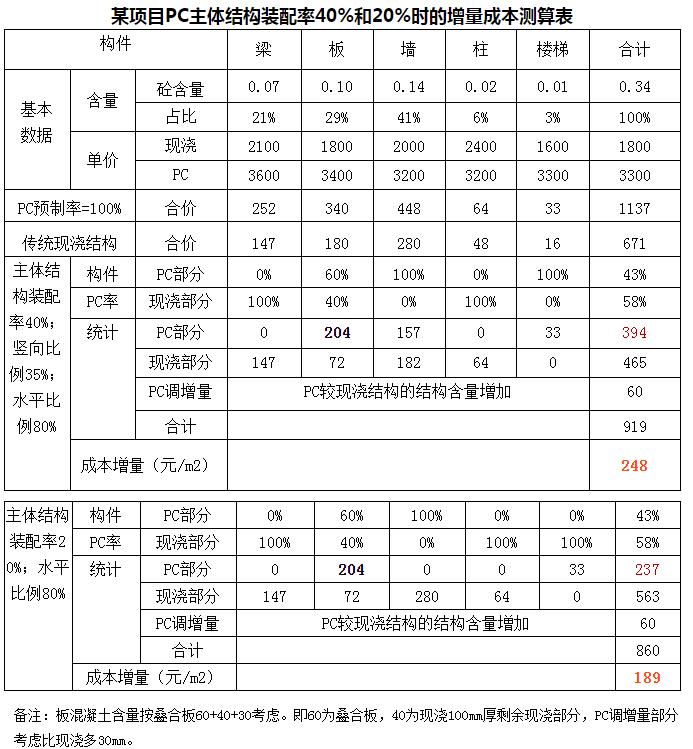

PC调増量是指采用PC体系后由于抗震要求提高、楼板和外墙板采用PC与现浇叠合方式导致整体加厚等因素,使得PC体系结构含量比浇体系高。40%主体结构装配率可用于约50%以上装配率组合,即主体结构选择水平构件+竖向构件。20%主体结构装配率可用于约30%~40%左右装配率组合,即主体结构一般只会选水平构件(叠合板)。
其他成本增量
1、措施费成本增量:(1)起重成本:由于装配式以吊装为主,导致塔吊等成本较大。比如:现浇结构的塔吊为1.8万/月,装配式的塔吊为5万,现浇结构为7天/层,装配式为5天/层,以24层(每层480m2,共计11520m2)为例,考虑地下基础影响,塔吊费用增加约10元/m2;
(2)场地成本:因考虑运输、安装等问题,对现场的临路、堆放场地等因素要求较大,但该部分增加费用随装配式建筑面积的不同,离散度较大。
2、设计费增加:由于目前设计院对于设计水平较为薄弱,装配式建筑需厂家进行二次设计,设计费增加约10-20元/m2。
3、工期:装配式建筑标准层施工工期约为5天/层,相比现浇7天/层缩短工期。但由于施工图需要二次深化设计45天,同时需要考虑厂家模具制作、准备生产的时间,工期缩短时间的优势并不明显。
4、资金成本高:目前装配式厂家要求预付款30%,增大资金成本压力。

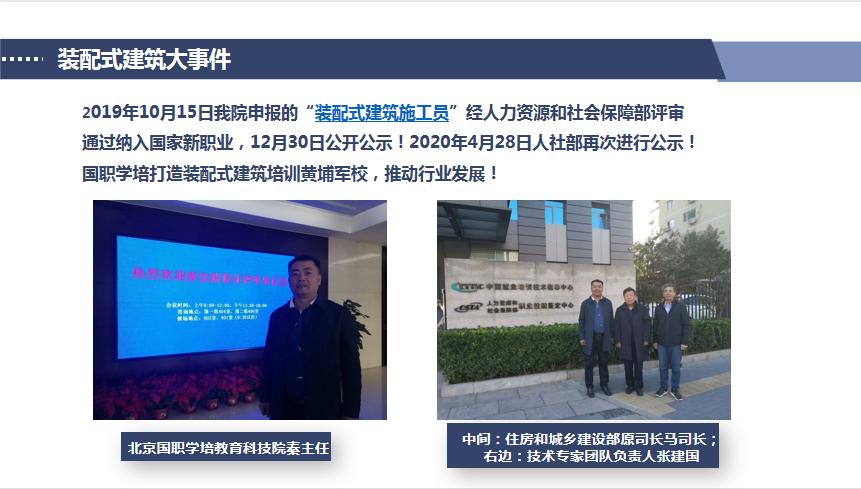

装配式建筑大事件

线上教学

办法两本证书
由国家职业资格培训鉴定实验基地制定新职业培训标准、新职业培训及考核体系,并颁发国家新职业技能证书。专业划分:装配式建筑管理师 装配式建筑设计师 证书级别:中级 、高级

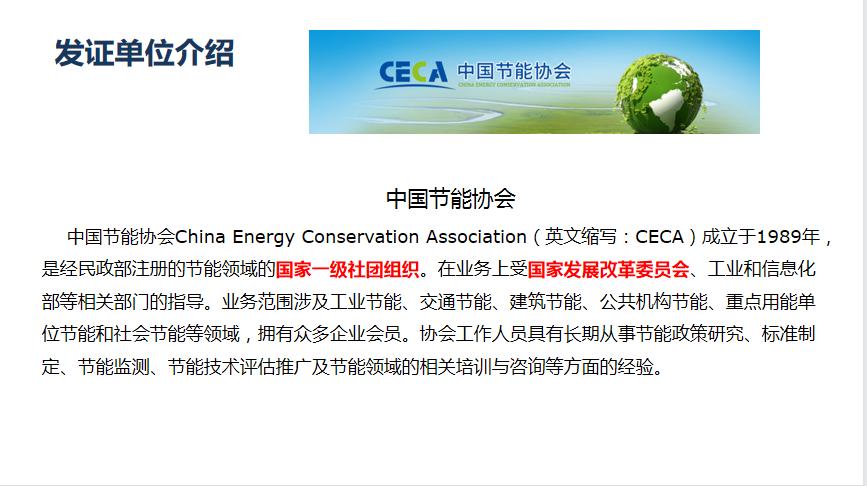

中国节能协会

工人证书
中国节能协会China Energy Conservation Association(英文缩写:CECA)成立于1989年,是经民政部注册的节能领域的国家一级社团组织。在业务上受国家发展改革委员会、工业和信息化部等相关部门的指导。业务范围涉及工业节能、交通节能、建筑节能、公共机构节能、重点用能单位节能和社会节能等领域,拥有众多企业会员。协会工作人员具有长期从事节能政策研究、标准制定、节能监测、节能技术评估推广及节能领域的相关培训与咨询等方面的经验。

由中国节能协会制定培训考核标准,并颁发证书。
专业划分:装配式建筑吊装工 装配式建筑灌浆工 装配式建筑防水打胶工
