截断河道箱涵施工工序流程 (水库箱涵工程施工视频)

1.3.1 目的

明确箱涵施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范箱涵施工。

1.3.2 工艺流程

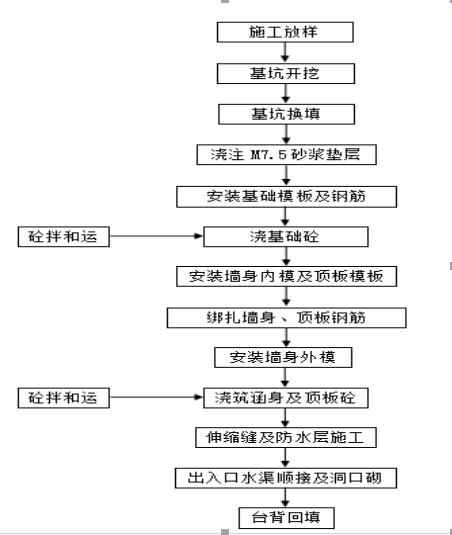

河道护坡箱涵施工,箱涵河道挡墙施工方案

1.3.3 机械设备投入

箱涵施工主要使用设备有:挖掘机、自卸汽车、钢筋弯曲机、钢筋切断机、电焊机、柴油打夯机、电钻、电动手锯等。

1.3.4 质量保证措施

1、浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢应清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。

2、 浇筑前,检查混凝土的均匀性和坍落度。

3、 浇筑混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全。

4、 混凝土分层浇筑厚度不宜超过30cm。边墙混凝土施工时,混凝土需对称分层浇注、振捣。

5、 浇筑混凝土时,采用插入式振动棒振动捣实。

1.3.5 安全保证措施

1、运输道路、临时用电线路布置、各种管道、仓库、加工车间,工地办公、生活设施等临时工程安排,均要符合安全要求。

2、工地人行道、车行道坚实平坦,保持畅通。场内运输道路频繁交叉处,必须设有明显警告标志,或设临时交通指挥。

3、各类材料堆放不得超过规定高度。严禁靠近场地围护栅栏及其他建筑物墙壁堆置,且其间距应在50cm以上,两头空间应予封闭,防止有人入内,发生意外伤害事故。

4、施工现场除应设置安全宣传标语牌外,危险部位还必须悬挂按照GB 2893—2008《安全色》和GB 2894—2008《安全标志及使用导则》规定的标牌。夜间有人经过坑洞等处均设红灯示警。

1.3.6 标准化控制要点

1、施工放样:

施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核。按照设计图纸测量涵洞的位置、方向、长度、孔径以及出入口八字墙的位置和高程

2、基坑开挖及防护:

基坑采用人工配合机械开挖。先用机械开挖至离基底5-10cm处,然后改用人工清渣至基底位置。

3、砂浆调平层施工:底板施工前,应按照设计尺寸对底板施工面进行砂浆调平硬化,注意控制调平层顶面标高。

4、底板钢筋、模板及混凝土:

待垫层后,运输底板钢筋放至垫层上进行焊接或绑扎,并依次安装模板、浇筑混凝土等完成底板施工。注意事项:a、控制底板顶面标高,保证涵洞净空及设计流水面高程;b、底板钢筋保护层、钢筋角度及钢筋间距的控制,预留钢筋的保护;c、浇筑混凝土前要清理杂物,板及基础底面冲洗干净后方可浇筑;d、混凝土浇筑完成后须抹面收光,严格控制底板顶面标高及表面平整度;e、夜间或雨天需加强抽水和材料看管。f、底板混凝土浇筑时注意施工缝位置。

5、墙身及顶板钢筋、模板及混凝土:

墙身和顶板施工与底板对应,每段按沉降缝分开,并与底板垂直保持一致。墙身施工前,将施工缝处砼表面凿毛,剔除松散砼,清理渣物并冲洗干净。然后绑扎墙身钢筋,经监理检查验收后支设墙身模板。在砼浇筑前,应清理模板内杂物及垃圾,并冲洗干净。经监理工程师检查验收后浇筑砼。混凝土采用搅拌运输车运至现场,泵车入模。墙身砼应分层浇筑,分层振捣,每层厚度不得大于50cm,每段墙身和顶板应连续浇筑,中途不得间断形成施工冷缝。待砼强度达到设计强度70%后可拆模。

6、沉降缝及防水层处理:

沉降缝根据地形及地基土壤情况,一般沿涵长方向每隔4~6m设置一道,沉降缝必须贯穿整个涵台断面(包括基础),缝宽2cm,沉降缝的位置应与板方向平行。

7、八字墙、洞口铺砌及帽石:涵洞进出口八字墙和一字墙根据图纸设计,位置尺寸准确,砌体丁顺相间、相互咬码,竖向不能有通缝,砂浆饱满,表面平整,线型顺直。

8、台背回填:墙背回填应在墙身砼强度80%后方可进行。箱涵基础及两侧墙身高度范围内,须按设计和规范要求,采用级配良好的砂石进行分层对称夯填,在墙身上弹线进行控制回填厚度,每层填料虚铺厚度不得大于20cm,用小型打夯机进行夯实,每层填料压实后进行压实度检测,符合压实度要求后进行下层填土。台背填土采用小型压路机或冲击振动夯进行压实,密实度不低于96%。
