后浇带止水钢板工程量估算方法 (后浇带止水钢板有高差正确做法)

一、施工准备

1.熟悉图纸设计文件、变更、图纸会审记录,了解施工部位和规范要求。

二、主要的施工机具

主要的施工机具:电焊机、电焊条、300×3止水钢板、Φ12钢筋、密目钢丝网、剪刀、绑丝等。

三、必须具备的作业条件

1.相应部位的钢筋绑扎完成。

2.止水钢板的宽度厚度必须符合设计要求,有出厂证明书及复试报告单。

3.焊条的牌号应符合图纸要求,且有出厂合格证。

4.焊工必须有相应的操作证及上岗证。

四、止水钢板施工工艺流程

止水钢板施工工艺流程:止水钢板定位→固定→接头焊接→钢丝网绑扎→检查验收

1.止水钢板定位:止水钢板放置在底板、外墙、顶板中间,止水钢板两端燕尾朝向迎水面。外墙后浇沿竖向设置和每道止水钢板交圈焊接严密。水平止水钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保证其上口平直。

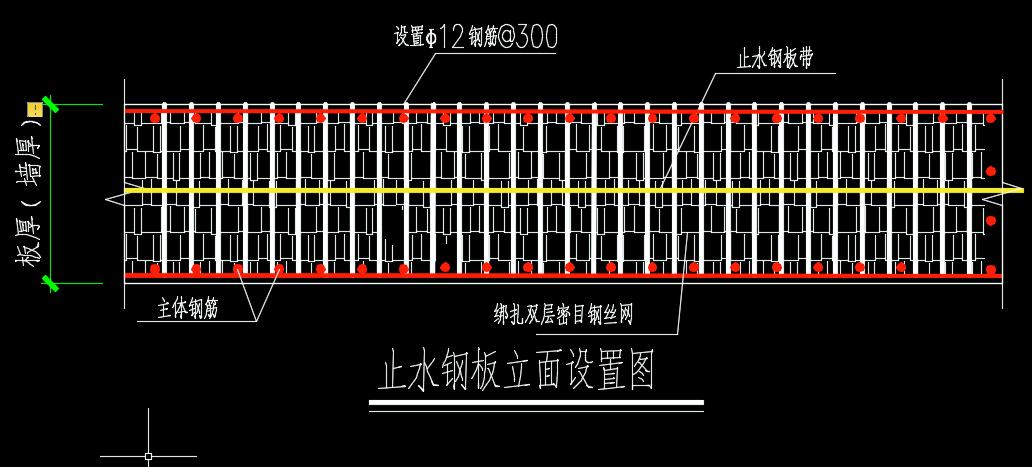

2.止水钢板固定:止水钢板采用钢筋焊接固定,最好不要焊接在结构钢筋上,而是采用斜向钢筋焊接固定。在钢板止水带下口焊接短钢筋,以支撑钢板,其长度应以混凝土板墙钢丝网厚度为准,不能过长,以防沿短钢筋形成渗水通道。短钢筋中心部位应焊接止水带,以阻断渗水路线。止水钢板固定完成后设置间距为300mm短向加密筋。止水钢板设置如下图

底板后浇带止水钢板施工流程,后浇带的止水钢板布置方法

底板后浇带止水钢板施工流程,后浇带的止水钢板布置方法

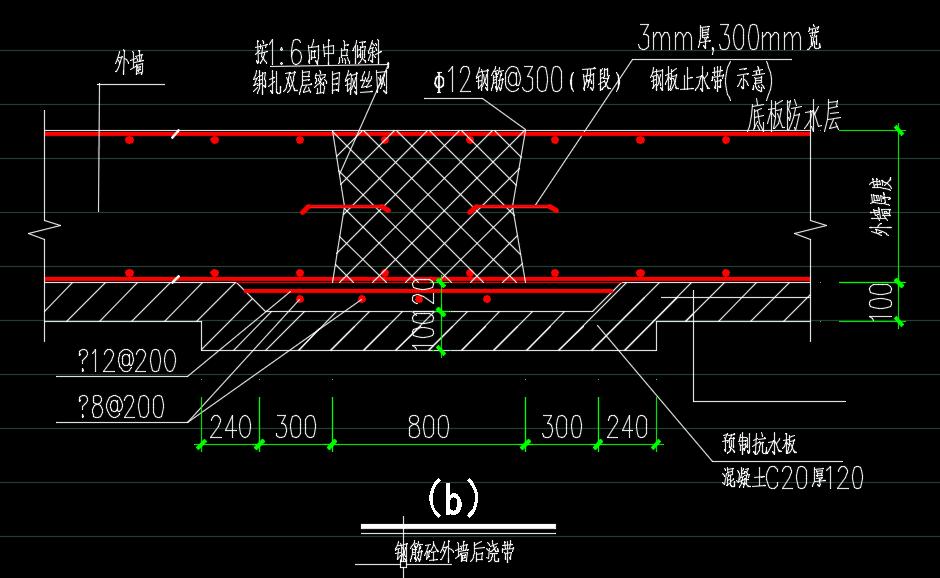

外墙后浇带做法

底板后浇带止水钢板施工流程,后浇带的止水钢板布置方法

止水钢板立面图

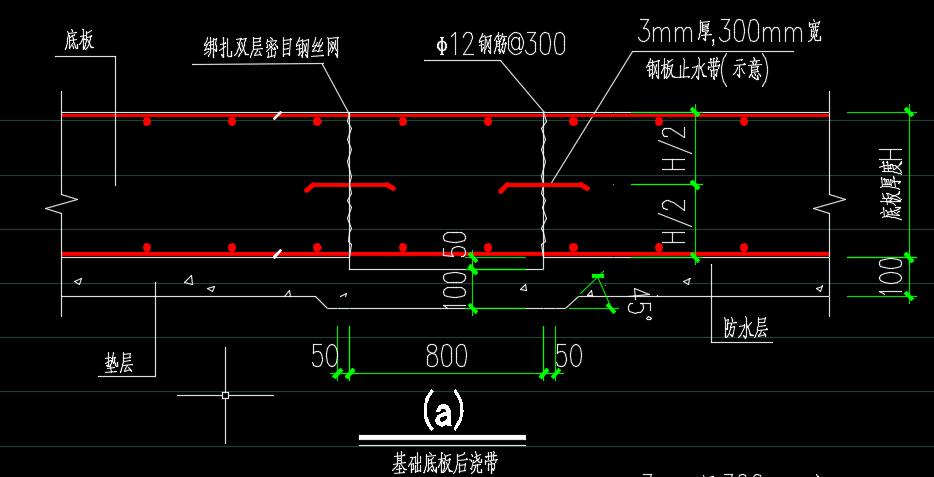

3.钢板接头:钢板接头采用焊接,两块钢板的搭接长度不小于50mm,两端均应满焊,如下图所示,如不能两端满焊时两块钢板的搭接长度不小于200mm,焊接高度不低于钢板厚度。焊条应符合设计要求。焊接之前应进行试焊,调整好电流参数:电流过大易烧伤甚至击穿钢板;电流过小又起弧困难,焊接不牢固。

底板后浇带止水钢板施工流程,后浇带的止水钢板布置方法

底板后浇带止水钢板施工流程,后浇带的止水钢板布置方法

4.钢丝网绑扎:止水钢板焊接好后采用绑丝绑扎双层密目钢丝网。钢丝网上下及梁四周必须设置到位,防止混凝土砂浆渗漏;钢筋穿过钢丝网部位采用绑丝绑扎封口。

5.检查验收:施工完毕后自检合格,报质监站、监理、甲方验收。

五、质量标准

1.钢板表面应清洁,无锈蚀、划痕、麻点等缺陷。

2.焊缝的焊波应均匀,不得又裂缝、夹渣、咬边、烧穿等缺陷。

3.钢丝网绑扎牢固不得出现松动脱落现象,混凝土浇筑过程中不得出现穿孔漏灰现象。

六、施工注意事项

1.焊接过程中,电弧应燃烧稳定,药皮融化均匀,无成块脱落现象。

2.钢板止水带在安装前应尽量接长,以减少就位后的焊接工作量,钢板止水带就位后,焊接难度大。此时应安排熟练焊工进行操作,并应加强跟踪检查。

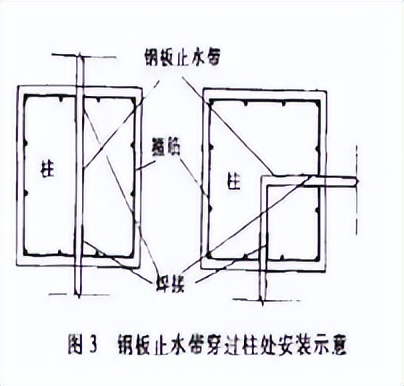

3.对于钢板穿过柱处,与箍筋产生交叉,需做细部处理。一般做法是将钢板止水带范围内的柱箍筋折断,与钢板止水带焊接。

4.因防水材料是反粘自带砂保护层,如有漏浆漏灰抓紧时间清理、浮浆用水清理干净。

七、成品保护

1.注意对已焊好的止水钢板防水带的保护,不乱采乱拆、不粘油污。在施工中出现钢板止水带位置偏移认真修复,保证止水钢板位置准确。

2.焊接过程中注意结构钢筋,不得损伤结构钢筋。

八、安全文明施工

1.进入施工现场必须佩戴安全帽并遵守安全生产制度及纪律。

2.焊接时,焊接和配合人员必须采取防止触电、高空坠落、火灾等事故的安全措施。

3.高空焊接及切割时必须挂好安全带,焊件周围及下方应采取防火措施并有专人监护。

4.焊地线及手把线都不得搭设在易燃和带有热源的物品上接地线,不得接在管道、钢筋、设备和建筑物、金属构件或轨道上。

5.雨天不得露天电焊,在潮湿地带作业时操作人员应站在铺有绝缘物品的地方,并穿好绝缘鞋。

6.施焊现场的10m范围内,不得堆放氧气瓶、乙炔发生器、木材等易燃物。

7.电焊机一次侧必须设专用开关箱,内有负荷开关及漏电保护器,二次侧应有专用二次空载降压保护器。

8.电焊机距开关箱距离不超过5米,焊把线长度不超过30米。

9.施焊人员必须持证上岗,严禁无证上岗。必须遵守安全技术操作规程施工,严禁违规施焊。

11.材料分类堆放整齐,严禁将工具材料等堆放在外架上。

12.根据现场实际情况制备材料,不得随意切割止水钢板造成材料浪费。

九、其他补充内容

1.遵守项目各项规章制度,听从项目管理人员安排。

2.注意用电安全,禁止私拉乱接。
