一、计算规则差异

二、计算示例

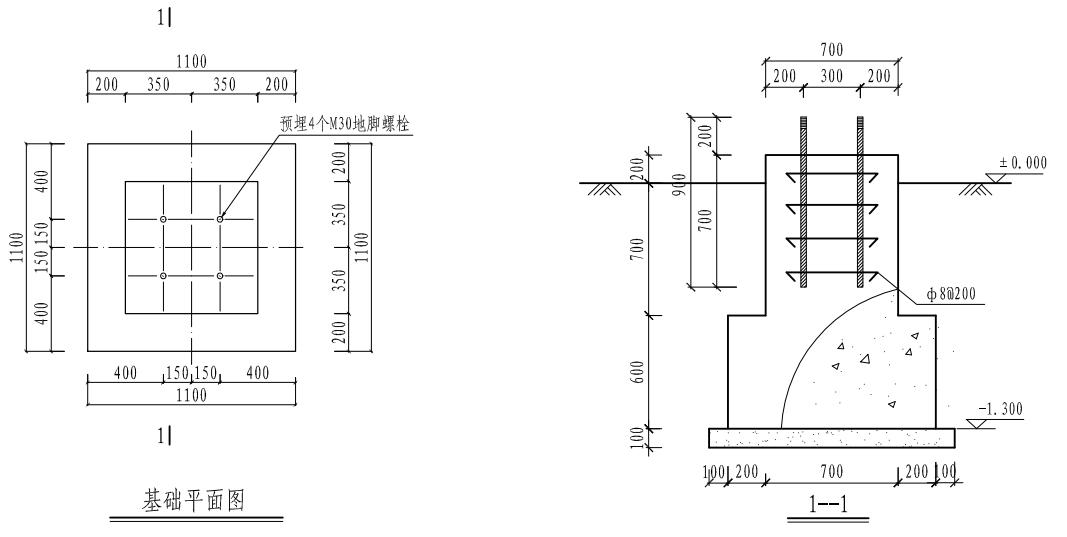

2.1清单计算规则:V=a*b*h=1.3*1.3*1.4=2.366m³;
2.2定额计算规则:V=h/6*[ab+(a+a1)(b+b1)+a1b1]=6.644m³。
三、造价示例

四、注意事项:

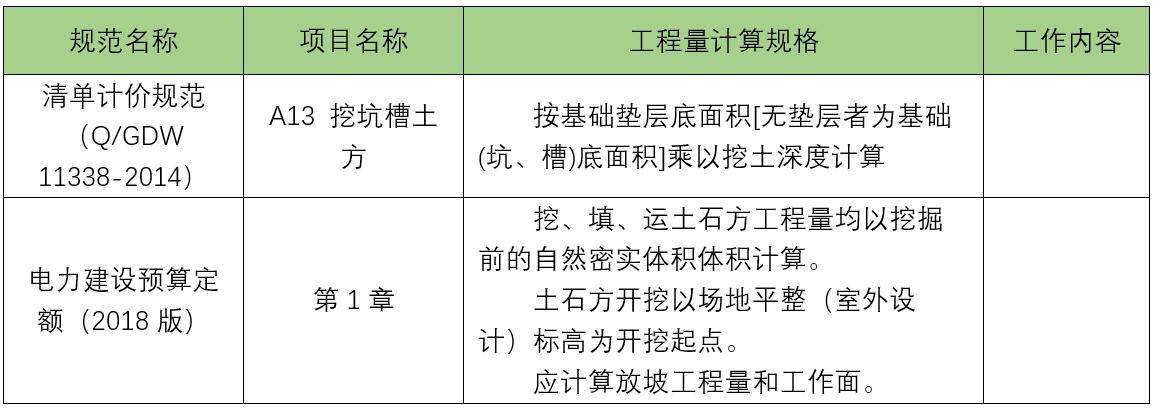

4.1应注意清单与定额的计算规则不同:
清单按图示尺寸进行计算,即净量,长宽为垫层外边线,深度为垫层底;
定额每边需要增加300mm工作面,普通土按1:0.33进行放坡。
4.2其他注意事项
机械挖土定额子目中已综合了人工清土、修坡的费用,不再另行计算人工费。
机械挖土土壤含水率在25%-40%时,定额人工、机械乘以1.15系数。
基础土方放坡,自基础底底标高算起,有垫层时按照垫层底标高起算。
五、挖一般土方、沟槽、地坑的区别
底宽(设计图示垫层或基础的底宽,下同)≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽,且底面积≤150㎡为基坑;超出上述范围又非平整场地的,为一般土石方。
六、小贴士
此定额土方为“土方计算”小软件计算,需要此软件的朋友私信我。
七、易错点
清单项目特征挖土深度的描述:应按照图纸深度描述准确,不同的挖土深度定额基价不一样,且深度达到《超过一定规模的危险性较大的分部分项工程范围》时会产生专家论证、基坑支护等费用,项目特征的描述尤为重要。
清单工程量与定额工程量的差异:在清单计算规则和定额计算规则不一致的项目中,土方工程尤其明显,当清单录入后应检查清单工程量和定额工程量,避免出现偏差。
