装修前需要买哪些家电安装 (装修前提前买什么家电安装)

对于具有多年装修经验的我,装修时家电的安装顺序早已烂熟于心。

今天我就简明扼要的分阶段说明,准备装修的小白直接可以抄作业。

我虽然列出了很多的家电,但你家计划安装哪些家电,得由你自己决定。

一、装修准备阶段

这个阶段要做的,是确定要安装哪些家电,下列家电要在此阶段确定好品牌型号,为水电线路改造及吊顶施工等提供尺寸依据:

1、各类热水器,如 燃气热水器/壁挂炉、电热水器、太阳能热水器

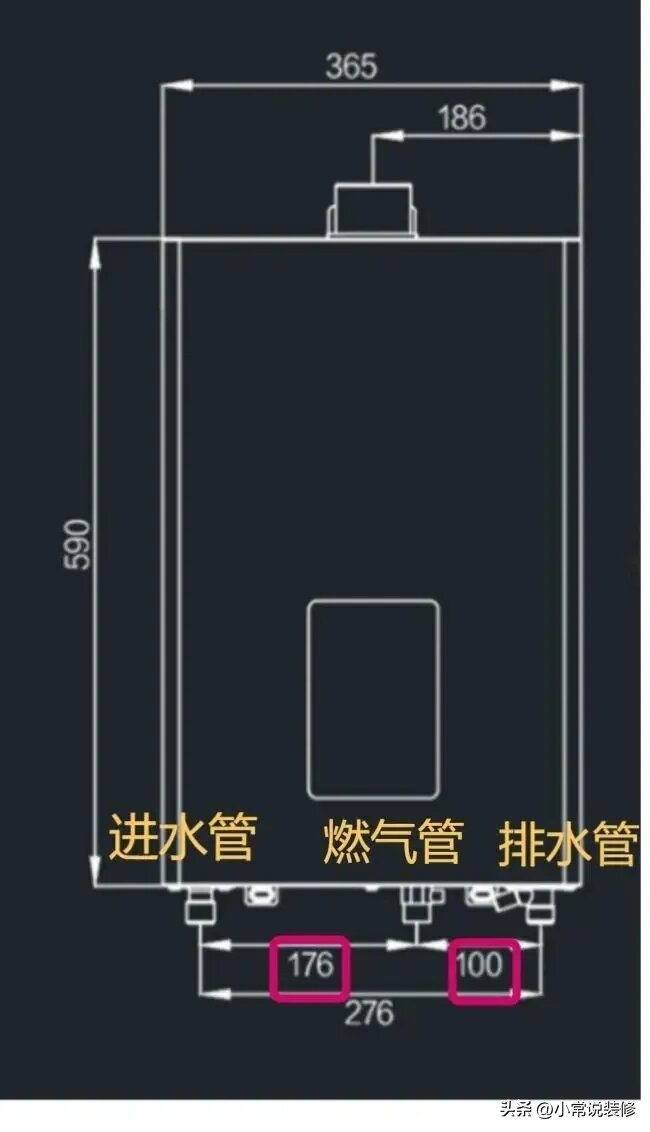

根据热水器进、出水管及回水管的间距预留管路。

新房装修家电什么时候安装最好,家电安装顺序

2、 浴霸 :根据选好的型号,确定电源线预留的根数(有2、3、5、6、7根)或采用无线控制的。

3、 智能壁挂马桶 :壁挂马桶要在水电开工前购买,根据水箱和支架的大小开槽或做假墙,并改造水路及下水位置。

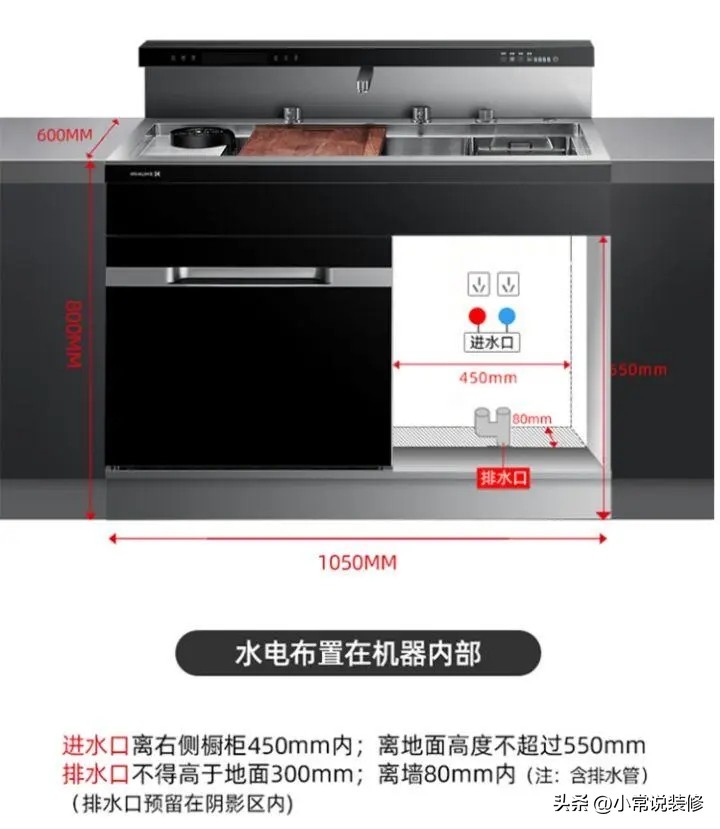

4、 集成水槽 :每一款集成水槽对水路的预留位置要求不同,最好先选好,根据图纸预留水电。

新房装修家电什么时候安装最好,家电安装顺序

其他家电注意预留好电源。

二、水电阶段

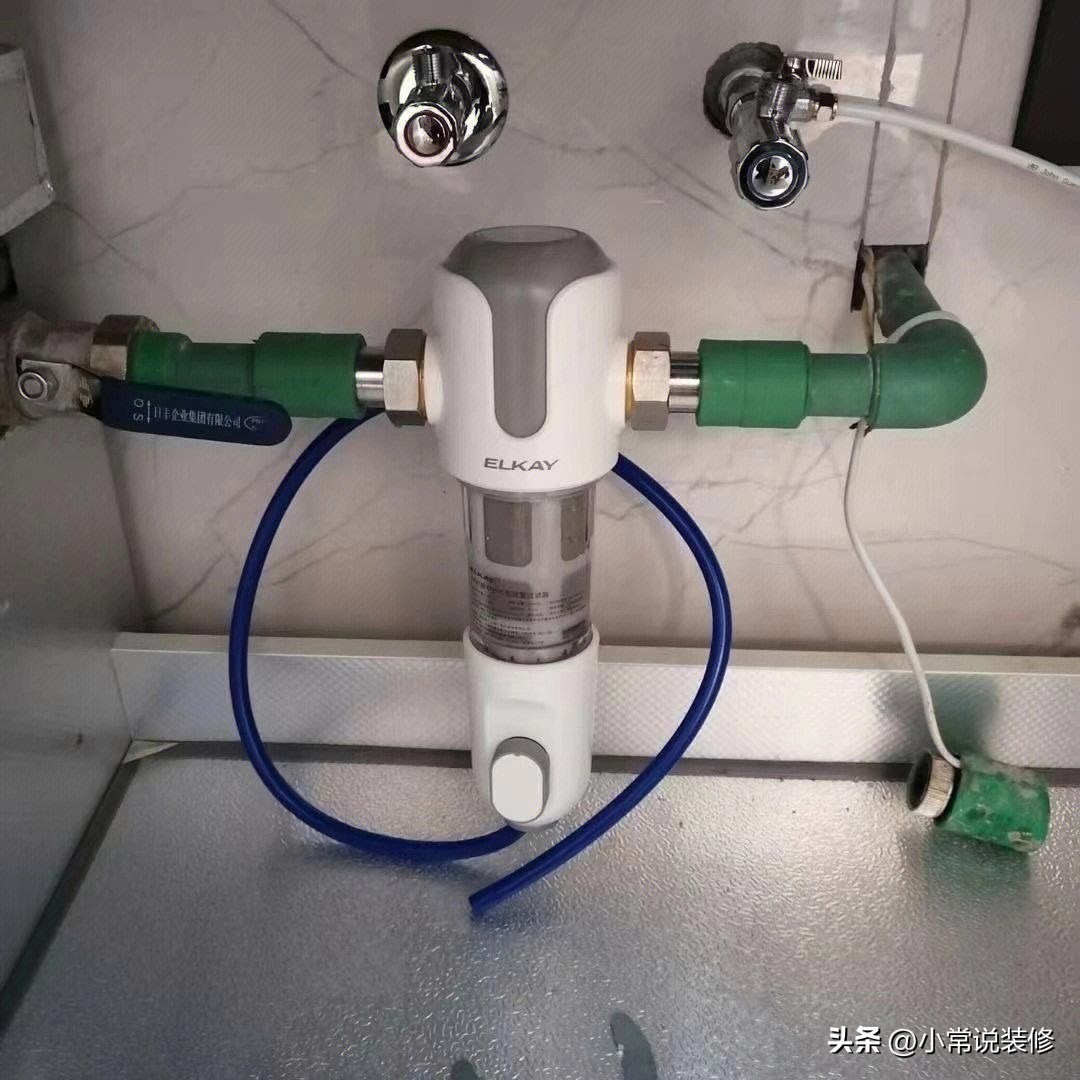

需要安装 前置过滤器 。在装修开工前后购买。

新房装修家电什么时候安装最好,家电安装顺序

预留好热水器、全屋净水系统、集成水槽、洗衣机、管线机、扫地机器人的水电路。

预留好路由器、安防的网线及电路。

预留好智能窗帘、智能音箱、电动晾衣架、投影仪等的电源。

三、瓦工阶段

无需安装家电。购买吊顶阶段需安装的家电。

四、吊顶阶段

1、木工吊顶:需要安装 中央空调、风管机、新风系统、隐藏式单杆晾衣架 (双杆一般预留凹槽最后安装)、 隐藏式投影仪幕布

新房装修家电什么时候安装最好,家电安装顺序

2、厨卫吊顶:需要安装 浴霸

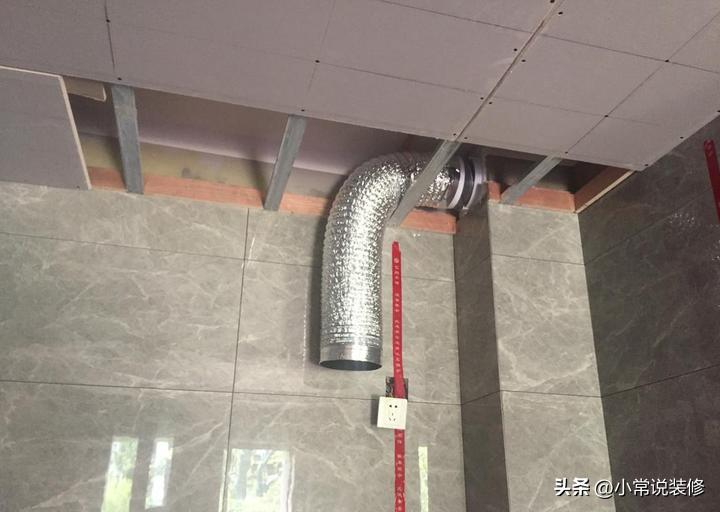

如果 油烟机 燃气热水器 的排烟管道从吊顶走,需要在吊顶施工前到位,与吊顶同时安装。

新房装修家电什么时候安装最好,家电安装顺序

五、橱柜设计安装阶段

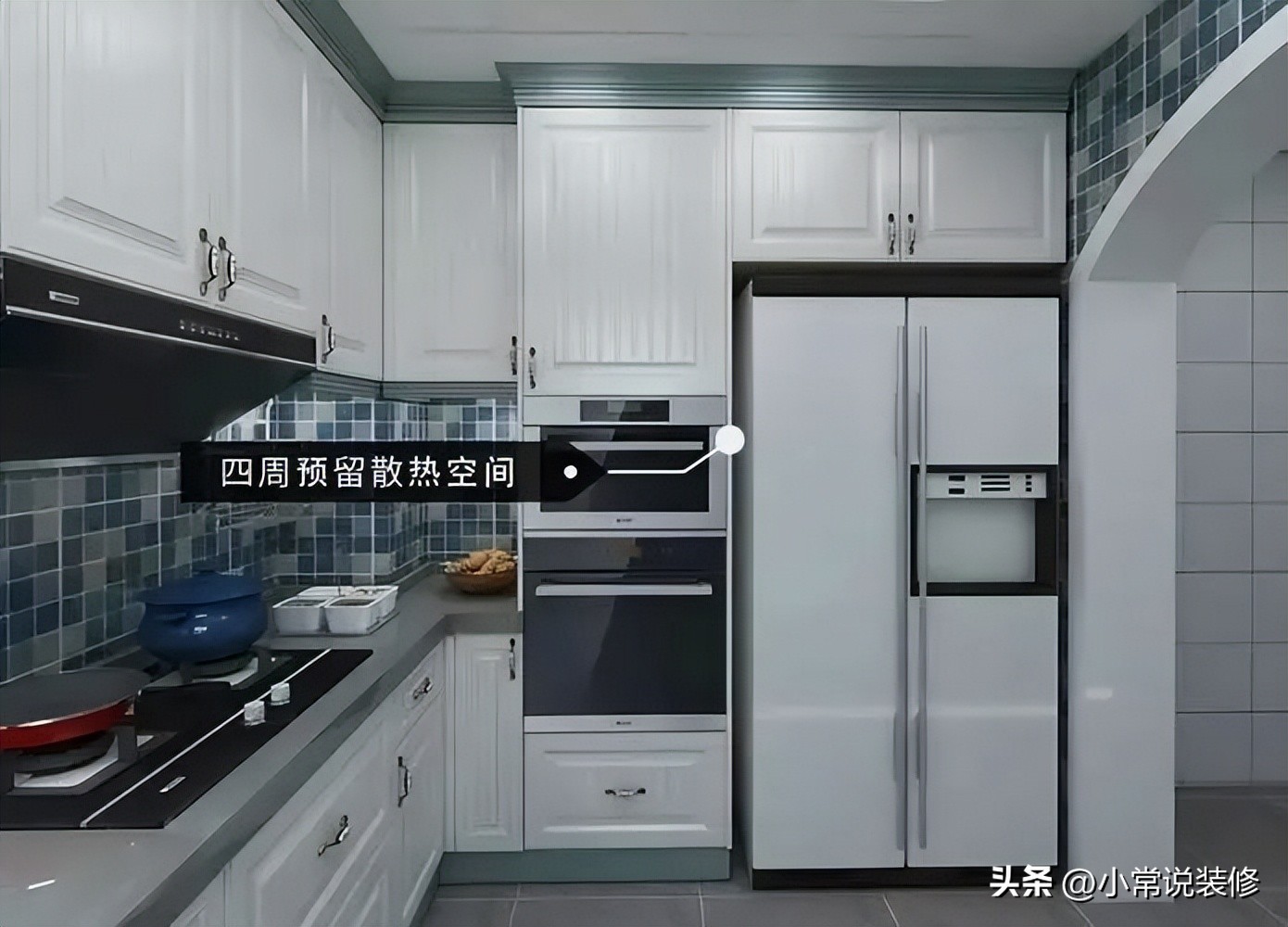

内嵌式厨电如 冰箱、蒸烤箱、微波炉、洗碗机 等需要在橱柜设计时选好品牌型号,可以预定,也可以加入购物车收藏好,不必购买回来,然后把准确尺寸提供给设计,软装时进场。

新房装修家电什么时候安装最好,家电安装顺序

但烟灶套装、集成灶、集成水槽、入吊柜的燃气热水器必须在安装橱柜前到位,与橱柜一起安装。

六、阳台柜、浴室柜设计安装阶段

主要考虑嵌入式洗衣机和扫地机器人的设计,在设计阶段要确定好洗衣机和扫地机器人的型号,把准确尺寸提供给设计。

注意在水电改造阶段预留好水电路,一定不要将上下水及插座预留在洗衣机的下方和背面,以免影响嵌入。

扫地机器人建议购买带自动上下水的,与洗衣机共用上下水路,彻底解放双手。

带自动上下水的扫地机器人目前虽然并未普及,主要原因还是因为家中没有预留水路,但用不了几年就会成为标配,劝大家有条件的一定要预留好水路,与洗衣机共用水路是最好的选择。

七、墙面完工后

指墙面乳胶漆、墙布等。这时就可以安装灯具了。

智能马桶、浴室柜、电热水器 也要尽快安装,方便使用。

八、开荒保洁后

墙面完工、涉及需要钻孔安装的 灯具、浴室柜、花洒、晾衣架 等尽快安装。安装完成后,进行开荒保洁。

开荒保洁完成,剩余家电就可以陆续进场安装:如 内嵌式厨电、电饭煲等小厨电、小厨宝、垃圾处理器、净水饮水系统、洗衣机、空调(要在水电阶段钻好孔)、冰箱、电视、电动窗帘、智能音箱、加湿器、扫地机器人、洗地机 等。

其中电视建议在入住前购买,因为电视的更新迭代的快,买完2-3个月后,可能就会大幅降价。

上述家电都尽量赶在3.15、6.18、11.11、双旦期间购买,一定在网上购买,最好在百亿补贴中挑选,能省30%以上。

装修小白如果按照我说的去规划你家的家电安装,保证你不会出错,让你装修更从容、不走弯路。

我是装修技术深耕的小常,如果认可我的文章,麻烦随手点个赞呗~~
