说到影像资料,大家都知道是什么。但是可以说在工地上很多新手包括很多老工程可能至今都明白它的重要性。笼统一点说影像资料指工程项目从开工到竣工验收涉及到所有施工的准备、施工过程、成型及验收的图文及视频资料。
好多人可能会问,我按图施工、过程有监理和第三方人员监督、质检资料合格,交工验收也通过了;少几张照片也无关紧要吧。这种想法很危险,为什么这么说?这就涉及到工程项目和最终结算密切相连两个特殊方面:措施费与审计。
举个例子,我亲身经历的。几年前我所在的公路项目有二十来道钢筋混凝土圆管涵,施工组织设计上采用的是钢模来浇筑基础与护壁;后来在审计时因为提供不了影像资料、导致这近百万的费用直接被扣除了。我们知道所有项目最后都需要审计的,我遇到离谱的结算总价是四千多万、一审后被砍到一千多万;项目完工后明面上东西审计部分还可以到现场核实丈量、但是埋在下面的隐蔽工程就只能通过勘探、影像资料和核实了;所以影像资料全不全、合不合理就至关重要了。

本人从事工程项目超过十年,现场、技术都干过;在影像资料这一块吃过不少亏,总结了一点心得,主要是照片拍摄方面;希望能帮助大家。
①、照片清晰度、曝光度,拍摄照片最好选择单反或者像素高的卡片机,不推荐使用手机。虽然现在手机像素高,但是大部分手机在拍摄时一是非专业人士曝光处理不好、二是手机聚焦功能(非机械变焦)基本是废的放大拍摄后就不清晰了、三是拍摄习惯原因导致照片有时候是横的、有时候的竖的,一般最好是横拍。照片大小不宜过小,一般控制在5-8MB就可以了,便于保存和后期编辑。

②、照片比例,照片最好全部采用横拍、比例为常规16:9最佳,因为后期有用的照片需要编入Word文档。如果一页纸为两张照片的话,竖版照片就需要剪切,照片内部分内容不得不舍弃;而横版照片优势就出来了,免去了修剪、照片内容也都能全部反映出来。

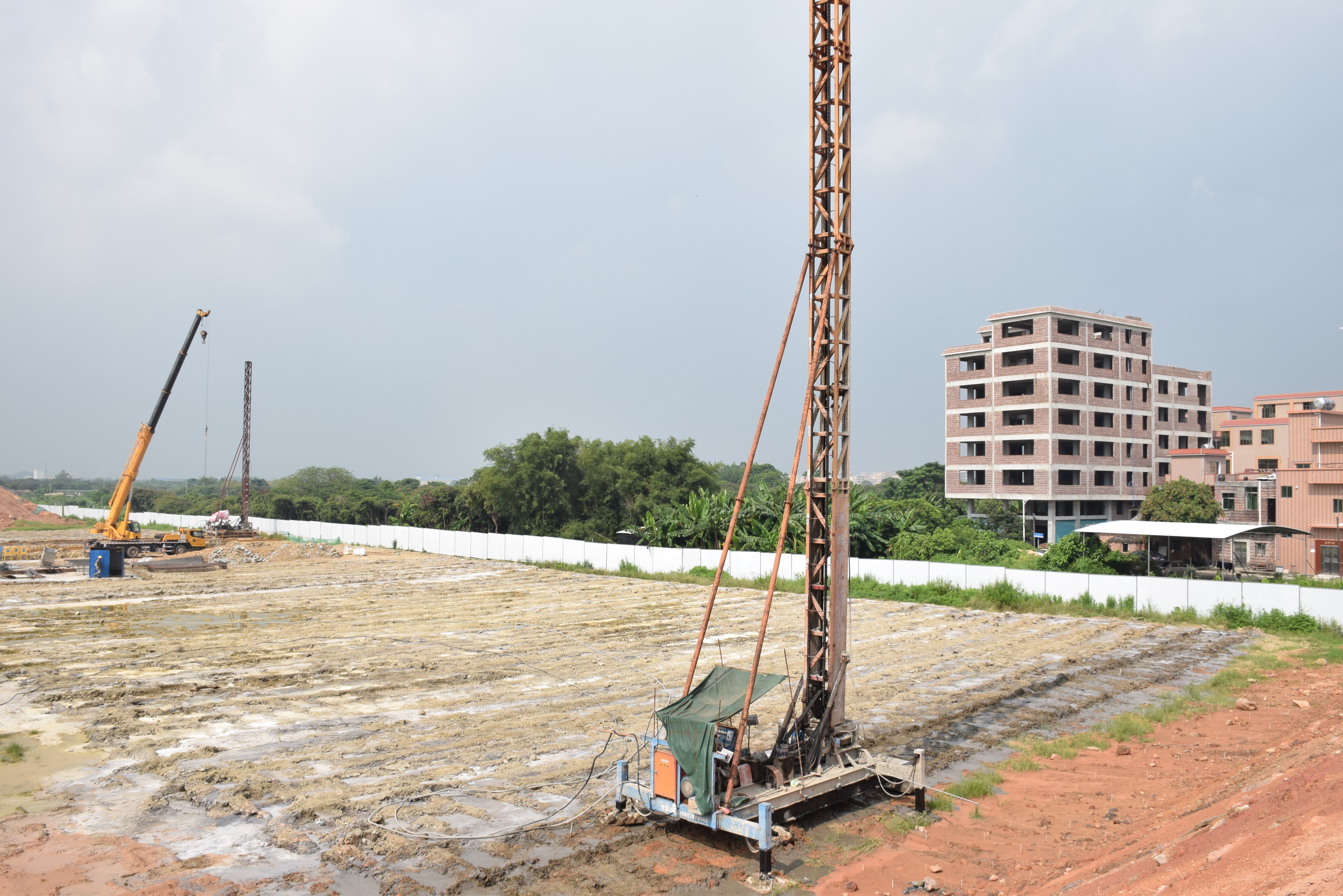

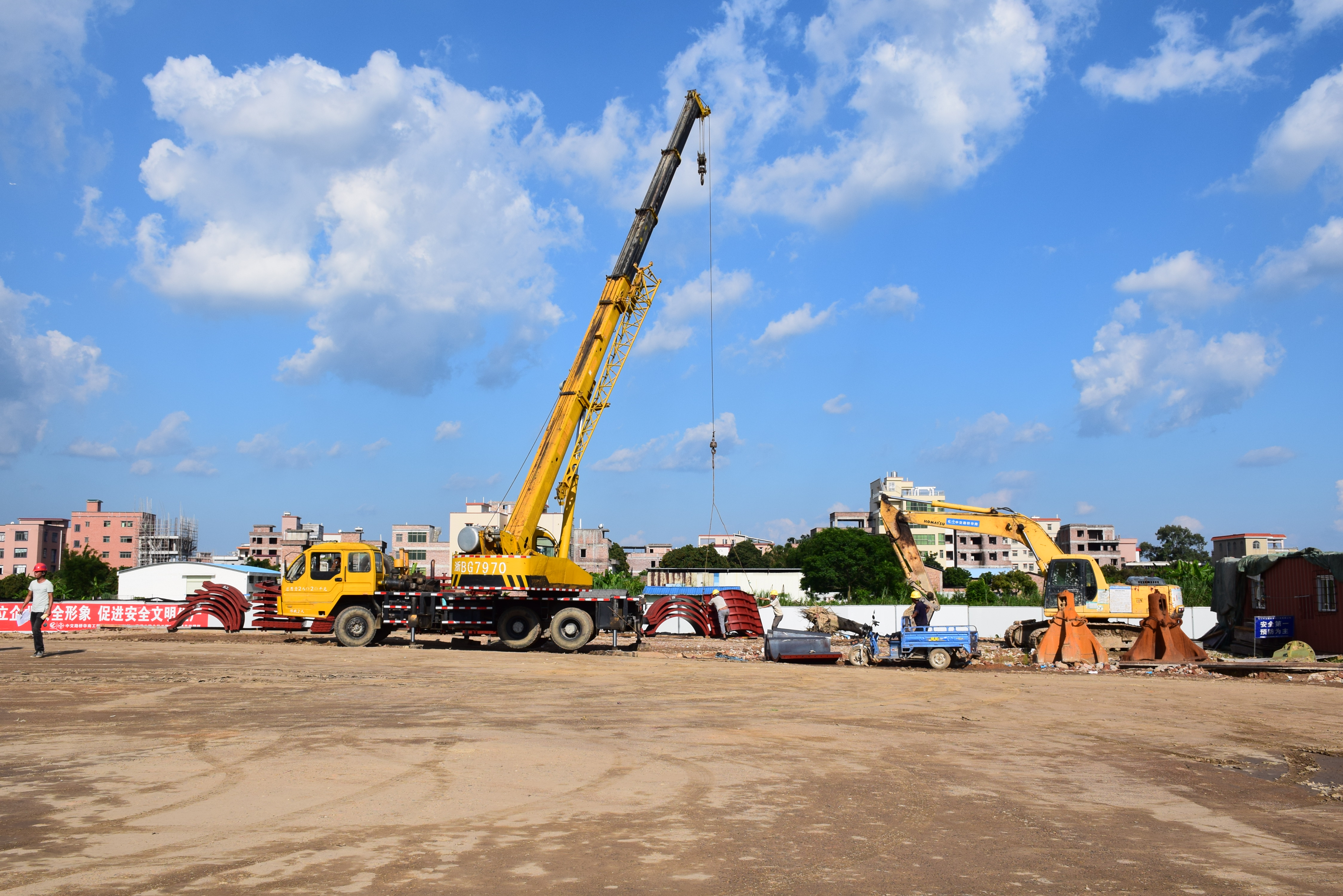

③、拍摄参照物、角度,所有照片都应该要有参照物(如附近房子、电塔、工地永久建筑物),可以让人能够判断照片所在的大概位置;避免照片造假嫌疑减少不必要的麻烦。照片尽可能拍全面,实在拍不全就两个方向各拍一张;照片不在于多,一定要精。

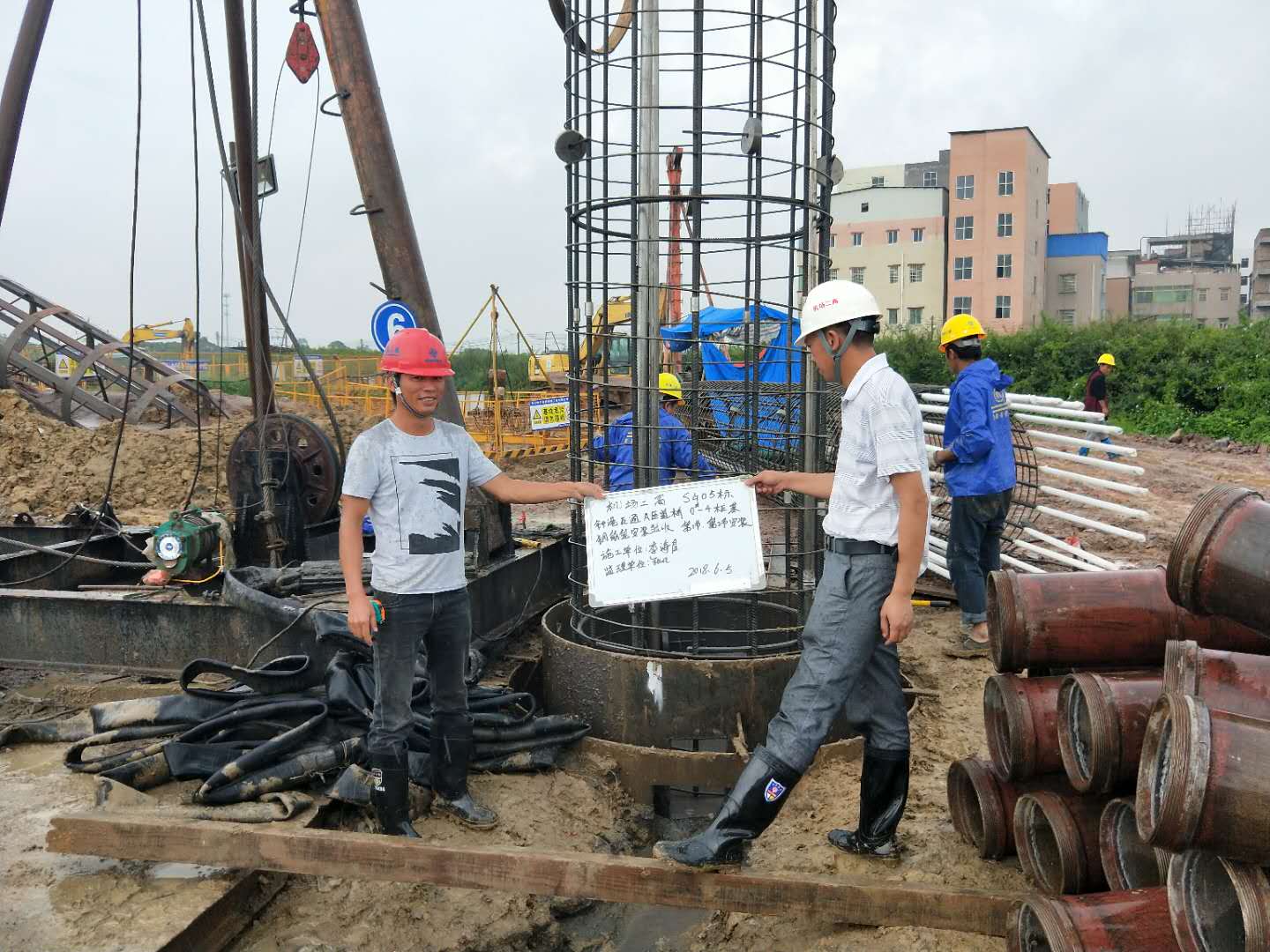

④、照片内个人防护、文明施工、小黑板,现在安全监管越来越严格,所以拍摄的照片里面个人防护、安全设施等一定要标准,如安全帽、安全绳、防滑鞋等;拍摄时最好准备小黑板把工程部位、内容、时间写在上面。

⑤、档、备份,每日下班后将照片按分部分项工程分类拷贝至电脑上,并做好文件备份以免丢失。

⑥、拍摄内容,基本上所有关键施工都需留照片,包括原设计图纸施工、工程变更、现场踏勘现场会、计日工、安全环保投入、临时工程以及各种会议。
以上几点是我个人总结几点经验,如不妥请大家指正。影像资料对工程项目来说至关重要,有时可能会直接影响到项目的盈亏;影像资料管理是工程管理中一项重要的工作。管理出效益、管理决定了工程的成败,一个赚钱的项目做得再好如果做亏了,那么这项目管理也就没什么意义了。
