工程进展
施工动态





2020年11月14日-17日,完成K0+000-K1+940水稳下基层摊铺。

2020年11月17日,污水管网预制钢筋砼井。



2020年11月18日-19日,5-12中梁钢筋绑扎;模板安装;混凝土浇筑。

2020年11月19日,唐戴河中桥2#墩盖梁C35混凝土浇筑

2020年11月19日,盐靖河大桥水中桩拆除。

2020年11月19日,污水管网-PE实壁管进场。

2020年11月20日,同心路转盘上土。

2020年11月20日,K0+108小桥挡土墙施工。

2020年11月20日,盐靖河大桥高填方施工。

2020年11月21日,宴会中心地标迁移。


2020年11月22日,雨后各断面排水。

2020年11月22日,顾中河1-6钻孔灌注桩砼浇筑。
质量管控

2020年11月16日,K0+640-K0+116.82水泥稳定碎石底基层进行压实度检测。

2020年11月18日,K1+000-K1+500 6%石灰土96-5弯沉检测。

2020年11月19日,K1+200路段水稳取芯自检。

2020年11月22日,污水管网PE管见证取样,现场验收。

2020年11月20日,K1+158.22-K2+022.78段水稳下基层厚度检测。
资源配置情况


节点工期完成情况

进度分析,优化调整
进度影响原因: 路基土方施工受阴雨天气影响,施工效率降低,现有机械设备、人员基本满足施工需要;
优化调整措施: 路基施工加快排出断面积水,缩短雨后复工时间、利用好晴好天气、组织夜间加班及延长作业时间等措施,做好路床验收工序转换,提前备料闷灰土,加快水泥石灰土施工及交验。
本期看点
安全管理
安全环保

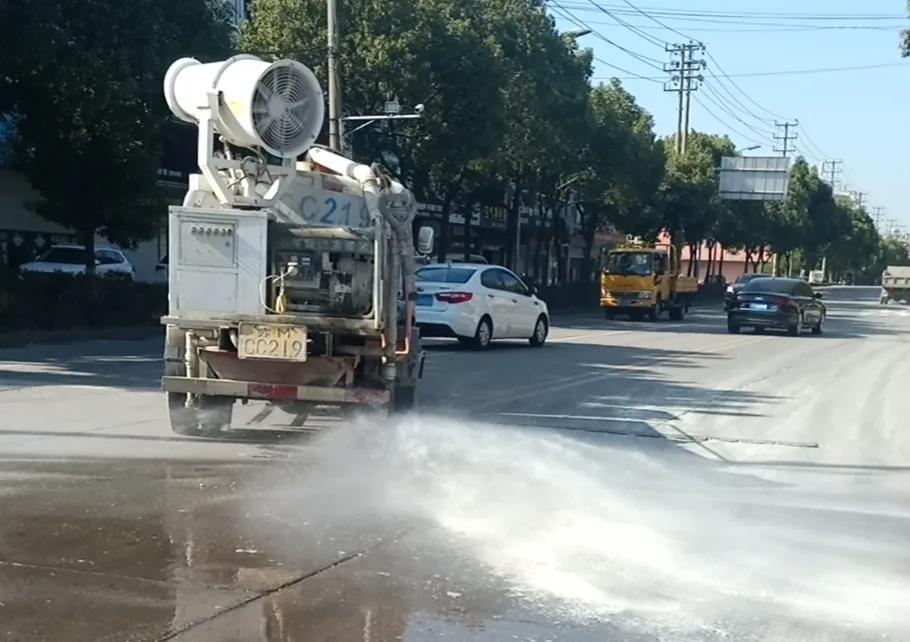

洒水降尘、安全防护
交通导改



完成229省道交通导改

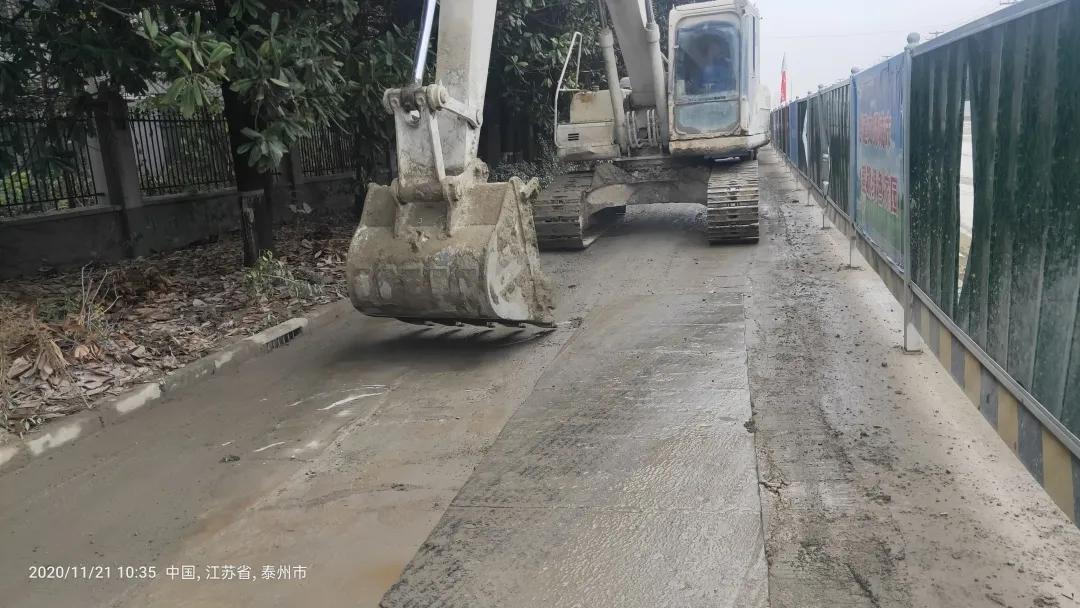

便道维修



便道维修
安全教育与农民工实名制落实


2020年11月19日,对路基队新进人员安全教育并进行农民实名制登记;2020年11月20日到路基队驻地对新进人员安全教育。


开好班前会,做好安全教育
本期看点
项目管控
姚镇长巡查


2020年11月18日,戴南镇镇长姚群印到工地检查指导。
李书记督查



2020年11月16日-21日,戴南镇*党**委副书记李建龙带队,每日工地督查。
现场办公会




戴南镇*党**委副书记李建龙多次召开PPP项目现场办公会,推进工程进展。
安全文明施工推进会

2020年11月18日,召开项目安全文明施工推进会。
物料储备

拌合站持续备料,保证现场水稳摊铺。
本期看点
团青风采
青年突击队



自“大干120天”青年突击队冲锋的号角被吹响以来,戴南项目以工程部为首的青年突击队队员们踏着激昂的节奏,一直坚守在队伍的最前段,主动承担重任,高质量高效率地完成节点目标,充分发挥出青年员工在安全生产中的生力军和突击队作用。接下来,队员们将继续奋进,紧抓有利时机,大干快上,确保完成年度生产任务!
