用钢筋混凝土浇制而成的梁、板、柱、基础等构件,称为钢筋混凝土结构。在工地上支模板,绑扎钢筋,浇注混凝土而成的为现浇钢筋混凝土;在构件厂进行预先制作,然后运到现场安装称为装配式结构。
现浇式钢筋混凝土结构主要工序
竖向构件主要工序
钢筋加工安装→模板安装→混凝土浇注→养护→模板拆除
水平构件主要工序
模板安装→钢筋加工安装→混凝土浇注→养护→模板拆除

点此加入微信工程群
工序用表

钢筋原材按同一批次做一次验收。
01
钢筋进场
1
工程报验申请表
2

钢筋原材料检验批质量验收记录

02
钢筋加工安装
1
工程报验申请表
2
钢筋加工检验批质量验收记录
3
钢筋安装检验批质量验收记录
4
钢筋连接检验批质量验收记录
5
钢筋机械连接接头质量检查记录
6

钢筋隐蔽工程质量验收记录

03
模板安装

1
工程报验申请
2
模板安装检验批质量验收记录

04
混凝土浇灌审批
1
混凝土工程浇灌审批表

05
混凝土浇筑时
1
混凝土坍落度检测记录

06
混凝土浇筑后
1
现浇混凝土养护情况记录

07
拿到抗压试件报告后进行验收(28天)
1
工程报验申请表
2
混凝土施工检验批质量验收记录
3
混凝土隐蔽工程质量验收记录

08
拆模前

对于带有底模的构件在混凝土施工时,应进行拆模试块留置。拿到报告后,进行拆模申请。

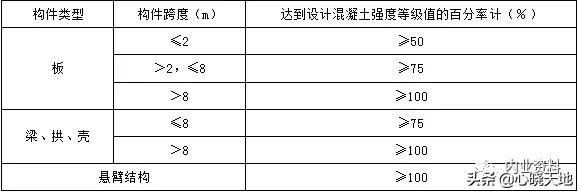

底模拆除强度要求

侧模拆除时要求:当混疑土强度能保证其表面及棱角不受损伤时,方可拆除侧模。

09
拆模后
1
工程报验申请表
2
模板拆除检验批质量验收记录
3
现浇结构外观及尺寸偏差检验批质量验收记录
