施工现场临建离工地近怎么布置 (施工现场临建布置图案例)

施工现场临建布置是前期施工中的关键,如何设置临建设施,才能在满足施工需要的同时,节约施工成本呢?

下面,我们从临建布置原则、主要布置设施出发,看看新型临建布置方式如何在实际项目中创造效益。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

布置原则

为保证施工现场布置紧凑合理,施工顺利进行,施工现场临建布置需要满足以下要求:

1.满足施工需要,符合区域管理协调原则。

2.有效利用场地的使用空间,规划好施工道路和场地,优化布置原材料和半成品的临时堆放和加工地点,减少运输费用和场内二次搬运,满足安全生产、文明施工、方便生活和环境保护的要求。

3.现场临建设施尽量采用可周转使用材料,减少资源浪费,创造社会效益。

4.平面布置符合现场卫生、安全防火和环境保护等要求。

5.临时用水满足现场施工用水、生活用水及消防用水的要求,排水设施通畅。

6.分阶段合理规划和调整现场临时材料堆场。

主要布置设施

1.大门

施工现场宜考虑设置两个以上大门。大门应考虑周边路网情况、转弯半径和坡度限制,大门的高度和宽度应满足车辆运输需要,尽可能考虑与加工场地、仓库位置的有效衔接。应有专用的人员进出通道和管理辅助措施。

2.大型机械设备

布置塔吊时,应考虑其覆盖范围、可吊构件的重量以及构件的运输和堆放;同时还应考虑塔吊的附墙杆件及使用后的拆除和运输。布置混凝土泵的位置时,应考虑泵管的输送距离、混凝土罐车行走方便,一般情况下立管应相对固定,泵车可以现场流动使用。布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。

3.仓库、堆场

一般应接近使用地点,其纵向宜与交通线路平行,尽可能利用现场设施卸货;货物装卸需要时间长的仓库应远离路边。存放危险品类的仓库应远离现场单独设置,离在建工程距离不小于15m。

4.加工厂(棚)

应使材料和构件的运输量最小,垂直运输设备发挥较大的作用;有关联的加工厂适当集中。

5.场内临时运输道路

施工现场的主要道路应进行硬化处理,主干道应有排水措施。临时道路要把仓库、加工厂、堆场和施工点贯穿起来,按货运量大小设计双行干道或单行循环道满足运输和消防要求。主干道宽度单行道不小于4m,双行道不小于6m。木材场两侧应有6m宽通道,端头处应有12m×12m回车场,消防车道不小于4m,载重车转弯半径不宜小于15m。现场条件不满足时根据实际情况处理并满足消防要求。

6.临时房屋

1)尽可能利用已建的永久性房屋为施工服务,如不足再修建临时房屋。临时房屋应尽量利用可装拆的活动房屋且满足消防要求。有条件的应使生活区、办公区和施工区相对独立。宿舍内应保证有必要的生活空间,室内净高不得小于2.5m,通道宽度不得小于0.9m,每间宿舍居住人员不得超过16人。

2)办公用房宜设在工地入口处。

3)作业人员宿舍一般宜设在现场附近,方便工人上下班;有条件时也可设在场区内。作业人员用的生活福利设施宜设在人员相对较集中的地方,或设在出入必经之处。

4)食堂宜布置在生活区,也可视条件设在施工区与生活区之间。如果现场条件不允许,也可采用送餐制。

7.临时水电、电管网和其他动力设施

临时总变电站应设在高压线进人工地入口处,尽量避免高压线穿过工地。从市政供水接驳点将水引入施工现场。管网一般沿道路布置,供电线路应避免与其他管道设在同一侧,同时支线应引到所有用电设备使用地点。

新型临建布置方式

目前,施工临建规划布置一般使用CAD软件进行二维平面布置,从临建平面规划到完成平面图至少需要一周,不仅花费时间长,而且布置不直观,调整效率低。商务人员根据图纸统计工程量、套价算量,受图纸进度制约,算量工作较平面布置耗时更长,使得许多临建布置工程中,常出现缺少规划布置、无方案施工或方案滞后施工、商务预算滞后等问题。

为实现快速、直观的临建规划布置,准确的商务预算,及时完成施工方案编制,我司研发了一款基于BIM的临建模块化布置软件,为临建工程建设提供新的解决方案。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

基于BIM的临建模块化布置软件包含的功能有:实景场地导入、临建三维规划布置、资源自动配置、商务估算表生成、标准方案生成。从场地规划到临建方案生成,即完成生物算量,只需一天。

我司于2018年初提出技术构想,通过相关资料收集整理于6月拟定课题策划书,10月完成课题立项;随后对临建进行分类整理,12月形成临建标准化图册。2019年4月,公司BIM小组基于临建图册完成族库建立,同时软件功能进入初步开发阶段,于6月完成软件功能初步调试;调试完成后对软件进行首个项目试用,并于12月取得软件著作权。

截止到目前,基于BIM的临建模块化布置软件已成功应用于我司多个新开工项目。下面以广州增城水务项目为例展示其应用。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

现场临建布置案例

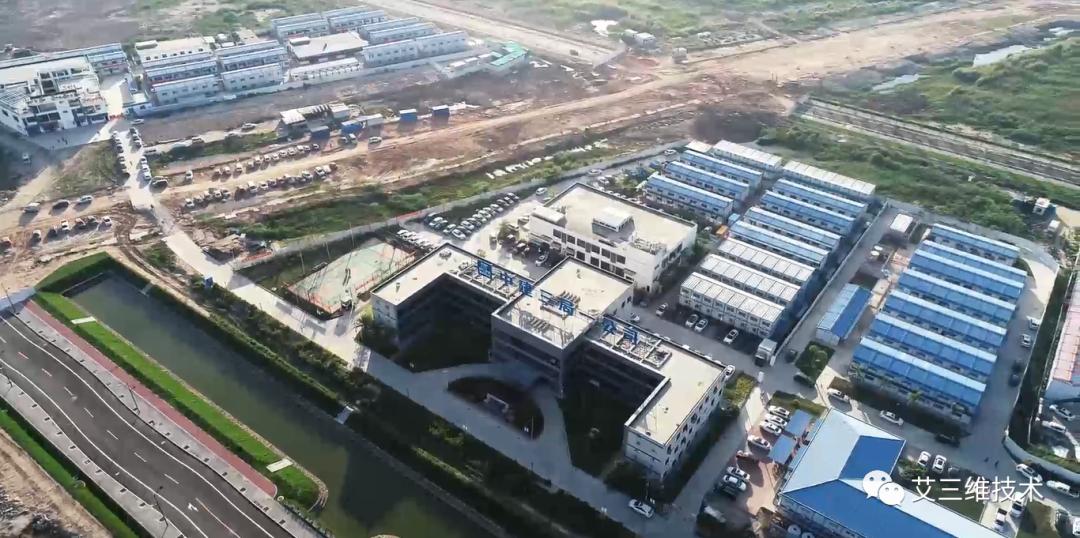

广州增城区污水处理工程位于广州市增城区石滩镇,包括污水厂、污水转输泵站、污水管道三部分工程内容。建成后将极大地改善周围水体环境,对治理水污染,保护当地流域水质和生态平衡具有十分重要的作用。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

项目管理人员约60人,工人约500人,办公区需设置总包办公室、会议室及接待室共28间,业主办公室2间,监理办公室2间,分包办公室6间,管理人员生活区需设置宿舍28间,工人生活区设置90间。

项目临建场地为矩形,面积约4650㎡,利用基于BIM模块化的临建软件进行临建设计及算量。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

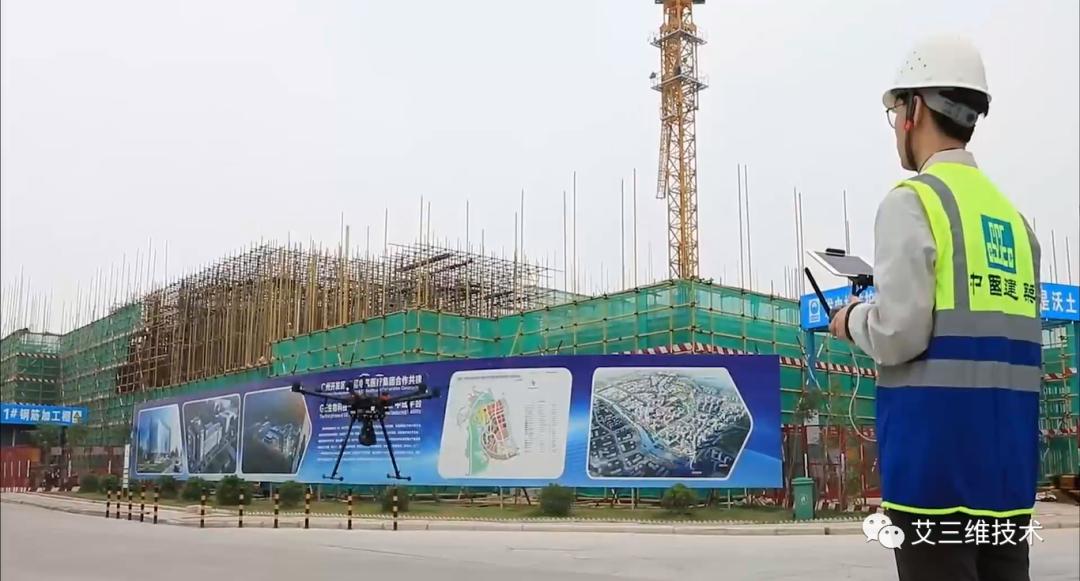

1.实景建模辅助临建场地规划

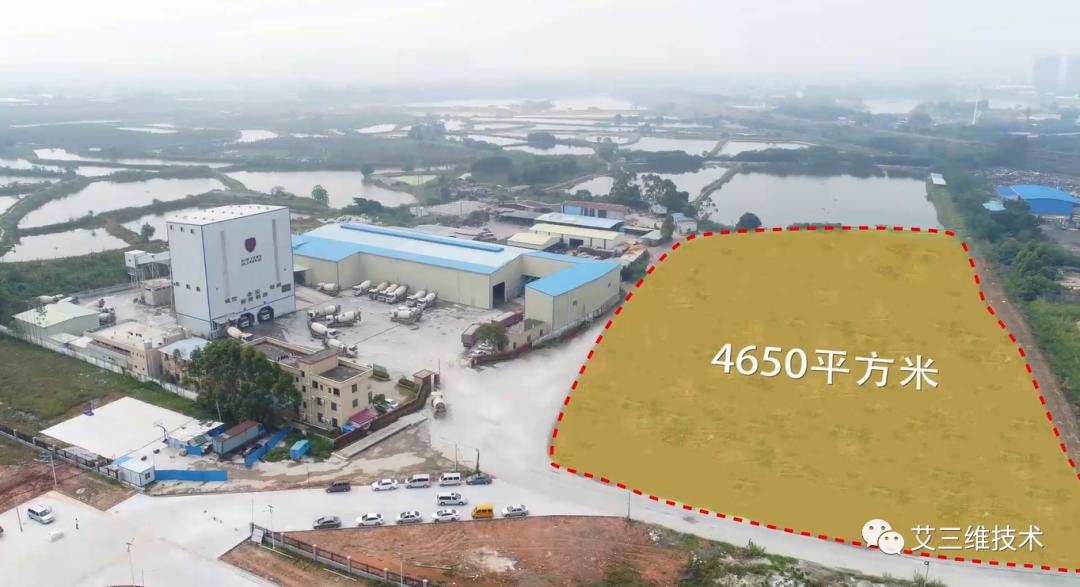

为清晰展示项目场地及周边环境,辅助临建布置,项目利用无人机航拍,建立三维点数据模型,快速测算确定临建布置绝对标高为4.5m,土方挖填方量为8000~9000立方米。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

结合软件内置实景地图,将场地模型导入软件中,根据CAD底图,在实景模型中确定现场临建布设红线范围。通过实景模型进行合理的临建场地规划。办公区面积为1760㎡,管理人员生活区1040㎡,工人生活区1850㎡。

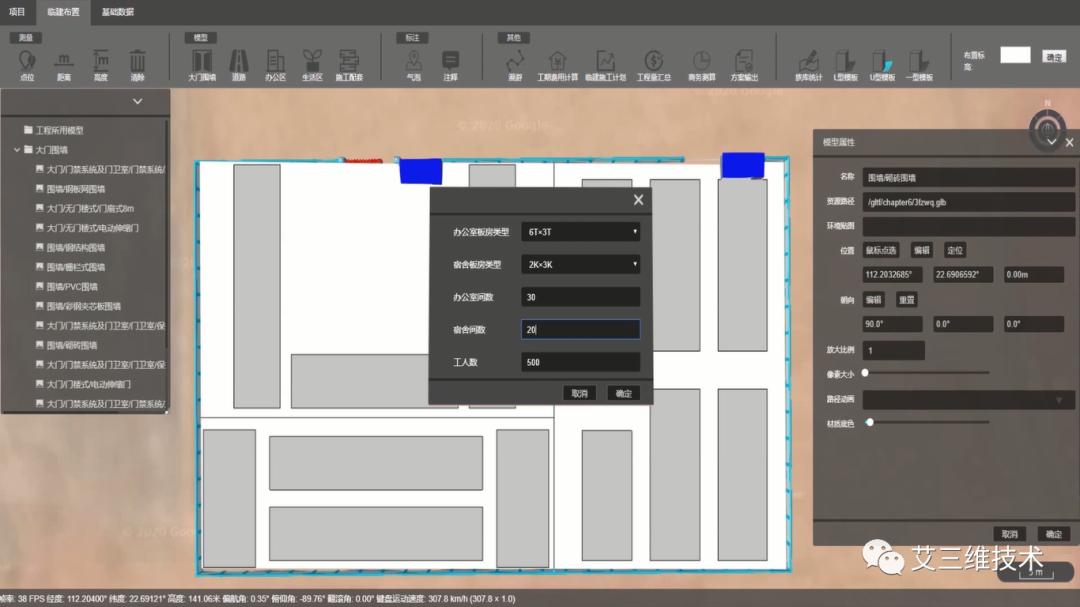

软件内置L型、U型、“一”字型等多种板房布局,根据项目场地特点,拟将办公室布局设置为“U”型,生活区宿舍设置为一字型,办公室板房选型为6T×3T,生活区宿舍板房选用2K×3K;输入办公室38间、生活区宿舍28间;同时确定工人为500人,得出工人食堂尺寸为12K×3K,卫生沐浴为10K×3K,手动调整布局,仅耗时20分钟即完成场地规划。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

2.基于BIM的临建模块化布置

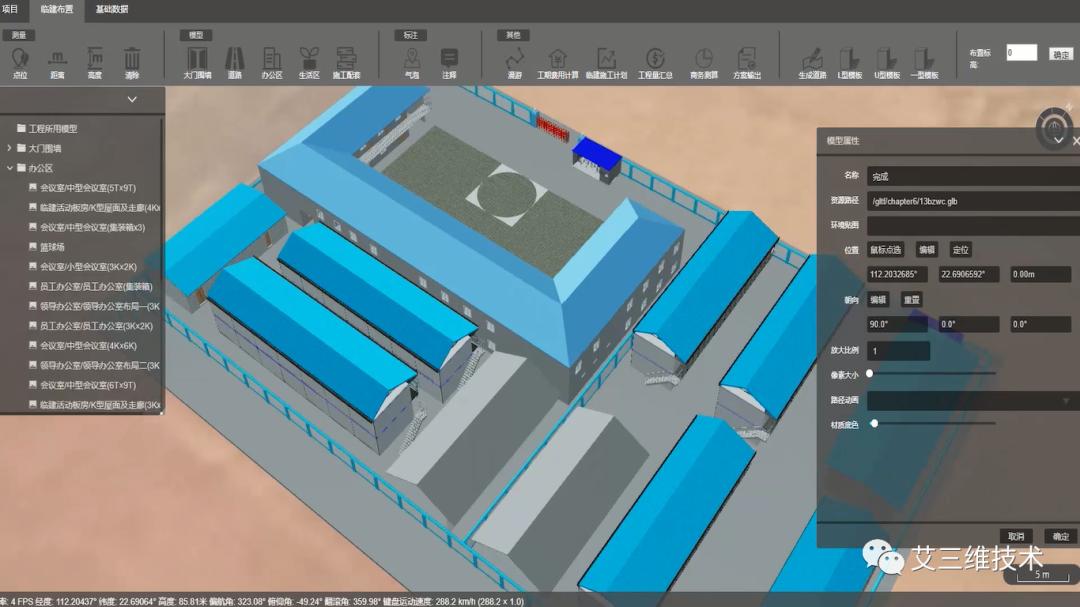

1)大门及围墙

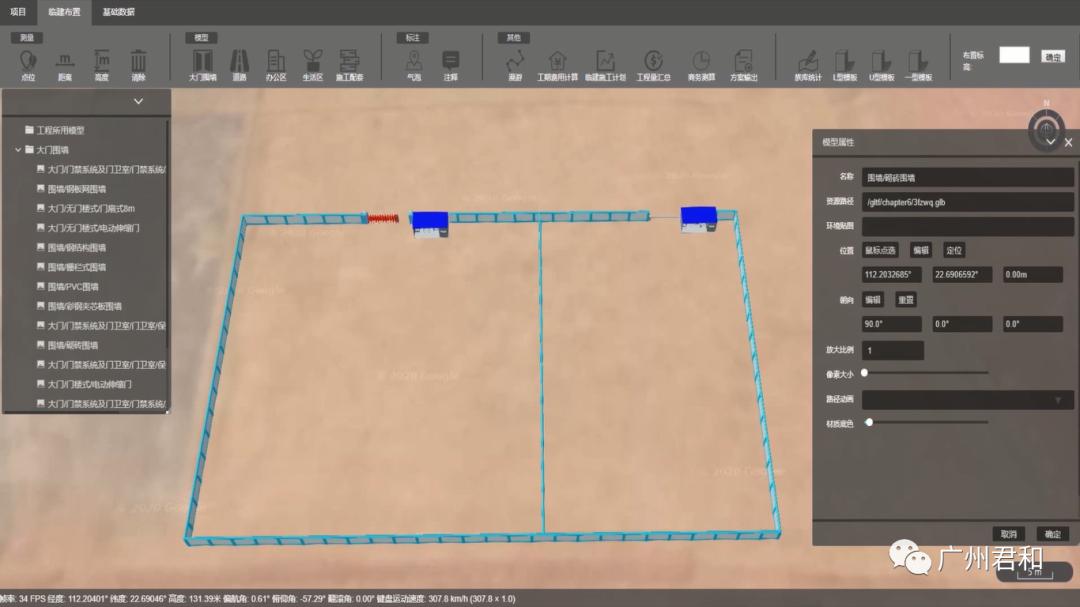

调整场地视角后,场地布置标高设定为±0m,从系统族库中选择大门,弹出族属性显示框,查看族效果图,选定拖拽将构件布置于场地平面,移动定位,同时完成门卫室布置;根据设定的场地红线设定围墙,选择砖砌式围墙进行参数化布置,确定起始点沿边线生成围墙。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

2)办公区

办公区为6T二层板房,在软件中进行分层布置。

一层布置:选择6T×12T大会议室及6T×6T接待室,完成左侧一层布置。于中部完成材料、质量及安全部办公室布置,设置6T×3T楼梯,完成首层其余办公单元布设。

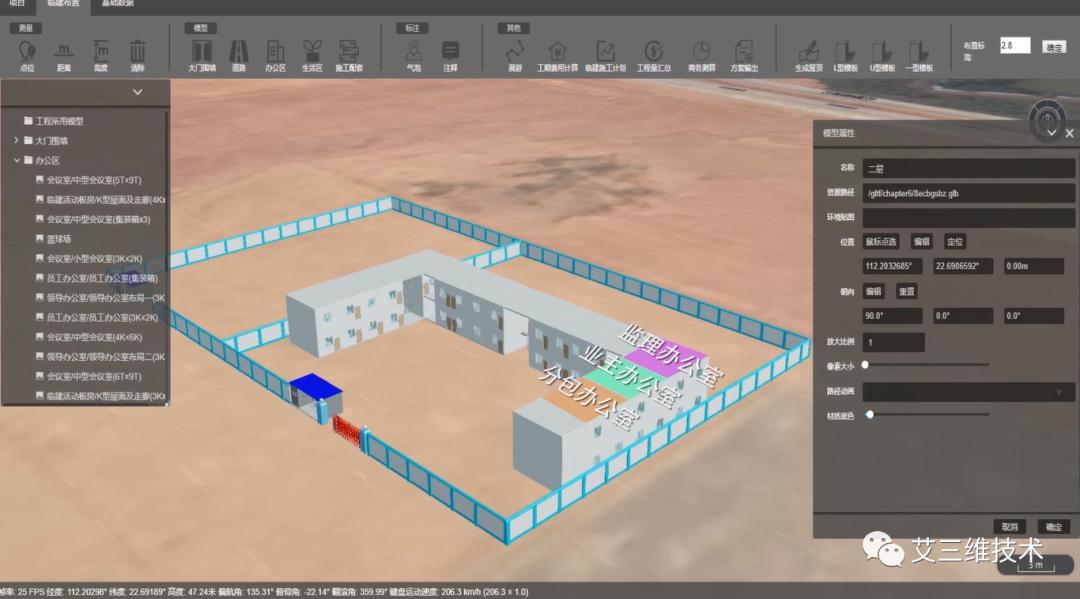

二层布置:将场地布置标高设定为2.8m进行二层办公室布置。选择相应办公单元规格,完成分包办公室2间、业主办公室2间、监理办公室2间及其余办公室布置。

走廊及屋顶布置:完成办公区房间单元布置后,选择走廊族进行二层走廊布置。利用板房屋顶生成功能,选择房间边界线形成闭合轮廓,自动生成屋顶。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

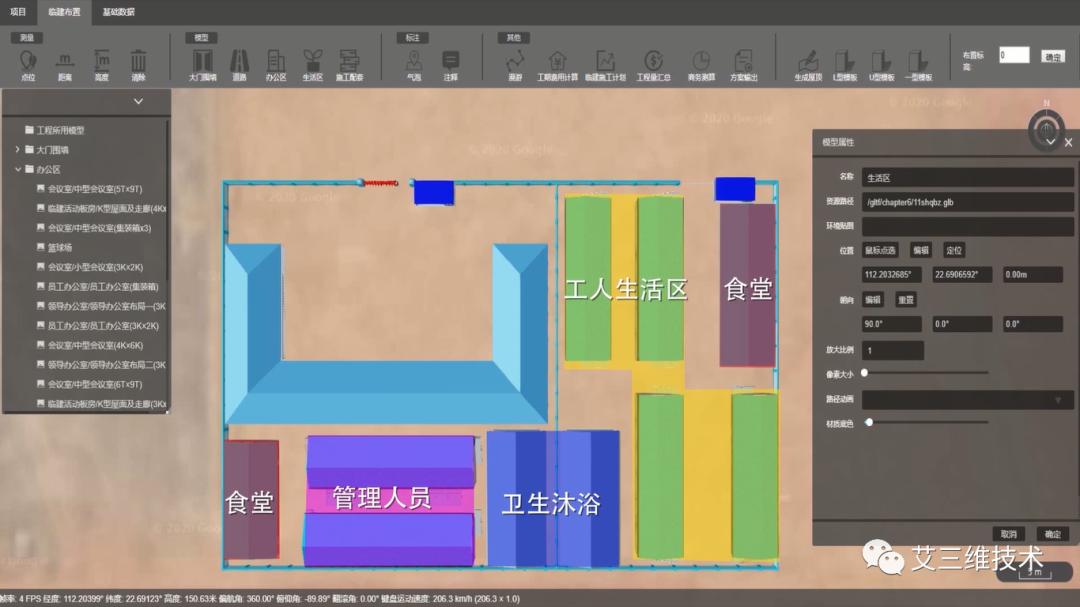

3)生活区

办公区布置完成后,依次完成管理人员及工人生活区3K宿舍、食堂、卫生沐浴、化粪池等配套设施布置。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

4)道路及场地

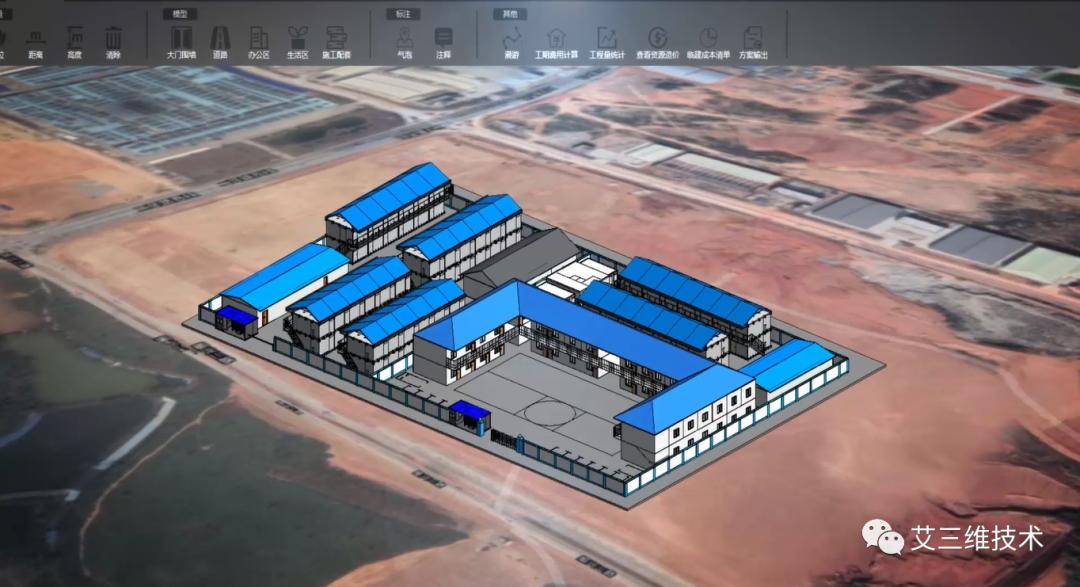

软件内置各种参数化道路族,根据场地需要修改族参数完成场地道路布置;选择设置方形混凝土道路族参数尺寸15m×10m,圆形道路族半径=4m,弧形道路族半径=4m,同时,办公区及生活区加设4m宽消防通道。整个临建场地布置完成,用时10分钟。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

3.基于BIM的临建工程量统计及商务测算

临建族库布置完成后,系统自动统计软件中已布置族库数量,通过临建工程量智能归集算量系统对临建工程量进行统计,1分钟内生成工程量汇总表格;联合招采部确定各项工程量类别单价变动,将单价修改导入系统表格,准确生成临建成本清单,辅助商务快速算量。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

4.基于BIM的临建计划及平面图生成

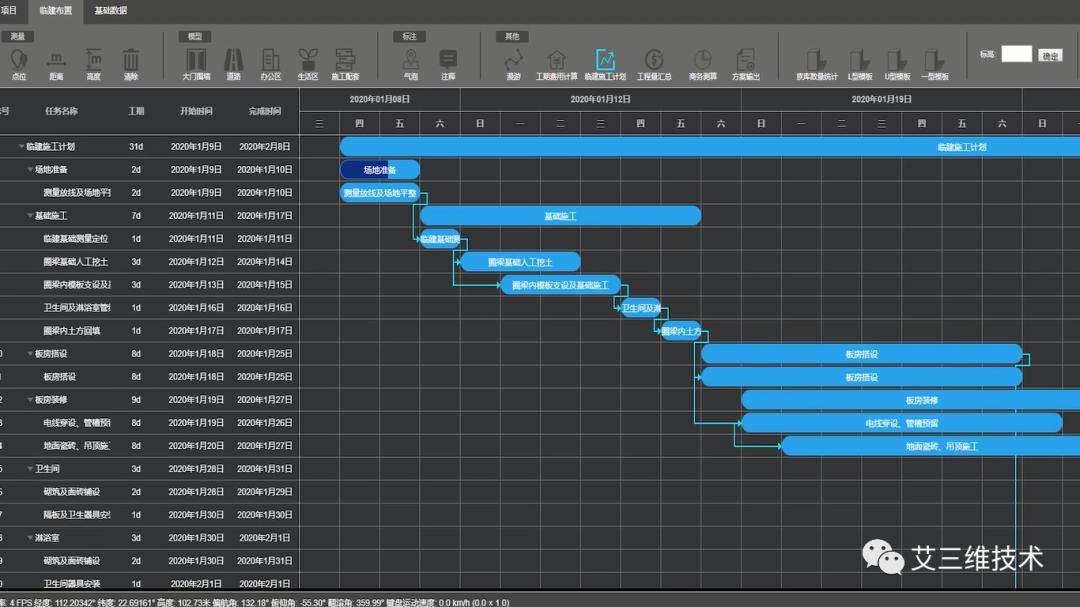

临建工程量统计完成后,确定计划开始时间,根据工程量生成临建施工计划及劳动力资源计划;输入标高0及2.8m,点击平面布置生成,3分钟生成一、二层平面布置图,并进行标注尺寸。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

5.基于BIM的临建方案参数化编制

软件系统内置临建标准方案,将其作为模板,通过将软件应用过程中生成的工程概况、临建效果图、计划及资源等与方案模板逐一匹配,直接通过临建施工方案参数化快速编制系统生成施工方案,2分钟即可导出形成文档。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

6.临建模块化软件移动端应用

针对工程施工项目走动式办公特点,基于BIM模块化的临建软件提供移动端应用。项目成员在施工现场通过移动端实时查看已建项目模型及相关信息,通过移动端的模型漫游功能,对临建进行全方位的检查,并可对模型进行简单的修改;结合临建施工方案,辅助现场临建施工交底。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

现场临建布置软件效益

通过基于BIM模块化的临建软件在广州增城区污水处理工程临建的综合应用,技术人员一天布置项目临建,得出平面布置图,通过软件算量得出临建施工成本,并导出施工方案。在现场临建施工过程中,通过软件移动端应用辅助指导现场施工,较计划提前三天完成临建施工。

基于BIM的临建布置软件能大大缩短临建布置、算量、方案输出时间,现场施工交底更加明确清晰,效果应用显著。

施工现场临建布置图案例,施工现场临建离工地近怎么布置

如果,您有临建布置项目需求,或想采购临建布置软件,欢迎关注“艾三维技术”微信公众号,联系我们。
