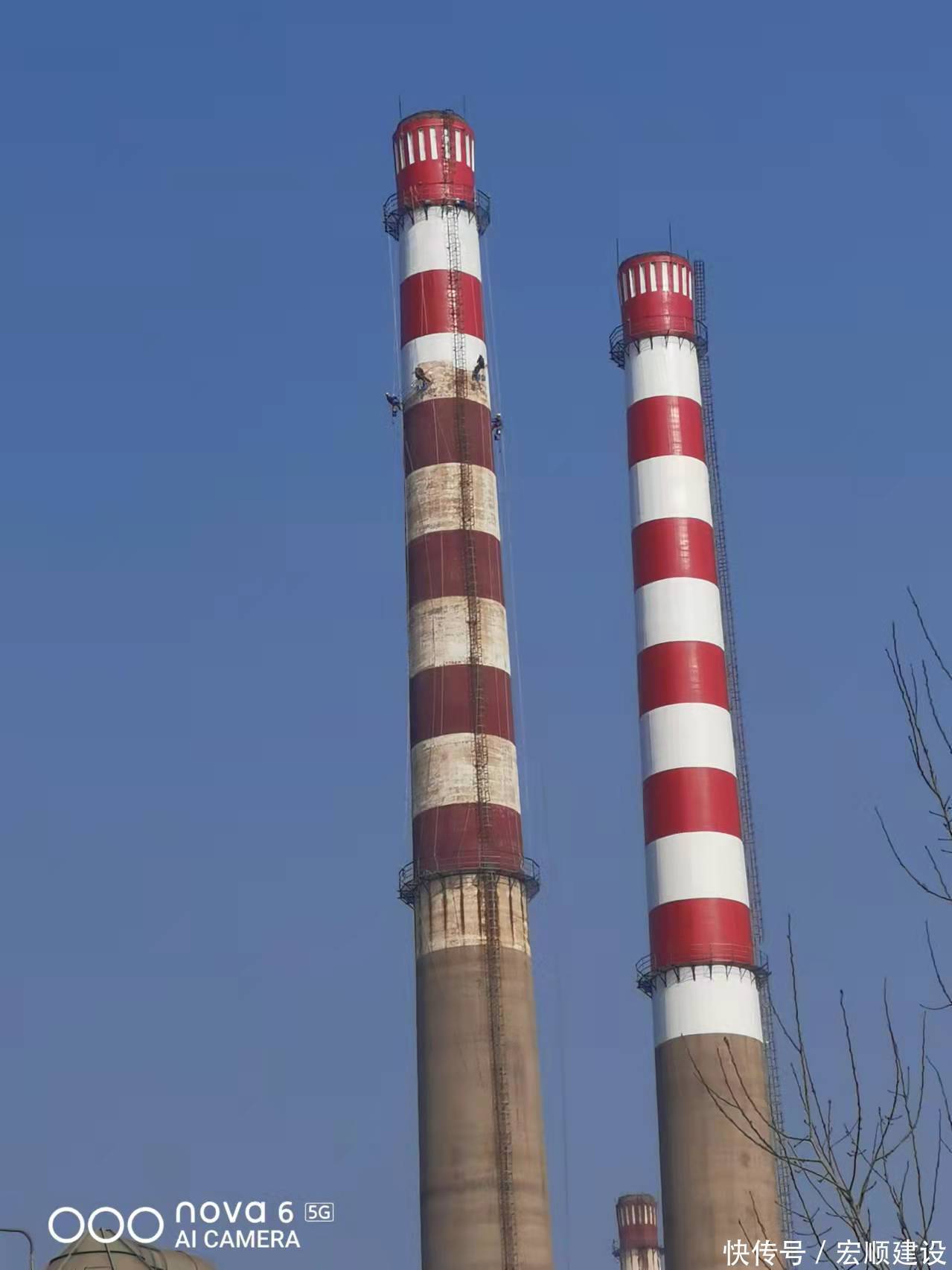

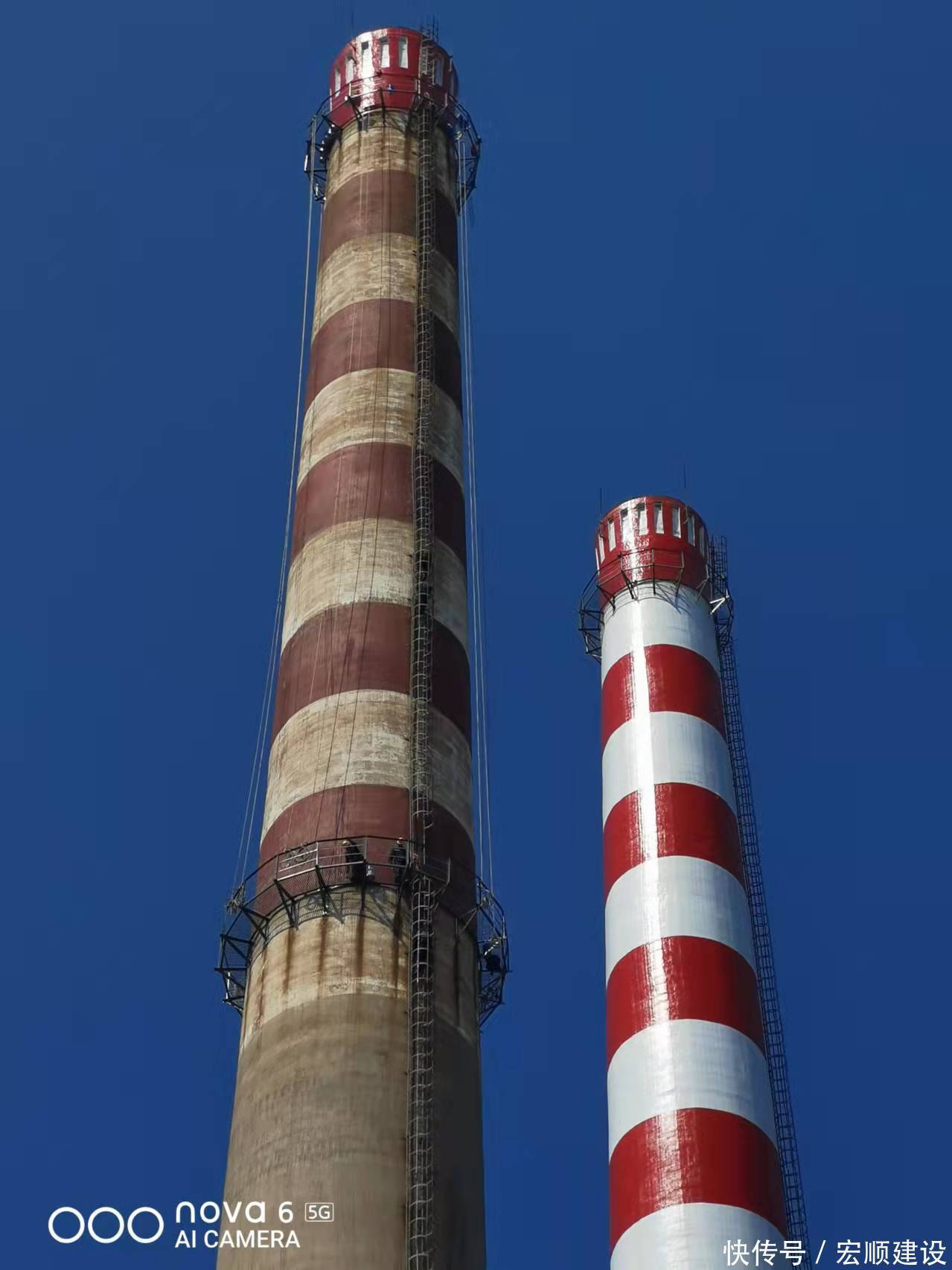

50m烟囱外壁防腐修复刷航标色环工程施工技术措施1、施工方法:采用座式登高板施工1.1烟囱底部场地安装搅拌机、卷扬机;1.2依靠平台的环形操作架人力安装天轮桁梁;1.3安装中央卷扬机,中央卷扬机钢丝绳从外筒壁经天轮桁梁延伸进烟囱筒内,放下吊钩经荷载校验合格即可使用。1.4利用卷扬机将内操作平台钢丝绳依次吊至顶部,并和已准备好的绳头用卸扣联结。1.5平台组装完,用中央卷扬机将制作好的操作平台组件依次从烟道口进入,距烟囱内壁20㎝处组装形成一个环形操作平台,并安装提升机械,电控箱、冲洗设备及水管电路,检查、校核无误依次提升。形成环形时临时加以固定,操作平台距筒壁距离由吊蓝保险绳调节。1.6操作平台提升至顶部相互联结,水电连通,即可开始防腐施工。1.7利用中央卷扬机从将水泥砂浆、OM、玻璃纤维布等施工材料送至操作平台。1.8每施工2.5m高度为一段,下降一次,依次循环。2、烟囱顶口拆除并重新砌筑2.1烟囱顶口拆除先用电镐将烟囱顶口开口后,再用钢钎撬开后,再用手锤改成小块,在指定位置沿烟囱外壁往下抛,沿着圆周慢慢拆除,直至顶口全部拆除完成。2.2烟囱顶口重新砌筑2.2.1砌筑用的砂浆强度等级应符合设计要求。施工时应采用重量比,其稠度为80-100mm砂浆应随拌随用,水泥混合砂浆必须在完成后4小时内使用完毕。2.2.2顶口应采用丁砖砌筑,当顶口厚底大于3/2时,内外层可使用半截砖,但其数量不得超过每一数量的30%,且小于1/2砖的砖头不得使用。2.2.3顶口应可采用挤浆法或浆法砌筑,砖缝必须用砂浆填充饱满,水平灰缝的饱满不得低于80%,严禁用水冲浆灌缝,顶口外部砖缝隙宜用带缝,内部灰缝均应括平。6、砖缝,顶口上下层垂直环缝应交错1/2砖,辐射缝应交划1/4砖,砌体的垂直灰缝宽度和水平灰缝厚度应为10mm,在5m2的砌体表面上抽查10处,只允许其中5处灰缝厚度增5mm3、烟囱内壁高压水冲洗烟囱内壁的水冲洗是为清除表面烟灰、油污、杂质等,以便对烟囱内壁进行修补,方便防腐施工。在水冲洗过程中,为了不使原烟囱内壁不受损坏,用1台高压清洗机,采用高压雾状水冲洗,清洗至上而下进行。水冲洗后的内壁要求洁净无油,不得出现开裂、起砂、脱壳、蜂窝麻面等。内壁表面应该60%--80%干燥,在20毫米深度内的含水率小于6%。
