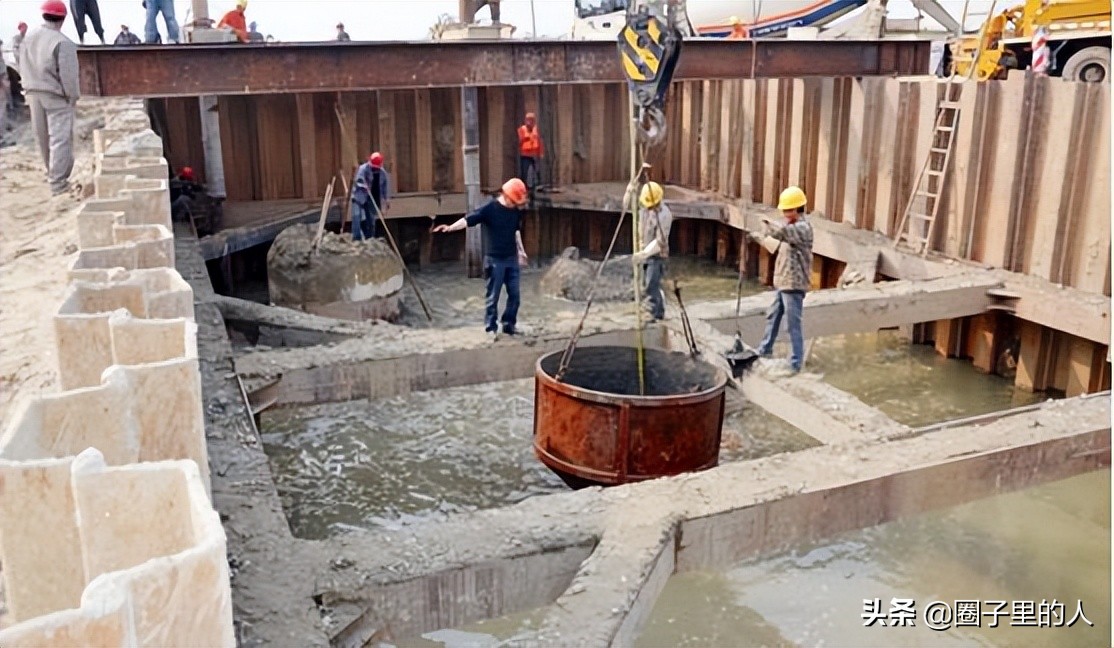

水下混凝土灌注的方法主要有以下四种:①预填骨料的灌浆混凝土;②箱底张开法灌注混凝土;③用混凝土泵法;④用导管法。

灌注桩最常用的方法就是用导管法,本节主要介绍导管法灌注水下混凝土施工。

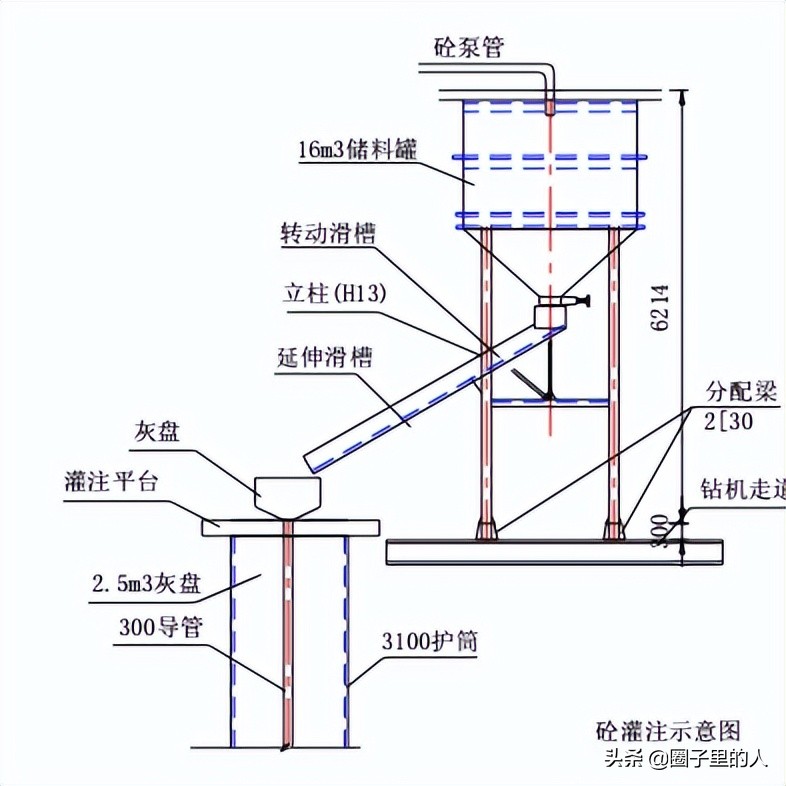

- 导管法的主要机具向水下输送混凝土用的导管;导管进料用的漏斗;储存量大时,还应配备储料斗,首 批混凝土填充导管的隔离混凝土上与导管内水所用的器具,如划阀、隔水栓和底盖等;升降 安装导管、漏斗的设备,如灌注平台或者吊车。
- 导管与隔水塞的设计
(1) 导管一般采用无缝钢管或者钢板卷制焊成。导管壁厚不宜小于3mm,直径宜为 200〜250mm;直径制作偏差不应超过2mm,导管的分节长度可视工艺要求确定,底管长 度不宜小于4m,接头宜采用双螺纹方扣快速接头;
(2) 导管使用前应试拼装、试压,试水压力可取为0.6〜1.0MPa,
(3) 每次灌注后应对导管内外进行清洗;
(4) 使用的隔水栓应有良好的隔水性能,并应保证顺利排岀;隔水栓宜采用球胆或与 桩身混凝土强度等级相同的细石混凝土制作。

3.水下混凝土灌注
(1) 钢筋笼吊装完毕后,应安置导管或气泵管二次清孔,并应进行孔位、孔径、垂直 度、孔深、沉渣厚度等检验,合格后应立即灌注混凝土。
(2) 水下浇注的混凝土应符合下列规定:
1) 水下灌注混凝土必须具备良好的和易性,配合比应通过试验确定;坍落度宜为 180〜220mm;水泥用量不应少于360kg/m3 (当掺入粉煤灰时水泥用量:可另行确定);
2) 水下灌注混凝土的含砂率宜为40%〜50%,并宜选用中粗砂;粗骨料的最大粒径 应小于40mm;粗骨料可选用卵石或碎石,其骨料粒径不得大于钢筋间距最小净距的1/3。
3) 水下浇注混凝土宜掺外加剂。
4.水下混凝土灌注的质量控制
灌注水下混凝土的质量控制应满足下列要求:
(1) 升始灌注混凝土时,导管底部至孔底的距离宜为300〜500mm;
(2) 应有足够的混凝土储备量,导管一次埋入混凝土灌注面以下不应少于0.8m;
(3) 导管埋入混凝土深度宜为2〜6m。严禁将导管提出混凝土灌注面,并应控制提拔导管速度,应有专人测量导管埋深及管内外混凝土灌注面的高差.填写水下混凝土灌注记录;
(4) 灌注水下混凝土必须连续施工,每根桩的灌注时间应按初盘混凝土的初凝时间控制,对灌注过程中的故障应记录备案;
(5) 应控制最后一次灌注量,超灌高度宜为0.8〜1.0m,凿除泛浆高度后必须保证暴露的桩顶混凝土强度达到设计等级。
