线平衡率使用的条件 (线平衡力如何计算)

本文共计1682字,阅读大约需要9.3分钟。

前言】线平衡的改善是为了提高整体效率,消除过程七大浪费,缩短生产周期,降低成本。

前面的文章中,我们在《线平衡有哪些数据需要计算》中,分别说明了什么是真正的效率,也通过数学计算的方法对线平衡改善要点中的标准工时、节拍、人均效率、和产能、用人之间的关系进行了分析计算。

前面内容都是在通过理论说明线平衡,那线平衡实际怎么做?

第四:现状统计二

我们继续来看现状统计,这两个现状统计是不一样的,前一个是细致的现状分析统计,这一个是真实的现场还原,我会一一解释清楚。

在我们做线平衡之前,对于现场,我们最需要了解的就是:

① 现在的生产过程怎么样?

② 现在的制程存在什么问题?

③ 生产人员目前是什么水平?

④ 物料、设备影响比例(情况)?

⑤ 作业标准执行情况怎么样?

⑥ 直接关系线平衡结果和效果的评价数据,包括用人、小时产能、平衡率、UPPH(人均效率是计算出来的)、稼动损失率、不良率。

⑦ 现场的工装、物料的存放方式、上下道有没有互相干扰?

⑧ 产品在流水线上的间隔。

为什么要提到产品间隔,实际上,一个工序的节拍是指下图A前端通过①与B前端到达①所需时间的周期,这个周期=机器通过的时间+机器间隔流过的时间。所以间隔要控制适当的大小,尤其是尺寸较大的产品,比如:电视机、空调等,否则在节拍范围内,间隔流过时间占比过大影响有效操作时间。

线平衡力如何计算,线平衡的改善方法

工序节拍

⑨ 还有一个可能会忽略的数据,就是流水线的线速。

流水线的线速对线平衡的影响也是很大的,若是一条流水线由多段线组成时(>2段),我们就要考虑流水线的平衡率了,对于多段线线速,要么前后速度一样,要么越来越快。

说明:大家要是对⑧、⑨ 不清楚,可以参考文章: 线平衡与流水线线速的平衡关系

因此我们要对①~⑨的内容掌握清楚,其中⑥与其他项是不同的,这一项统计的是数据,用来对现状量化,对比改善的结果。其他项统计的是影响现状的问题,是对应改善过程。

下面我们继续介绍另一个表,现状统计表:

线平衡力如何计算,线平衡的改善方法

现状统计表

说明如下:

前4项和线平衡改善问题一览表是相同的。

CT:需要测量5个值,一般是3-5个,这个值是完成一个岗位操作从开始到结束的时间周期,对应线平衡改善问题一览表中的“改善前-合计”,这两个数据是有区别的,这个CT需要现场测量,是一个岗位所有操作内容在连贯动作下的周期时间,而“改善前-合计”是一个岗位每一个独立步骤的操作时间之和的周期。

值得注意的是:若是统计的5个值之中,若存在一个节拍明显偏高或者偏低的时候,我们要确认这个数据要不要计入平均值,偏高的数据我们要分析装配、动作的合理性,存在的问题点有哪些,这些因素都是要改善的点,避免遗留隐性的问题(可以不计算);对偏低的数据,我们要尤其注意,因为在之前的学习中,有一位老师提出过,他不会计算平均值,只要测算的方法是合理的,只需保留最小的节拍就行了。(这里我们就不介绍节拍怎么测量了)

现状统计表的附表应该是:

线平衡力如何计算,线平衡的改善方法

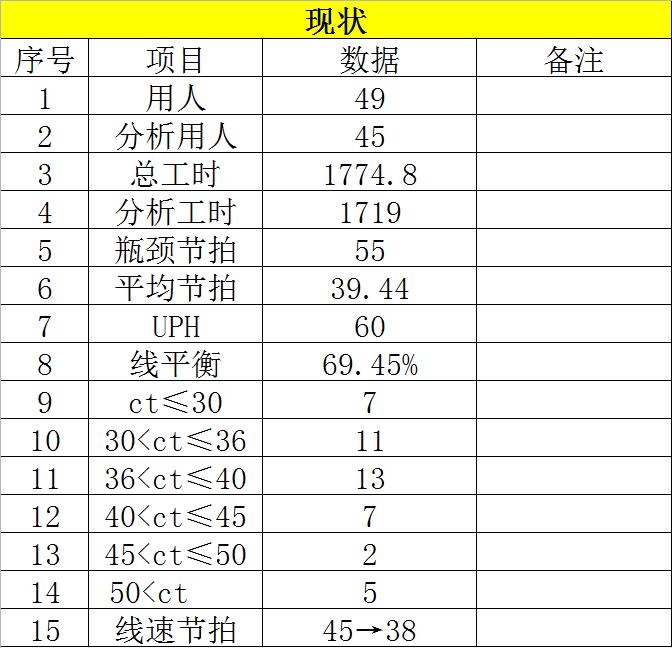

现状-改善前数据

说明如下:

用人和分析用人:在这里用人是指一条流水线的总用人,包括操作员工、机动工、管理人员等;分析用人仅表示一线操作人员,但不是所有的操作岗位都会纳入在这里面,比如下线打包工序,设备是自动化,员工仅需调换打包带,属于机动,虽然产生了时间,我在分析的时候则不会计入分析工时中。这也是总工时分析工时的区别,当然总工时是必要的。

瓶颈节拍:流水线作业工时最长的工序的标准工时称为瓶颈时间,通常指一道工序,有时也指几道工序。请参考:精益生产线平衡改善7大要点一,第三节。

平均节拍(T)和节拍(CT):平均节拍即分析工时与分析用人的比值。另可以在图中看到,节拍被划分了很多区间,原因如下:

① 对比节拍的波动大小,对应平衡率;

② 分清节拍的分布范围,便于平衡;

③ 对比目标节拍,明确改善位置;

区间划分:根据目标节拍,一般小于目标节拍75%-80%的工序,也是重点要改善的工序;大于目标节拍的,根据目标节拍的大小划分区间,一般按照目标节拍的10%-20%划分。当然在山积图中也可以直观获取,两者结合或许更一目了然。

UPH、用人、平衡率:属于改善前数据,就要看我们改善的结果了,UPPH最终会反映我们在【效率:UPH】和【成本:用人】上最终的一个效率提升的总结果。

下期更新:线平衡怎么做三(10月17日前)

内容导读 :线平衡改善内容涉及理论、数据统计、分析、改善、实施等完整的一个线平衡改善流程内容【在主页-文章】,由于时间原因,需要多次发布,请谅解。本着相互学习,共同进步,若有不足或者错误,还请提出宝贵建议,谢谢!内容会持续更新。)
