城市道路路基施工视频 (高速公路路基施工步骤)

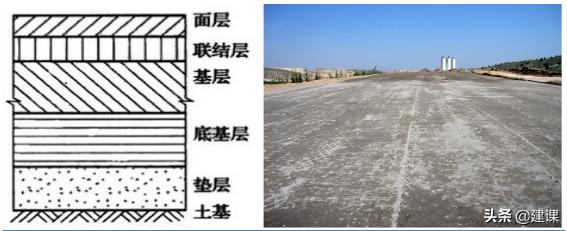

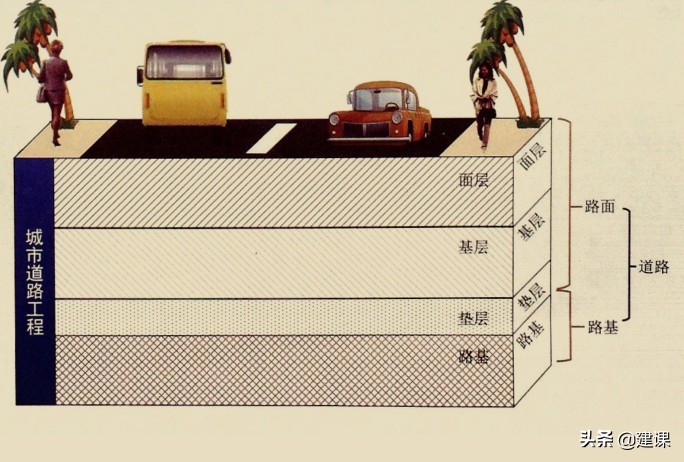

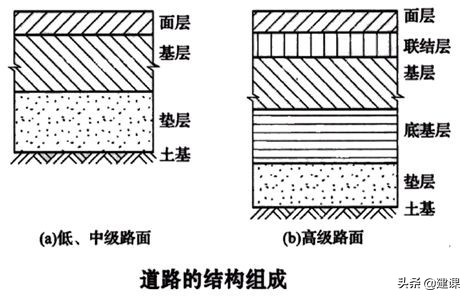

首先要知道的是城市道路的结构组成,城市道路是由下部的路基和上部的路面两大部分组成的。

其中上部的路面从下到上依次为垫层,基层和面层。

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

这个道路的结构组成我们一定清楚,把它作为道路工程知识点的整体构架,贯穿于整个道路工程这一部分内容。

在道路工程后面的课程中,我们就分别从路基、垫层、基层面层四大部分来学习教材上内容,教材上所有的细小知识点,都可以填充在路基、垫层、基层和面层这个框架之中,就形成了道路工程整体的脉络框架,在其地方看到的有关道路的内容,也可以填充到这个框架之中,久而久之,你就会非常熟悉,深入掌握道路的知识,无论是应对考试,还是工作中讲解都会得心应手,随心所欲。

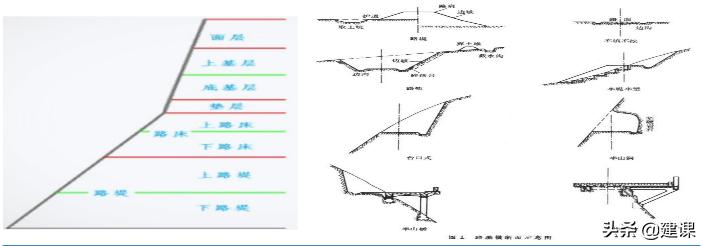

路基,路基的作用就是为它上面的道路提供一个稳定的基础。所以叫路基路的基础,对它的要求是稳定、密实、均质,对路面结构提供均匀的支承,即路基在环境和荷载作用下不产生不均匀变形。它的性能主要指标有两个,一个是整体稳定性,另一个是变形量的控制,这个自己看一下。

根据材料的不同,路基可以分为土方路,石方路基特殊土路基

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

根据路基断面形式,可以分为路堤、路堑半填半挖。

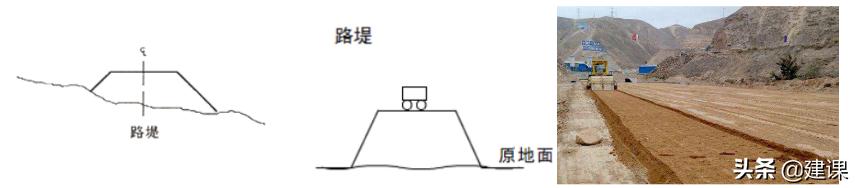

路堤指的是设计的路基高于原地面,需要填方的修筑的路基,填方的材料可以是土方,石方、特殊土。

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

路堑指的是设计的路基低于原地面,需要开挖的路基,又可分为全路堑,半路堑半山峒三种形式。

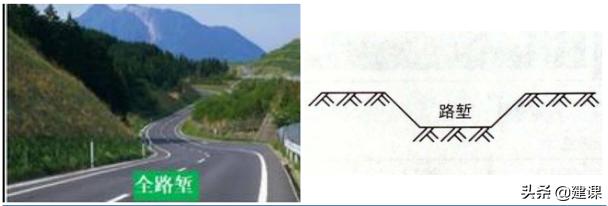

全路堑是全部挖方的做成路基。

市政道路路基施工,城市道路路基施工视频

半路堑指的是道路的一侧是挖方的路基,另一侧不需要挖。

市政道路路基施工,城市道路路基施工视频

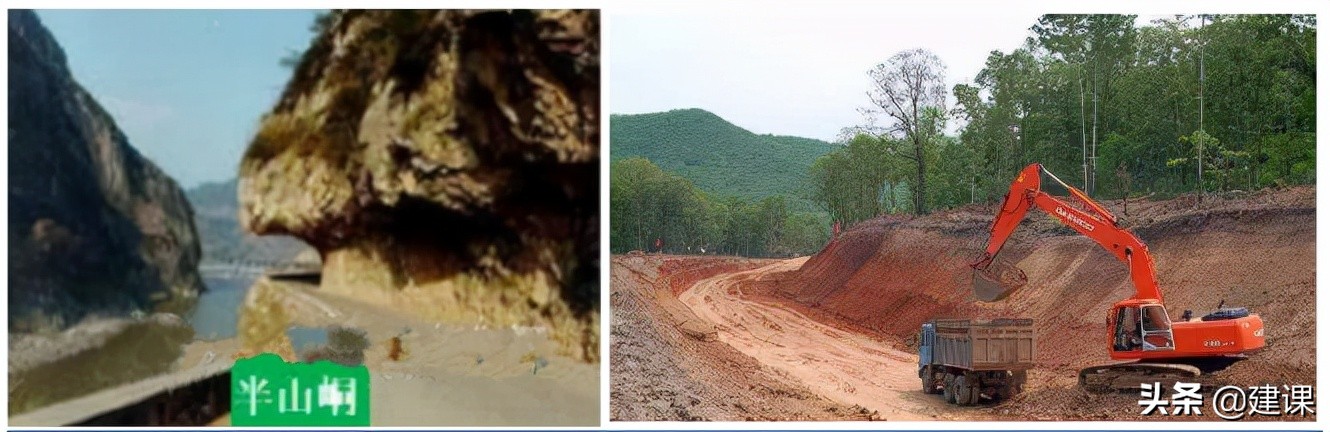

半山峒是靠着山的一侧为挖方的路基。

市政道路路基施工,城市道路路基施工视频

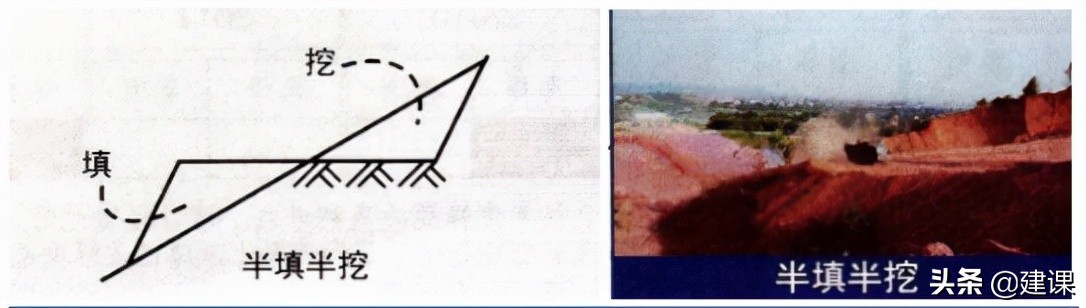

半填、半挖指的是 道路横断面 一侧为挖方 另一侧为填方 的路基。

市政道路路基施工,城市道路路基施工视频

根据施工方式的不同,路基可以分为填土路基,挖土路基和石方路基,我们分别从它们的施工大致程序来掌握相关知识点。

填土路基,

市政道路路基施工,城市道路路基施工视频

填土路基,就是前面说的路基断面形式 填料为土方 路堤。

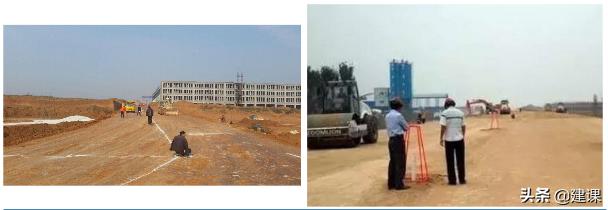

填土路基的施工程序:第一步清表,第二步找平,

第三步分层填筑 ,第四步碾压。

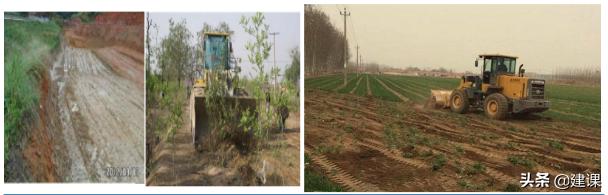

第一步清表,这里我们记住三个字,水,草,坑。

指的是要排除地面的积水指的是清除树根,杂草,淤泥,坑指的是要妥善处理坟坑,井穴,树根坑等的坑槽。

市政道路路基施工,城市道路路基施工视频

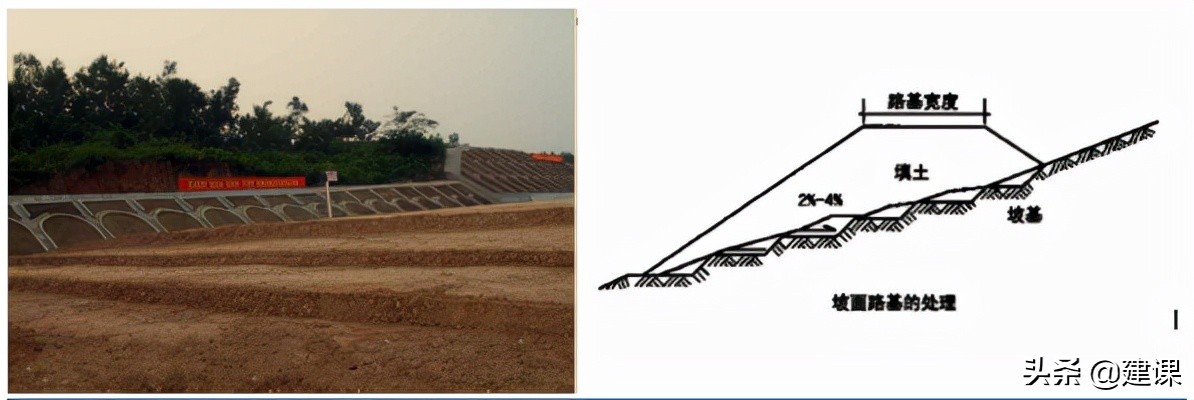

第二步找平,清表之后要找平,分层填实至原地面高,注意这一步还不是填方,只是把原地面清理一下,为填方做准备。当地面横向坡度陡于1 : 5时,需修成台阶形式,对台阶的要求是,每层台阶高度小于等于300mm,宽度大于等于1.0m。

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

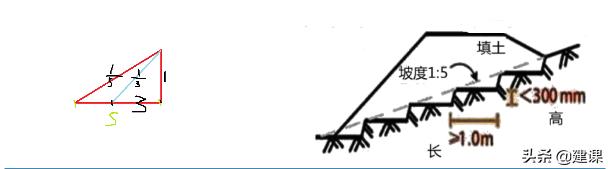

这里我问大家一个问题?是1:5的坡度陡呢,还是1:3的坡度陡呢?

看这个图,这个竖向距离1,横向距离,这个短的距离是3,长的距离是5,那么这个坡度就是1:3。这个坡度就是1:5,显然1:3的坡度是要陡于1:5。

第三步分层填筑,分层填筑从路基填料施工要求2大方面来看。

路基填料,不应使用填料我们给归为三类:

第一类是含有水的,淤泥、沼泽土、泥炭土、冻土。

第二类是含有杂质的,含有草、树根等杂物,含生活垃圾的土,有机土也归为这一类,是含有有机物的土。

第三类是粒径大的,粒径超过100mm的土块应打碎。

不适于 做路基填料的是 高液限黏土、高液限粉土 含有机质的细粒土,

这类土因 条件限制而必须采用时 ,应掺加 石灰 水泥 等结合料进行改善。

过湿的土和过干的土都不能使用,过湿的土需要晾干,过干的土需要加水,使其接近最佳含水量。

这里可以引出1K411023岩土分类与不良土质处理方法中 工程用土分类的内容。

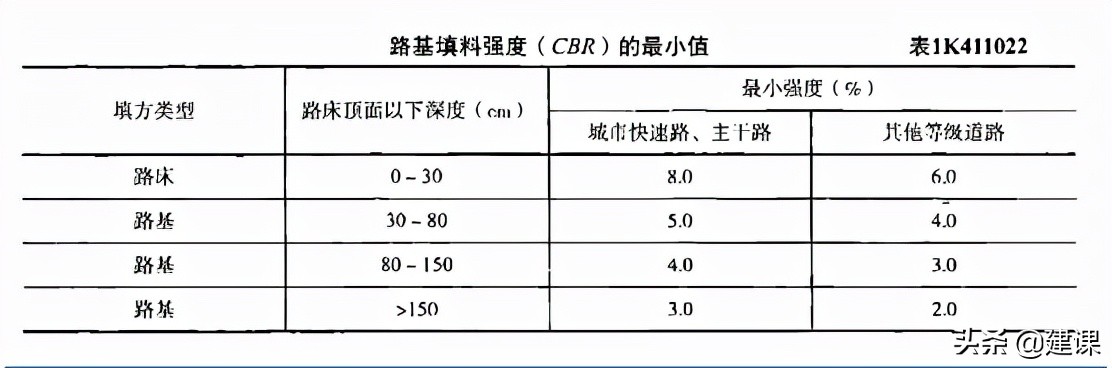

填料的强度 (CBR)值应符合设计要求

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

看一下这条, 地下水位高时,宜提高 路基顶面 标高。在设计标高受限制, 未能达到中湿状态的 路基临界高度 ,应选用 粗粒土 低剂量石灰或水泥稳定细粒土做路基填料 ,同时应采取在边沟下设置 排水渗沟 等降低地下水位的措施。

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

路基临界高度 是指在不利季节,当路基分别处于 干燥、中湿或潮湿状态时 路床表面(路槽底面)距地下水位或地表积水水位的最小高度。

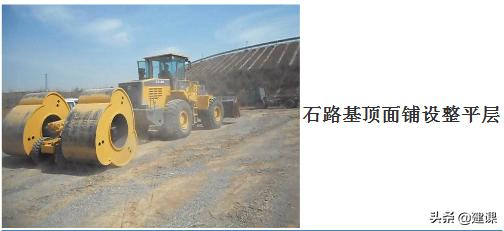

岩石 填石路基顶面 应铺设 整平层 。整平层可采用 未筛分碎石和石屑 低剂量水泥稳定粒料 ,其 厚度 视路基顶面不平整程度而定, 一般100--150mm。

市政道路路基施工,城市道路路基施工视频

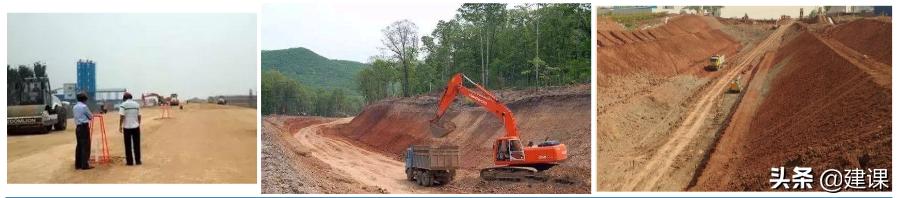

第三步分层填筑中的施工要求,要根据测量的线位中心桩上下坡脚填土,压实,都要分层进行。

市政道路路基施工,城市道路路基施工视频

路基填土填多宽呢? 填土宽度应比设计宽度宽500mm,注意这里指的是每边加宽0.5m,目的是留下机械作业面,碾压时能够让压路机,碾压到路边。

要分层填筑,下层填土合格后,方可进行上层填筑,填筑时对过湿土翻松、晾干,或对过干土均匀加水,使其含水量接近最佳含水量范围之内。

第四步碾压,

正式碾压之前,先做实验段,做试验段的目的是为了确定施工参数,哪些施工参数呢?教材上讲了5个,我们给他归为两类:

第一类是机具类压实机具压实方式。压实机具指用什么样的压路机,是用轮胎压路机,用振动压路机,还是用蛙式夯实机小型压式机械。压实方式指的是振动压实,还是静压

第二类是数值类,包括 预沉量值、虚铺厚度、压实遍数。

正式碾压,

原则, 土质路基压实遵循的原则是“先轻后重,先静后振,先低后高,先慢后快,轮迹重叠”。

速度, 压路机最快速度不宜超过4km每小时。

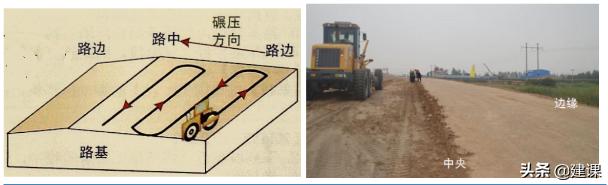

顺序, 碾压的顺序是从边缘向路中央进行。

市政道路路基施工,城市道路路基施工视频

碾压不到的部位要采用小型的夯实机械进行夯实,防止漏夯,要求夯击面积重叠1/4〜1/3。

市政道路路基施工,城市道路路基施工视频

路基下管道回填与压实

当路基下面有管道时,压实的方法。

碾压前检查铺筑土层的 宽度、厚度及含水量 ,合格后即可碾压,碾压“先轻后重”, 最后碾压应采用不小于12t级的压路机。

市政道路路基施工,城市道路路基施工视频

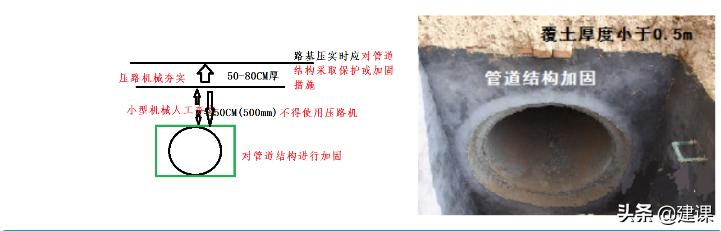

当管道位于路基顶面以下0.5m内,应对管道结构进行 加固 而且不能使用压路机进行碾的,要使用小型压实机械人工碾压。

当管道顶面填土500mm以上才能用压路机碾压,管顶以上50cm范围内应采用 轻型 压实机具。

当管道的 顶面距离路床的覆土厚度在50-80cm时, 路基压实时,要对管道采取保护和加固措施

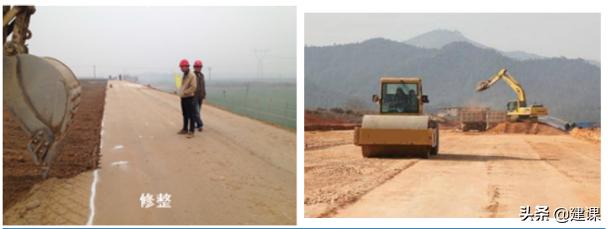

路基填方高度应按设计标高增加 预沉量值 。填土至最后一层时,应按设计断面、高程控制填土厚度并及时碾压修整。

市政道路路基施工,城市道路路基施工视频

挖土路基, 就是上面讲的路基断面形式中的路堑的施工。我们还是从它的施工程序来看,它的施工程序:第一步清表,第二步开挖,第三步碾压。

第一步清表,和填土路基清表的要求是一样的,清除水草坑。第二步开挖,开挖要根据测量中线和边桩进行。

开挖的顺序,自上向下分层开挖,严禁掏洞开挖。

采用人工开挖的情形,一种是 距管道边lm范围内,

另一种是 距直埋缆线2m范围内。

挖方段不得超挖 不能直接挖到设计标高, 应留有碾压到设计标高的 压实量

市政道路路基施工,城市道路路基施工视频

第三步碾压,

土的要求,过湿的土和过干的土都不能用,要保证土的含水量接近最佳含水量。过湿的土换土或晾晒,过干的土要洒水

碾压的其他要求和填土路基差不多,

碾压顺序,碾压应自路两边向路中心进行,压路机不小于12t级。

挖土路基涉及到 雨水支管、检查井,他们周围的压实是一个薄弱的环节, 应用 石灰土 石灰粉煤灰砂砾 填实,这样他们的填实度比较高可以抵抗沉陷。

市政道路路基施工,城市道路路基施工视频

市政道路路基施工,城市道路路基施工视频

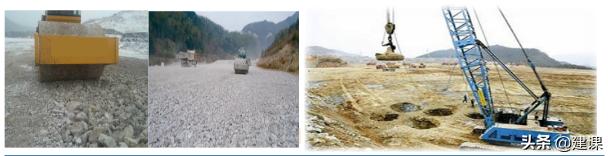

石方 路基, 石方路基就是上面讲的填料为石方的路基。

它的施工程序是第一步清表,第二步砌筑 ,第三步碾压。

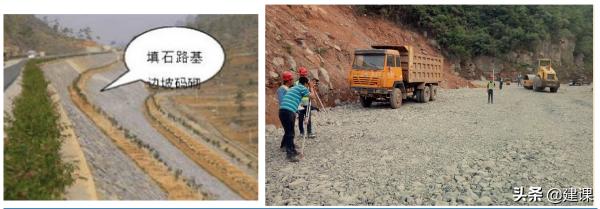

第一步清表,和填土路基、挖土路基清表的要求是一样的。第二步砌筑, 砌筑时要先码砌边部然后逐层水平填筑石料,确保边坡稳定。

市政道路路基施工,城市道路路基施工视频

第三步碾压,碾压之前也要修筑试验段,目的是为了确定施工参数,包括 松铺厚度 压实机具组合 、压实遍数及 沉降差

和填土路基中一样。

压实机具组合=压实机具、压实方式

松铺厚度=虚铺厚度

沉降差=预沉量值

压实遍数 = 压实遍数

压实机械: 宜选用 12t以上的 振动 压路机 25t以上轮胎压路机或2.5t的夯锤压 (夯)实。

市政道路路基施工,城市道路路基施工视频

路基范围内 管线、构筑物四周的 沟槽 宜回填土料。

质量检查与验收, 分为主控项目和一般项目。

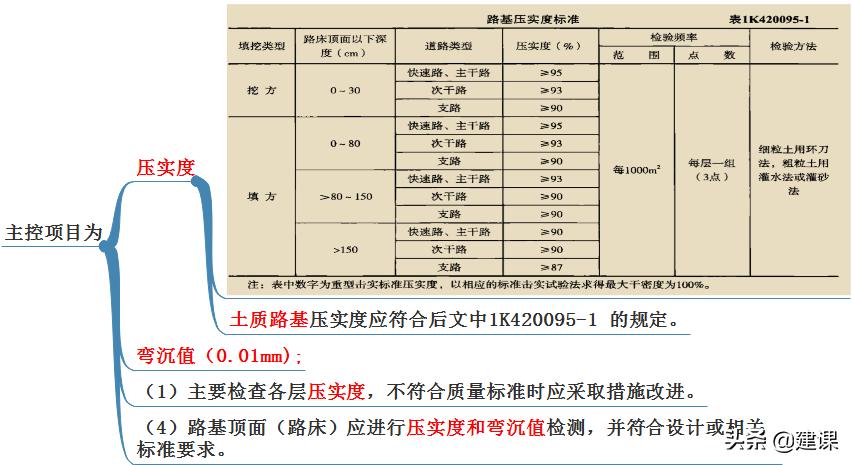

主控项目压实度弯沉值两个项目

在后面基层和面层施工中还会讲到压实度弯沉值,那里再详细讲。

市政道路路基施工,城市道路路基施工视频

一般项目我们通过 中 程 坡 度 这四个字来记, 指的是中线偏位 指的是纵断面高程, 指的是横坡、路堤边坡,路堤边坡应密实,稳定、平顺。

指的是是平整度和宽度,路床应平整、坚实,无显著轮迹、翻浆、波浪、起皮等现象。

市政道路路基施工,城市道路路基施工视频

这是道路工程的路基施工, 教材上

1K411016 不同形式挡土墙的结构特点,

1K411023 岩土分类与不良土质处理方法,

1K411024 水对城镇道路路基的危害,

都可以归为路基这里。

后面我们就按照垫层,基层和面层这个顺序来讲城市道路工程中的内容。
