前面说完了“三小间”渗水质量通病防治方法,今日开始我们总结一些屋面工程的渗水通病,希望对大家工作有所帮助。
【现象】

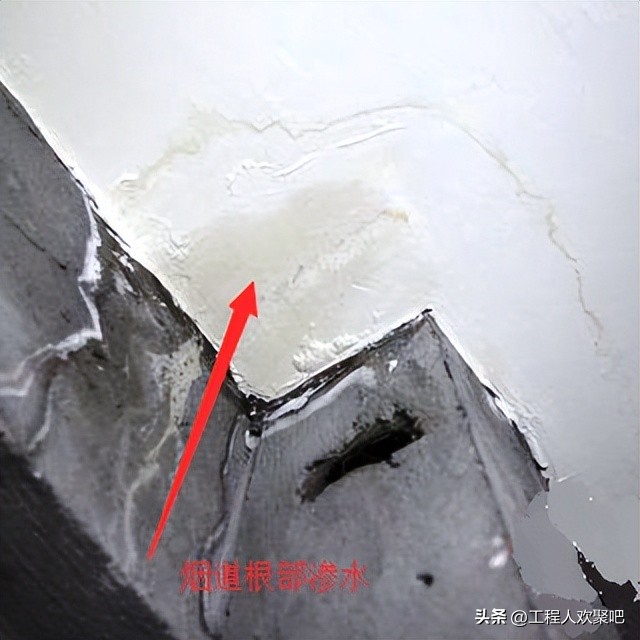

烟道、通风孔等出屋面预留孔根部渗水,详见图2.1.1。

图 2.1.1 烟道根部渗水图

图 2.1.1 烟道根部渗水图
【主要原因分析】

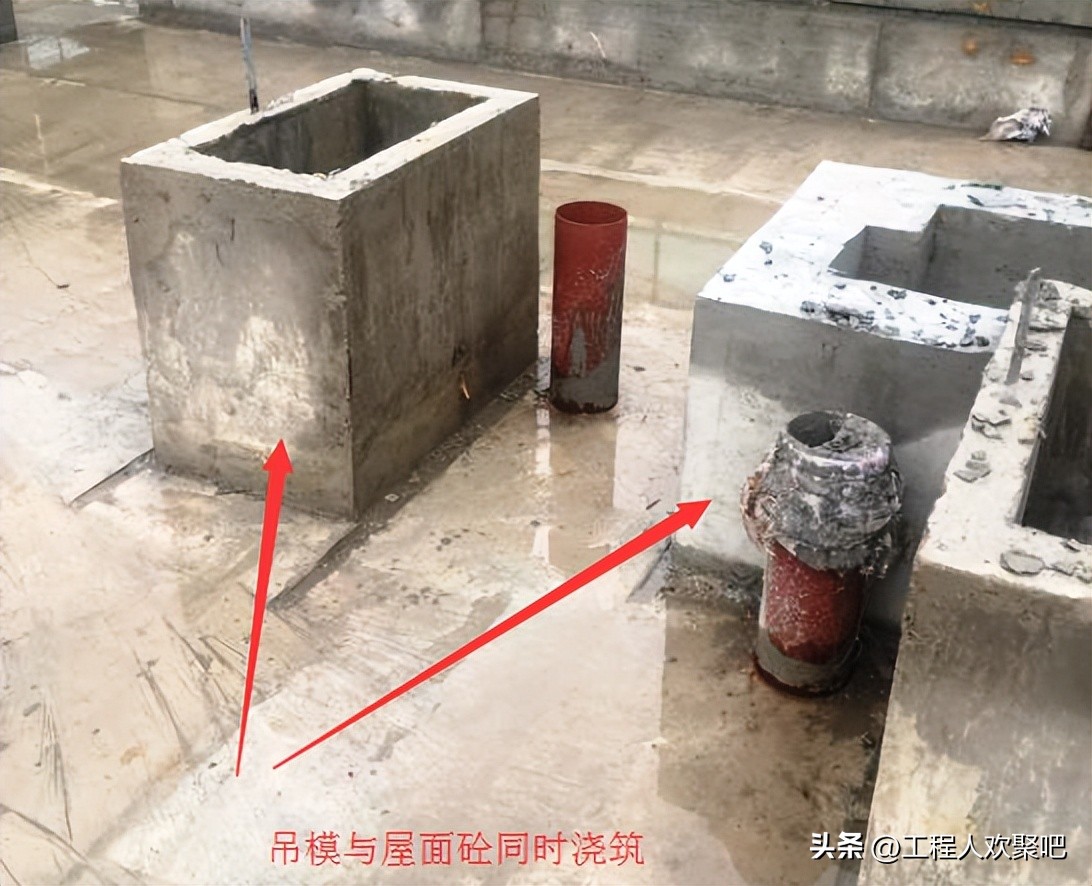

1、预留洞口周边墙体未设钢筋砼导墙,直接采用砌体砌筑而造成渗水或钢筋砼导墙采取后浇筑方式,施工缝未按照规范处理而造成渗水。
2、预留洞口偏大或偏位,后灌细石砼产生收缩裂缝而造成渗水。
3、管井根部细部防水不到位,而造成的渗水。
【主要防治措施】

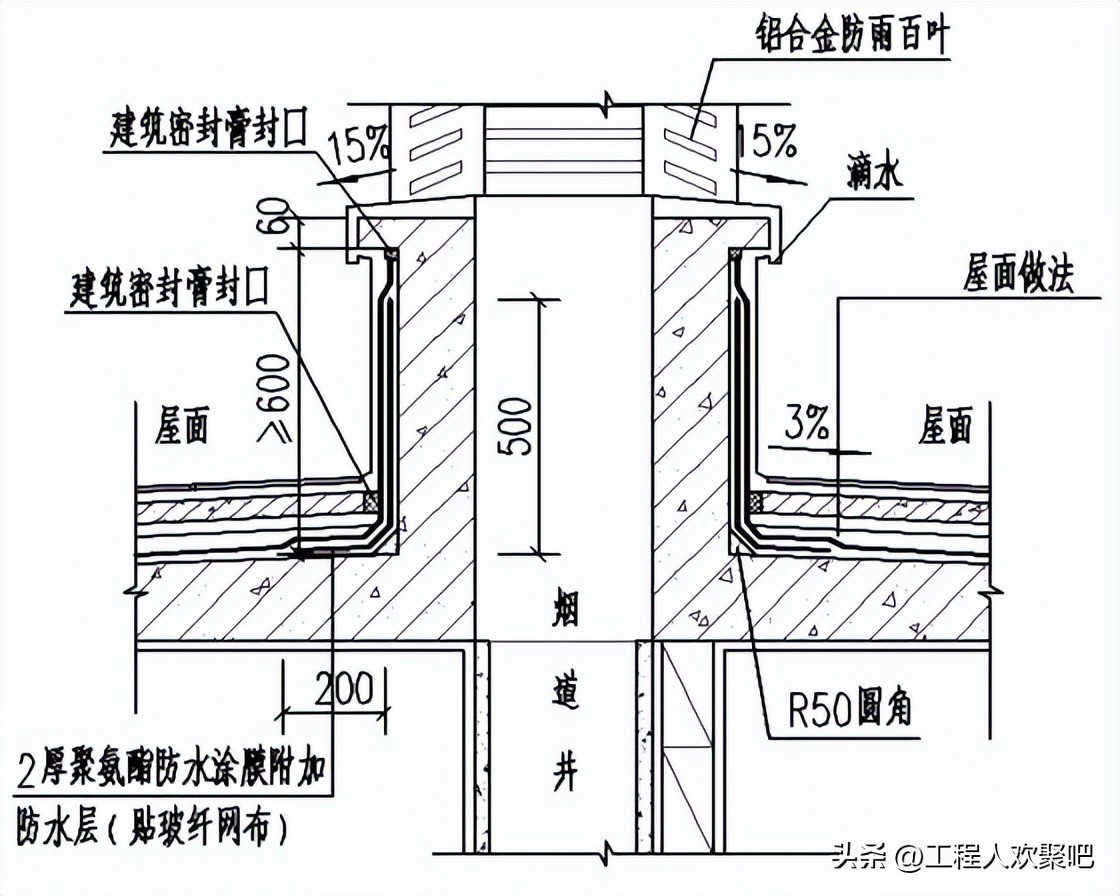

1、出屋面的烟道底部要求统一做钢筋砼导墙,混凝土导墙高度为600mm,强度等级与屋面混凝土结构强度相同,且要求与屋面结构板统一浇筑,禁止二次浇筑,详见图2.1.2。

图 2.1.2 烟道根部钢筋砼导墙

图 2.1.2 烟道根部钢筋砼导墙
2、在屋面防水施工前,结构层必须做蓄水试验48h,检查屋面结构无渗漏后方可施工屋面防水。如存在渗水现象必须经处理确认结构层不渗漏后方可施工屋面防水。
3、屋面防水层大面积施工前,烟道、风井等所有管道根部阴角部位必须首先施工一道防水附加层,详见图2.1.2中左图。
【主要纠正措施】
1、把渗漏处500mm范围内的防水层、保温层及保护层全部凿除并清理干净,再补刷两涂防水涂料(堵漏王或JS涂料等可湿作业的防水涂料)。
涂刷范围沿管道中心不小于200mm半径平面范围内,管道外周的立面应涂刷的防水涂料,经蓄水试验48h确认不再渗漏后,按照原设计逐层恢复防水层、保温层及保护层等各构造成,详见图2.1.2中上图。
2、为了确保双保险,在板底渗漏处采用高压注浆(环氧树脂)方式予以封堵,详见图2.1.3。

图 2.1.3 烟道根部板底注浆

此图与上文无关
屋面预留洞口渗水的预防治理方法先讲到这,要是大家有其他更好的方法可以留言一起讨论哦~
