超前大管棚施工工艺流程 (管棚施工工艺有哪些)

铁路隧道等自稳能力差的地段,一般都会采用超前支护方式对不良地质进行预加固,特别是对于隧道进洞、洞口及洞身Ⅴ级破碎围岩段,一般采用大管棚施工工艺进行超前支护。

一、作业内容

1.导向墙施工; 2.大管棚加工;3.钻孔;4.运输和安装;5.注浆。

二、施工准备

1、施工前必须根据施工图标示的工程及水文地质资料进行研究。

2、根据工程进展情况,提前加工好大管棚。

3、根据现场的地质条件进行试验确定注浆液的各种参数,来指导现场施工。

4 、检查机具设备和风、水、电等管线路,并试运转,确保各项作业正常进行。

三、工艺及质量控制流程

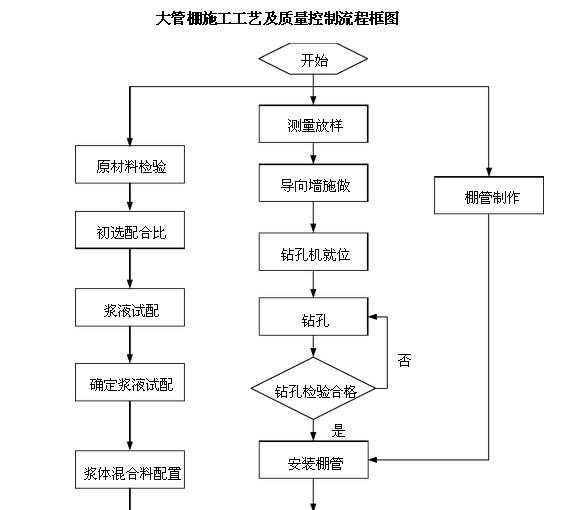

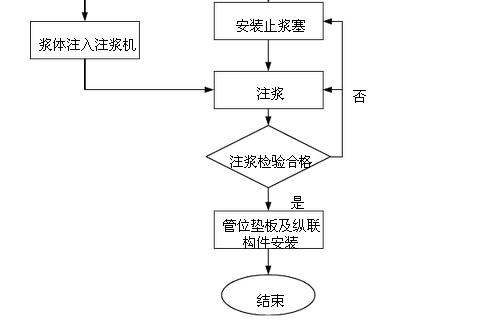

大管棚施工工艺及质量控制流程见框图:

大管棚施工记录表,大管棚施工角度怎么控制

大管棚施工记录表,大管棚施工角度怎么控制

四、工艺步序说明

1、超前大管棚采用潜孔钻造孔,钢管采用钻机推进器顶进,高压注浆泵注浆。

2、施做导向墙

在洞口里程外起拱线以下路基土石方留一长约5m平台,然后在洞外洞*交口**界处架立钢架,间距按施工图要求,用连接筋焊接成一整体。在钢支撑上安设导向钢管,数量、环向间距和外插角与大管棚一致。导向钢管的安装要测量精确定位,使钢管位置与方向准确无误,导向钢管与钢架焊为整体。支立模板,然后灌注导向墙,导向墙完成后,喷射混凝土封闭周围仰坡面,以防止浆液从周围仰坡渗漏。搭设钻孔平台脚手架、安装钻机。

3、钻孔

采用潜孔钻机,从导向管内隔孔钻孔。开孔时,低压满转,待成孔1.0m后,适当加压,钻进过程中利用倾斜仪等测量设备有效控制钻孔质量,保证终孔偏斜率在1/2000以内。

4、安装大管棚钢管

管棚钢管安装顶进前先进行孔道扫空作业,目的是清除孔内岩碴,和顺通孔道。管棚钢管由机械顶进,钢管节段间用丝扣连接,顶进时,采用6m或3m节长的管节交替使用,以保证隧道纵向同一断面内的接头数不大于50%,管壁上按照设计钻注浆孔。管棚顶到位后,钢管与导向管间隙用速凝水泥等材料堵塞严密,以防注浆时冒浆。

5、注浆

注浆前先将孔内泥浆清干净(可用高压水冲洗),再进行注浆。浆液采用水泥砂浆,注浆压力1.0~2.0Mpa,注浆参数根据现场试验予以调整。

6、施工过程中为了防止注浆过程中发生串浆,每钻完一个孔,随即安设该孔的钢管并注浆,然后再进行下一孔的施工。

7、管棚封堵塞设有进浆孔和排气孔,当排气孔流出浆液后,关闭排气孔,继续灌浆,达到施工图标示注浆量或注浆压力时,方可停止注浆。
