灌注桩施工,在水下灌注混凝土时,为保证桩头混凝土强度,需要有一定的超灌量,桩顶超灌部分就需要凿出,我们称之为桩头处理。作为桩基工程最后一步重要工序,桩头处理如何做?现场“六步”示例,以供大家参考!

《建筑桩基技术规范JGJ94 》条文
1

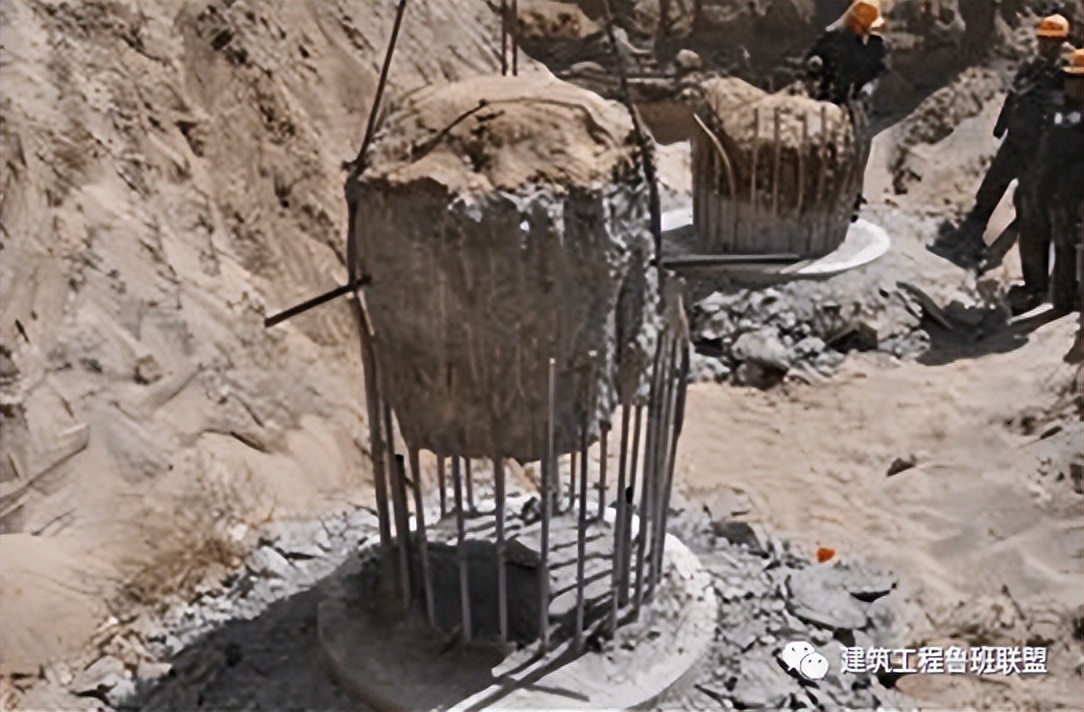

测量放线

水准测量,放出实际的桩顶标高,统一用红漆标识。

施工放样

红漆标识
2

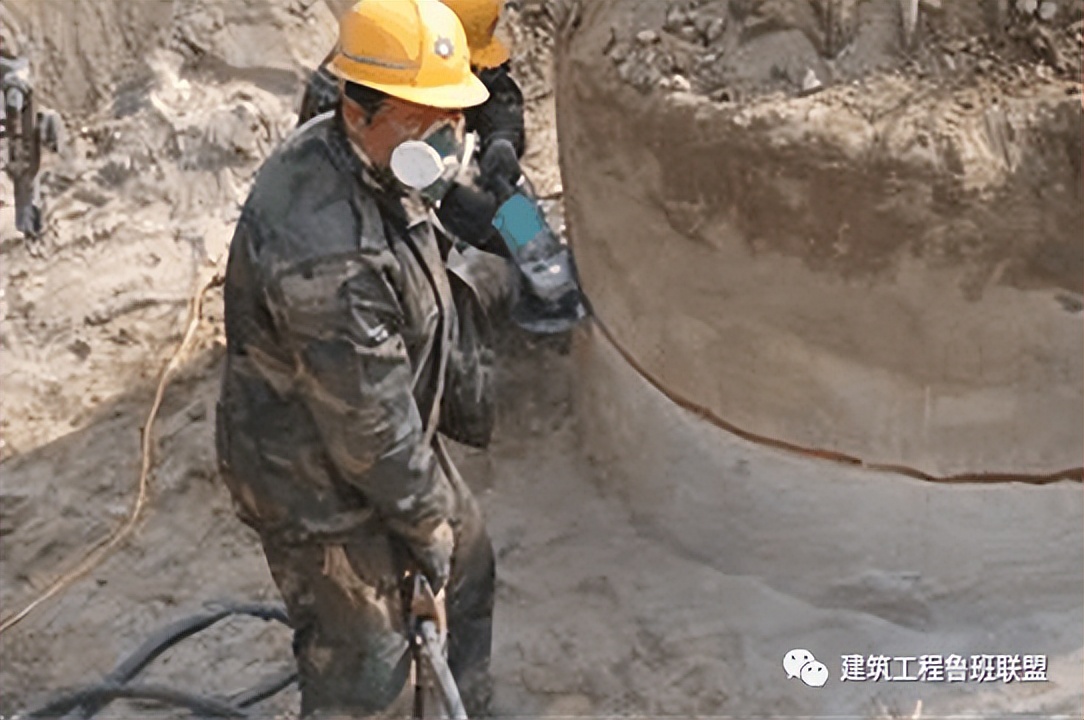

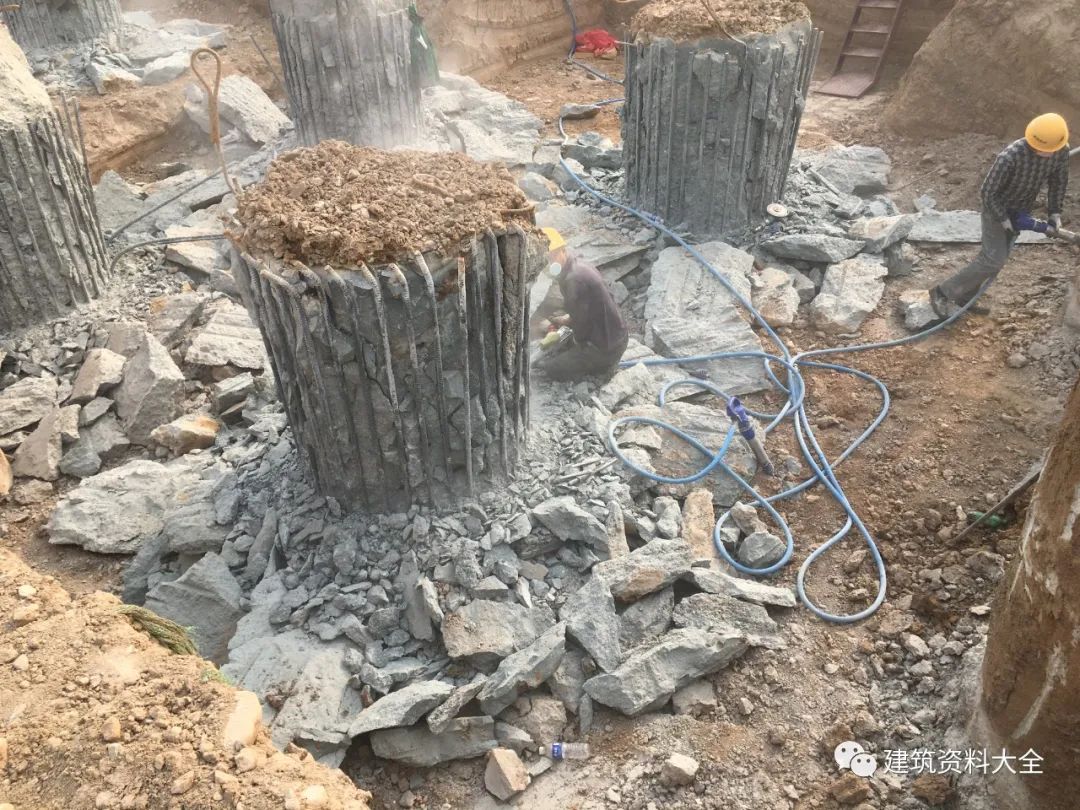

无齿锯环切

用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。

环切

凿出V型槽
3

剥出桩头钢筋

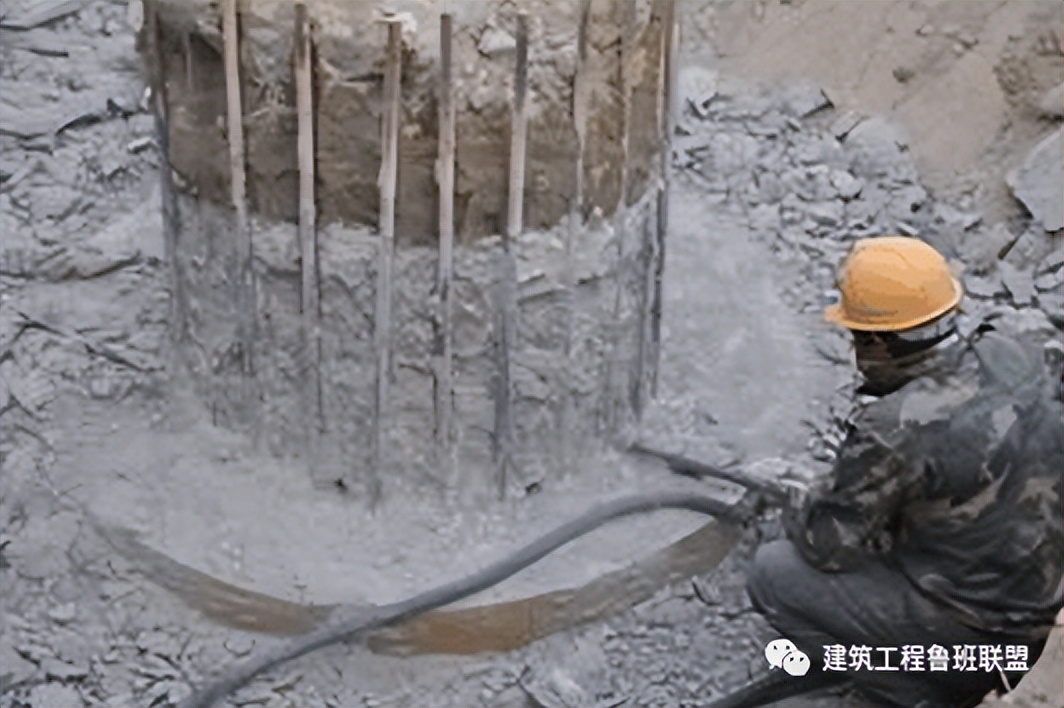

采用风镐沿桩头自上至下将钢筋主筋剥离。

风镐剥离混凝土

剥出成型的桩头钢筋
4

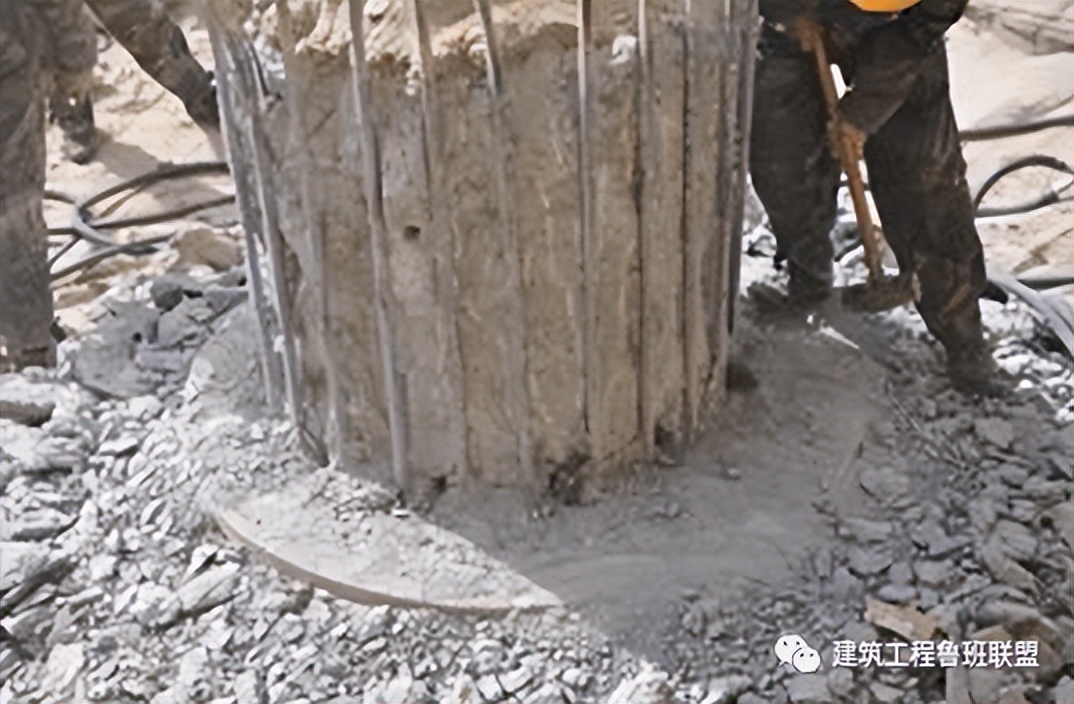

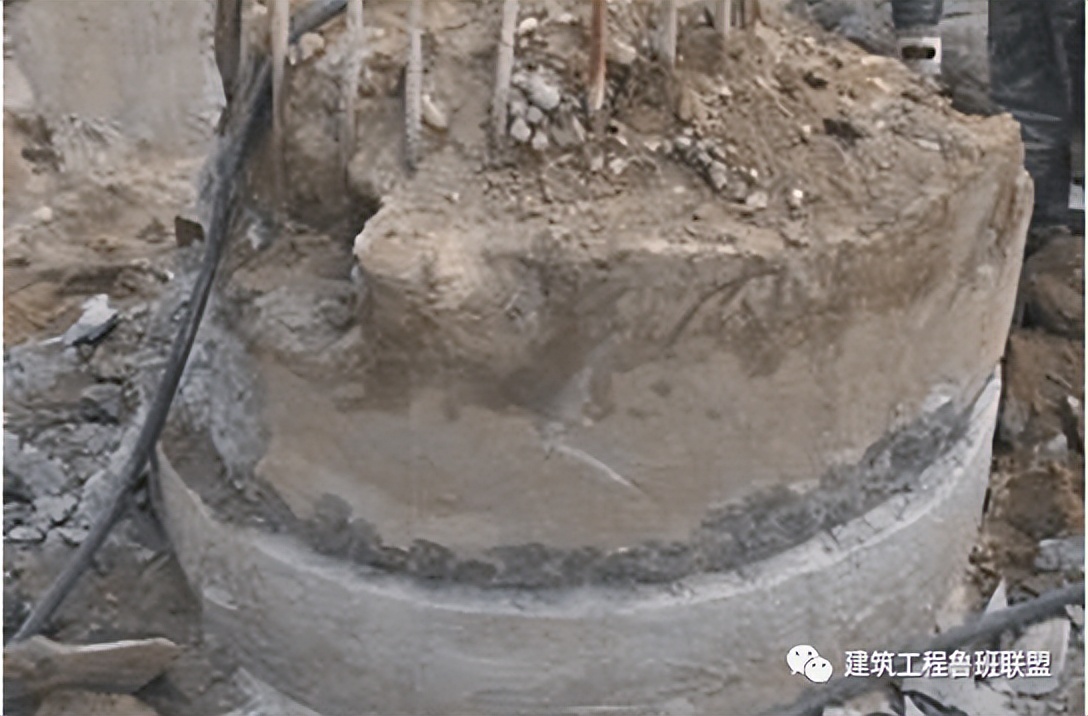

切断桩头

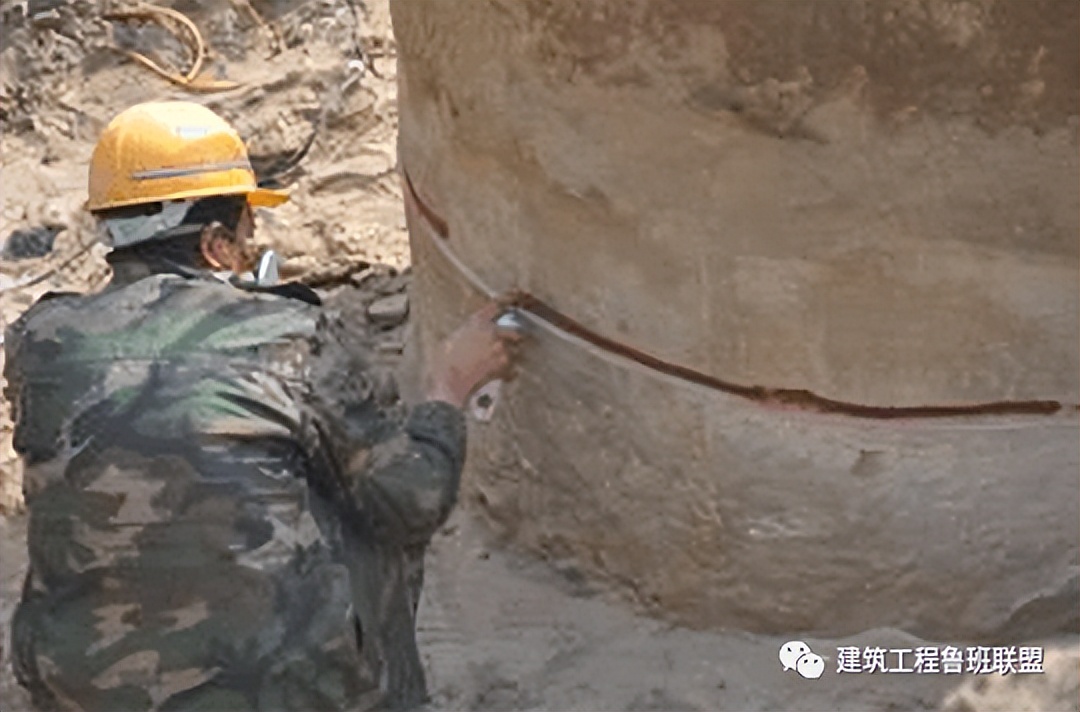

当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。

风钻钻出断桩孔

大锤反复敲击钢钎
5
吊离桩头

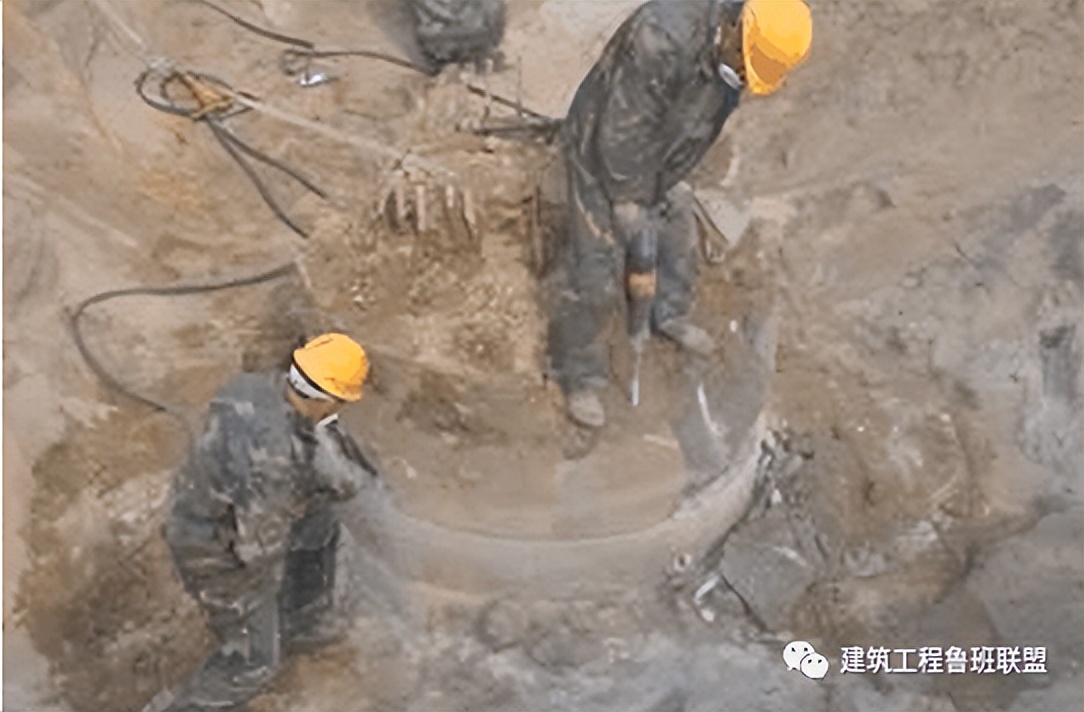

对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。

桩头吊离
6
桩头清理
桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。

人工凿除多余混凝土

清理成型的桩头

灌注桩检测主要包括: 静载试验法、钻芯法、低应变法、高应变法、声波透射法,点击关注下方公众号【工程材料复检】,了解更多检测内容,提供检测咨询及业务报价。

工程材料复检 提供检测咨询及业务报价,分享检测经验!
公众号
1、静载试验法

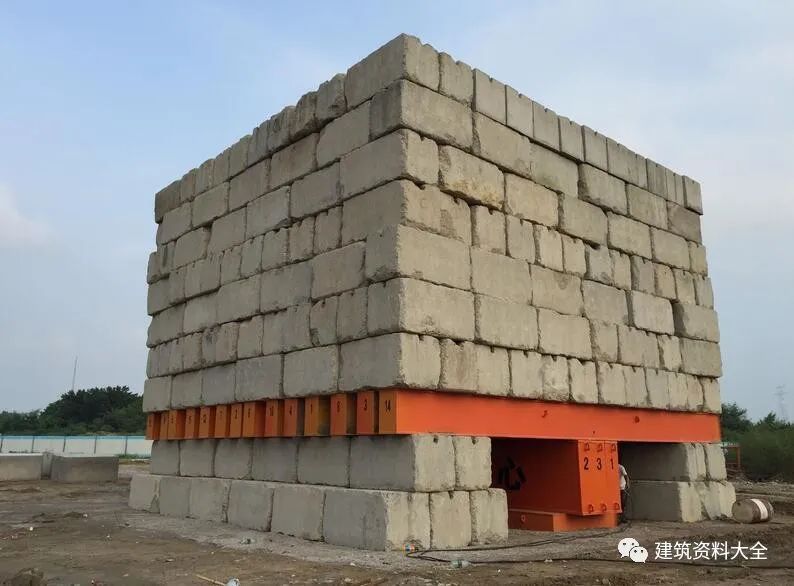

静载试验是指在桩顶部逐级施加竖向压力、竖向上拔力或水平推力,观测桩顶部随时间产生的沉降、上拔位移或水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力或单桩水平承载力的试验方法。
检测时间:受检桩的商品混凝土龄期达到28天或预留同条件养护砼试块达到设计强度 检测数量:规范规定,静载试验检测根数不少于桩总根数的1%,且不少于3根 。

2、钻芯法

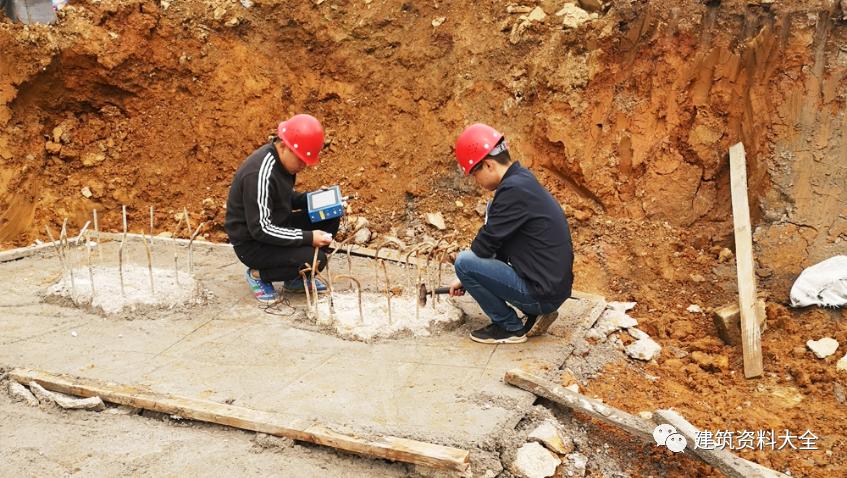

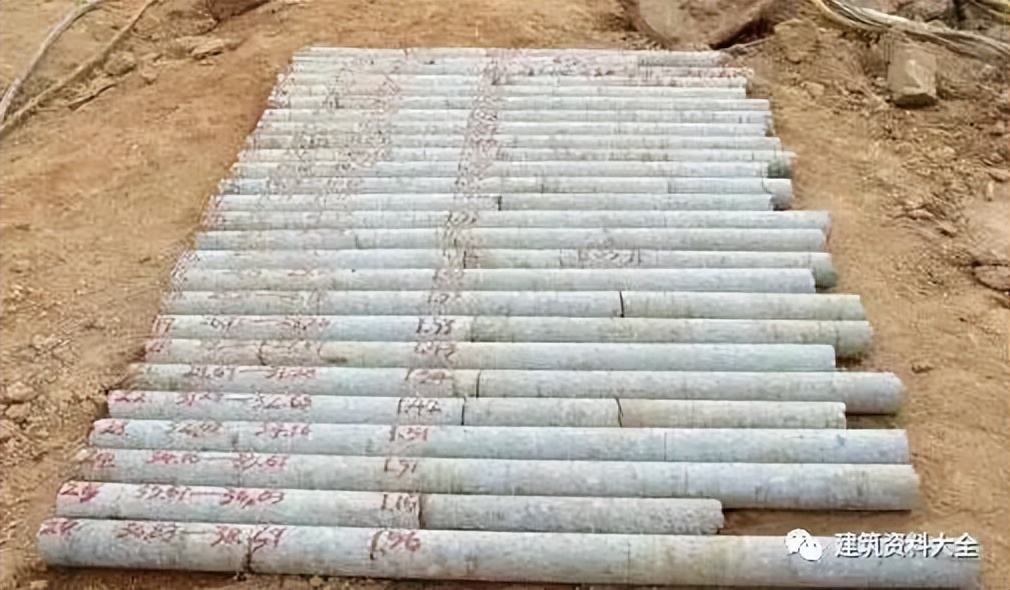

用钻机钻取芯样以检测桩长、桩身缺陷、桩底沉渣厚度以及桩身商品混凝土的强度、密 实性和连续性,判定桩端岩土性状的方法。
检测时间:受检桩的商品混凝土龄期达到28天或预留同条件养护砼试块达到设计强度。
检测数量:总桩数的10%且不少于10根。
但这种方法只能反映钻孔范围内的小部分混凝土质量,而且设备庞大、费工费时、价格昂贵,不宜作为大面积检测方法,而只能用于抽样检查,一般抽检总桩量的3~5%,或作为无损检测结果的校核手段。

3、低应变法(小应变)
小应变检测桩身结构完整性的基本原理是:通过在桩顶施加激振信号产生应力波,该应力波沿桩身传播过程中,遇到不连续界面(如蜂窝、夹泥、断裂、孔洞等缺陷)和桩底面时,将产生反射波,检测分析反射波的传播时间、幅值和波形特征,就能判断桩的完整性。

检测时间:受检桩砼强度至少达到设计强度的70%,且不小于15MPa,一般是砼达7天强度时便可做。检测数量:总桩数的20%,且单桩和2桩承台下的基桩应全数检测,其它承台下每个承台不少于1根。

4、高应变法(大应变)
大应变检测试桩的基本原理:用重锤冲击桩顶,使桩-土产生足够的相对位移,以充分激发桩周土阻力和桩端支承力,通过安装在桩顶以下桩身两侧的加速度传感器和安装在重锤上的加速度传感器接收桩和锤的应力波信号,应用应力波理论分析处理力和速度时程曲线,从而判定桩的承载力和评价桩身质量完整性。
检测时间:砼达到设计强度时方可做。
检测数量:总桩数的5%且不少于5根。

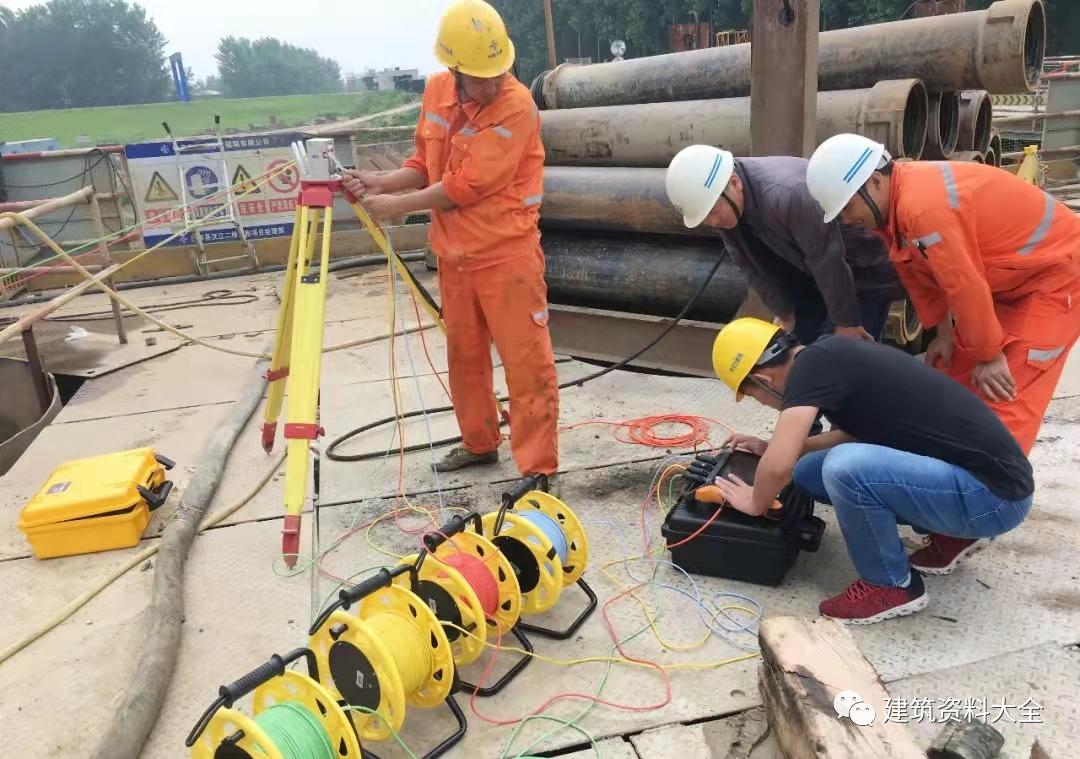

5、声波透射法
在预埋声测管之间发射并接收声波,通过实测声波在商品混凝土介质中传播的声时、频率和波幅衰减等声学参数的相对变化,对桩身完整性进行检测的方法。
检测时间:受检桩砼强度至少达到设计强度的70%,且不小于15MPa,一般是砼达7天强度时便可做。
