二建特营每晚6点,准时与您相约,东学君将持续给您带来二建特营备考攻略为您助跑2019年二级建造师,请大家持续关注!一定要记得转发+关注,推荐给更多需要的朋友!
今天给大家带来的是《施工管理“横道图与网络图”》知识点,老师说,这是这本书的最重要的知识点哦,也是本科的重难点,一定要牢记于心!学好“横道图和网络图”(尤其是网络图),实务也就轻松多啦!
横道图
横道图是一种最简单,运用最广泛的传统的进度计划方法,用于小型项目或大型项目的的子项目上。
通常横道图的表头为工作及其简要说明,项目进展表示在时间表格上。工作可按时间先后、责任、项目对象、同类资源等进行排序。横道图可将工作简要说明直接放在横道上,横道图可将最重要的逻辑关系标注在内。
优点:与时间坐标相对应,表达方式较为直观,易看懂计划编制的意图。
缺点:
(1)工序之间的逻辑关系可以设法表达,但不易表达清楚;
(2)适用于手工编制计划
(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键线路与时差;
(4)计划调整只能用手工方式进行,工作量较大;
(5)难以适应大的进度计划系统。
施工进度网络图
在项目施工中用来指导施工,控制进度的施工进度网络计划,就是经过适当优化的施工网络。
其编制程序如下:
(1)调查研究
就是了解和分析工程任务的构成和施工的客观条件,掌握编制进度计划所需的各种资料,特别要对施工图进行透彻研究,并尽可能对施工中可能发生的问题作出预测,考虑解决问题的对策等。
(2)确定方案
主要是指确定项目施工总体部署,划分施工阶段,制定施工方法,明确工艺流程,决定施工顺序等。
(3)划分工序
根据工程内容和施工方案,将工程任务划分为若干道工序。一个项目划分为多少道工序,由项目的规模和复杂程度,以及计划管理的需要来决定,只要能满足工作需要就可以了,不必过分细。
(4)估算时间
即估算完成每道工序所需要的工作时间,也就是每项工作延续时间,这是对计划进行定量分析的基础。
(5)编工序表
将项目的所有工序,依次列成表格,编排序号,以便于查对是否遗漏或重复,并分析相互之间的逻辑制约关系。
(6)画网络图
根据工序表画出网络图。
(7)画时标网络图
给上面的网络图加上时间横坐标,这时的网络图就叫做时标网络图。
(8)可行性判断
主要是判别资源的计划用量是否超过实际可能的投入量。如果超过了,这个计划是不可行的,要进行调整,就是要将施工高峰错开,削减资源用量高峰;或者改变施工方法,减少资源用量。这时就要增加或改变某些组织逻辑关系,重新绘制时间坐标网络图;如果资源计划用量不超过实际拥有量,那么这个计划是可行的。
(9)优化程度
判别可行的计划不一定是最优的计划。计划的优化是提高经济效益的关键步骤。所以,要判别计划是否最优?如果不是,就要进一步优化,如果计划的优化程度已经可以令人满意,就得到了可以用来指导施工、控制进度的施工网络图了。
施工进度计划的编制、完善应是一个系统工程,它既要有计划编制者本身的的认识水平、工作经验,还必须要有决策者、实施者、计划相关者的集思广益。其科学性与合理性必须通过客观实践的检验。
常用工程网络计划类型

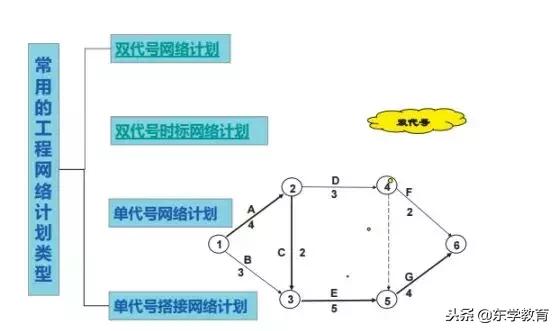

常用工程网络计划类型:
双代号:双代号网络计划,双代号时标网络计划;
单代号:单代号网络计划,单代号搭接网络计划(一建考点)
如图为双代网络计划图

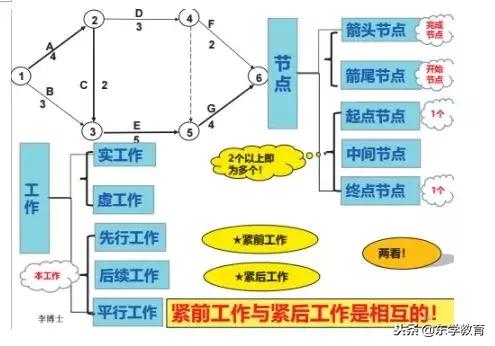

D表示由2到4的单向事件,时间不可倒流,3表示工作时间,周天月年,一个活有两个节点,一一对应,2是D的开始节点,4是结束节点。箭尾节点表示开始,箭头节点表示完成;
虚工作表示紧前工作与紧后工作之间的逻辑,紧前工作与紧后工作都是相对而言,紧前工作,即紧排在本工作之前,紧后工作,即排在本工作之后
绘图规则
节点规则:
(1)节点编号(从小到大,不允许重复):箭尾
(2)一个起点,一个终点
箭线规则:
(3)无线段,双向箭头
(4)无循环路径
(5)箭线不宜交叉 过桥法,指向法
对应规则:
(6)不能有无节点的箭线
(7)可用母线
逻辑规则:
(8)正确表达逻辑关系
