继大盂产业新城之后,太原又一个承接太忻一体化的产业新城即将拔地而起!近日,关于凌井店产业新城的消息接踵而至,半个月内官网发布了7则关于凌井店产业新城项目的相关招标公告。

5月24日发布了“凌井店产业新城基础设施配套工程建设项目道路工程的设计和勘察招标公告”,6月2日发布了“凌井店产业新城基础设施配套工程建设项目的防洪工程设计和勘察招标公告”,6月7日“凌井店产业新城基础设施配套工程建设项目的生活区工程和电力线路的招标公告”也出炉。
三次招标公告共涉及4项工程项目:道路工程、防洪工程、电力线路迁改及新建工程和生活区工程, 4项工程总投资约122亿元 。

(截图来源于官方文件)

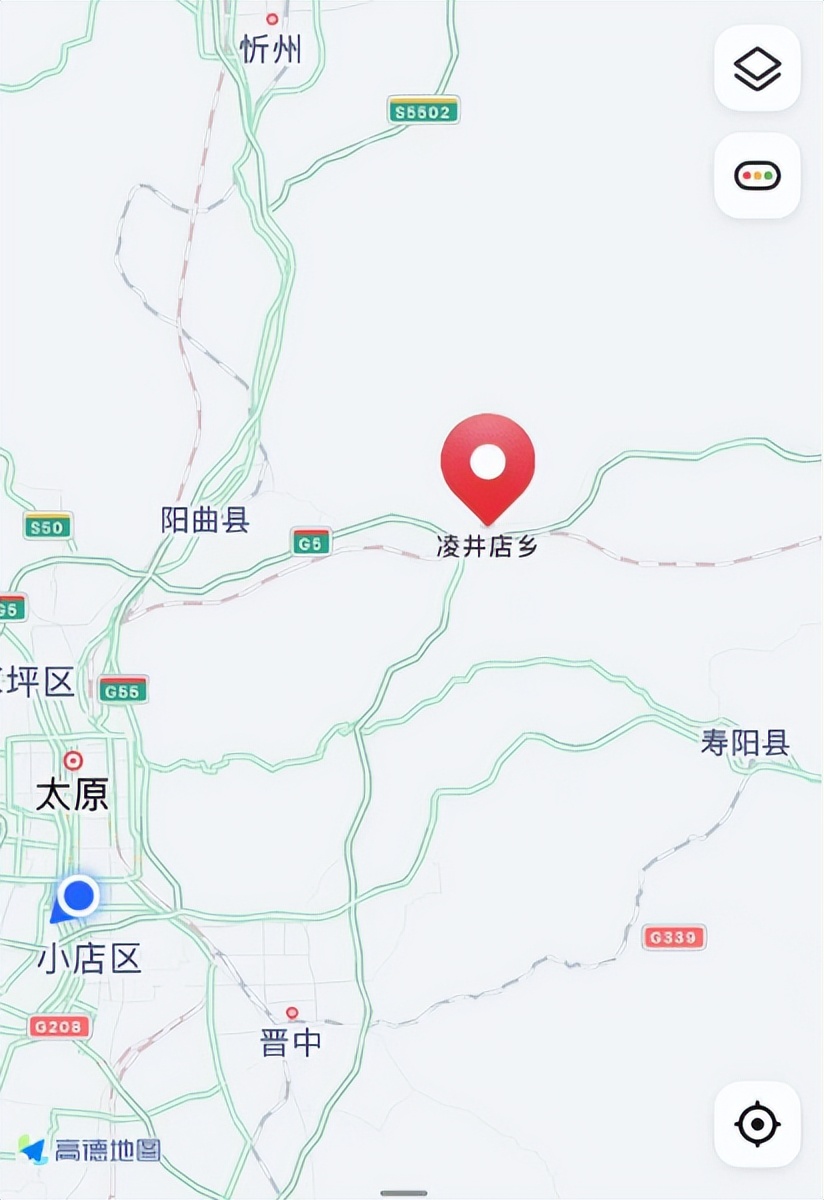

凌井店产业新城位于位于太忻一体化经济区的阳曲县凌井店乡凌井店村,东与阳泉市盂县相邻,南侧有龙城森林公园,靠近晋中市寿阳县,距离太原市中心约60公里。
在今年1月份召开的市委常委会召开扩大会议中重点提及了该项目:持续完善大盂产业新城启动区路网和配套服务设施, 启动凌井店产业新城建设 ,着力抓好前期对接项目开工建设和投产达效。

(截图来源于官方文件)

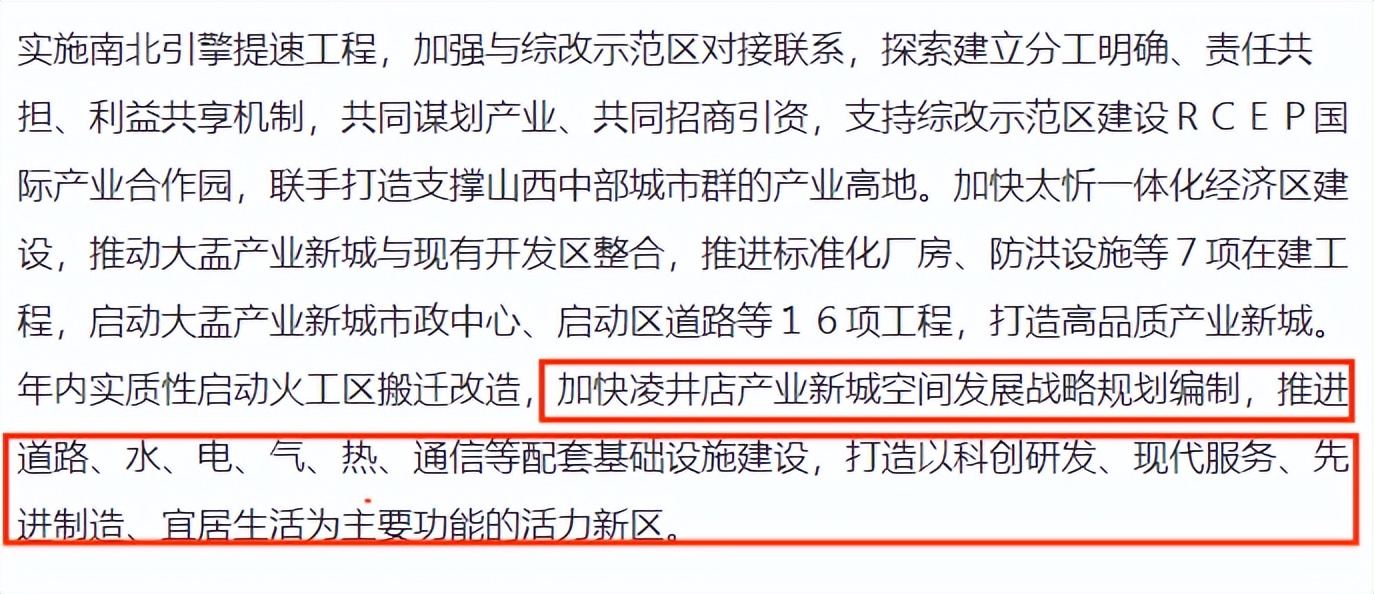

此外,今年3月政府工作报告中也提到了 凌井店产业新城建设: 加快凌井店产业新城空间发展战略规划编制,推进道路、水、电、气、热、通信等配套基础设施建设,打造以科创研发、现代服务、先进制造、宜居生活为主要功能的活力新区。
凌井店产业新城4个项目投资达122亿元,具体包括:
道路工程
位于太原市317省道市政化改造(城市主干道),长度15.6km;安塘路,长度5.66km;地块一进场路一,长度2.12km;地块一进场路二,长度0.92km;地块一环路,长度7.64km;地块二北进场路,长度6.6km;地块二环路,长度17.5km;地块三进场路,长度5.95km;地块四进场路,长度2.53km;共涉及9条道路及高速交叉节点。建设内容主要包括道路、桥梁、排水(包含中水)、照明、交通、通信、管线综合等工程。 道路工程建安费354522.34万元。
防洪工程
保护范围为凌井店产业新城,规划总面积(即总流域面积)121km²。防洪工程主要建设内容包括:厂区内外的11条沟道提标改造,包括乌河、南鸡洼沟、寨北沟、寨沟、斜坡沟、麻地沟、安塘沟、闫家沟、桃花沟、河沟及生活区沟等,总长度57km;厂区上游排水渠12条治理,总长度22km;小流域生态治理,面积16km²;改建现状桥涵34座(含高速公路节点),工程规模为大型工程。 工程总投资约21.48043亿元。
生活区工程
作为凌井店产业新城空间发展战略规划一部分,太原市阳曲县东部凌井店乡土地约2.01平方公里,拟建安置生活区。总建筑面积约162.61万㎡。 项目投资额约580494万元。
电力线路迁改及新建工程
选址区域位于黄河流域汾河水系和海河流域滹沱河水系,涉及流域主要有乌河流域、杨兴河流域和白马河流域,总面积121.43km²。
电力工程的迁改涉及高压走廊迁改、新建市政电力管涵、新建开闭所等,主要有220kV、35kV线路迁改及新建、新建市政电力管沟及电缆排管。
具体包括:220kV侯凌线、凌白线迁改工程、35kV东凌线迁改工程:改造35kV电缆线路1.5km、35kV鼎凌线迁改工程:改造35kV电缆线路3.7km、35kV集电双回Ⅰ、Ⅱ线迁改工程:改造35kV电缆线路2×4.3km、35kV集电双回Ⅲ、Ⅳ线迁改工程:改造35kV电缆线路2×4.2km、35kV集电双回Ⅴ、Ⅵ线迁改工程:改造35kV电缆线路2×3.7km、35kV集电双回Ⅶ、Ⅷ线迁改工程:改造35kV电缆线路2×3.7km、新建电缆隧道19.4km,其中2.0×2.2m电缆隧道15.6km,1.8×2.0m电缆隧道3.8km;新建电缆排管45.29km,其中16孔电缆排管13.6km,12孔电缆排管31.69km、生活区10kv开闭所:两座等。 总投资估算约为7.1269亿元。

在今年各大重点工程中,凌井店产业新城的重要性和紧急程度居于前列,这也意味着继大盂产业新城之后,太原将迎来又一个承接太忻一体化的产业新城。
来源:晨报山西
