泰州未来5年重大项目 (泰州重点项目投资计划)

重磅!近日泰州市发改委发布《9月份泰州市市级政府投资项目建设进展情况》。其中, 2019-2021年市级政府20个重大投资项目最新进展相继曝光 涉及今年完工的项目有:

1、 完成 东进路维修改造工程

2、 完成 体育公园新增地下人防工程

3、 完成 体育运动学校迁建项目

4、 完成 353省道泰州段改扩建工程 等。

同时,还将在今年启动一些项目,正式开工建设:

1、 开工建设 市人民医院新院区二期工程

2、 开工建设 姜高公路改扩建工程

3、 开工建设 迎春公园人防疏散基地

2022泰州重大项目,泰州市2024重大项目名单

截图来源:泰州市发改委网站

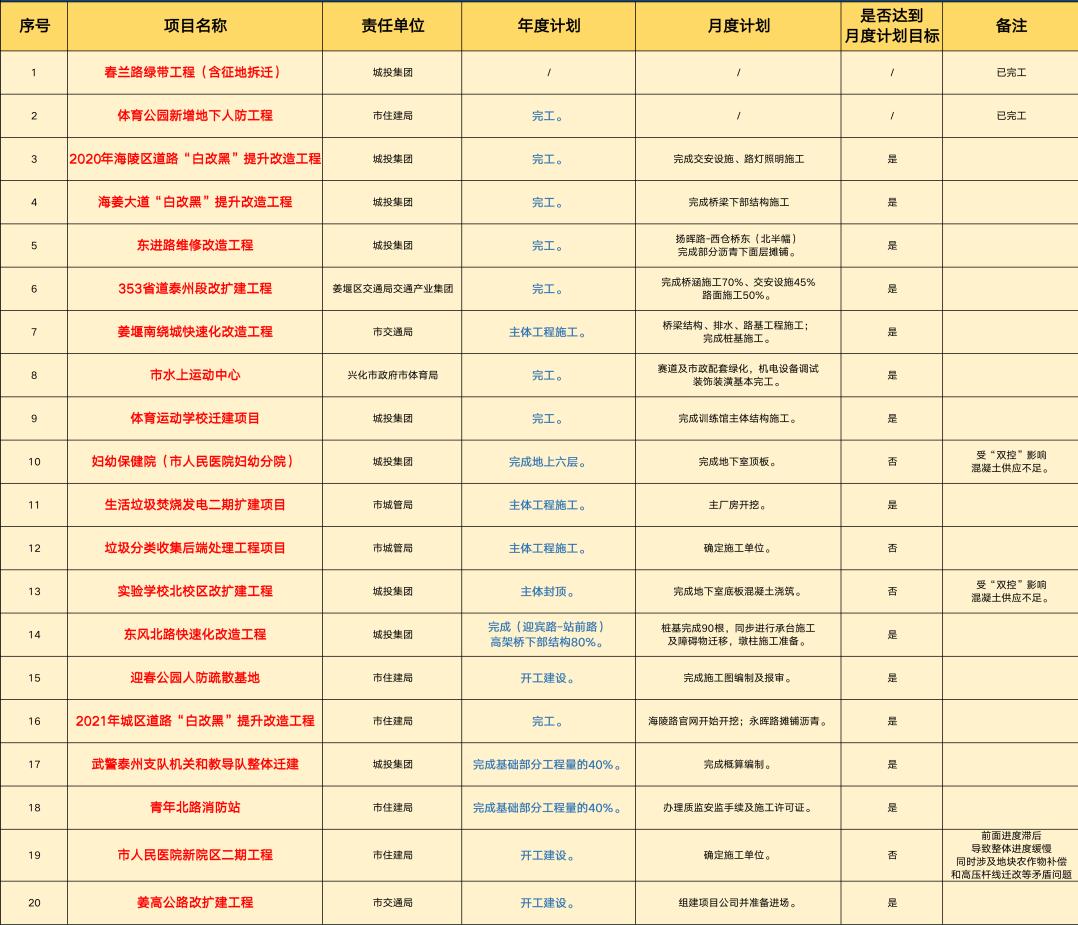

1、20个重大投资项目进展曝光,多个项目年底完工

根据公告,2021年1-9月, 《泰州市2021年基础设施项目建设计划》中的106个建设 项目完成投资94.6亿元;其中75个市级政府投资项目完成投资24.6亿元

19个市级政府重大投资项目完成投资19亿元,完成年度计划投资的45%。

2022泰州重大项目,泰州市2024重大项目名单

而这次还同步曝光了泰州20个市级重大投资项目进展。

涉及东进路维修改造工程、姜堰绕城快速化改造工程、体育运动学校迁建项目、市人民医院新院区二期工程、姜高公路改扩建工程等,这些对于区域发展都有重要影响。

2022泰州重大项目,泰州市2024重大项目名单

1、项目名称——春兰路绿带工程

责任单位: 城投集团

年度计划: /

月度计划: /

备注: 已完工

春兰路绿带工程总绿化面积约20万方,其中春兰路(凤凰路-海军大道段)道路红线范围内绿化约6万方,道路红线范围外两侧增设绿带,面积约14万方。

主要工程包括 塑造园林地形、栽植行道树、建设园林景观 等。

2022泰州重大项目,泰州市2024重大项目名单

2、项目名称——体育公园新增地下人防工程

责任单位: 市住建局

年度计划: /

月度计划: /

备注: 已完工

2022泰州重大项目,泰州市2024重大项目名单

3、项目名称——海陵区道路“白改黑”提升改造工程

责任单位: 城投集团

年度计划: 完工

月度计划: 完成交安设施、路灯照明施工

备注:/

海陵路是见证泰州城市发展的一条市区主干道,改造范围为海陵路的 迎春路-永定路路段 ,全长4.59公里,在道路进行“白改黑”的同时,铺设污水管网,改造雨水管网。

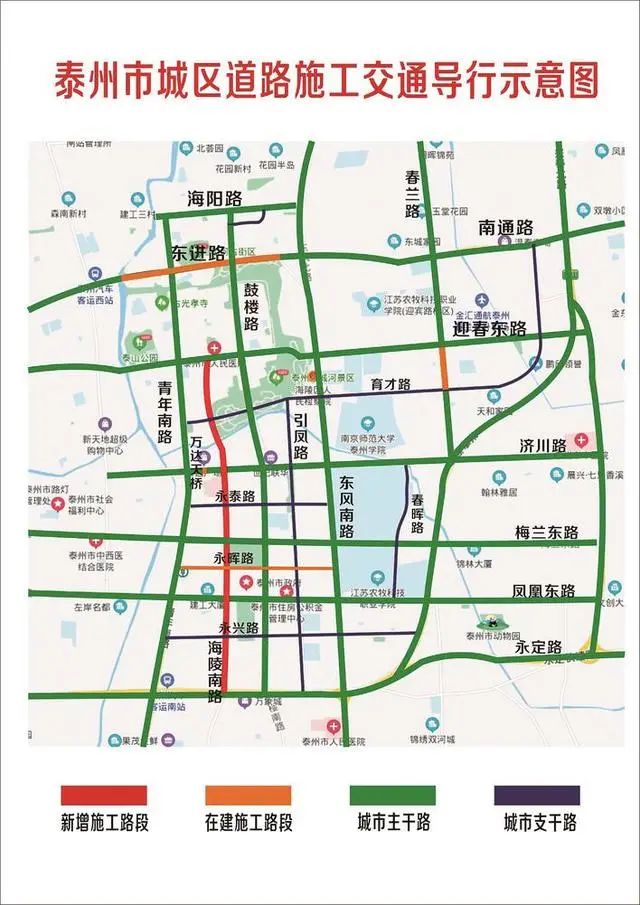

沿线有 凤城国际、鸿发小区、美好上郡、锦锈华庭、隆泽苑、景泰园、恒景国际和莲花一号区、二号区、三号区、四号区 等12个小区。

2022泰州重大项目,泰州市2024重大项目名单

4、项目名称——海姜大道“白改黑”提升改造工程

责任单位: 城投集团

年度计划: 完工

月度计划: 完成桥梁下部结构施工

备注:/

该工程东起正太大桥,西至姜堰海陵界,路线全长约9.981km。

2022泰州重大项目,泰州市2024重大项目名单

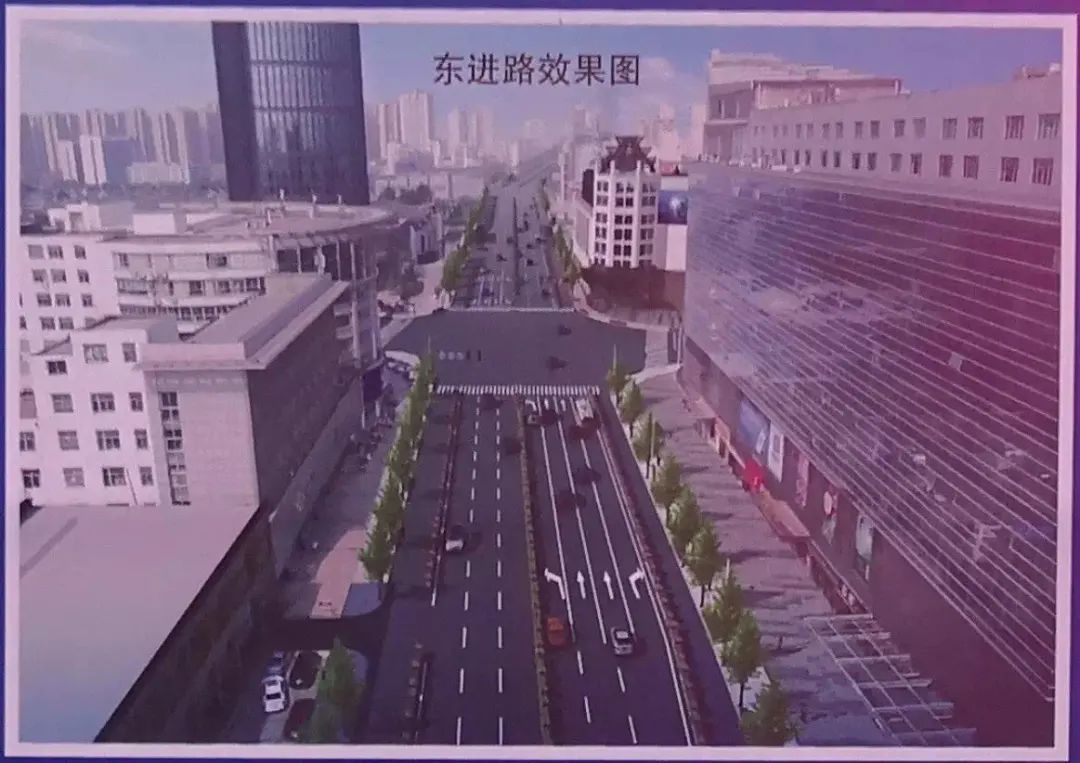

5、项目名称——东进路维修改造工程

责任单位: 城投集团

年度计划: 完工

月度计划: 扬晖路-西仓桥东(北半幅),完成部分沥青下面层摊铺

备注:/

东进路改造工程,东起扬晖路,西至西仓桥东。

按城市主干道路标准进行双向六车道“黑色化”改造,总长1770米, 同时配套实施海绵城市设施、杆线入地等建设内容。

2022泰州重大项目,泰州市2024重大项目名单

6、项目名称——353省道泰州段改扩建工程

责任单位: 姜堰区交通局交通产业集团

年度计划: 完工

月度计划: 完成桥涵施工70%、交安设施45%路面施工50%

备注:/

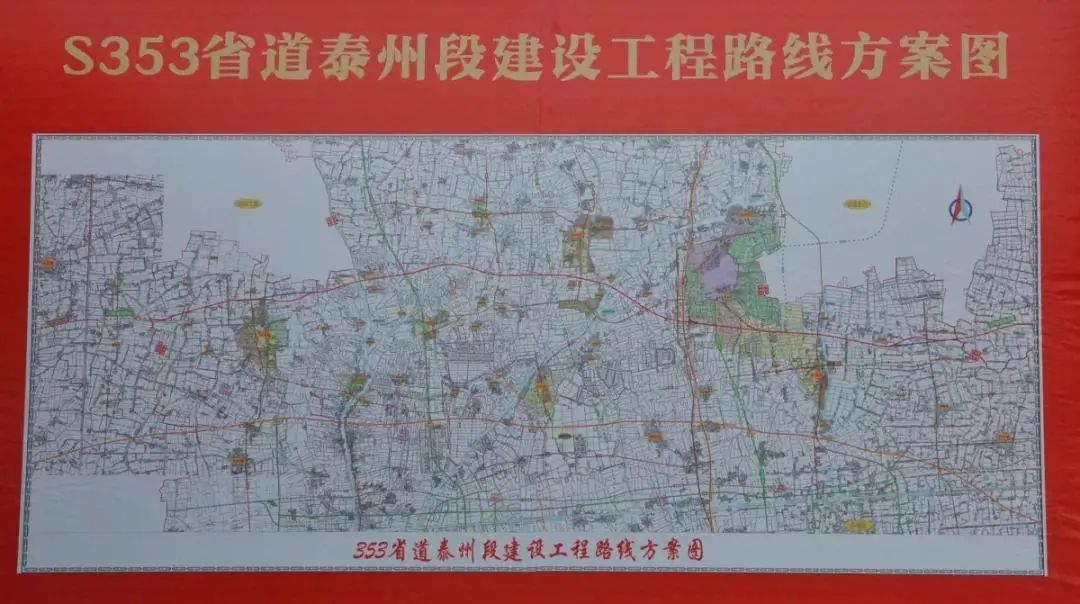

353省道泰州段改扩建工程起自姜堰区娄庄镇, 向西跨盐靖高速,止于姜堰区华港镇,接353省道扬州段。

路线全长约34.3公里,新建桥梁39座,其中大桥5座, 全线设置涵洞69道

2022泰州重大项目,泰州市2024重大项目名单

7、项目名称——姜堰南绕城快速化改造工程

责任单位: 市交通局

年度计划: 主体工程施工

月度计划: 桥梁结构、排水、路基工程施工;完成桩基施工

备注:/

姜堰南绕城快速化改造项目主要包括G328国道改造和溱湖大道改造, 全线共设置2座主线高架桥、8座上下匝道桥、4座地面桥、1处枢纽互通式立交

2022泰州重大项目,泰州市2024重大项目名单

8、项目名称——市水上运动中心

责任单位: 兴化市政府市体育局

年度计划: 完工

月度计划: 桥赛道及市政配套绿化,机电设备调试,装饰装潢基本完工

备注:/

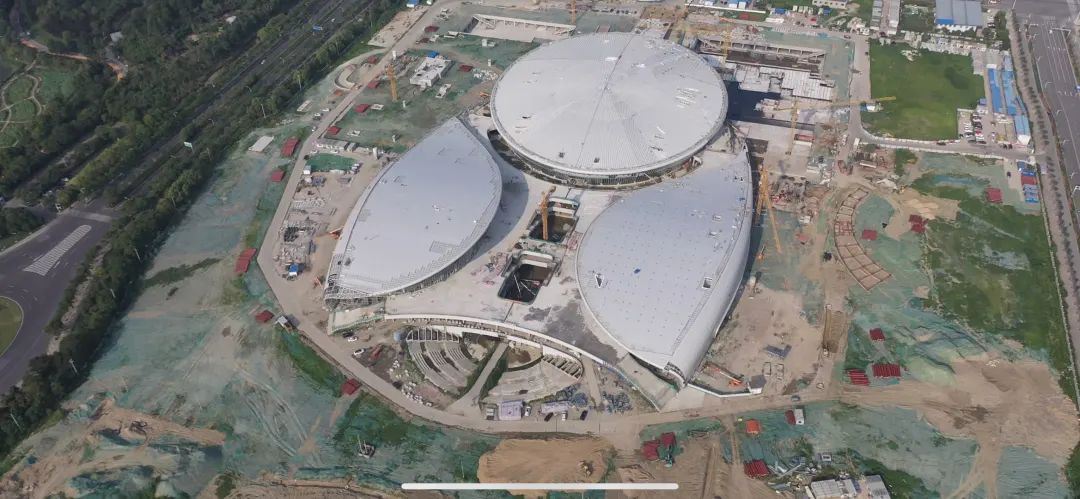

水上运动中心项目,占地123.65亩,总建筑面积17722㎡,总投资2.73亿元,按一流水上运动场综合体打造。 项目分为主体工程,和水上赛道两大部分,设生活、教学、训练以及水上赛道等功能区域。

包括建设教学楼、宿舍、食堂、训练馆、艇库、码头、比赛终点塔、观礼台和标准田径场。

2022泰州重大项目,泰州市2024重大项目名单

9、项目名称——体育运动学校迁建项目

责任单位: 城投集团

年度计划: 完工

月度计划: 完成训练馆主体结构施工

备注:/

泰州体育学校迁建一期项目位于原泰州学院春晖校区,占地153 亩,分两期实施。 一期工程规划用地近92 亩,总投资约2.4亿元。

规划建设办公楼、教学楼、学生宿舍、训练馆、食堂、相关室外设施等,新建建筑面积约2.74万平方米,同时改造部分保留建筑。 建成后,这里将作为省运会部分参赛运动员的训练场地。

2022泰州重大项目,泰州市2024重大项目名单

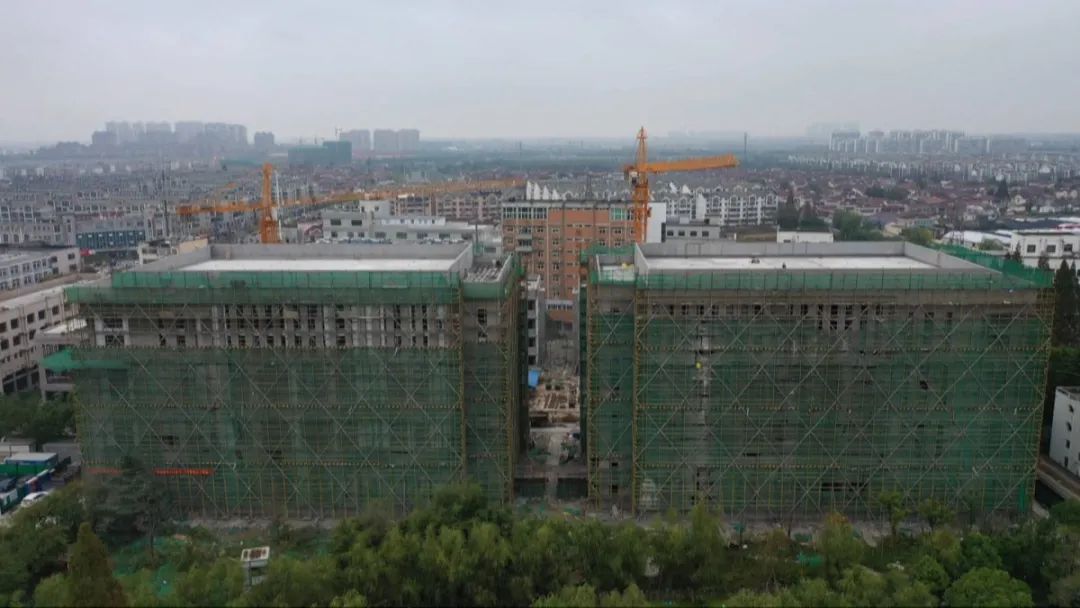

10、项目名称——妇幼保健院(市人民医院妇幼分院)

责任单位: 城投集团

年度计划: 完成地上6层

月度计划: 完成地下室顶板

备注:/

项目总建筑面积11.8万平方米,其中地上建筑面积约8.7万平方米,地下建筑面积约3.1万平方米。 设置床位约800张,总投资约7.45亿元,建设周期约4年。

2022泰州重大项目,泰州市2024重大项目名单

11、项目名称——生活垃圾焚烧发电二期扩建项目

责任单位: 市城管局

年度计划: 主体工程施工

月度计划: 主厂房开挖

备注:/

泰州市生活垃圾焚烧发电二期扩建PPP项目分为泰州市生活垃圾焚烧发电二期扩建工程和配套的飞灰(应急)填埋场两部分。

12、项目名称——垃圾分类收集后端处理工程项目

责任单位: 市城管局

年度计划: 主体工程施工

月度计划: 确定施工单位

备注:/

位于红旗大道与苏红路交叉处东南泰州市资源循环利用基地(生态保障园)内, 包括厂区外道路、园中路、防护林等附属及配套工程。

13、项目名称——实验学校北校区改扩建工程

责任单位: 城投集团

年度计划: 主体封顶

月度计划: 完成地下室底板混凝土浇筑

备注:/

泰州实验学校北校区改扩建工程去年年底开工建设,总投资约1.2亿元,计划建设1幢综合楼、2幢教学楼及连廊。

项目总建筑面积约2.44万㎡,其中地下车库约9400平方米,建成后可容纳240个停车位。

2022泰州重大项目,泰州市2024重大项目名单

14、项目名称——东风北路快速化改造工程

责任单位: 城投集团

年度计划: 完成(迎宾路-站前路)高架桥下部结构80%

月度计划: 桩基完成90根,同步进行承台施工及障碍物迁移,墩柱施工准备

备注:/

工程南起永兴路,北至站前路,全长约8.5公里,将采用高架+隧道结合地面的方式,高架和隧道部分均为四车道。 项目总投资22.7亿元

2022泰州重大项目,泰州市2024重大项目名单

15、项目名称——迎春公园人防疏散基地

责任单位: 市住建局

年度计划: 开工建设

月度计划: 完成施工图编制及报审

备注:/

泰州市海陵区先锋河以东、迎春路以南、规划育才路以北项目概况: 本项目占地面积约380亩。

16、项目名称——2021年城区道路“白改黑”提升改造工程

责任单位: 市住建局

年度计划: 完工

月度计划: 海陵路官网开始开挖;永晖路摊铺沥青

备注:/

实施海陵路(迎春路—永定路)、永晖路(青年路—东风路)两条道路“白改黑”。 总投资3.5亿元,市级财政出资,计划2021年完工。

17、项目名称——*警武**泰州支队机关和教导队整体迁建

责任单位: 城投集团

年度计划: 完成基础部分工程量的40%

月度计划: 完成概算编制

备注:/

规划选址市委*党**校西侧,占地135亩。 总投资3.5亿元,建设资金通过制订资金平衡方案筹措,计划2022年完工。

18、项目名称——青年北路消防站

责任单位: 市住建局

年度计划: 完成基础部分工程量的40%

月度计划: 办理质监安监手续及施工许可证

备注:/

规划选址青年路东侧、运河路南侧、北山寺风貌协调区控制线北侧,按一级消防站标准建设,建筑面积约4000平方米, 主要建设综合业务楼、训练塔、值班室等

总投资5310万元,市级财政出资,计划2022年完工。

2022泰州重大项目,泰州市2024重大项目名单

示意图

19、项目名称——市人民医院新院区二期工程

责任单位: 市住建局

年度计划: 开工建设

月度计划: 确定施工单位

备注:/

建筑面积6万平方米,建设学生宿舍、教学与技能培训中心、科研中心、健康管理中心等。 总投资5.3亿元,人防工程由人防专项资金安排,计划2023年完工。

2022泰州重大项目,泰州市2024重大项目名单

20、项目名称——姜高公路改扩建工程

责任单位: 市交通局

年度计划: 开工建设

月度计划: 组建项目公司并准备进场

备注:/

西起泰镇高速,东至229省道,全长16.67公里,采用双向六车道一级公路标准建设, 总投资12.2亿元,PPP项目,计划2023年完工。

以上就是今天的全部内容, 如今这20个重大投资项目正在有序推进,不少今年年底都能完工,部分即将正式启动,对于泰州而言,正是有这些利好的加持,城市建设势头才非常强劲。
