一、前言
1、在建筑工程中墙体水电管线埋设一般都采用开槽的方法,而开槽打凿时,容易墙体松动,且补槽后容易空鼓。形成质量通病、影响使用功能。怎样防治砌体、抹灰质量通病,是现场提高施工质量的重点问题。
2、本工法针对以上情况设想对墙体管线埋设采用砌筑时包水电管线的方法,来减少墙面抹灰空鼓,预防砌体、抹灰工程质量通病的目的。通过对不同工程的实践与完善,十分有效地防治外墙头缝渗水、墙面抹灰空鼓开裂等工程质量通病。
二、工法特点
1、不开槽、补槽:砌体水电管线预埋可不用开槽、补槽,墙体砖(砌)块、水电管线同步把墙砌筑完成。
2、节省工期:在施工进度安排中,可以提前进入装修施工,无需等待墙面水电管线预埋后进行。

水电管线同步砌筑
3、防止通病:通过砌体与水电管线预埋的一次性施工,避免开槽后松动墙体引起的外墙头缝渗水、门框松动闭门不严等,以及避免开槽、补槽后造成墙面抹灰层易空鼓、开裂等。
4、节约材料、节约人工:推行“工厂化”生产,采用标准化切割生产,不再有砍砖,浪费砖块、预制块、过梁制作方面,采用主体施工时建筑垃圾,节材又环保;合理优化工种及工效,节材同时节约人工。抹灰时,不需要为水电管线槽配专用的钢丝网,节约成本。

墙体破坏严重 配砖 “工厂化”集中切割
三、适用范围
本工法较适用于框架结构的房建工程,砌体工程一般采用普通砖、多孔砖、空心砖及加气混凝土砌块的工程,尤其对采用页岩砖的砌体工程特别适用。

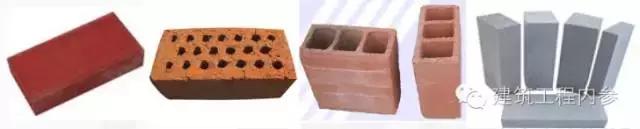

普通砖 多孔砖 空心砖 加气块
四、施工工艺
1、工艺流程

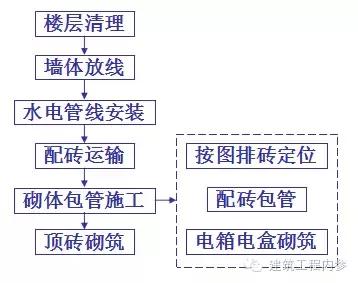

二次设计阶段流程

砌体施工阶段流程
四、施工工艺
1、水电管线布置二次深化设计
砌体工程是在主体结构完成后开始的,但部分工作需在开工前就应进行,如水电管线布置的位置,如何优化一下管线位置来提高包管砌体施工的质量,主要内包括梁内电管布置、混凝土面上管线布置、卫生间内上水管定位等。

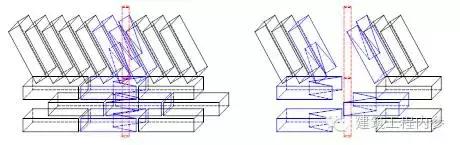

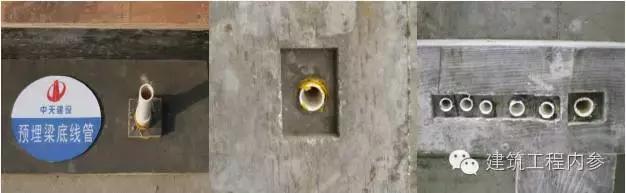

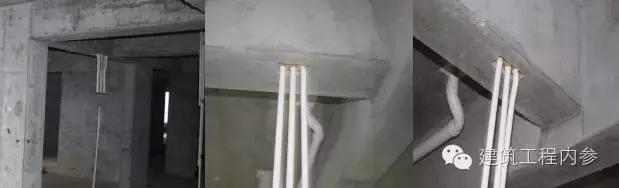

梁内管线居墙中预埋 梁底管线预埋拆模后效果
2、砌体二次深化设计
1)运用AutoCAD软件,根据施工合同、建筑说明中的砌体材料类型与尺寸,以及平面图中的墙体尺寸进行优化设计,把墙体拉结筋位置、立面整体排版、计算每块配砖尺寸、预制成品空调洞位置、预制电箱电盒框位置及大小等等,把平面图内每个墙面用立面图、节点详图的做成一整套施工作业图。点这免费*载下**施工技术资料

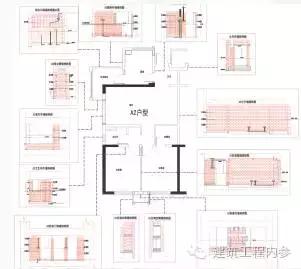

户型砌体深化作业图

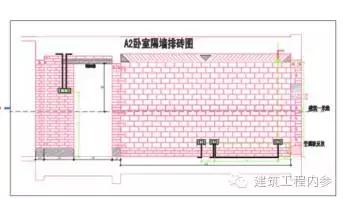

深化作业图----墙面立面图
2)为施工方便,把尺寸长短相差10mm以内的配砖,通过调整灰缝大小统一成一个尺寸;顶砖的高度也应该尽量调整到一个高度,统一三角砖的尺寸。

深化作业图内的各种配砖
3、配砖加工

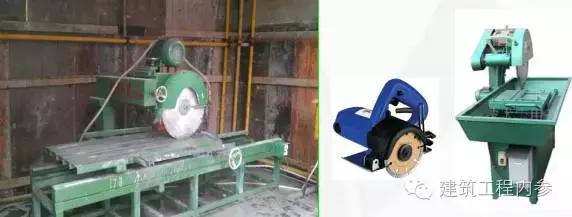

1)配砖加工,需搭设专用的操作棚、操作平台,用路面切割机、型材切割机等进行切割。

标准配砖切割机 包管配砖切割机

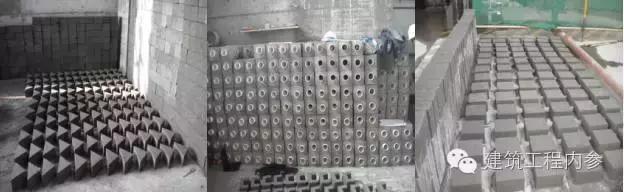

2)标准配砖,即宽度不变,只改变长度的配砖,按深化设计统计的配砖尺寸大小进行统筹安排,合理使用整砖,不造成砖块浪费,如需二分半砖与七分半砖时,用一整砖正好切成两块都可以使用配砖,同理可以生产各种大小的配砖,如二八分、三七分、四六分、五五分等。

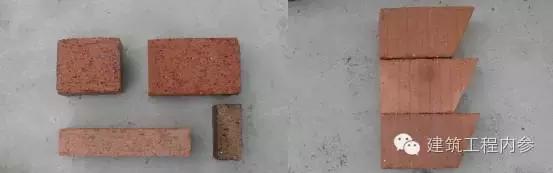

不浪费的“砍砖”方法 马牙槎斜口砖
3)包管配砖,即开口配砖,也是包管施工核心材料之一,一般由以下几种形式。根据工程墙体的实际情况设计,但一定要满足上下皮砖错缝的原则设计,配砖的数量与尺寸按砌体二次深化设计的生产。

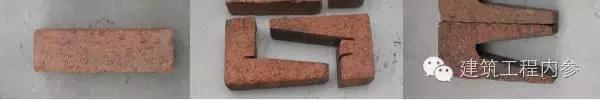

“一”型包管配砖 “L”型包管配砖 “<”型包管配砖
4、预制砖生产
按砌体深化设计,预制水泥砖有直角三角砖、等腰三角砖、水泥标准砖等,根据高度顶砖高度与角度、砌体尺寸的高度等,配置专用的钢模制作水泥砖。点这免费*载下**施工技术资料

三角预制砖 空调预制砖 门窗框预制砖
5、预制构件生产

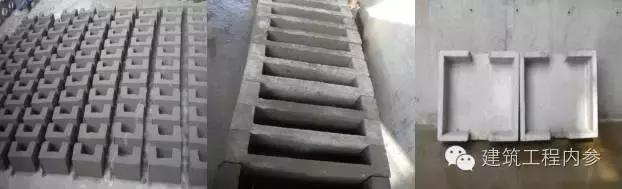

同预制砖制作,需要专用操作场地,根据砌体深化设计的构件尺寸大小,配置专用的钢模,手工制作。有过梁、电箱框、电盒框等。

单个开关插座U型预制块 多个开关插座U型预制块 户内强、弱配电箱框预制块
6、砌体放线

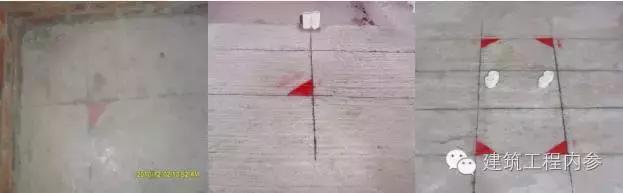

砌体放线除一般施工过程放线(隔墙、门洞口的位置线)施工外,还需弹出墙体施工300控制线,电盒水平中心位置线,电箱水平边线等,以便于砌体包管时施工。

300控制线 电盒位置线 电箱位置线
7、水电管线安装
1)砌体放线后,应对预埋的电管线进行纠偏、疏通等,并把开关线管下接、插座线管上接以及电箱线管排布等。
2)厨卫间除安装电管线外,还需接给水管,为保证质量,可以先安装厨卫翻边混凝土部分的给水管线。

水电管线安装
8、配砖包管

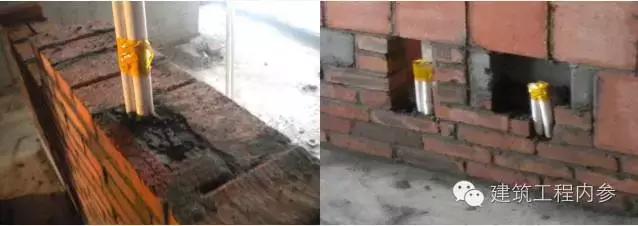

砌体包管根据墙体宽度、水电管线粗细及管线数量的不同,采用的方法也各不相同;100-120砖墙一般采用开口配砖,采用左右对叉的方式,错开竖向灰缝包管。

(100-120)厚墙包管砌筑方法

实图
8、配砖包管
200或200以上砖墙可采用双拼配砖的方式包管;配砖包管后,用砂浆把水电管线周边空隙塞实,空隙大于50mm时应用细石混凝填塞。

(200-240)厚墙包管砌筑方法

实图

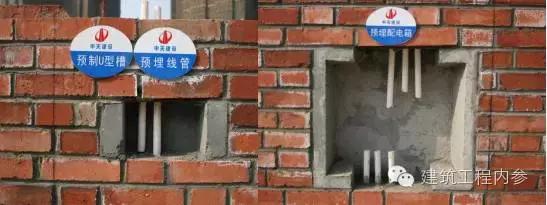

9、预制电箱、电盒框砌筑
砌筑时标高及位置为电箱或电盒时,应严格根据深化设计作业图中的标高及位置砌筑预制的电箱、电盒框。

电盒框砌筑 电箱框砌筑
10、梁底顶砖砌筑
顶砖砌筑方法同平砖砌筑方法,在包管时同样用包管配砖进行包管施工,不同的是包管配砖同顶砖一样需斜着砌筑。

梁底顶砖包管砌筑方法

实图
(完)
