第一步 施工前准备工作
1 材料准备

2 施工工具准备
科学合理的工具是保证最终施工效果的关键前提,施工工具包括:
地面打磨机,吸尘器,电动搅拌器,激光水平仪,毛滚,消泡滚筒,刮板,专用钉鞋,搅拌桶,量杯等,参考工具请见图片合集。

施工工艺
1 工艺流程

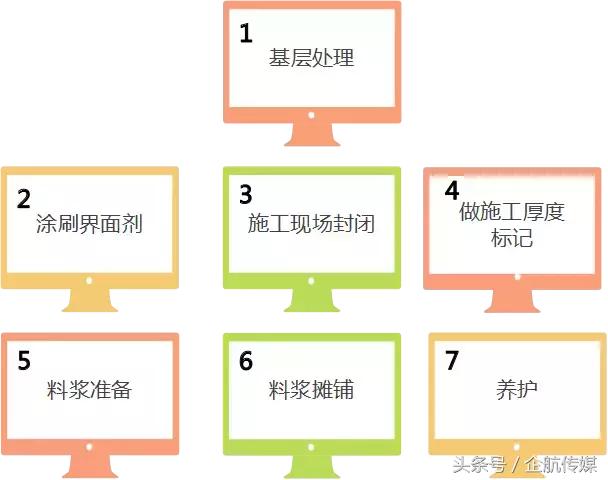

小编秉承能用图绝不用文字原则,为大家送上工艺流程图

2 操作流程
1 基层处理
基层表面不可有蜂窝、孔洞、缝隙等缺陷,表面应整洁、平整、无明水。
基层处理总结起来其实有三个要点:
地面找平
迪特平的厚度只有5-10mm,最多不超过10mm,厚了容易开裂起壳,也就是说地面高度差较大时需要首先用传统砂浆(美巢地诺)进行找平,再使用自流平。因为自流平只负责表面平整,对于较大的高低落差是无法解决的。
查看平整度和有无裂缝
如果基层坑坑洼洼,或者还有贯穿性裂缝,就一定要做预先处理。因为不平整的基层会影响后期自流平的平整效果;而裂缝如果不处理,做自流平时要用到大量的水,水就会顺着裂缝漏到下面邻居家里,到时候麻烦可就大了。
清洁基层
地面不进行清扫就做自流平的话,新老材质粘结不紧密容易将来发生脱层现象。
2 涂刷界面剂
用墙锢界面剂进行界面处理,涂刷至少2遍,且2遍涂刷方向需相互垂直,第一遍表干后,方可进行第二遍涂刷。
界面剂的目的就是为了使自流平能很好的粘结基层,同时通过界面剂能更好的封固基层,让基层的粉尘杂质之类不会接触到自流平从而影响施工以及表观效果。
3 施工现场封闭
施工时应关好门窗,避免强风直吹地面。
4 施工厚度标记
采用激光水平仪测量出设计厚度并弹线标记。施工厚度不得低于5mm。
5 料浆准备

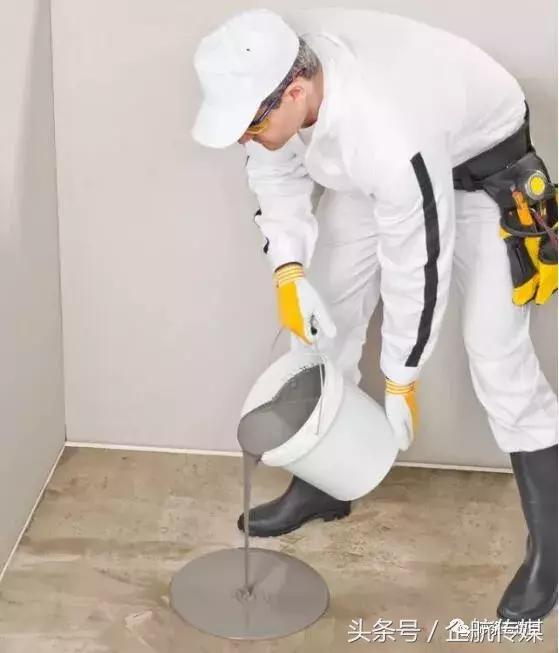

严格按照迪特平使用说明中规定的水和迪特平的配比关系准备清水,将水倒入干净的搅拌桶中,边搅拌边加入自流平粉料。搅拌均匀后,需放置10-15分钟,再搅拌均匀待用。
6 料浆摊铺

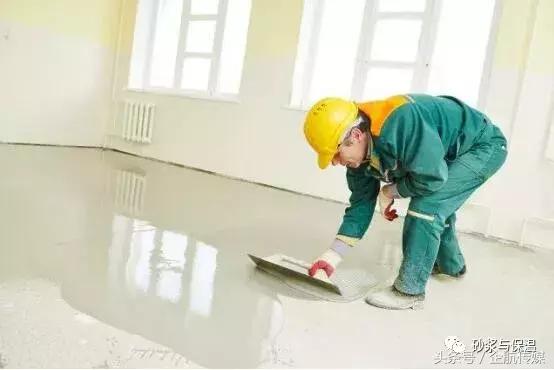

将搅拌好的自流平料浆按照由里而外的施工顺序倒在施工地面上,让其流展摊平,同时使用自流平专用刮板辅助料浆均匀展开。

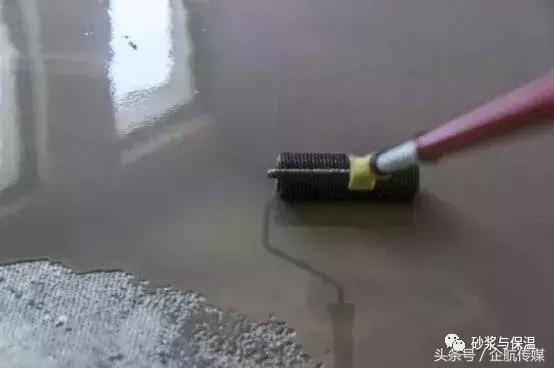

料浆摊平的同时,采用自流平排气滚筒帮助料浆流动并清除所产生的气泡及接茬处。为了避免破坏地面,操作人员必须穿钉鞋作业。

7 养护
施工完成的自流平地面,在自然条件下养护,24h后可以上人行走。
3 质量检验

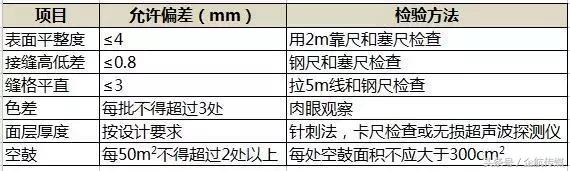

自流平砂浆允许偏差和检验方法应符合下图

4 注意事项
自流平砂浆不得与其他材料混合使用。
供暖期间,自流平材料用于供暖发热地面施工时应将供暖系统关闭或降至20℃以下后进行施工,自流平施工完成3天后方可恢复供暖。
