2017一级建造师建筑实务高频考点1 (2021年一级建造师考前速记考点)

各位备考2022年一级建造师的朋友大家好,今日开始陆续给大家推送2022年一级建造师《建筑实务》考前冲刺案例分析的预测内容,这些内容来自于我们对历年真题出题规律的研究和分析,结合考试大纲和新版考试用书,✅在原来推送的考神复习资料基础上重新归纳整理而来,大家赶紧来记忆背诵吧,不要再到处找资料了,您没多少复习备考的时间啦。

地基与基础施工(5-10分)

1A415031 常用地基处理方法

一、换填地基

换填地基适用于:浅层软弱土层或不均匀土层的地基处理。

按其回填的材料不同可分为: 素土 灰土地基砂和砂石地基粉煤灰地基 等。

换填厚度由设计确定,一般宜为 0.5~3m

施工要求有:【2013二(1)】

(1)素土、灰土地基:土料可采 用黏土或砂质黏土 ,石灰采用新鲜的消石灰。灰土体积 配合比宜为2:8或3:7 。素土、灰土分层(200~300mm)回填夯实或压实。

(2)砂和砂石地基:宜选用 碎石卵石角砾圆砾砾砂粗砂中砂石屑 ,应级配良好,不含植物残体、垃圾等杂质。当使用粉细砂或石粉时,应掺入不少于总重30%的碎石或卵石。

(4)换填地基压实标准要求:

•换填材料为灰土、粉煤灰时,压实系数为≥0.95;

•其他材料时,压实系数为≥0.97。

(5)换填地基施工时, 不得在柱基、墙角及承重窗间墙下接缝 ;上下两层的缝距不得小于500mm,接缝处应夯压密实;灰土应拌合均匀并应当日铺填夯压,灰土夯压密实后3d内不得受水浸泡;粉煤灰垫层铺填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污染,同时禁止车辆碾压通行。

二、夯实地基

夯实地基可分为强夯和强夯置换处理地基。一般有效加固深度 3~10m

施工要求有:

(1)强夯和强夯置换施工前,应在施工现场有代表性的场地上选取 一个或几个 试验区,进行 试夯 或试验性施工。每个实验区面积不宜小于 20m×20m

(4)当场地表土软弱或地下水位较高时,宜采用 人工降水铺填 一定厚度的砂石材料,使地下水位低于坑底面以下 2m

(6)夯实地基施工结束后,应根据地基土的性质和采用的施工工艺,待 土层休止期结束后 ,方可进行基础施工。

三、复合地基(××桩复合地基)

复合地基是部分土体被增强或被置换,形成的由 地基土增强体 共同承担荷载的人工地基。

1.水泥粉煤灰碎石桩复合地基

2.灰土挤密桩复合地基

3.振冲碎石桩和沉管砂石桩复合地基

4.夯实水泥土桩复合地基

5.水泥土搅拌桩复合地基

(1)水泥土搅拌桩复合地基 不适用 于含大孤石或障碍物较多且不易清除的杂填土、 欠固结 的淤泥、淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水渗流影响成桩质量的土层。

(2)水泥土搅拌桩的施工工艺分为: 浆液搅拌法 粉体搅拌法

6.旋喷桩复合地基

(1)高压旋喷桩施工根据工程需要和土质条件,可选用 单管法 *管双**法 三管法

1A432021 地基基础工程施工质量管理的有关规定

二、地基

(一)一般规定(案例改错)

(1)素土和灰土地基、砂和砂石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基的承载力必须达到设计要求。地基承载力的检验数量 每300m² 不应少于 1点 ,超过 3000m²部分每500m² 不应少于 1点每单位工程 不应少于3点 。(例如:3800m²=10+2=12个点)

(2)水泥土搅拌桩、高压喷射注浆桩、砂石桩、土和灰土挤密桩、水泥粉煤灰碎石桩、夯实水泥土桩等复合地基的承载力必须达到设计要求。复合地基承载力的检验数量不应少于总桩数的 0.5% ,且不应少于 3点 。有单桩承载力或桩身强度检验要求时,数量不少于总数的0.5%,且不应少于3根。

(五)强夯地基 (案例简答题,背写)

(1)施工前应检查:开锤 重量尺寸落距 控制手段、 排水设施 及被夯地基的 土质

(2)施工中应检查:夯锤落距、夯点位置、夯击范围、夯击击数、夯击遍数、每击夯沉量、最后两击的平均夯沉量、 总夯沉量 和夯点施工起止时间等。

(3)施工结束后检查: 地基承载力地基土的强度变形指标 及其他设计要求指标检验。

(八)高压喷射注浆复合地基

(1)施工前应检验:水泥、外掺剂等的质量,桩位,浆液配比,高压喷射设备的性能等,并应对压力表、流量表进行检定或校准。

(2)施工中应检查:压力、水泥浆量、提升速度、旋转速度等施工参数及施工程序。

(3)施工结束后应检验: 桩体强度平均直径 、单桩及复合 地基承载力 等。

桩基工程(非常重要)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

一、钢筋混凝土预制桩

(一)锤击沉桩

(1)施工程序:确定桩位和沉桩 序→桩机 位→吊桩 桩→ 正→ 击沉桩→ 桩→ 锤击沉桩→ 锤→ 割桩头

(2)施工要求

吊运

1)预制桩的混凝土强度达到 70% 后方可 起吊 ,达到 100% 后方可 运输和打桩

2)单节桩采用 两支点起吊 时,吊点距桩端宜为 0.2L (桩段长)。

吊运过程中严禁采用拖拉取桩方法

接桩

3)接桩接头宜高出地面 0.5-1m

接桩方法分为 焊接、螺纹接头、机械啮合接头 等。

沉桩

顺序

5)应按 后浅 后小 后短 后疏 的次序进行。

5)对于密集桩群应控制沉桩速率,宜 从中间向四周两边对称施打

5)当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。【2015-24、2011-2】

5) 作业人员 必须距离桩锤中 心5m以外监视 ;压桩时 非工作人员 应离开 10m以外

终止

沉桩

6)锤击桩 终止沉桩标准有

a)终止沉桩应以 桩端标高 控制 为主贯入度 控制 为辅 ,当桩终端达到 坚硬 ,硬塑黏性土,中密以上粉土、砂土、碎石土及风化岩时,可以 贯入度控制为主 ,桩端标高控制为辅;

b)贯入度达到设计要求而桩端标高未达到时,应 继续锤击3阵 ,按 每阵10击 的贯入度 不大于设计规定 的数值予以确认。

(二)静力压桩【2020三(4)】

试压

1) 施工前 进行 试压桩 ,数量不少于 3根

2)压桩机提供的最大压桩力应大于考虑群桩挤密效应的最大压桩阻力,并应小于机架重量和配重之和的0.9倍。

接桩

4)桩接头可采用 焊接法 ,或 螺纹式啮合式卡扣式 抱箍式 等机械快速连接方法。

焊接、螺纹接桩时,接头宜高出地面 0.5~1m

啮合式、卡扣式、抱箍式方法接桩时,接头宜高出地面 1~1.5m

送桩

5)送桩深度不宜大于 10~12m 。送桩深度大于8m,送桩器应专门设计。

沉桩

顺序

6)沉桩施工应按“先深后浅、先长后短、先大后小避免密集 ”的原则进行。

•施工场地开阔时, 从中间向四周 进行;•场地狭长时, 从中间向两端 对称进行;

•沿建筑物 长度线方向 进行。

停歇

7)同一承台桩数 大于5根时,不宜连续压桩

密集群桩区的静压桩 不宜24h连续 作业, 日停歇 时间不宜少于 8h

终止

沉桩

8)静压桩终止沉桩标准有:

静压桩 应以 标高为主,压力为辅 摩擦桩 应按桩顶标高控制

端承摩擦桩 ,应以桩顶标高控制为主,终压力控制为辅;

端承桩 应以终 压力控制为主 ,桩顶标高控制为辅。

入土 深度≥8m ,复压次数 2~3次 ,入土 深度<8m ,复压 次数3~5次

稳压压桩力不应小于终压力,稳压时间宜为: 5~10s

二、钢筋混凝土灌注桩

(一)泥浆护壁灌注桩(参见P.378 施工中和施工后检查的内容)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

排序题考点

2.施工要求

试成孔

(1)工艺性 试成孔 ,数量不少于 2根

制浆

(2)护壁泥浆可采用 原土造浆 ,不适用的土层应制备泥浆。

施工时, 钻孔内泥浆液面高出 地下水位 0.5m

成孔

(3) 砂土层 成孔宜选用 反循环钻机

(4)冲击钻成孔遇岩石表面不平或遇孤石时,应向孔内投入黏土、块石,将孔底表面填平后低锤快击,形成挤密平台,再进行正常冲击。

清孔

(6)可采用:正循环清孔、泵吸反循环、气举反循环清孔。清孔后沉渣厚度要求:

(8)端承桩≤50mm摩擦型桩≤100mm抗拔、抗水平荷载桩≤200mm

混凝土

灌注

(8) 水下混凝土 强度应按比设计强度 提高等级 配置,坍落度宜为 180~220mm

(8)水下混凝土灌注应采用导管法连续灌注

(8)水下混凝土 超灌高度 应高于设计桩顶标高 1m以上 充盈系数 不应小于 1

桩底

注浆

(9)桩底注浆导管应采用钢管,单根桩上数量不少于两根。 注浆终止条件应控制注浆量 注浆压力 两个因素,以前者 为主 。满足下列条件之一即可终止注浆:

1)注浆总量达到设计要求;

2)注浆量不低于80%,且压力 大于设计值

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

识图题考点

(二)沉管灌注桩

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

沉管灌注桩施工可选用 单打法复打法反插法

•单打法适用于: 含水量较小土层,

•复打法或反插法适用于: 饱和土层。

(2)施工要求:

1)桩管沉到设计标高并停止振动后应 立即浇筑 混凝土。管内灌满混凝土后应 先振动,再拔管 。拔管过程中,应 分段添加 混凝土,保持管内混凝土面不低于地表面或高于地下水位 1~1.5m

2)桩身配钢筋笼时,第一次混凝土应 浇至 笼底标高 ,然 钢筋笼 ,再浇混凝土到桩顶标高

3)沉管灌注桩全长复打桩施工时, 第一次灌注混凝土应达到自然地面复打 施工应 在第一次 浇筑的混 凝土初凝之前 完成。初打与复打的桩中心线应重合。

(三)人工挖孔灌注桩

人工挖孔灌注桩护壁方法可以采用 现浇混凝土 护壁、 喷射混凝土 护壁、 砖砌体 护壁、 沉井 护壁、 钢套管 护壁、 型钢木板桩 工具式护壁等多种,应用较广的是 现浇混凝土分段护壁

桩净距小于2.5m 时,应采用间隔开挖和间隔浇筑,且相邻 排桩 最小施工 间距不应小于5m

•孔内挖土次序 先中间后周边 ,扩底部分应 先挖桩身圆柱体 ,再按扩底尺寸 从上而下 进行。

三、桩基检测技术【2018-8】

检测方法

施工前

施工后

单桩 极限 承载力

桩身完整性

单桩承载力

设计 提供依据

验收 提供依据

单桩竖向抗压静载试验

-

单桩竖向抗拔静载试验

-

单桩水平静载试验

-

芯法

-

-

应变法

-

-

应变法

-

抗压承载力√

声波 透射法

-

-

(4)钻芯法。目的测检灌注桩: 桩长桩身混凝土强度桩底沉渣厚度 ,判定或鉴别 桩端持力层岩土性状 ,判定 桩身完整性 类别。【2021-12】

3.桩基检测开始时间应满足条件:

检测方式

具体要求

应变法和

声波透射法检测

受检桩混凝土强度不应低于设计强度 70% 且不应低于 15MPa

钻芯法检测

受检桩混凝土龄期应达到 28d ,或者同条件养护试块强度 达到设计强度 要求

(3) 一般承载力检测前的休止时间 土地基不少于 7 d, 土地基不少于 10 d, 饱和黏性土不少于 15 d, 和黏性土不少于 25 d。泥浆护壁灌注桩,宜延长休止时间。

4.验收检测的受检桩选择条件:(案例问答题)

(1)施工质量 有疑问 的桩;      (2)局部地基条件出 现异常 的桩;

(3)承载力验收时选择部分 Ⅲ类桩 ;  (4) 设计 方认为重要的桩;

(5)施工 工艺 不同的桩;       (6)宜按规定 均匀随机 选择。

5.验收检测时,宜 进行 桩身完整性 检测,后进行承载力检测。桩身完整性检测应在基坑 开挖后 进行。

6.桩身完整性分:I类桩、Ⅱ类桩、Ⅲ类桩、IV类桩:(2020案例)

I类

桩身 完整

Ⅱ类

桩身 有轻 微缺陷, 不会影响 桩身结构承载力的正常发挥

Ⅲ类桩

桩身 有明显 缺陷,对桩身结构承载力有影响

Ⅳ类桩

桩身存在 严重缺陷

7.单桩竖向抗压(拔)承载力特征值应按单桩竖向抗压(拔)极限承载力50% 取值。

8. 钻芯法钻孔位置及数量要求:

•桩径小于1.2m的桩可1~2个孔;桩径为1.0~1.6m的桩宜为2个孔;桩径大于1.6m的桩宜为3个孔.

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

•钻孔位置宜在距桩中心(0.15-0.25)D范围内均匀对称布置

关联知识点: P.377表格1A432021-1、1A432021-2要注意计算

三、桩基础

(一)一般规定

(1)桩位的放样允许偏差如下:

1)群桩20mm; 2)单排桩10mm。

(2) 灌注桩混凝土强度 检验的试件应在施工现场随机抽取。来自同一搅拌站的混凝土,

每浇筑50m³ 必须至少 留置1组试件

浇筑量不足50m³时 ,每连续浇筑12h必须至少 留置1组 试件。

单柱单桩每根桩 应至少 留置1组试件

(5)工程桩应进行承载力检验

检测方法

适用范围

检验桩数量的相关要求

静载试验

甲级 地质条件复杂

不应少于总桩数1% ,且不应少于 3根

总桩数少于50根时,不应少于2根

高应变法

有经验乙级、丙级

不应少于 总桩数的5%,且不应少于10根

(6)桩身完整性检验【2016一(1)】

方法有:钻芯法、低应变法、高应变法、声波透射法。

抽检数量:工程桩的桩身完整性的抽检数量不应少于总桩数的 20% ,且不应少于 10根

每根柱子承台下的桩抽检数量不应少于1根。

(五)泥浆护壁成孔灌注桩

(1)施工中应对: 成孔钢筋笼制作与安装水下混凝土灌注 等各项质量指标进行检查验收;嵌岩桩应对桩端的岩性和入岩深度进行检验。

(2)施工结束后应检查: 混凝土强度 ,并应做桩体 完整性承载力 的检验。

1A415022 基坑支护施工

基坑工程施工前,应编制 基坑工程专项施工方案,其内容应包括: 支护结构地下水控制 、土方 开挖回填施工技术参数 ,基坑工程施工 工艺流程 ,基坑工程 施工方法 ,基坑工程施工 安全技术措施应急预案 ,工程 监测要求 等。(P.78)(2022新增 简答题,背写)

二、深基坑的支护(参见P.391表格)

基坑开挖深度 大于等于5m 或小于5m但现场地质情况和周围环境较复杂的基坑工程,以及其他需要监测的基坑工程应实施基坑工程监测。

基坑监测应由 建设方 委托具有相应资质的第三方实施。

基坑监测应包括对 支护结构已施工的主体结构邻近的 道路、市政管线、地下设施、周围建(构)筑物等项目进行监测。

(一)支护(参见P.378-379)

灌注桩排桩支护 根据支撑情况可分为 悬臂式锚拉式内撑式内撑-锚拉混合式 支护结构。当以上支护方式都不适合时,可以考虑采用 双排桩形式 。【2017五(1)】

灌注桩排桩 组成: 支护桩 支撑(土层锚杆) 防渗帷幕

基坑侧壁安全等级为 一级 二级 三级; 适用于 可采取降水或止水帷幕 的基坑。

灌注桩排桩施工要求:(案例改错题,背写)

(1)灌注桩排桩应采取 间隔成桩 的施工顺序,已完成浇筑混凝土的桩邻桩间距大于4倍桩径 ,或间隔施工时间应大于 36h

(2) 灌注桩顶 充分泛浆 ,高度不应小于 500mm 水下灌注混凝土时 混凝土强度应比设计桩身强度 提高一个强度等级 进行配制。

(3) 截水帷幕与灌注桩排桩间的净距 小于 200mm ;采用高压旋喷桩时,应 施工 灌注桩 ,再施工高压旋喷截水帷幕。

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

(二)地下连续墙支护(参见P.379)

施工要求有: (案例改错题,背写)

(1)应设置现浇钢筋混凝土 导墙

•混凝土强度等级不应低于 C20

•厚度不应小于 200mm

•导墙顶面应高于地面100mm,

(2)高于地下水位 0.5m 以上;

•导墙底部应进入原状土200mm以上;

•导墙高度不应小于 1.2m

•导墙内净距应比地下连续墙设计厚度加宽 40mm

(2)地下连续墙 单元槽段 长度宜为 4~6m

槽内 泥浆面不应低于导墙面0.3m ,同时应高于地下水位 0.5m 以上。

(3)水下混凝土应采用导管法连续浇筑:

•导管 水平布置距离不应大于3m ,距槽段 端部不应大于1.5m ,导管下端距槽底宜为300~500mm;

•钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于 4h

•现场混凝土坍落度宜为 200±20mm ,强度等级应比设计强度 提高一级 进行配制;

•混凝土浇筑面宜高出设计标高 300~500mm

(4)混凝土 达到设计强度后 方可进行 墙底注浆

注浆管 应采用钢管; 单元槽段内不少于2根 ,槽段长度大于6m时宜增加注浆管;

•注浆管下端应伸到槽底200-500mm;

•注浆压力应控制在2MPa以内,① 注浆 总量 达到设计要求或②注浆量达到 80% 以上,且压力达到 2MPa 可终止注浆。

基坑侧壁安全等级为 一级 二级 三级 ;适用于 周边环境条件很复杂的 深基坑。

(三)土钉墙(参见P.379)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

2.土钉墙构造要求(参见P.392)

构造

要求

坡比

(1)不宜大于1:0.2

成孔

(2)土钉墙宜采用 洛阳铲 成孔的钢筋土钉。

•对易塌孔的松散或稍密砂土、稍密的粉土、填土或宜缩径的软土宜采用 打入式钢管 土钉。

•打入困难的土层,宜采用机械成孔的钢筋土钉。

(3)水平间距和竖向间距宜为 1~2m ;与水平面夹角宜为 5°~20°

插筋

注浆

(4)成孔注浆型钢筋土钉成孔直径宜为70~120mm;

土钉钢筋宜选用 HRB400 HRB500 钢筋,直径16~32mm;

土钉孔注浆材料可选用 水泥浆水泥砂浆 ,强度不宜低于 20MPa

喷射

混凝土

护面

(6)土钉墙高度不大于12m时,喷射混凝土面层要求有:

•厚度80~100mm

•设计强度等级不低于 C20

•应配置 钢筋网 和通长的加强钢筋,宜采用 HPB300 级钢筋,钢筋网用直径6-10mm、间距150-250mm,加强钢筋用直径14-20mm。土钉与加强钢筋宜采用焊接连接。

3.土钉墙的施工要求

项目

施工要求

原则

(1)遵循“ 超前支护,分层分段,逐层施作,限时封闭,严禁超挖 ”的原则。【2019-27】

(2)每层土钉施工后,应按要求抽查土钉的 抗拔力

时间

间隔

(3)开挖后应及时封闭临空面,应在 24h内 完成土钉安放和喷射混凝土面层。在 淤泥质土层开挖 时,应在 12h内完成 土钉安放和喷射混凝土面层。

(4)上一层土钉完成注浆 48h后 ,才可开挖下层土方。

注浆

(5)成孔注浆型钢筋土钉应采用 两次注浆 工艺施工: 【2021-10】

①第一次注浆宜为 水泥砂浆 ,注浆量不应小于钻孔体积的1.2倍

第一次 注浆 初凝后 ,方可进行 二次注浆

②第二次压注 纯水泥浆 ,注浆量为第一次注浆量的30%~40%

③注浆压力宜为0.4~0.6MPa

喷射

混凝土

护面

(7)钢筋网宜在 喷射一层混凝土后 铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。

(8)喷射混凝土的骨料最大粒径不应大于15mm。作业应分段分片依次进行,同一分段内应 自下而上 ,一次喷射厚度不宜大于 120mm

(9)土钉筋体保护层厚度不应小于25mm。

(九)锚杆(索)(参见P.392)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

识图题

锚杆施工要求有:

(1)施工前应通过 试成锚 验证设计指标和施工工艺。

(2)锚固段强度大于 15MPa 并达到设计强度的 75% 后方可进行张拉。

(3)正式张拉前,对锚杆预张拉 1~2次

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

基坑监测(P.83、P.74、P.258)

三、基坑监测【2021新增】 (案例简答题,背写)

1.应实施监测的基坑工程

(1)基坑设计安全等级为 二级 的基坑。

(2)开挖深度大于或等于 5m 的下列基坑:

①土质基坑;

②极软岩基坑、破碎的软岩基坑、极破碎的岩体基坑;

③上部为土体,下部为极软岩、破碎的软岩、极破碎的岩体构成的土岩组合基坑。

(3)开挖深度小于5m但 现场地质情况周围环境较复杂 的基坑工程。

2.基坑工程施工前,应由 建设方 委托具备相应资质的 第三方 对基坑工程实施现场监测。

3. 基坑工程监测,应符合下列规定:(2022变更)【P83】(案例简答题,背写)

(1)基坑工程施工前,应编制基坑工程监测方案。

(2)应根据基坑工程 安全等级 周边环境 条件、 支护类型 施工场地 确定基坑工程:

(2) 监测项目 监测点布置 监测方法 监测频率 监测预警

(3)应至少进行 围护墙顶部: 水平位移沉降 以及 周边建筑道路等沉降监测 ,并应根据项目技术设计条件对 围护墙或土体深层: 水平位移支护结构内力土压力孔隙水压力进行监测

(4)监测点应沿基坑围护墙顶部周边布设,周边中部、阳角处应布点。

(5)当基坑监测①达到变形预警值,或②基坑出现: 流沙 管涌 隆起 陷落 ,或③基坑支护结构 周边环境出现大的变形时 ,应 立即进行预警 (案例简答题,背写)

(6)基坑降水应对水位降深进行监测,地下水回灌施工应对回灌量和水质进行监测。

(7) 逆作法施工应全过程进行监测

4.下列基坑工程的监测方案应进行专项论证:(案例简答题,背写)

(1)工程地质、水文地质条件 复杂 的基坑工程;

(2) 邻近 重要建筑、设施、管线等 破坏后果很严重 的基坑工程;

(3) 已发生严重事故 ,重新组织实施的基坑工程;

(4) 采用新技术、新工艺、新材料、新设备 二级基坑 工程;

(5)其他需要论证的基坑工程。

5.基坑工程的现场监测应采用 仪器监测 与现场 巡视 检查相结合的方法。

6.基坑工程整个施工期内, 每天 均应有专人进行巡视检查。6.基坑工程整个施工期内, 每天 均应有专人进行巡视检查。 巡视检查应包括主要内容: 支护结构、施工状况、周边环境、监测设施 及其他巡视检查内容。

7.巡视检查的方法以 目测为主 ,可辅以 量尺 放大镜 等工器具以及 摄像 摄影等设备 进行。

8.基坑工程监测工作应贯穿于基坑工程和地下工程施工 全过程 。监测工作应从 基坑工程施工前开始,直至地下工程完成为止

9.当出现下列情况之一时,必须立即进行危险报警,并应通知有关各方对基坑支护结构和周边环境保护对象采取应急措施(与教材P.75有差异,注意区分)

(1)基坑 支护结构的位移值 突然明显增大或基坑出现流砂、管涌、隆起或陷落等;

(2)基坑支护结构的 支撑 或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象;

(3)基坑 周边 建筑的结构部分出现危害结构的变形裂缝;

(4)基坑 周边 地面出现较严重的突发裂缝或地下裂缝、地面下陷;

(5)基坑 周边 管线变形突然明显增长或出现裂缝、泄漏等;

(6)冻土基坑经受冻融循环时,基坑周边土体温度显著上升,发生明显的冻融变形;

(7)出现其他危险需要报警的情况。

(四)基坑开挖的监控(案例简答题,背写)P.258

(1)基坑开挖前应制定系统的 开挖监控方案,其内容应包括: 监控( ) 序管理 、、 监测 的布置 记录制度 信息反馈

(2)基坑工程的检测包括: 支护结构、周围环境 的监测。

(2)重点是做好: 支护结构水平位移 周围建筑物 地下管线变形 地下水位 等的监测。

四、建筑施工期间的变形测量(P.74)

(1)在施工期间应对以下对象进行变形监测:(2022变更)

①安全设计等级为一级、二级的基坑。

②地基基础设计等级为甲级,或软弱地基上的地基基础设计等级为乙级的建筑。

③长大跨度或体形狭长的工程结构。

④重要基础设施工程。

⑤工程设计或施工要求监测的其他对象。

(2)施工期间变形监测内容应符合下列规定:(2022变更)

①对(1)中各单体建筑对象应进行:沉降观测。

②对基坑工程,应进行: 基坑及其 支护结构变形 监测和 周边环境变形 监测

③对 高层超高层建筑体形狭长 的工程结构、 重要基础设施 工程,应进行: 水平位移 监测 垂直度 倾斜观测

④对 高层超高层建筑长大跨度体形狭长的 工程 结构 ,应进行 挠度监测 日照变形 监测、 风振变形 监测。

⑤对隧道、涵洞等拱形设施,应进行收敛变形监测

(4)建筑变形测量精度等级分为: 特等 一等 二等 三等 四等 共五级

(6)各期变形测量应在 短时间内 完成。 (案例简答题,背写)

•对不同期测量,应采用 相同的 观测观测线 观测方 ,并宜使用 相同的 测量仪设备

•对于特等和一等变形观测,尚宜 固定 观测人员、选择最佳观测时段,并在相近的环境条件下观测

(7)变形测量的基准点分为: 沉降基准点位移基准点 ,需要时可设置工作基点。设置要求有:

【2021二(1)】

特等、一等测量精度时

二、三、四等测量精度时

沉降基准点(形成闭环)

≥4个

≥3个

位移基准点

(8)在基础施工期间,相邻地基的沉降观测:

• 在基坑降水时和基坑 开挖过程中 应: 每天观测1次

• 混凝土 底板浇筑完成10d以后 ,可 2-3d观测1次 ,直至地下室顶板完成和水位恢复。

(11)沉降观测 周期 时间要求有:

•在 基础完工后地下室完后 开始观测;

•民用 高层建筑 宜以 每加高2-3层 观测1次 ;工业建筑宜按回填基坑、安装柱子和屋架、砌筑墙体、设备安装等不同阶段进行观测。

•如建筑 施工均匀增高 ,应至少在增加荷载的 25% 50% 75% 100% 时各测1次。

•施工中 若暂时停工 停工时重新开时 要各测1次,停工期间每 隔2-3月测1次

(9)基坑变形观测【2021年变更】

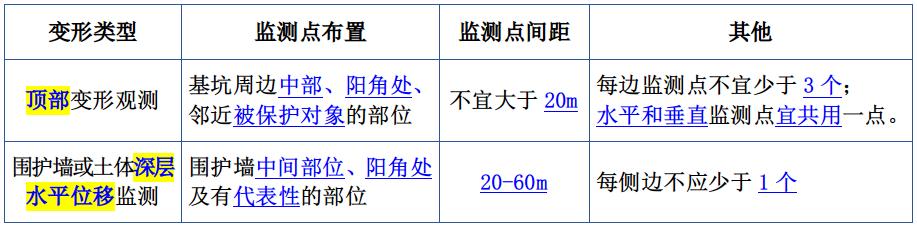

分为基坑支护结构变形观测和基坑回弹观测 。监测点布置要求 有:(P.74)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

(10)沉降观测点布置

民用建筑基础及上部结构 沉降观测 点布设位置有:【2018-28、2010-11】

1)建筑的 四角 、核心筒四 、大转 处及沿外墙每 10~20m 处或每隔 2~3根柱基上

2)高低层建筑、新旧建筑和纵横墙等 交接处两侧

3)宽度≥15m的建筑,应在 承重内隔墙中部 设内墙点,并在 室内地面中心及四周 设地面点;

4)框架结构及钢结构建筑的 每个 和部分 柱基上 或沿纵横轴线上;

5)筏形基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置;

6)超高层建筑和大型网架结构的每个大型结构柱监测点不宜少于2个,且对称布置。

(15)当建筑变形观测过程中发生下列情况之一时,必须采取的措施:①立即实施安全预案,同时应②提高观测频率或③增加观测内容 :【2016一(1)】 (案例简答题,背写)

(与教材P.84有差异,注意区分)

1)变形 或变形速率出现异常变化;

2)变形 或变形速率达到或超出预警值;

3)周边或开 面出现塌陷、滑坡情况;

4)建筑本身、周边建筑及 表出现异常;

5)由地震、暴雨、 融等自然灾害引起的其他异常变形情况。

(六)基坑施工的安全应急措施(重点)

18年一级建造师建筑实务真题考点,2021年一级建造师考前速记考点

1A415024 土石方开挖施工(参见P.378)

一、土方开挖 (选择题)

(一)浅基坑开挖(<5m)

原则

开槽支撑,先撑后挖,分层开挖,严禁超挖

防止失稳、坍塌

(3)相邻

基坑开挖

应遵循 先深后浅同时进行 的施工程序。

挖土应自上而下、水平分段分层进行。

(5)降水

水位降低至坑底以下 500mm 以上

持续到 基础 (包括地下水位下回填土) 施工完成

(4)防止对

地基土扰动

人工挖土

预留150-300mm不挖,待下道工序开始再挖

机械开挖

预留200-300mm厚土层人工挖除。

过程检查

(7)平面控制桩、平面位置、水准点、水平标高、

(7)边坡坡度、排水、降水系统等经常复测检查。

关联知识点:

四、土方机械的选择 P.335

土方机械化开挖应根据: 基础形式工程规模开挖深度地质地下水情况土方量运距现场和机具设备条件工期要求土方机械的特点 等合理选择挖土机械,以充分发挥机械效率,节省机械费用,加速施工进度。【2011二(2)】

土方机械化施工常用的机械有: 推土机 铲运机 挖掘机 装载机 自卸汽车 等。

如操作面狭窄,且有 地下水 ,土体湿度大,可采 用液压 反铲挖掘机 挖土,自卸汽车运土;在 地下水 中挖土,可用 拉铲效率较高

对地下水位较深,采取不排水开挖时,亦可分层用不同机械开挖,先用 正铲挖土机 挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。

(二)深基坑的土方开挖(≥5m)【2021-11】

无支护

放坡开挖

(2)分层厚度宜控制在 3m以内

(3)多级放坡开挖时,坡间 平台宽度≥3m

(4)边坡防护可采用 水泥砂浆 挂网砂浆 混凝土 钢筋混凝土 等方法。

(6)采用土钉墙支护的基坑开挖应 分层分段进行 ,每层分段长度 不宜大于30m

(7)采用 逆作法 的基坑开挖面积较大时, 宜采用盆式开挖 ,先形成中部结构,再分块、对称、限时开挖周边土方和施工主体结构。

有支护

中心岛式挖土

盆式挖土

逆作法挖土

二、岩石基坑开挖

(2)岩石基坑应采取 分层分段 的开挖方法,遇不良地质、不稳定或欠稳定的基坑,应采取分层分段间隔开挖的方法,并限时完成支护。

(3)岩石的开挖 采用 *破爆**法 ,强风化的硬质岩石和中风化的软质岩石,在现场试验满足的条件下,也可采用机械开挖方式。

(4)*破爆**开挖宜 在基坑 中间 开槽 *破爆** 向基坑周边进行 台阶式 *破爆**开挖。*破爆**后的岩石坡面或基底,应采用机械修整。

(5)周边环境保护要求 较高的基坑 ,基坑*破爆**开挖应采取 静力*破爆**

关联知识点:

三)基坑土方开挖与回填安全技术措施

(1)基坑(槽)开挖时, 两人 操作间距应大于 2.5米

(1)多台机械开挖, 挖土机 间距应大于 10米 。【2009-8】

(1)挖土应 由上而下逐层进行 ,严禁先挖坡脚或逆坡挖土。

(3)基坑周边严禁超堆荷载,坑边堆放弃土、材料和移动施工(土质良好)时, 要距坑边1m以外,堆放高度不能超过1.5m

(9)在拆除护壁支撑时,应按照回填顺序, 从下而上 逐步拆除。

(9)更换护壁支撑时,必须 先安装新的 ,再拆除旧的。

1A415025 基坑验槽方法

一、验槽具备的资料和条件(5人员拿 4种资料去看基底为无扰动的原状土,保护层≤100mm)

(案例简答题,背写)

(1) 勘察 设计 建设 监理 施工 等相关单位技术人员到场;

(2)地基基础设计文件; (设计文件)

(3)岩土工程勘察报告; (勘察报告)

(4)轻型动力触探记录(可不进行时除外); (轻型动力触探)

(5)地基处理或深基础施工质量检测报告; (质量检测报告)

(6)基底应为 无扰动的原状土 ,留置有 保护层 时其 厚度不应超过100mm

二、天然地基验槽

2.天然地基 验槽前 应在基坑(槽)底 普遍进行 轻型动力触探 检验,检验数据作为验槽依据。遇到下列情况之一时,可不进行轻型动力触探 (案例题,背写)

(1)承压 水头 可能 于基坑底面标高,触探可造成 冒水涌砂 时;

(2)基坑持力层为砾石层或卵石 ,且基底以下砾石层和卵石层厚度 >1m 时;

(3)基础持力层为均匀、密实 层,且基底以下厚度 >1.5m 时。

三、地基处理工程验槽

对于 换填地基、强夯地基 ,应现场检查处理后的 地基均匀性 密实度 等检测报告和 承载力 检测资料。

对于 增强体复合地基 ,应现场检查 桩头 桩位 桩间土情况 和复合地基施工 质量检测报告

四、桩基工程验槽

设计计算中考虑桩筏基础、低桩承台等桩间土共同作用时,应在 开挖清理至设计标高 对桩间土进行检验;

对人工挖孔桩,应在 桩孔清理完毕 ,对桩端持力层进行检验。对大孔径挖孔桩,应逐孔检验孔底的岩土情况。

五、验槽方法【2020-10、2010-15】

验槽方法 通常主要釆用 观察法 ,而对于基底以下的土层 不可见部位 ,要先辅以 钎探法 配合共同完成。

(一)观察法

(1)难以鉴别的土质采用 洛阳铲 挖至一定深度再鉴别。

(2)直接观察时,可用 袖珍式贯入仪 作为辅助手段。

(二)轻型动力触探

轻型动力触探进行基槽检验时,应检查下列内容(案例题,背写)

(1)地基持力层强度 均匀 性;

(2)浅埋 软弱下卧层浅埋突出 硬层;

(3)浅埋的会影响地基承载力或地基稳定性的 古井 、墓穴和空洞等。

轻型动力触探宜采用: 机械自动化实施, 触探孔应灌砂填实

轻型动力触探检验深度及间距(m)

排列方式

基坑(槽)宽度

检验深度

检验间距

中心一排

<0.8

1.2

一般 1.0~1.5m ,出现明显异常时,需加密至足够掌握异常边界。

两排错开

0.8~2.0

1.5

梅花型

>2.0

2.1

关联知识点: 垫层 混凝土应在 基础验槽后立即浇筑 混凝土强度 达到 70% 后方可进行 后续施工

1A415033 混凝土基础施工

主要形式有:独立基础、条形基础、筏形基础、箱形基础。

单独基础

台阶式基础:按台阶分层一次浇筑完毕 允许 施工缝 先边角后中间

在第一级混凝土捣固后暂停0.5-1h,继续浇筑第二级。

条形

基础浇筑

根据基础深度宜 分段 分层 ( 300-500mm ) 连续浇筑混凝土,一般不留施工缝。

各段层间应相互衔接, 每段 间浇筑长度控制在 2-3m ,逐段逐层呈阶梯形向前推进。

以上内容为2022年一级建造师《建筑实务》考前冲刺之:事中质量管理(地基与基础部分)相关考点的预测内容,大家要花时间和精力记下来。有空的话抄写几遍吧,加油!
