长江三峡水利枢纽工程 (长江三峡水利枢纽工程航拍)

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介 长江三峡水利枢纽工程,简称三峡工程,是中国长江中上游段建设的大型水利工程项目。也是世界上最大的水利枢纽工程,是治理和开发长江的关键性骨干工程。

三峡大坝位于西陵峡中段的湖北省宜昌市境内的三斗坪,距下游葛洲坝水利枢纽工程38公里。三峡工程为一等工程,主要由拦河大坝工程、电站厂房工程、航运工程、茅坪防护工程组成,枢纽主要建筑物均属一级建筑物。总体布置格局为:河床中部布置泄洪建筑物,两侧布置电站坝段和坝后式厂房,左、右岸电站厂房分别设置14台和12台单机容量70万千瓦的水轮发电机组,通航建筑物均布置在左岸。另在长江右岸白岩尖山体中,与右岸电站相毗邻处预留扩建6台机组的地下电站厂房,地下电站将安装6台70万千瓦的水轮发电机组,装机容量420万千瓦。大坝为混凝土重力坝,坝顶总长3035米,坝底到坝顶高185米,正常蓄水位175米,总库容393亿立方米,其中防洪库容221.5亿立方米,能够抵御百年一遇的特大洪水。配有26台发电机每台机组容量均为70万千瓦,总装机容量1820万千瓦,三峡电站全部建成后,共装有32台70万千瓦的水轮发电机组,总装机容量将达到2240万千瓦,三峡工程水库正常蓄水位175米,总库容393亿立方米;水库全长600余公里,平均宽度1.1公里;水库面积1084平方公里。三峡工程是具有防洪、发电、航运、供水、水产、旅游等多项功能的超大型项目,也是综合治理和开发长江及长江流域广大地区的重要工程。由于投人大、产出广,涉及到较多的部门和地区,与国民经济发展有极其密切的联系。尤其是工程对农业、能源和交通等部门的效益显著。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

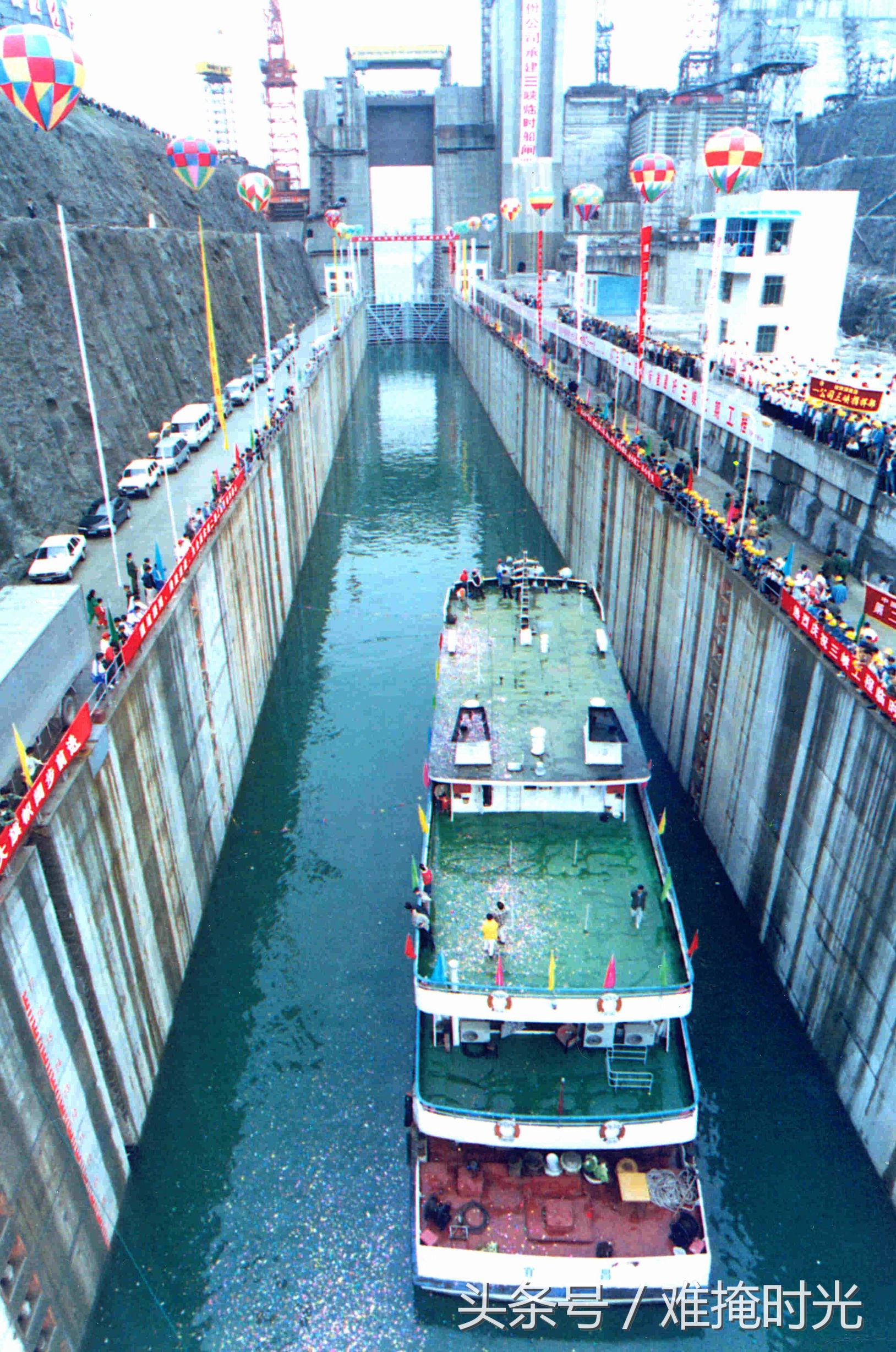

临时船闸胜利通航

工程建设总工期为17年(地下电站和垂直升船机续建工程除外),工程施工分三期进行第一阶段(1993~1997年)为施工准备及一期工程,以实现大江截流为标志;第二阶段(1998~2003年)为二期工程,以实现水库初期蓄水、第一批机组发电和双线五级船闸通航为标志;第三阶段(2004~2009年)为三期工程,以实现全部机组投产发电和枢纽工程完建为标志。

三峡三斗坪坝址河谷宽阔,江中有中堡岛将长江分为主河床及后河,适于采用分期导流方案。长江是我国水运交通动脉,工程施工期通航问题至关重要。经对导流明渠施工期通航与不通航两大类型的多方案比较与论证,确定采用“三期导流、明渠通航”的施工导流方案。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

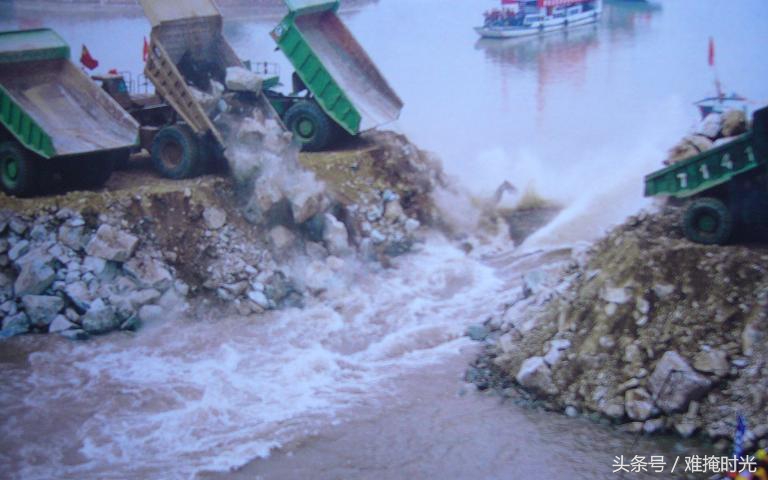

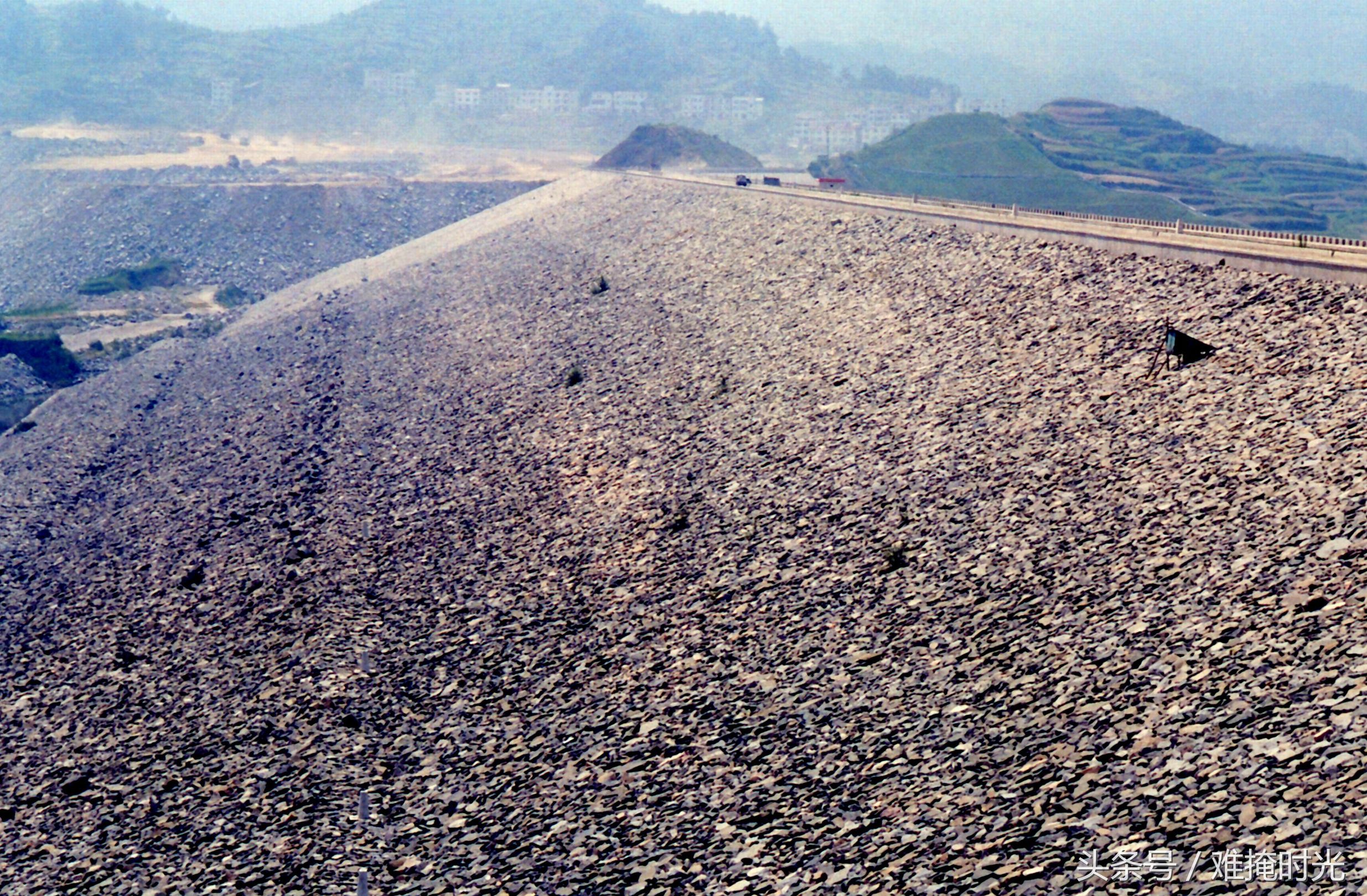

上游围堰龙口施工

第一期围右岸。一期导流时段为1993年10月至1997年11月。首先采用一期土石围堰围护中堡岛及后河,形成一期基坑,在一期土石围堰保护下挖除中堡岛,开挖后河修建导流明渠、砼纵向围堰,并预建三期碾压砼围堰基础部分。同时在左岸修建临时船闸,进行升船机上闸首、双线五级船闸及左岸1号~6号机组厂房坝段和厂房等开挖项目施工。江水仍由长江主河床下泄。一期土石围堰形成后束窄河床约30%,汛期长江江面宽约1000m,可保证主河床的正常通航。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

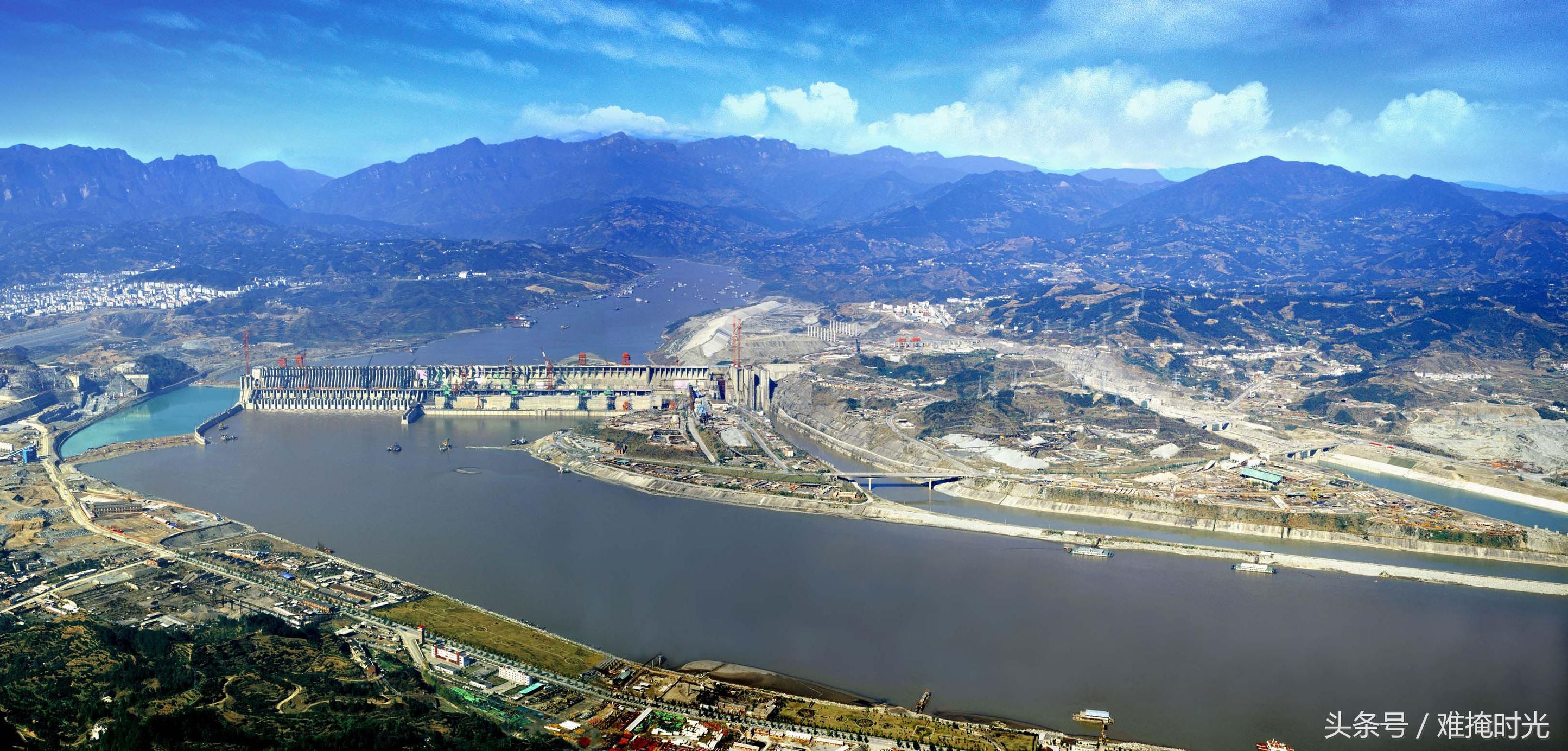

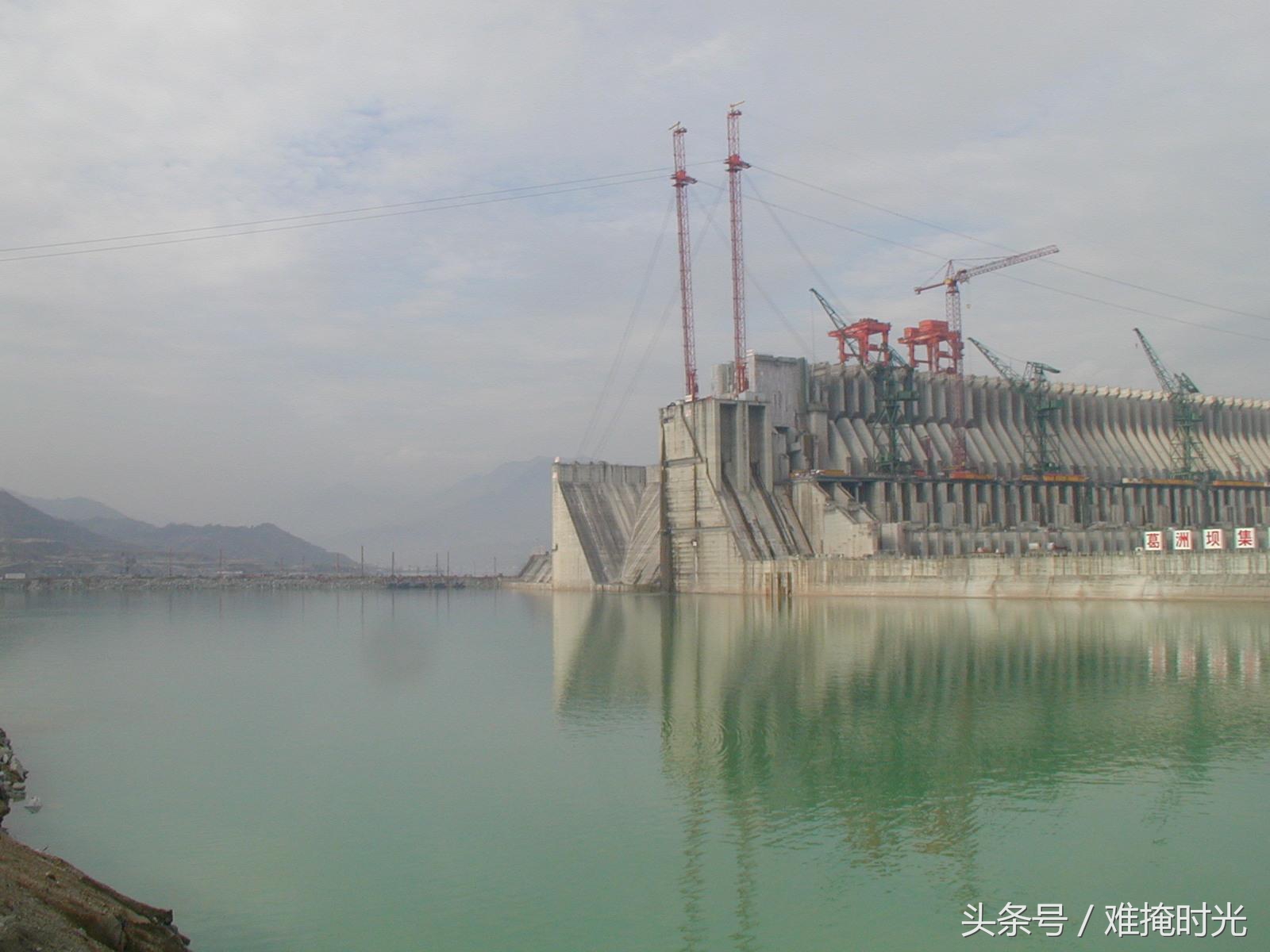

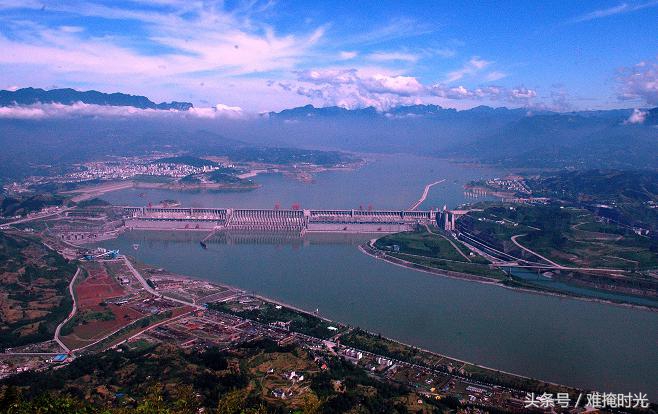

长江三峡水利枢纽二期工程全景

第二期围左岸。二期导流时段为1997年11月至2002年11月。1997年11月实现大江截流后,立即修建二期上、下游横向围堰将长江主河床截断,与砼纵向围堰共同形成二期基坑。在基坑内修建泄洪坝段、左岸厂房坝段及电站厂房等主体建筑物。左岸继续修建升船机上闸首、双线五级船闸及左岸1号~6号机组厂房坝段和厂房等建筑物。二期导流期间,江水由导流明渠宣泄,船舶从导流明渠和左岸已建成的临时船闸通航。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

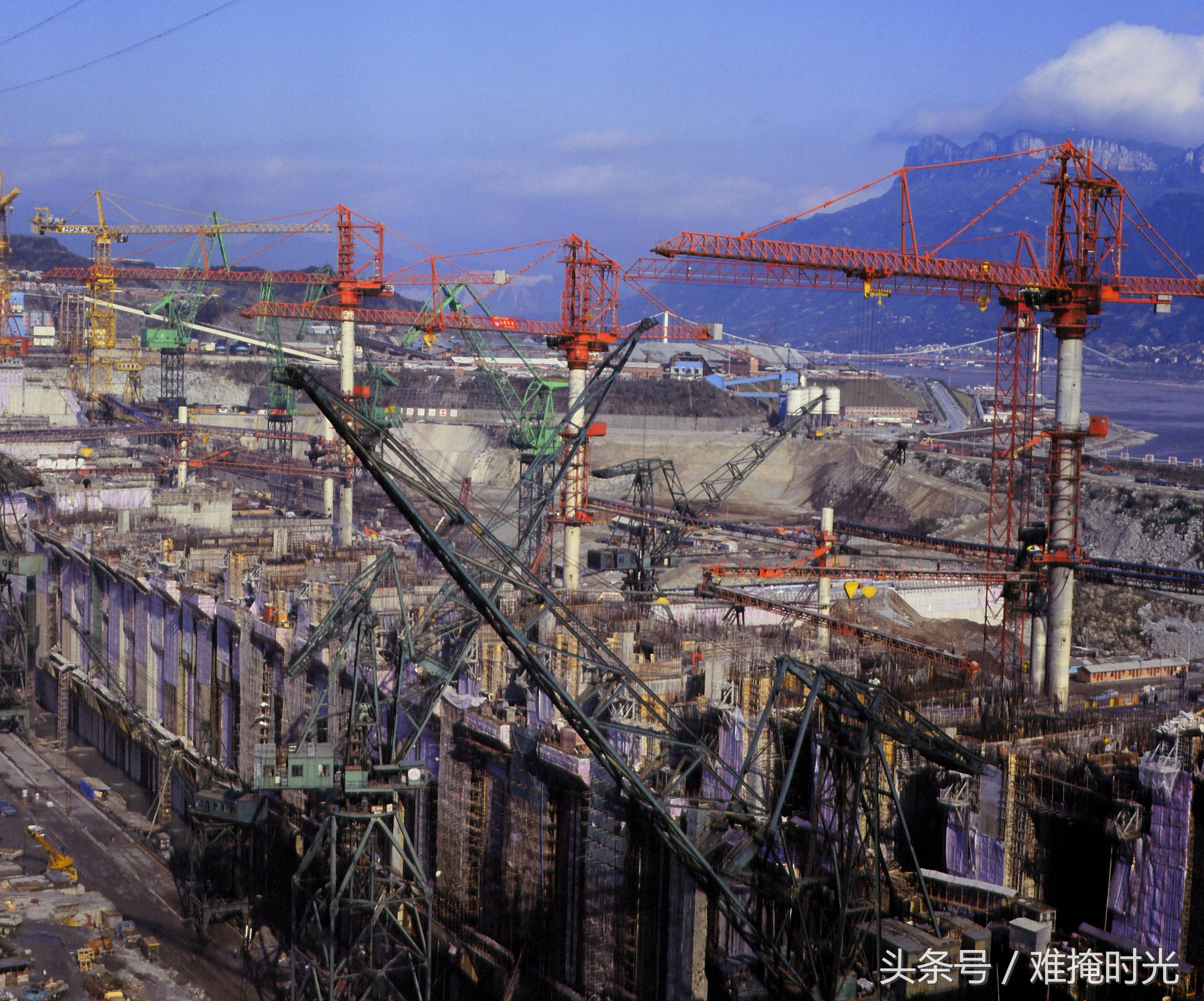

施工中的二期泄洪坝段上游

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

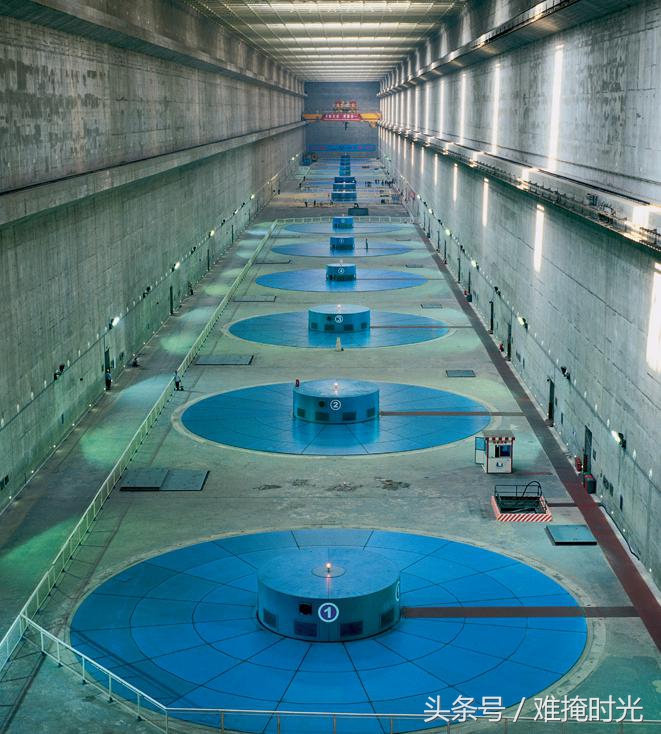

三峡二期工程左岸电站厂房1#~6#机组段内景

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

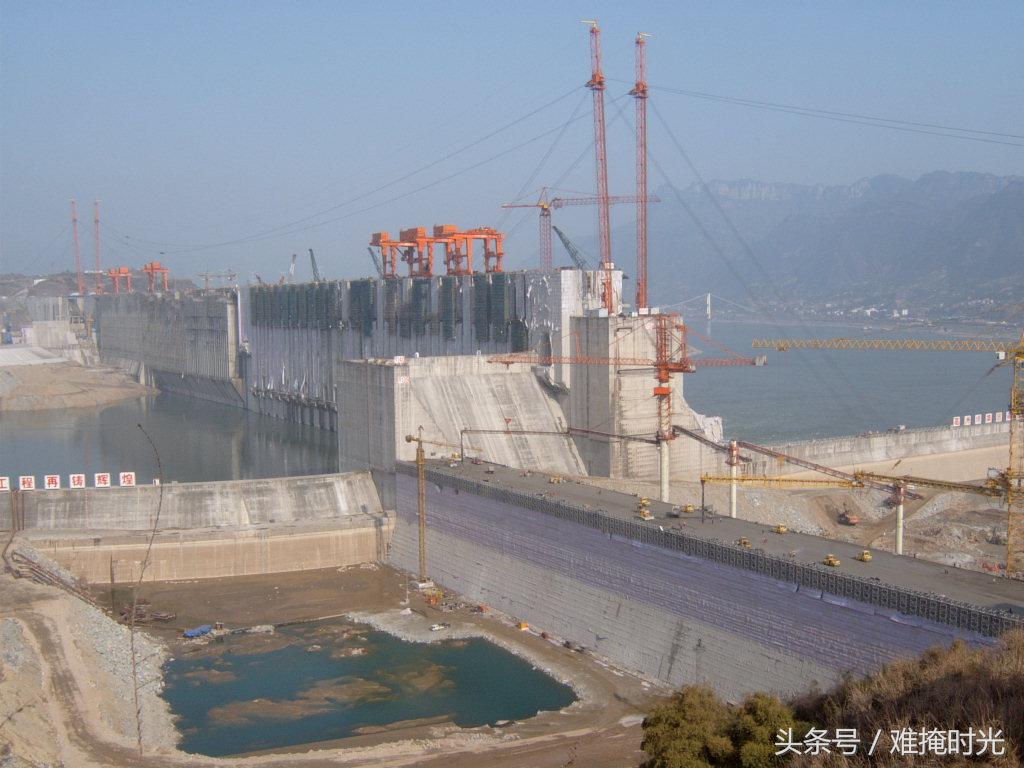

建成后的左岸电站厂房

第三期再围右岸。三期导流时段为2002年12月至2009年。总进度安排于2002年汛末完成二期横向土石围堰拆除,11月在导流明渠内进行封堵截流,建造三期上、下游土石围堰,在其保护下修建三期碾压砼围堰并形成三期基坑。在三期基坑内修建右岸厂房坝段和右岸电站厂房。明渠截流期间,江水从泄洪坝段内的22个导流底孔宣泄。2002年11月1日至2003年4月10日,船舶从临时船闸通行,2003年4月10日后至水库蓄水期,采取翻坝转运设施解决长江通航问题。三期碾压砼围堰建成后,即关闭导流底孔和泄洪深孔,2003年6月中旬,水位蓄至135m,2003年10月双线五级船闸通航,第一批机组发电。水库蓄水后,由三期碾压砼围堰与左岸大坝共同挡水,长江洪水由导流底孔和泄洪深孔宣泄。继续在右岸基坑内建造大坝和电站厂房。左岸各主体建筑物上部结构同时施工,直至工程全部完建。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

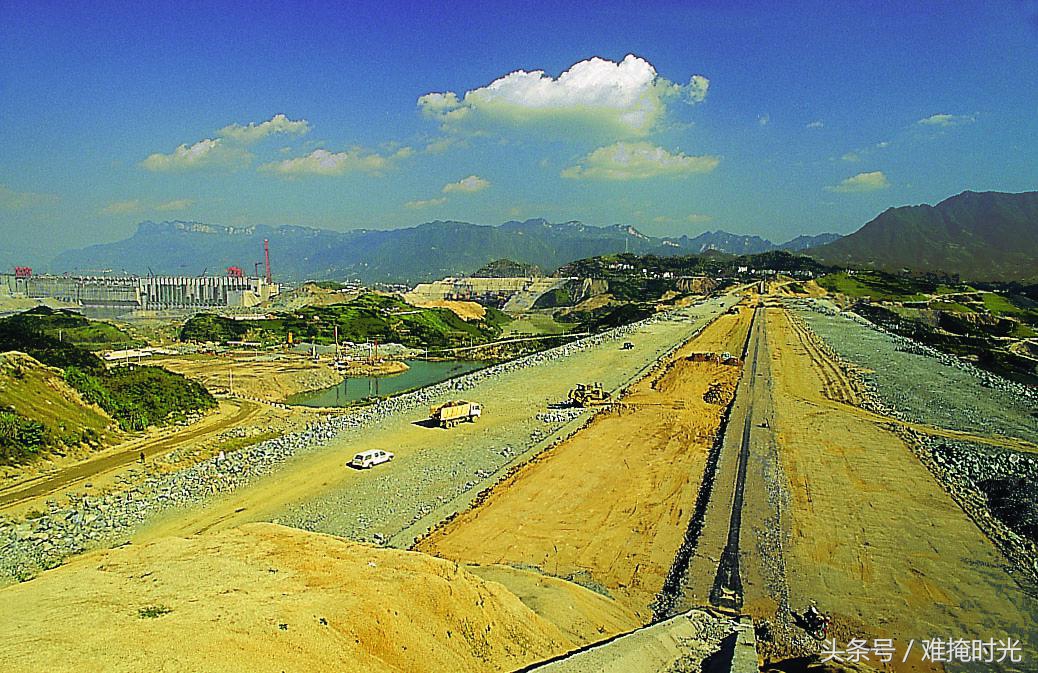

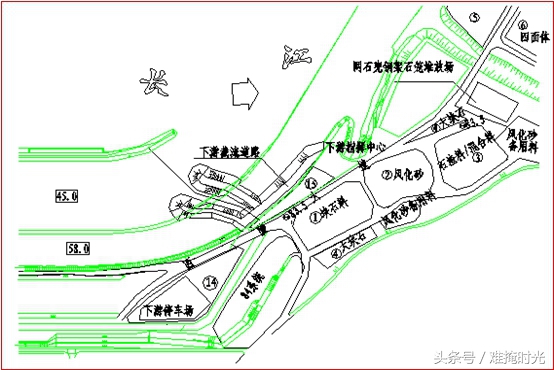

导流明渠截流下游围堰施工总布置

三峡右岸一期工程担负着二期导流和通航任务,是关系到三峡工程1997年按期实现大江截流的控制性工程。主要任务包括:一期土石围堰、导流明渠、三期RCC围堰基础、混凝土纵向围堰、茅坪溪防护工程一期、右岸电站厂房一期开挖、一期围堰横向段拆除、西陵大道、右岸上坝公路、一期工程混凝土系统与砂石加工系统及相关临时工程等11项工程。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

导流明渠截流前

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

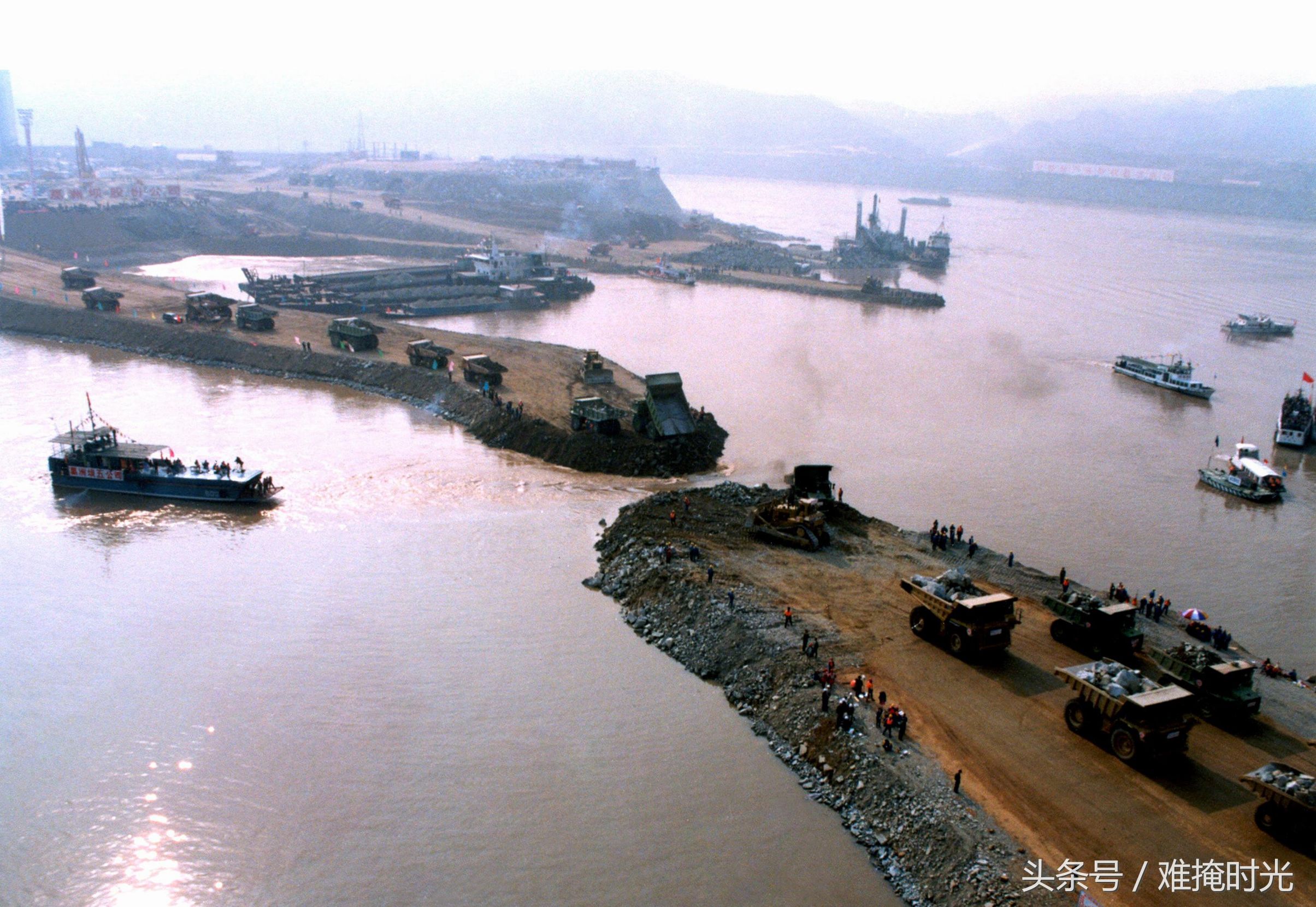

上游围堰截流合龙进占场景

1997年5月1日,右岸一期工程通过了明渠破堰进水前的阶段验收,1997年9月28日,通过了国务院专家组大江截流前阶段验收。

临时船闸及下游引航道工程是三峡二期工程施工期汛期通航的主要建筑物,是确保1997年大江截流的关键项目,共分为临时船闸及升船机第一阶段工程、临时船闸及升船机第二阶段工程、通航建筑物下游引航道工程。其工程主要由上游引航道、临船1#、3#挡水坝、临时船闸、升船机、左非1~11#坝段、下游引航道、永久船闸泄水箱涵、隔流堤等建筑物组成,全线长6098m,航道底宽度80~180m。

茅坪溪防护工程是为了缓解秭归县移民压力,保护区内5万亩良田而兴建的工程。由茅坪溪防护土石坝和泄水建筑物组成,是三峡枢纽工程的重要组成部分,与三峡大坝同属一等I级永久建筑物,位于长江右岸、邻近三峡大坝上游茅坪溪支流上。茅坪溪防护土石坝与三峡大坝共同拦蓄三峡库水。茅坪溪防护大坝一标主要完成砼防渗墙、基础帷幕灌浆、固结灌浆、底梁砼、高程142m以下沥青砼心墙、坝体填筑等施工项目,茅坪溪泄水建筑物属右岸一期工程项目。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

茅坪溪防护工程沥青混凝土心墙土石坝

防护土石坝为垂直沥青砼心墙土石坝型式,两面挡水,按7度地震烈度设防,正常蓄水位175m,校核洪水位180.4m。主坝坝顶长1062m,坝顶高程185m,最大坝高104m,坝项宽度12m,在三峡大坝正常蓄水位时,拦水水头80m。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

建成后的茅坪大坝

大江截流及二期围堰是三峡工程施工的重要控制项目。是二期工程非常关键的临时建筑物,其施工技术是三峡工程重大关键技术项目。

三峡二期土石围堰是拦断长江主河床、形成二期施工基坑的挡水建筑物,上、下游围堰系II、III临时建筑物,围堰最大高度分别为82.5m和65.5m,堰轴线总长度分别为1439.6m和1075.9m。堰体主要由风化砂、石碴、石碴混合料、过渡料和块石等材料填筑而成,大部分填料为水下抛填,最大施工水深60m。1996年11月22日正式开工,1997年11月8日大江截流成功,1999年3月10日全部完成。

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

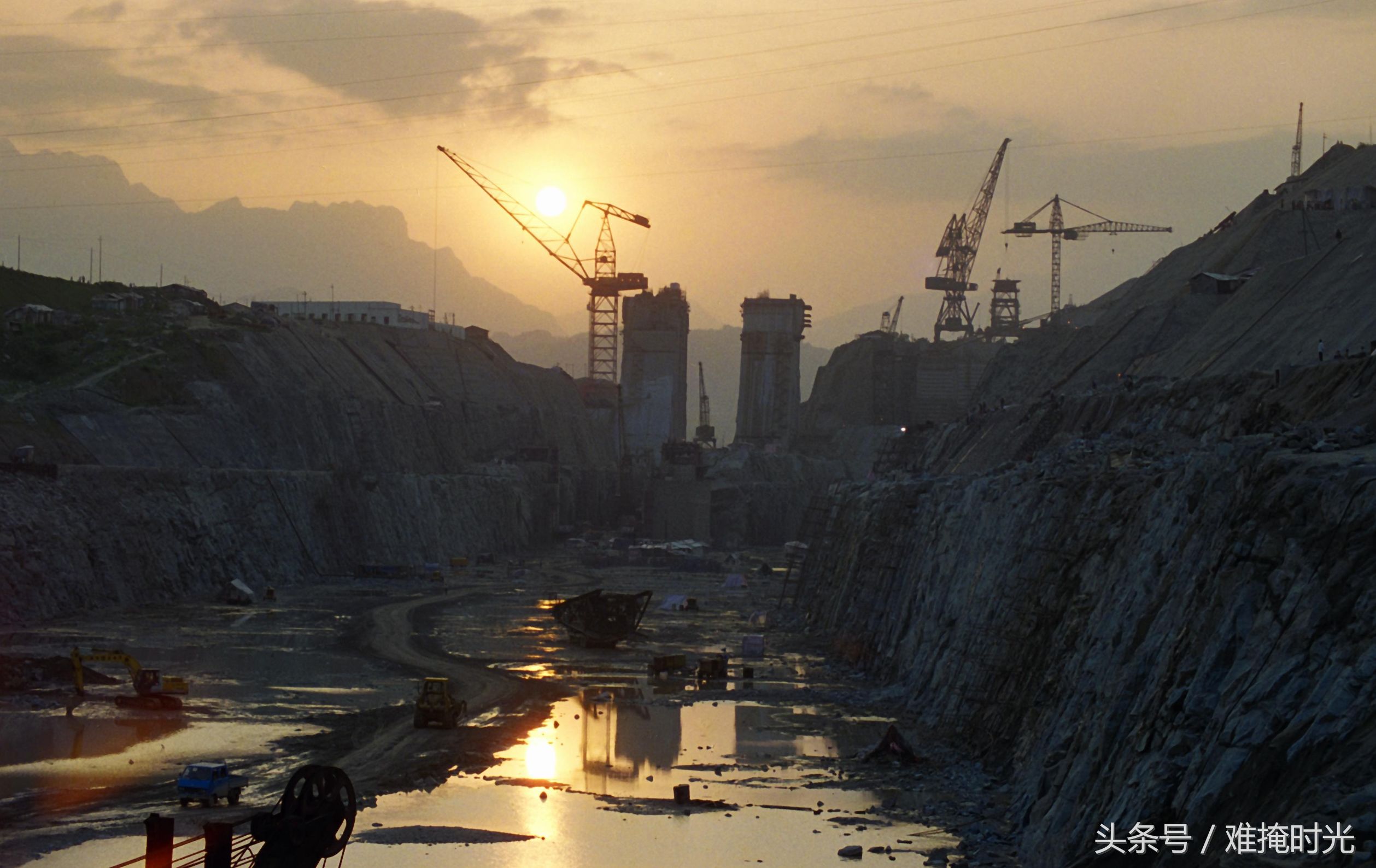

截流完毕

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

三峡工程右岸三期RCC碾压混凝土围堰

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

洞室施工

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

压力钢管施工

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

升船机主体复建工程

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

船厢室仓面施工

长江三峡水利枢纽工程,长江三峡水利枢纽工程简介

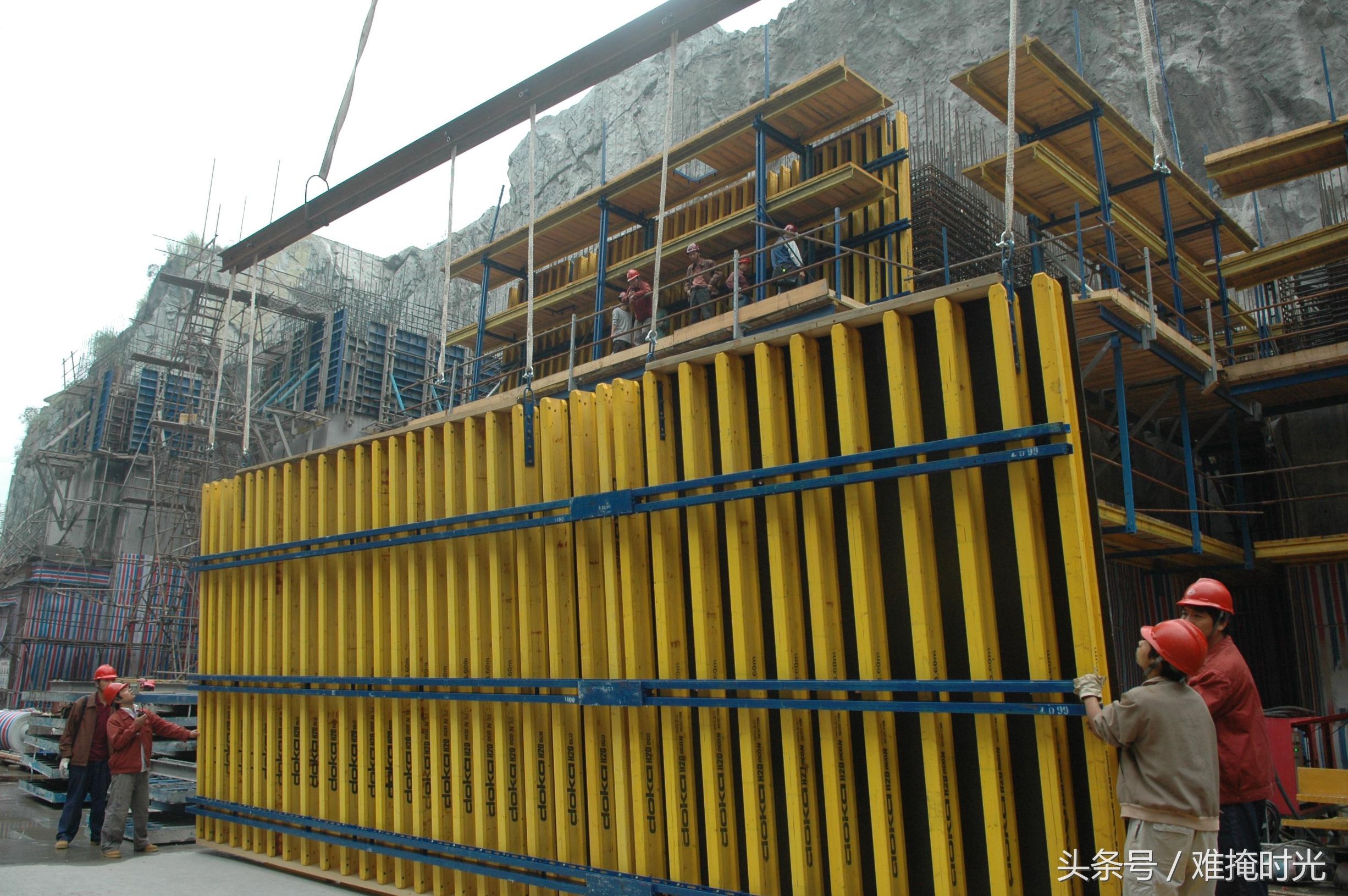

国内先进液压自升模板吊装
