这一讲,我们还讲塑料踢脚,图集做法是踢10A,比上一讲多了两层。
1、t厚塑料踢脚,用专用粘贴剂粘贴;
2、用焊枪喷烤塑料条;
3、6厚DP-HR砂浆找平;
4、讲塑料条钉在木楔上,间距400~500;
5、墙上钻Ø35孔60深,打入涂料防腐圆木楔;
6、8厚DP-HR砂浆打底。
下面先用塑料模型来套一下,这是模型与做法的对应关系,如图1所示。

图1

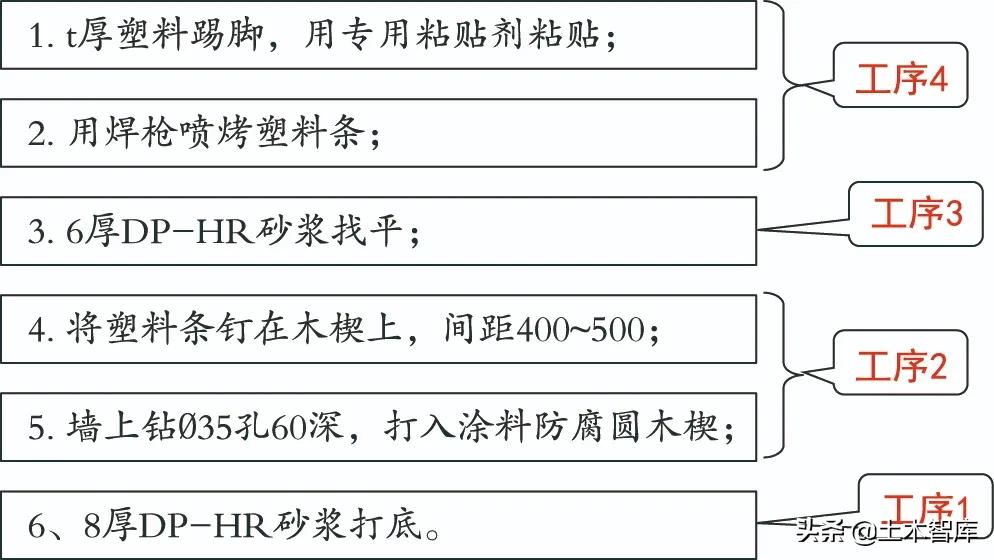

下面我们排一下工序,如图2所示。

图2
下面我们开始套定额,这6条做法中,工序1和工序3在墙面里套,踢脚里只工序2和4,如图3所示。

图3
下面开始套工序2和工序4,下面是套子目的操作步骤,如图4所示。

图4

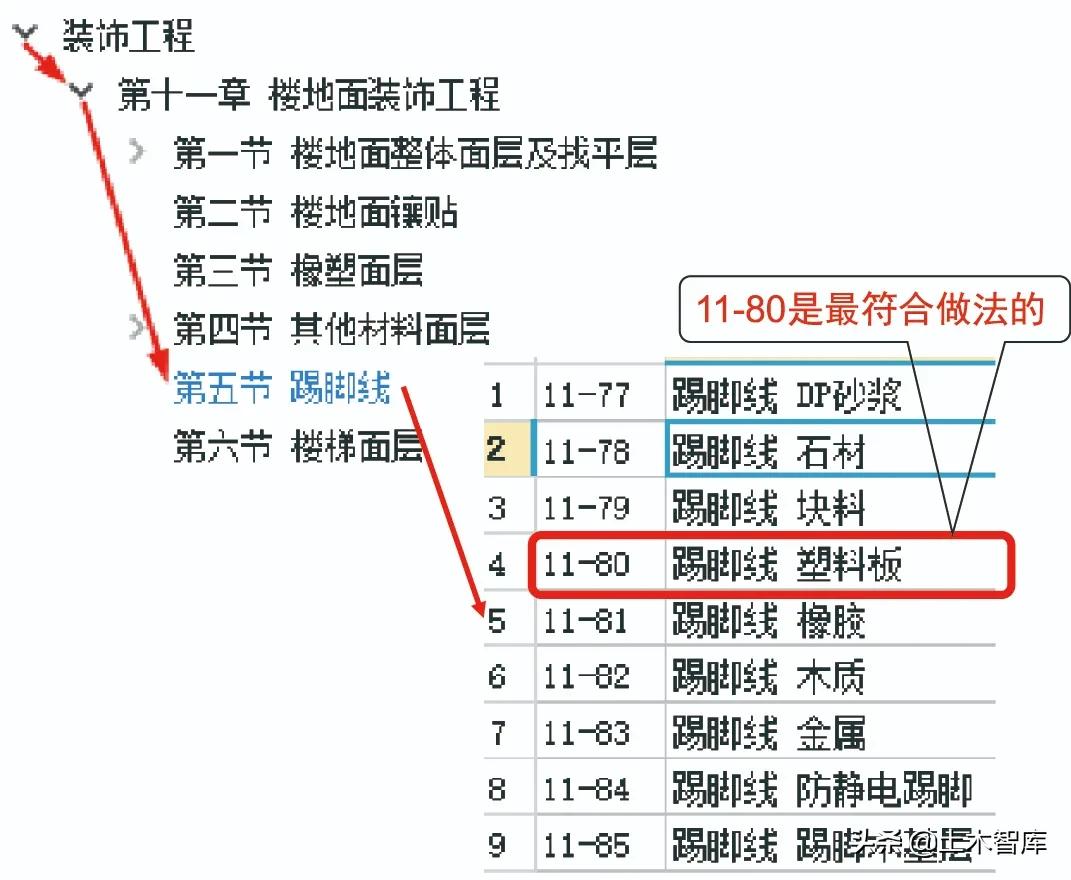

那11-80含不含塑料条,我们来看一下工料机,如图5所示。

图5
人材机里并没有塑料条,我们也找不到相应的踢脚相应的塑料条子目。
怎么办呢?
有两种办法:

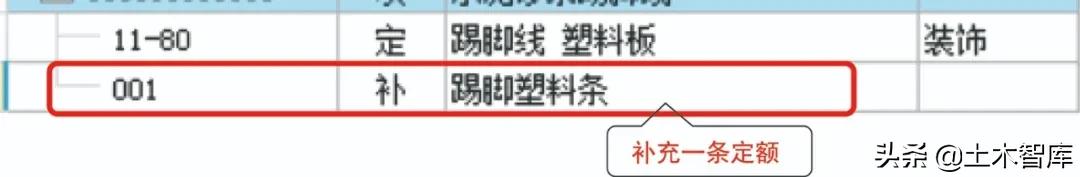

办法1, 我们可以补充一条子目,如图6所示。

图6
办法2, 我们可以补充一条材料。

图7
具体材料用量和材料价格怎么补充,我们后面有一章节专门讲。这里暂时略过。
这一节就讲到这里,下一节,我们进入墙面做法的讲解。
