土方开挖前移除电线杆

根据施工总平面布置、基线、基点、的相关数据以及设计图纸指定的相对标高,用全站仪进行网点测设,设置控制

基坑支护挂网喷浆

边坡支护挂网喷浆

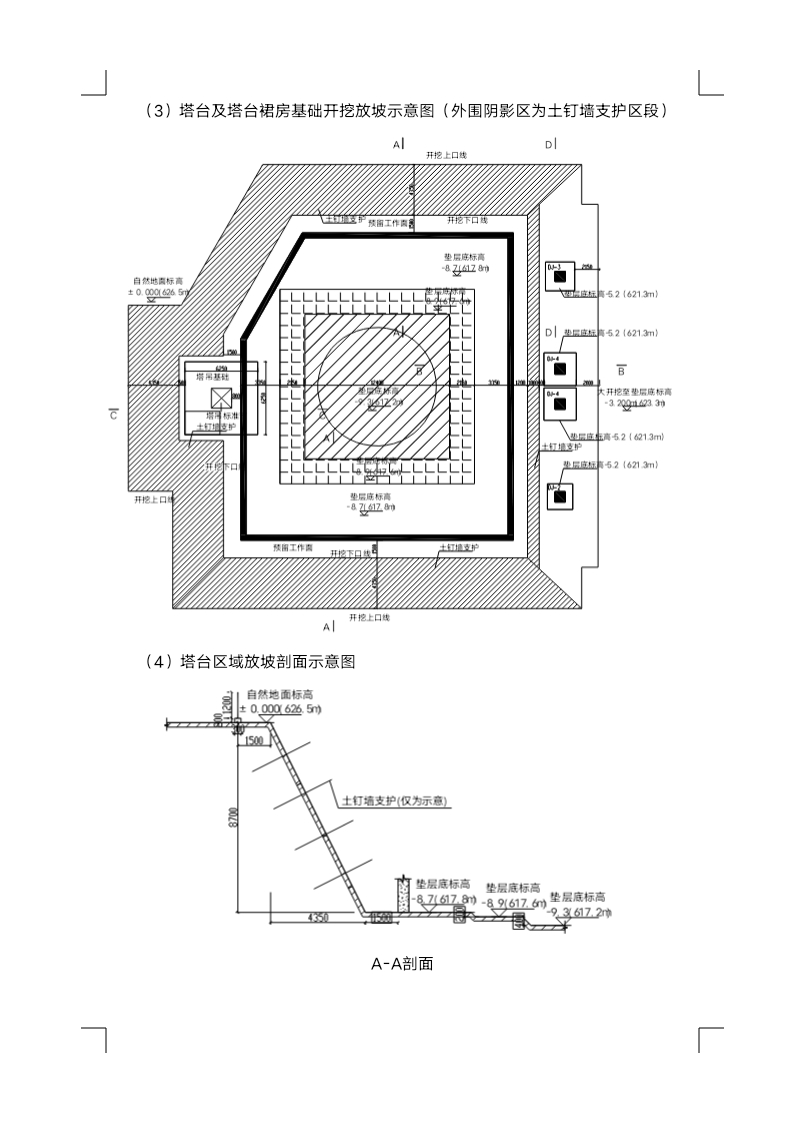

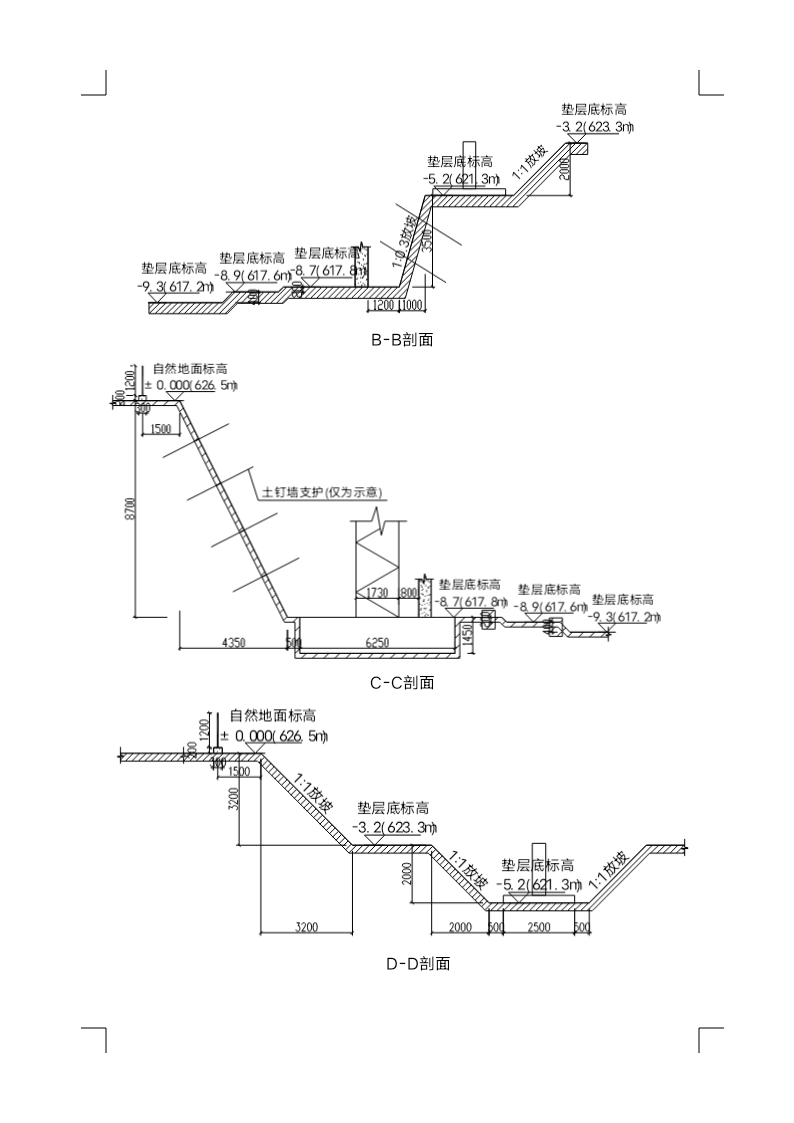

基坑边坡按深度分为三个阶段,塔台区域东、北、西三测按边坡要求,沿高度方向,每隔三米修一坡度线。

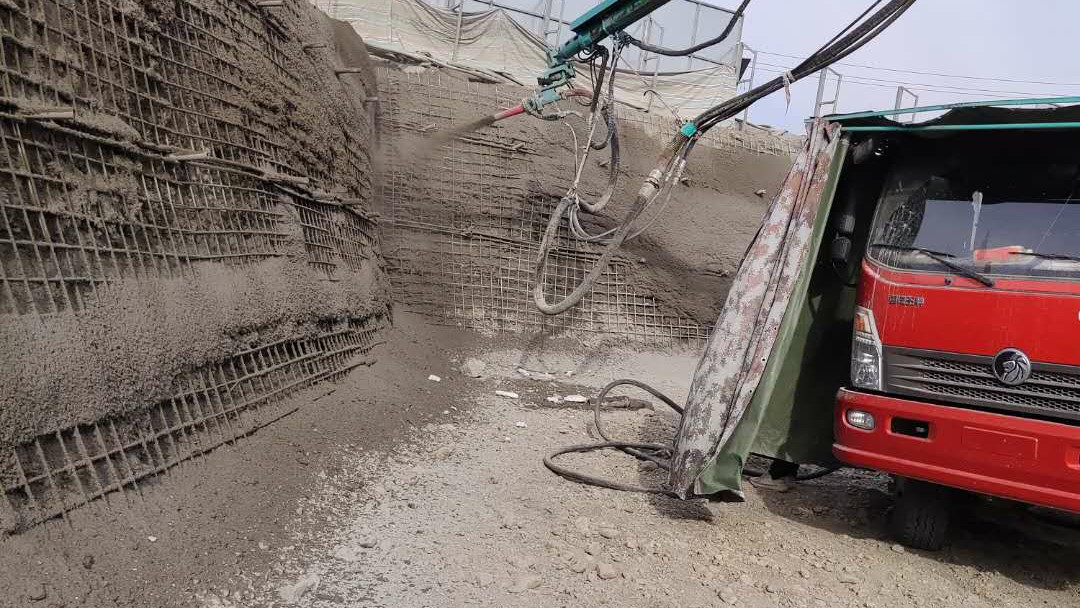

土方开挖采用分区、分层、全面大开挖,塔台区域遵循边开挖边支护原则。

本工程地处严寒地区,勘探深度40米,不考虑地下水的影响。场地对钢筋混凝土结构有微腐蚀性。新建的建筑工程

钢筋网片挂好后,进行喷锚支护。

原状表土在场地部分地段有分部,该层为原状自然地表土。部分地段因工程建设活动已被挖处。该层局部地段分布

为保证交通运输,车辆可分别主入口及人员材料出入使用。

先行完成清表,清表深度三米。

项目经理;负责工程劳力,材料资源,成本控制、进度、安全及施工组织。

在距槽底标高500处找出水平线
