【 一 墅 一 境 项 目 工 程 实 录 】
新湖香格里拉 |790㎡ 现代极简
项目正在进行中...

01

吊顶
选材:
吊顶所用的材料品种、规格应符合工艺要求,符合国家现行标准。
操作细节:

严格按照施工图纸,采用水平管抄出水平线,用墨线弹出基准线。

如果是弧形顶面,可以先在地上放样,确认无误后再上顶,保证线条流畅。
使用1×8钢膨胀固定,约1㎡用量1个。钢膨胀应尽量打在预制板板缝内,钢膨胀螺母应与龙骨压紧,每平方米不少于3颗膨胀螺丝。

所有的连接点使用铁或者是自攻钉固定,吊杆与主次龙骨结合处必须涂胶,使之更加稳固。
主次龙骨安装:

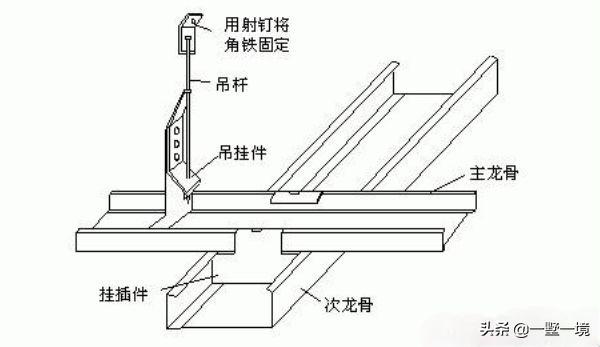

主龙骨吊挂在吊杆上,平行于房间长向安装,间距600-800mm,相邻龙骨的对接接头相互错开。

次龙骨紧贴主龙骨安装,间距300mm,用T型镀锌铁片连接件把次龙骨固定在主龙骨上。

检查:

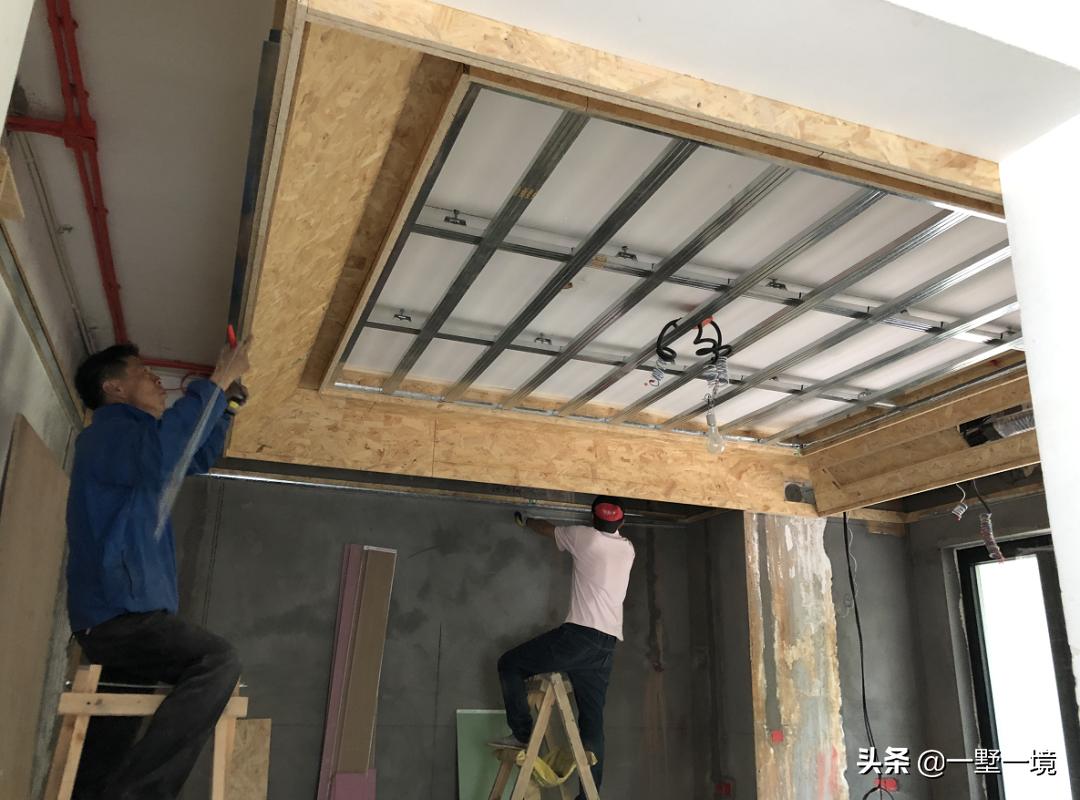

吊顶封板前须检查各隐蔽工程的合格情况,包括水电、墙面楼板是否有隐患、灯位的放线、龙骨架的底面是否水平平整(误差小于1‰)。

02
地暖

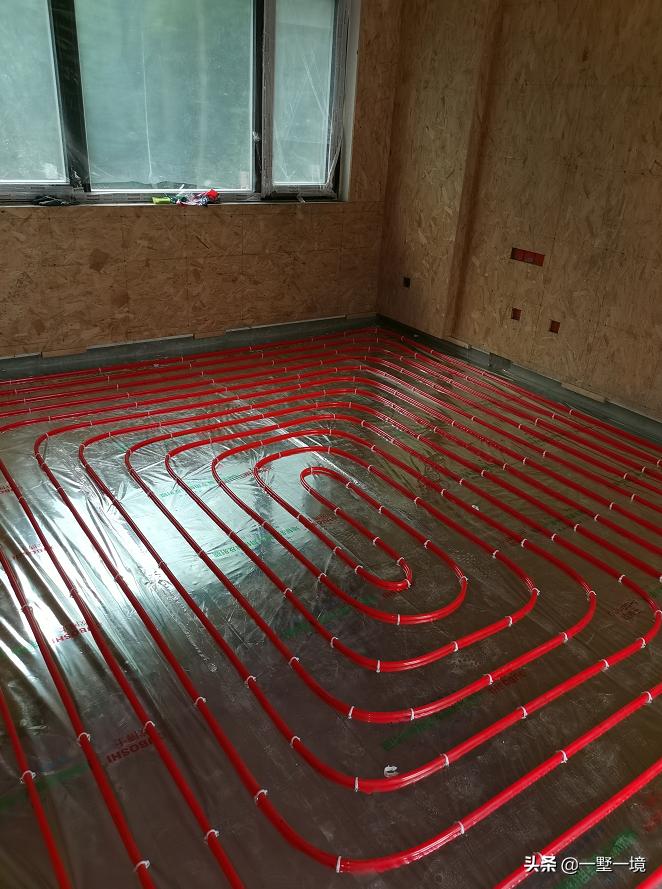

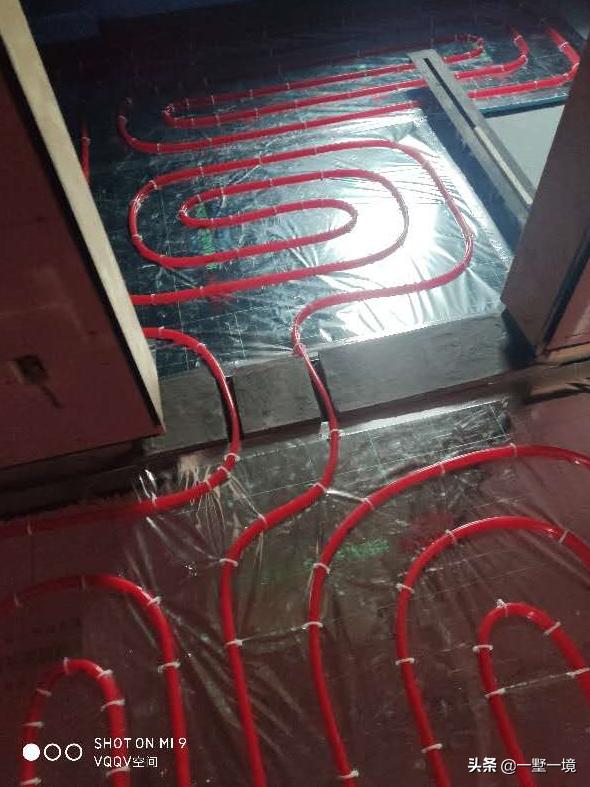

地暖前保证水电管路施工完毕,地面清洁平整,无裸露钢筋、水电线管及杂物。

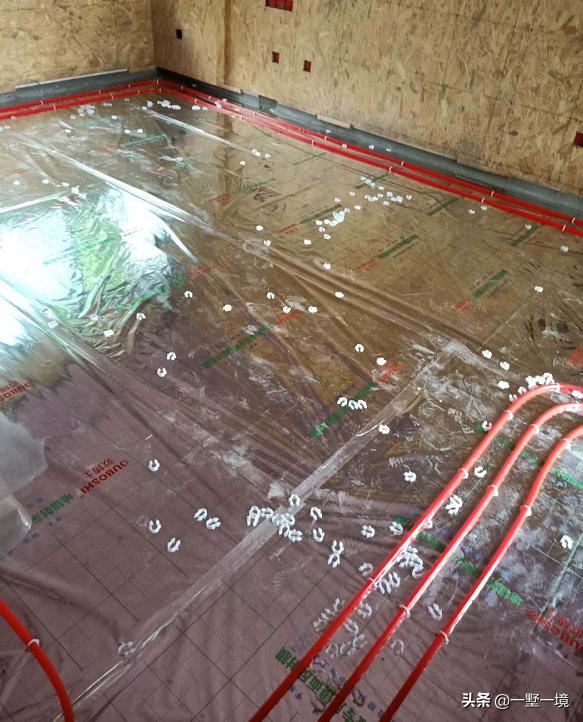

铺设保温板: 整板放在四周,切割板在中间;板与板之间用胶带连接;高差缝隙不超过5mm。

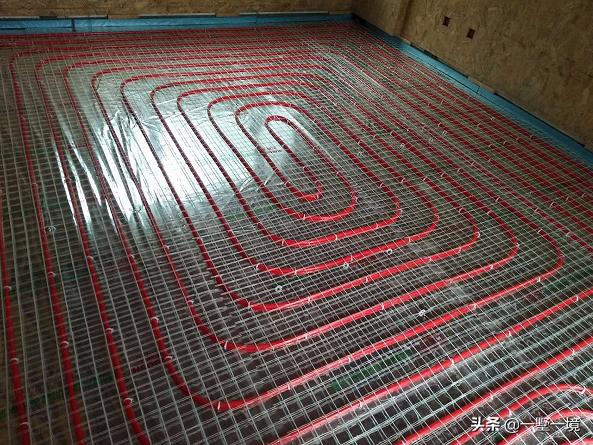

铺设反射膜 :反射膜铺设平整无褶皱,覆盖严密,方格对称整齐,没有错格,这是为了计算管道间距。

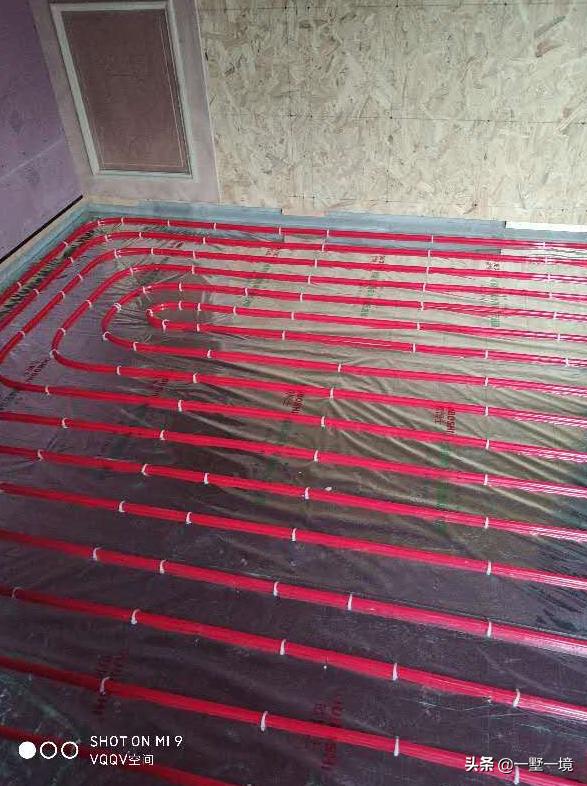

管道铺设: 管道与墙体之间距离在100cm~150cm之间,管道一定不能交叉,管道间距为15cm。

在经过卫生间时,设置卫生间止水梁,把卫生间和其他区域的水隔离开。

铺设防裂胶塑网: 可增强屋面的承载能力,避免地面开裂、裂纹、坍塌等不良现象的发生。

浇灌: 混凝土必须在加热管充0.6MPa压力的条件下才可以填充,混凝土的养护周期一般为48小时,表面平整(水平仪测试无缝隙)。

03
墙面与地面

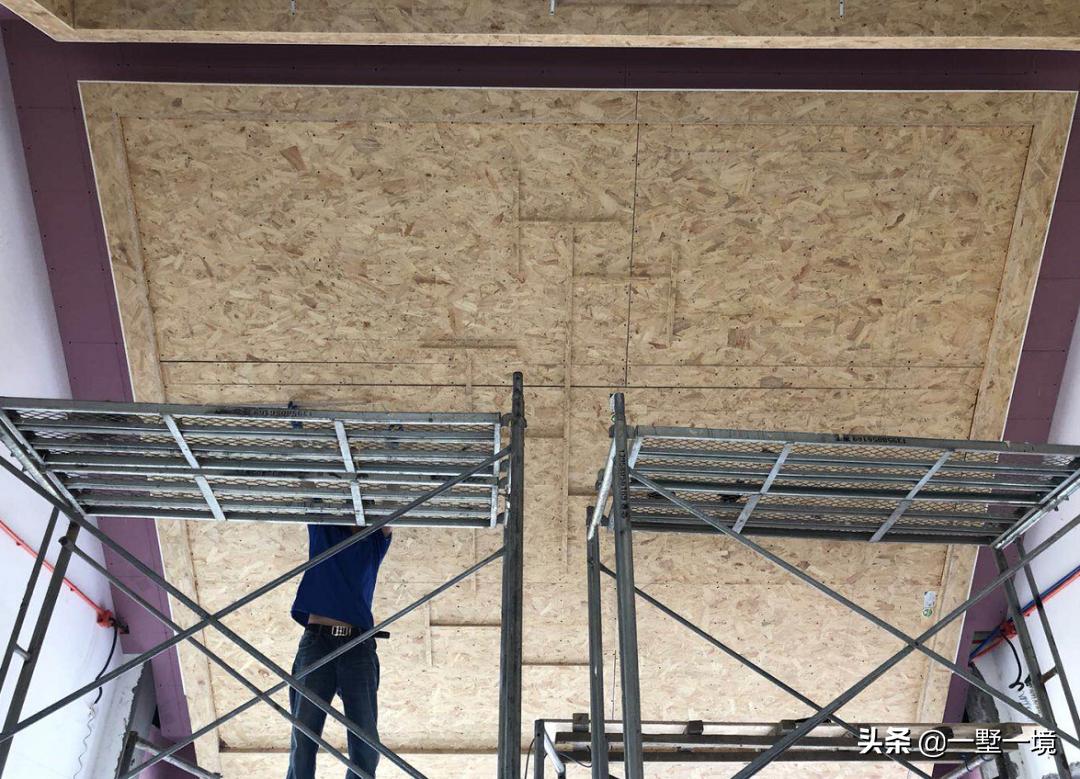

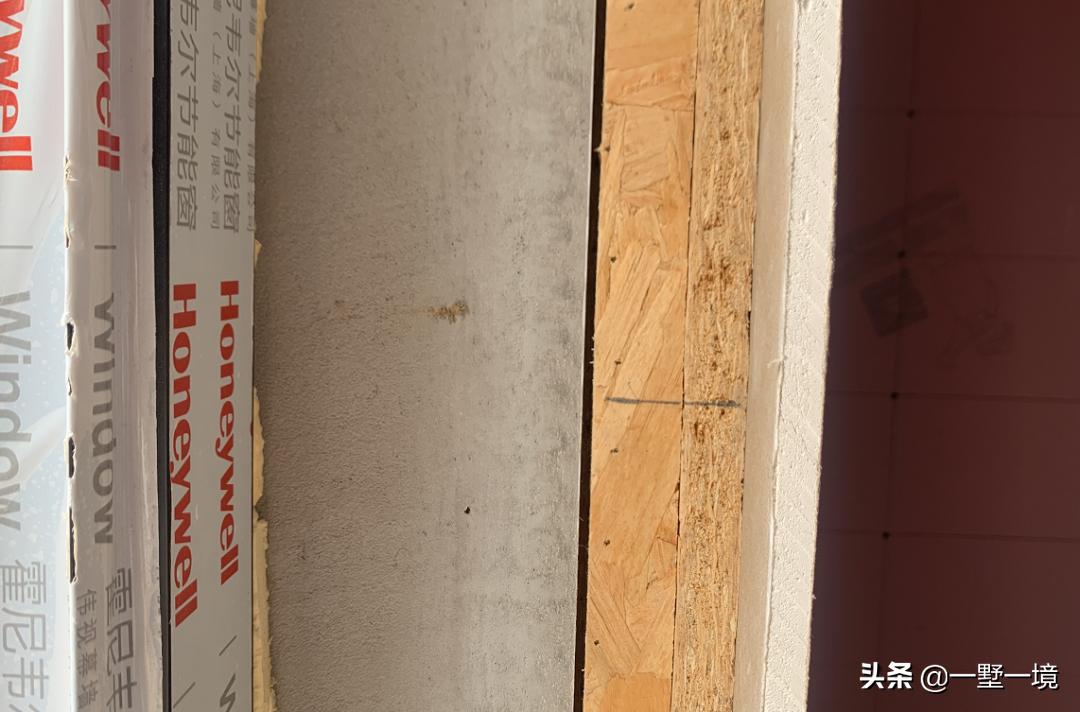

墙面和顶面全部选择了欧松板饰面作为基层饰面,加上双层石膏板,防止墙面和顶面裂缝。

项目正在进行中,让我们共同等待新湖香格里拉的效果吧....
