建筑施工进度计划横道图制作教程 (wps施工进度计划表横道图视频教程)

施工进度计划分类按编制对象的不同可分为施工总进度计划,单位工程进度计划,分阶段工程进度计划,分部分项工程进度计划。施工的顺序先安排其相应的准备工作,进行全场性工程施工,然后再进行单位工程的施工,先场外后场内由远而近,先主干,后分支,排水工程要先下游后上游,先地下后地上和先深后浅的原则,主体在前装饰在后。

表达方式主要为横道图,也就是单位工程施工进度计划,其次网络图,适用于工程规模较大,工序比较复杂的工程。接下来我们描述一下流水施工的基本组织形式。

一,等节奏流水施工。

这类的主要特点是所有施工过程在各个施工段上的流水,节拍均相等,相邻施工过程的流水步距相等,且等于流水节拍专业工作队数等于施工过程数个各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。有间歇时间的固定阶段,间歇时间时间是指相邻施工过程之间,由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间和组织间歇时间,对于有间歇时间的固定节拍流水施工,其流水施工工期T可按下式计算:T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ。

有提前插入时间的固定节拍,流水施工,施工工期t可按下式计算:T=ΣK+Σtn+ΣG+ΣZ

二,异节奏流水施工

是指在有节奏流水施工中,各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相等的流水施工。在同一施工过程各个施工阶段上的流水节拍t均相等不同施工过程的流水节拍不等其值为倍数关系,相邻施工过程的流水步距k相等,且等于流水节拍的最大公约数k,专业工作队数大于施工过程数及有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。确定施工工期的步骤:T=(M+N-1)K+∑G-∑C。通过计算流水步距确定专业工作队数目,绘制成倍节拍流水施工进度计划图。

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图

三,无节奏流水施工

这一类的特点主要包括在施工过程各阶段的流水节拍不全相等,相邻施工过程的流水步距不尽相等,专业工作队数等于施工过程数,各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。工期计算方法:

T=∑K+∑tn+∑G-∑C

施工进度表怎么做既简单又实用

在word文档或excel中制作施工进度表的方法如下:

1、打开excel,按周填写表格中的每个单元格,然后每四周插入一个月。

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图

2、然后切换到A列,并根据特定的构建过程在A列中输入文本

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图

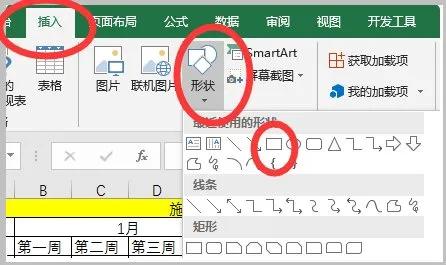

3、单击界面顶部的“插入”按钮,然后单击“形状”下的矩形。

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图

4、然后,使用鼠标拖动方法在相应过程所需的时间内绘制一个矩形

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图

5、然后调整矩形的位置和大小

建筑工程进度横道图合理时间,制作自动生成施工进度计划横道图
