重点项目落地推进,离不开完备的电力保障和服务支持。

与时间赛跑为生命护航全过程,与时间赛跑为设备护航

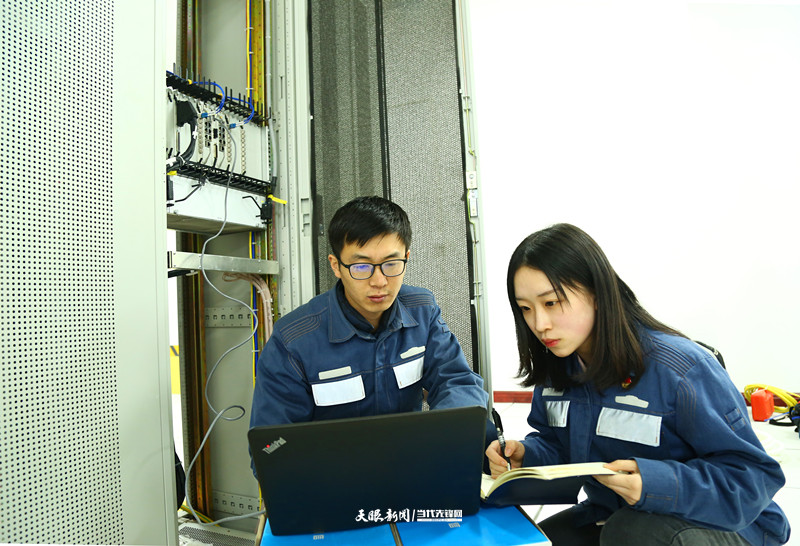

信息通信班工作人员集中讨论关于自动化通道业务规划及实施方案。刘高才 摄

“110千伏苹果输变电工程和苹果中国(贵安)数据中心项目是新区的重点项目,就算是通宵达旦、72小时连轴转,也要把最后的2公里ADSS光缆敷设完毕,进而把地区A网、地区B网、综合数据网、调度数据网、OTN传输网‘五张网’的核心业务从原OPGW光缆转移至新建的ADSS光缆运行,为110千伏青甘线开π接入110千伏苹果变电站及相关业务安全顺利过渡提供坚实保障,为苹果变电站提早实现带电投运保驾护航。”谈到重点项目电力保障,贵安供电局系统运行部信息通信班班长宋戈如是说。为保障110千伏苹果输变电工程和苹果中国(贵安)数据中心项目顺利推进,保障项目投产用电,贵安供电局计划建设部于11月19日通知信息通信班快速转移110千伏青甘线OPGW光缆承载的所有业务。

与时间赛跑为生命护航全过程,与时间赛跑为设备护航

信息通信班工作人员对苹果变电站地区光传输A网、B网运行功能进行现场调试和检测。刘高才 摄

然而,按照光缆业务转移正常的运行检修流程,需一周时间才能完成所有业务转移工作。在此情况下,针对重点项目用电的迫切需求,贵安供电局信息通信班迅速反应,制定工作方案、压缩工作流程,采取超常规作业的方式,第一时间组织工作人员分赴现场开展作业,高效快速完成了作业工作。11月21日13时55分,全班人员抵达贵安新区高峰镇青鱼塘110千伏青鱼变电站外侧贵安大道旁,快速拟定安全措施、技术措施,随即对110千伏青鱼变电站至110千伏甘河变电站的ADSS光缆工程最后的2公里光缆施工进行紧急收尾。融进夜幕、顶着严寒,通信班的成员钻进大道边沿的城市管道,紧张有序的开展工作,确保工艺、质量达到规定技术标准。22日凌晨4时20分,所有敷设工作安全、圆满结束。

与时间赛跑为生命护航全过程,与时间赛跑为设备护航

信息通信班工作人员利用误码仪测试苹果变电站地区A网、B网2M通道质量是否达到行业标准。刘高才 摄

随后,全班人员分成两组,分别赶往青鱼变电站和甘河变电站进行ADSS光缆测试以及地区A网、地区B网、综合数,据网、调度数据网等核心业务的尾纤敷设和质量检测工作,直至所有指标达到行业标准才收工……不拘一格、打破常规。在贵安供电局系统运行部信息通信班的努力下,原本7天的工作3天便顺利完成,使原在110千伏青甘线上运行的保护、监控、自动化等重要业务于“零中断”中安全、可靠转移至ADSS光缆,确保了110千伏青甘线得以11月23日晌午顺利开π接入苹果变电站,将为110千伏苹果变电站和苹果中国(贵安)数据中心全面带电投产赢得时间创造条件。

刘高才 贵州日报当代融媒体记者 朱迪 阮甜
