卫生间防水施工要点 (防水工程质量管理要点)

#头条家时光#

床头屋漏无干处,雨脚如麻未断绝。-《茅屋为秋风所破歌》杜甫

翻译成白话就是:一下雨屋顶漏水,屋内没有一点儿干燥的地方,房顶的雨水像麻线一样不停地往下漏。这就是古代豆腐渣工程,哈哈,可能这屋子确实就是瞎搭设的。所以防水工程对我们建筑的使用功能及感受有极大的影响作用。下面就来浅谈一下防水工程。

防水工程的目的是为保证建筑物不受水侵蚀,内部空间不受危害,提高建筑物使用功能和生产、生活质量,改善人居环境。包括屋面防水、地下室防水、卫生间防水、外墙防水、楼地面防水等。目前我作为甲方质量控制工作人员,防水工程作为影响使用功能的重点因素之一也是我检查过程中的重点检查对象。下面就将我对于防水工程的观点精炼总结一下,如有不适之处,也请大家多多见谅。

防水质量控制要点有哪些,地下室防水控制要点

地下室渗漏

防水质量控制要点有哪些,地下室防水控制要点

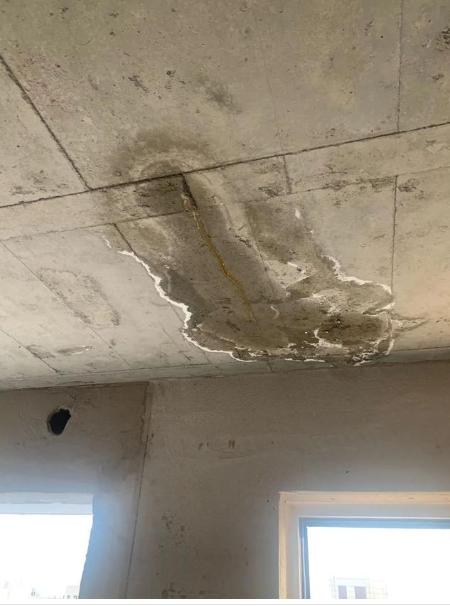

屋面渗漏

防水质量控制要点有哪些,地下室防水控制要点

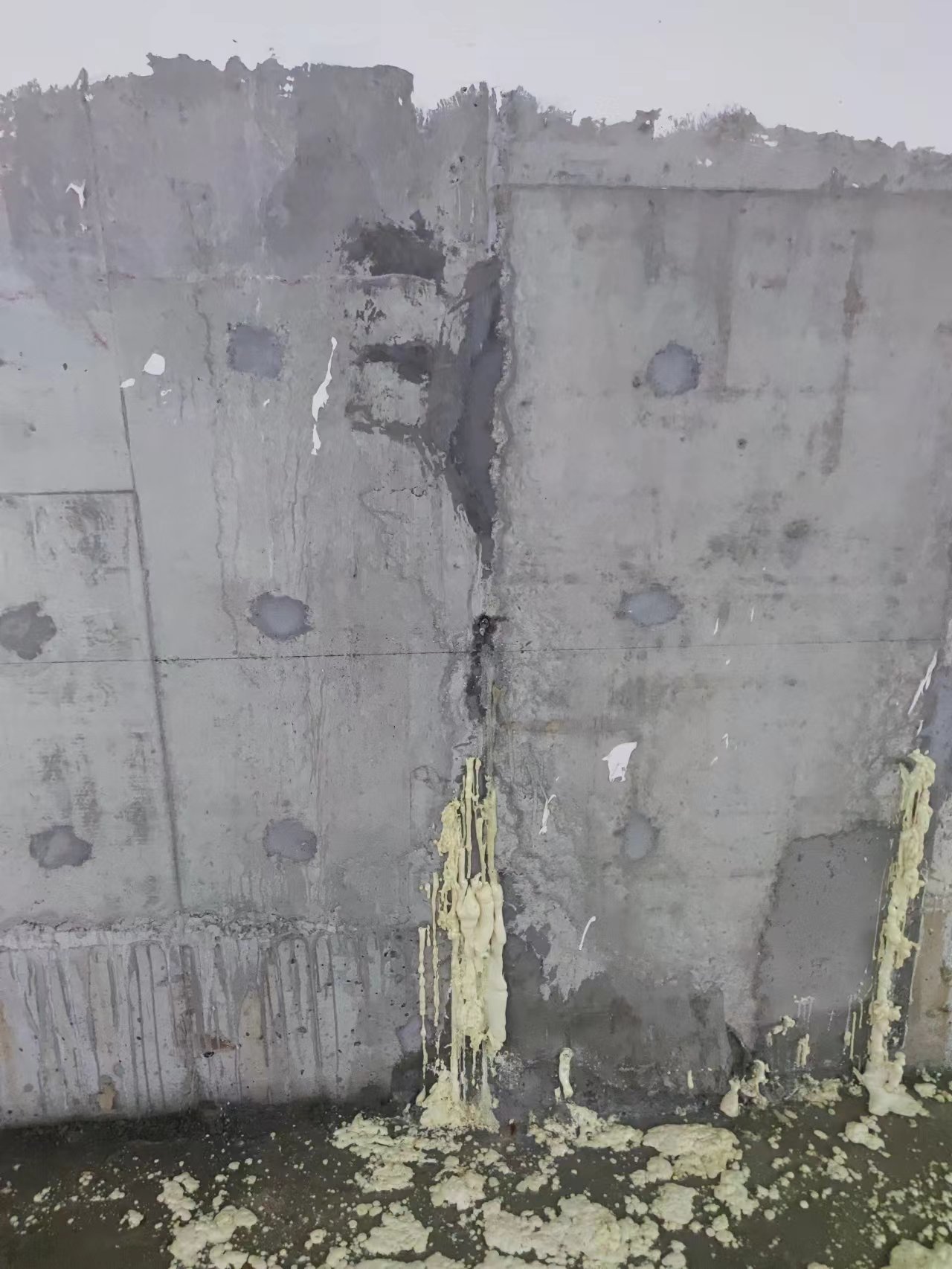

地下室外墙渗漏,高压注浆修补后依旧渗漏,治标不治本

一、材料管理:

1、严格执行原材料进场报验、见证取样复试制度,防水材料及配套辅助材料进场时应提供产品合格证、质量检验报告、使用说明书、进场复验报告。防水卷材进场复验报告应包含无处理时卷材接缝剥离强度和搭接缝不透水性检测结果。对未经监理单位见证取样并经检验合格的原材料,不得擅自使用。

2、防水混凝土的施工配合比应通过试验确定,试配混凝土的抗渗等级应比设计要求提高0.2MPa。

3、耐根穿刺防水材料应通过耐根穿刺试验。

二、施工管理:

1、防水施工前应确认基层已验收合格,基层质量应符合防水材料施工要求。

2、铺贴防水卷材或涂刷防水涂料的阴阳角部位应做成圆弧状或进行倒角处理

3、防水混凝土施工应符合下列规定:

1) 运输与浇筑过程中严禁加水;

2) 应及时进行保湿养护,养护期不应少于 14d(后浇带混凝土28d);

对已浇筑完毕的普通混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内),开始进行自然养护。 但《地下工程防水技术规范》规定:防水混凝土终凝后应立即进行养护,养护时间不得少于14d。

原因:因为防水混凝土水化反应之后会形成一层憎水膜,正是靠这层憎水膜才起到防水阻水的作用。所以必须等防水混凝土水化反应完全之后,再去洒水养护,这样就不会破坏这层憎水膜,确保防水混凝土起到防水的作用。

3) 后浇带模板及支架应独立设置,后浇带混凝土浇筑前,应对后浇带部位予以保护,严防落入杂物及损伤止水带。混凝土浇筑前,应清除浮浆、松动石子、松软混凝土层,应清除钢筋上的油污、水泥浆、浮锈等杂物,并将结合面处洒水湿润,但不得积水。

3、防水卷材最小搭接宽度应符合下表的规定

防水质量控制要点有哪些,地下室防水控制要点

4、防水卷材施工应符合下列规定:

1)卷材铺贴应平整顺直,不应有起鼓、张口、翘边等现象。

2) 主体结构侧墙和顶板上的防水卷材应满粘,侧墙防水卷材不应竖向倒槎搭接。

3) 同层相邻两幅卷材短边搭接错缝距离不应小于500mm。卷材双层铺贴时,上下两层和相邻两幅卷材的接缝应错开至少1/3 幅宽,且不应互相垂直铺贴。

4) 同层卷材搭接不应超过 3 层

5) 卷材收头应固定密封。

防水质量控制要点有哪些,地下室防水控制要点

热熔法屋面卷材铺贴(安全帽没带,自动忽略)

5、防水涂料施工应符合下列规定:

1) 涂布应均匀,厚度应符合设计要求,且不应起鼓;

2) 接宽度不应小于 100mm;

3) 当遇有降雨时,未完全固化的涂膜应覆盖保护;

4) 当设置胎体时,胎体应铺贴平整,涂料应浸透胎体,且胎体不应外露。

6、管件穿越有防水要求的结构时应设置套管,套管止水环与套管应满焊。穿管后应将套管与管道之间的缝隙填塞密实,端口周边应填塞密封胶。

7、穿结构管道、埋设件等应在防水层施工前埋设完成。

8、应在防水层验收合格后进行下一道工序的施工。

9、中埋式止水带应固定牢固、位置准确,中心线应与截面中心线重合。浇筑和振捣混凝土不应造成止水带移位、脱落,并应对临时外露止水带采取保护措施。

10、超前止水施工:

1)钢板止水带采用焊接连接时应满焊;

2) 橡胶止水带应采用热硫化连接,连接接头不应设在结构转角部位,转角部位应呈圆弧状;

11、建筑屋面施工:

1) 耐根穿刺防水卷材的施工方法应与耐根穿刺检测报告中注明的施工方法一致。

2)当屋面坡度大于30%时,施工过程中应采取防滑措施。

3)施工过程中应采取防止杂物堵塞排水系统的措施。

4) 防水层施工完成后,后续工序施工不应损害防水层,在防水层上堆放材料应采取防护隔离措施。

5)屋面刚性保护层分隔缝设置(4m×4m),缝内嵌填防水油膏。

6) 管根、地漏与基层交接部位应进行防水密封处理。

12、建筑外墙施工:

1) 外墙防水层的基层应平整、坚实、牢固。

2)外门窗框与门窗洞口之间的缝隙应填充密实,接缝密封。

3)砂浆防水层分格缝嵌填密封材料前应清理干净,密封材料应嵌填密实。

13、防水工程验收时,应核验下列文件和记录:

1) 设计施工图、图纸会审记录、设计变更文件;

2) 材料的产品合格证、质量检验报告、进场材料复验报告;

3) 施工方案;

4) 隐蔽工程验收记录;

5) 工程质量检验记录、渗漏水处理记录;

6) 淋水、蓄水或水池满水试验记录;

7) 施工记录

8) 质量验收记录
