回填土施工方案 (回填土专项施工方案怎样审核)

目 录

一、编制依据 1

二、工程概况 1

三、施工安排 1

四、回填土施工方法 2

五、质量保证措施 3

六、扬尘治理及环境保护措施 3

七、安全文明施工保证措施 4

一、编制依据

  1. 建筑、结构设计图纸等资料;
  2. 建筑地基基础工程施工质量验收规范(GB50204-2002);
  3. 其他相关资料。

二、工程概况

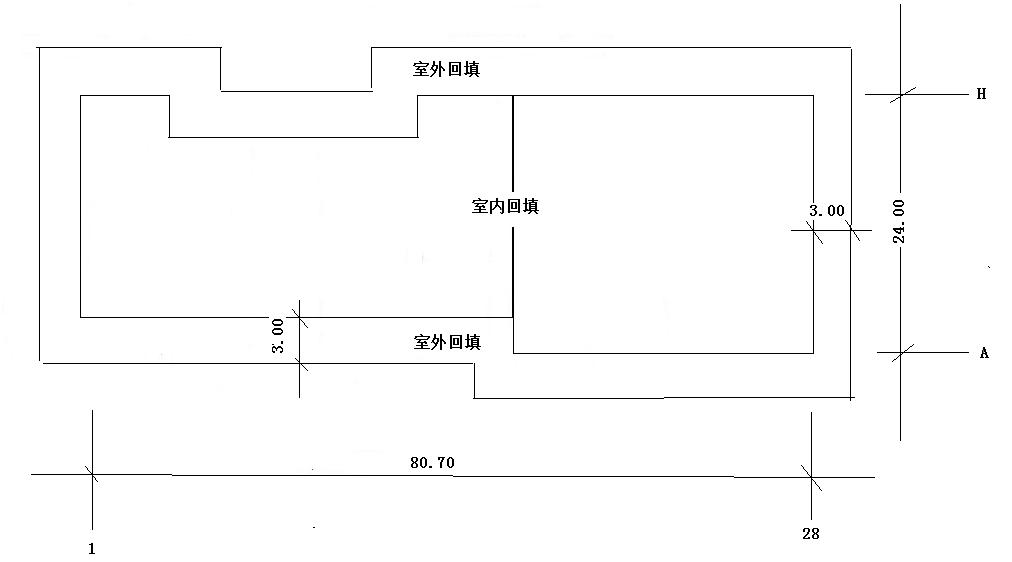

*******************教学楼,框架结构,位于*******************学校区内,±0.00设计高程为68.05米,室外设计高程为67.45米,室内外高差0.6米,主体结构为柱下独立基础, 2#楼西侧地上四层东侧三层,为多层公共建筑,建筑工程等级为二级,抗震设防烈度为八度,设计合理使用年限为50年,一层层高3.90m,二层至四层层高3.70m,建筑物总高度18.90米。4#楼建筑面积为5048.28m2,建筑物东西长80.70米,南北宽24.00米。

三、施工安排

1、施工工期

回填土施工工期计划一层模板架体拆除后21~28轴线5日历天施工完、1~20轴线7日历天施工完。

2、施工人员安排

1)、项目管理人员分工

生产经理******负责全面协调回填土工作的生产安排。

技术负责人******负责回填土施工的技术交底和技术管理。

项目栋号长******负责回填土工作的具体施工管理。

质检员******负责回填土质量检查。

资料员******负责换填各层压实后的取样实验工作。

2 )、劳动力安排计划

换填施工劳动力安排计划表

序号

工 种

人 数

备 注

1

劳务队管理人员

4

2

施工机械司机

5

3

操作工人

15

3)、主要施工机械设备计划表

机械设备需求量

序号

机械或设备名称

规格型号

数量

额定功率

(KW)

备注

1

反铲挖掘机

PC200-5

2

/

2

自卸汽车

25t

3

/

3

打夯机

蛙式

4

电动

4

测量仪器

水准仪

1

/

四、回填土施工方法

回填土施工方案全集,回填土上模板支撑施工专项方案

1、施工顺序:一层架体拆除、杂物清除干净后→拆除基坑防护栏杆→自卸汽车运土、挖掘机摊铺→基础建筑物外侧周边分层压实回填→室内分层压实回填。

2、室外回填:室外回填配以挖掘机摊铺平土,每层虚铺300mm,用打夯机进行夯实,压实遍数不少于3遍,压实度取样后回填下一层土方。

2、室内回填:用挖掘机将回填土倒运至室内,人工摊铺,每层虚铺300mm,打夯机夯实,夯实不少于三遍,夯实后环刀取样,压实系数>0.95,每500㎡取样一组,每层不少于三组。

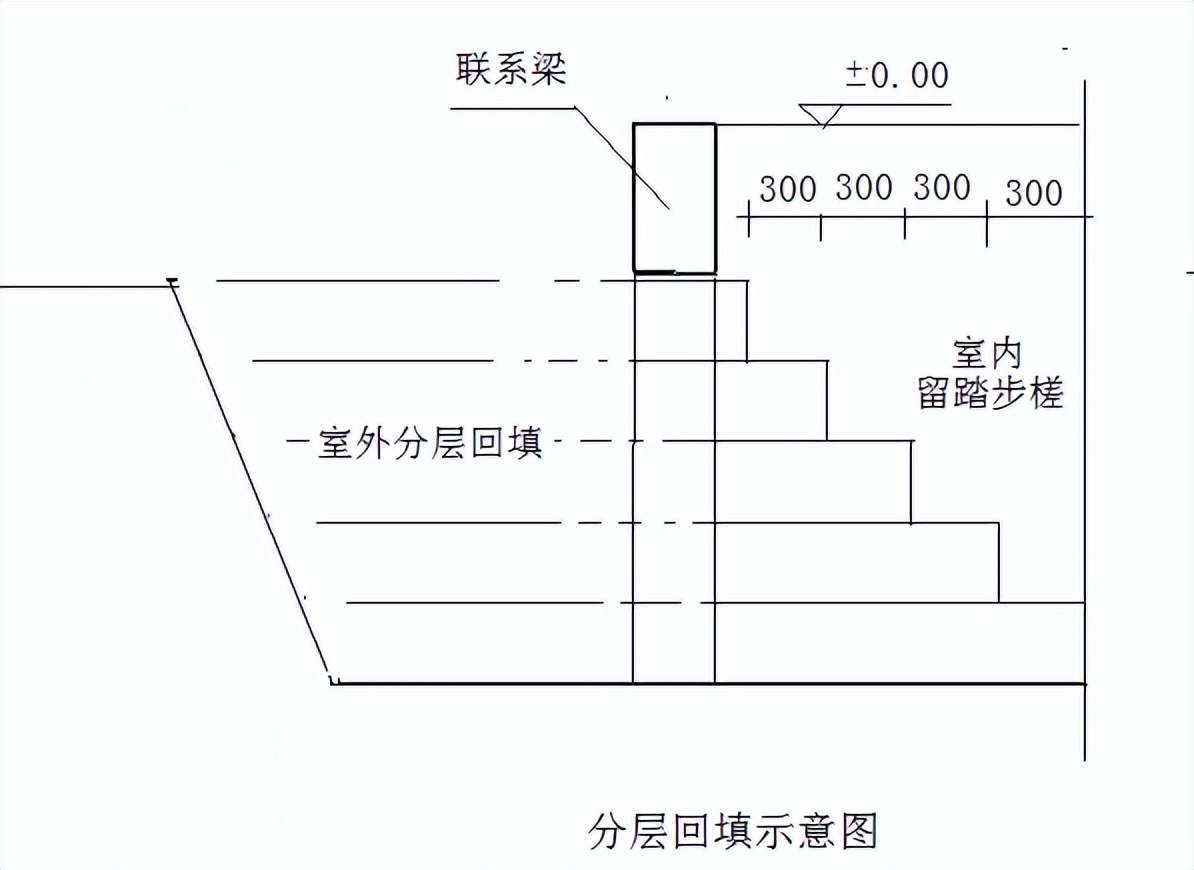

3、室外回填时,在室内侧应留踏步槎逐层后退至基础联系梁底。

回填土施工方案全集,回填土上模板支撑施工专项方案

五、质量保证措施

1、做好技术交底工作,让所有参与施工的人员明确施工工艺、技术要领和质量标准。

2、打夯机夯实时严格控制摊铺厚度300mm。

3、室外回填挖掘机压不到的地方用人工机械夯实。

4、严格控制回填土的含水率,含水率过高时需晾晒后在进行回填。

5、最上一层回填土需控制高程,回填后需达到设计要求。

六、扬尘治理及环境保护措施

土方施工时根据扬尘治理的要求,施工道路不得有扬尘,洒水车定时对施工道路进行洒水湿润,挖掘机、铲车作业范围内配置雾炮降尘,黄土裸露部分及土方堆积处及时用防尘网覆盖。

1、作业前扬尘防治设备物资配备齐全,如防尘网、洒水车、雾炮机。

2、洒水车定时洒水降尘,风力≥4级时停止土方作业。

3、车辆出施工大门前必须对车辆全面冲洗,避免带泥上路。

七、安全文明施工保证措施

1、进入施工现场,必须戴好安全帽及其他相关劳保用品。

2、现场施工用电由专业电工负责管理,保证持证上岗,照章作业,确保用电安全。

3、机械设备派专人定期检修,保证运转良好,非专业人员不得随便操作动用电器和机械设备。

4、夜间施工应有足够的照明,照明设施应固定牢靠,以免漏电伤人。

5、在危险位置应设置明显的警示标志,同时在基坑内设置活动爬梯,供人员上下。

6、施工车辆出工地大门前,应及时铲除轮胎上的污泥,并用水冲洗干净,避免污染市政道路,保证文明施工。

7、土方施工期间,施工现场应经常清扫和洒水,保证现场文明施工。

8、做好现场施工人员的安全文明施工教育工作,保证安全文明,顺利施工。

9、服从建设单位和监理单位的管理,严格按规程作业,做到违章必纠,赏罚分明。

10、夜间施工应做好和业主、监理及周围居民的沟通工作,提前做好夜间施工申请,并张贴告示,以取得周围居民的谅解。

11、交叉作业时,应注意自我保护和相互保护,做到“三不伤害”。
