甘特图效果图界面 (最新甘特图)

甘特图(Gantt chart)以图示的方式通过活动列表和时间刻度形象地表示出任何特定项目的活动顺序与持续时间。管理者由此可便利地弄清一项任务(项目)还剩下哪些工作要做,并可评估工作进度。

在项目管理、生产计划管理、预算管理等领域,被广泛地应用,以甘特图的方式,可以直观的看到任务的进展情况,计划完成情况、资源的利用率等等。

甘特图呈现,甘特图颜色变化

网络上传授甘特图的课程数不胜数,讲授静态的确实不少,好看的动态图表的也渐渐多了起来,但依然看起来比较单调乏味。

毕竟商务图表是要兼顾考虑审美和实用的,所以小编对常见的甘特图在图表类型、函数应用、图形配色、开发工具等几个方面尝试做了一些改变,朋友们先看看一下GIF动态效果:

甘特图呈现,甘特图颜色变化

无论是通过上面的哪一种动态图形,我们都可以随意指定一个截止日期,直观查看项目的进展情况和完成情况!帅得简直没有朋友了~

制作甘特图的步骤在网上都能轻松找到,小编在这里就不再一步一步重复讲述了,但为了指导大家做出像这样的漂亮动感实用的甘特图,我就大致拆解提炼一下几个要点。

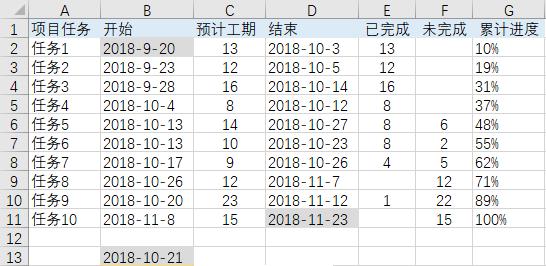

这是源数据:

甘特图呈现,甘特图颜色变化

把它加工一下,变成这样:

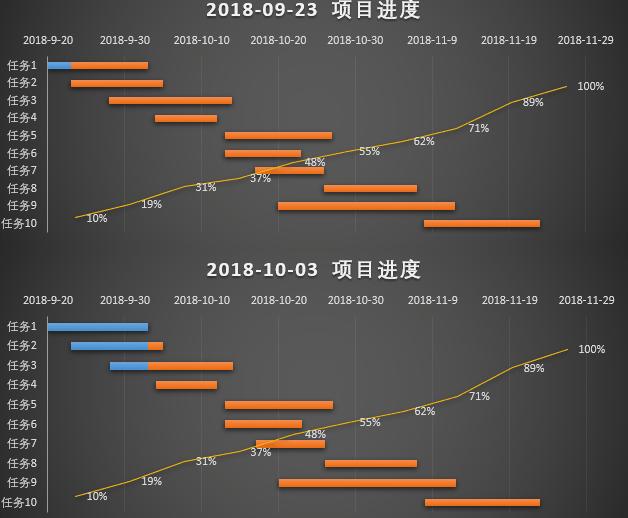

甘特图呈现,甘特图颜色变化

表中的“已完成”和“未完成”是相对于一个指定的查询日期(上图B13单元格)而言的,一般做法是使用IF函数再嵌套一次完成,小编推荐使用MINI函数和MAX函数组合,更显雅致!

累计进度”这一列非常有意思,可惜很多教学中没有好好利用,毕竟通过图表中的这个数值更能直观地知道指定截止日期的整体完成情况!

接下来插入组合图,并将开始列、已完成、未完成设置为堆积条形图,将累计进度设置为折线图,经过一轮图表美化就变成这样子:

甘特图呈现,甘特图颜色变化

需要补充提及的是,对于B13单元格中的指定截止日期,我们可以有两种方式进行动态设置,一种是根据项目总跨度时长,采用滚动条来控制选择,另一种是使用RANDBETWEEN函数来实现。

视频加载中...

好了,限于篇幅,小编就介绍到这里,欢迎有兴趣的朋友留言发问、探讨。如果你喜欢,请别忘点赞、转发、分享,关注“Excel让工作更轻松”学到更多知识,收获更多精彩,谢谢!
